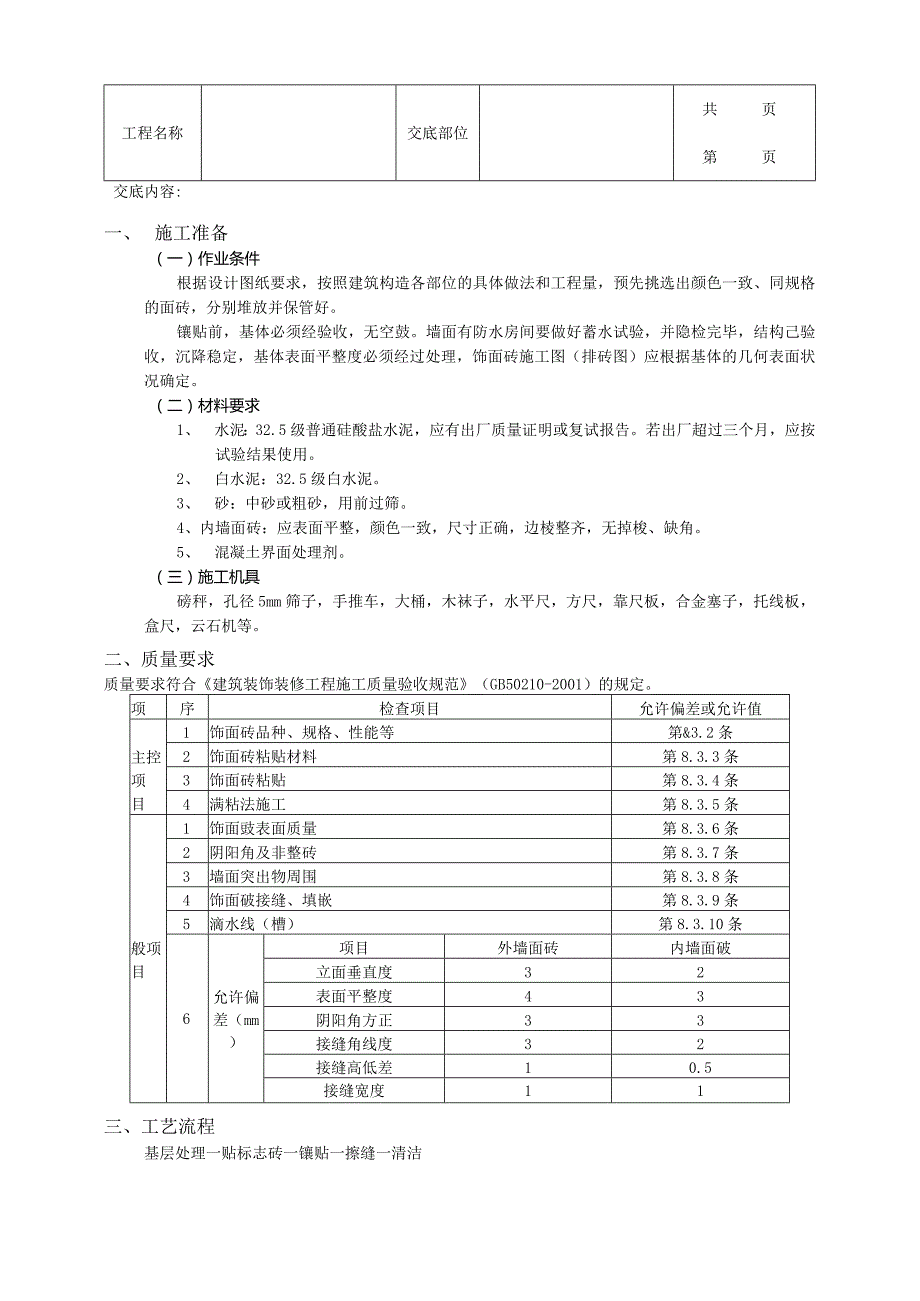

1、工程名称交底部位共页第页交底内容:一、施工准备(一)作业条件根据设计图纸要求,按照建筑构造各部位的具体做法和工程量,预先挑选出颜色一致、同规格的面砖,分别堆放并保管好。镶贴前,基体必须经验收,无空鼓。墙面有防水房间要做好蓄水试验,并隐检完毕,结构己验收,沉降稳定,基体表面平整度必须经过处理,饰面砖施工图(排砖图)应根据基体的几何表面状况确定。(二)材料要求1、 水泥:32.5级普通硅酸盐水泥,应有出厂质量证明或复试报告。若出厂超过三个月,应按试验结果使用。2、 白水泥:32.5级白水泥。3、 砂:中砂或粗砂,用前过筛。4、内墙面砖:应表面平整,颜色一致,尺寸正确,边棱整齐,无掉梭、缺角。5、
2、混凝土界面处理剂。(三)施工机具磅秤,孔径5mm筛子,手推车,大桶,木袜子,水平尺,方尺,靠尺板,合金塞子,托线板,盒尺,云石机等。二、质量要求质量要求符合建筑装饰装修工程施工质量验收规范(GB50210-2001)的规定。项序检查项目允许偏差或允许值主控项目1饰面砖品种、规格、性能等第&3.2条2饰面砖粘贴材料第8.3.3条3饰面砖粘贴第8.3.4条4满粘法施工第8.3.5条般项目1饰面豉表面质量第8.3.6条2阴阳角及非整砖第8.3.7条3墙面突出物周围第8.3.8条4饰面破接缝、填嵌第8.3.9条5滴水线(槽)第8.3.10条6允许偏差(mm)项目外墙面砖内墙面破立面垂直度32表面平整度

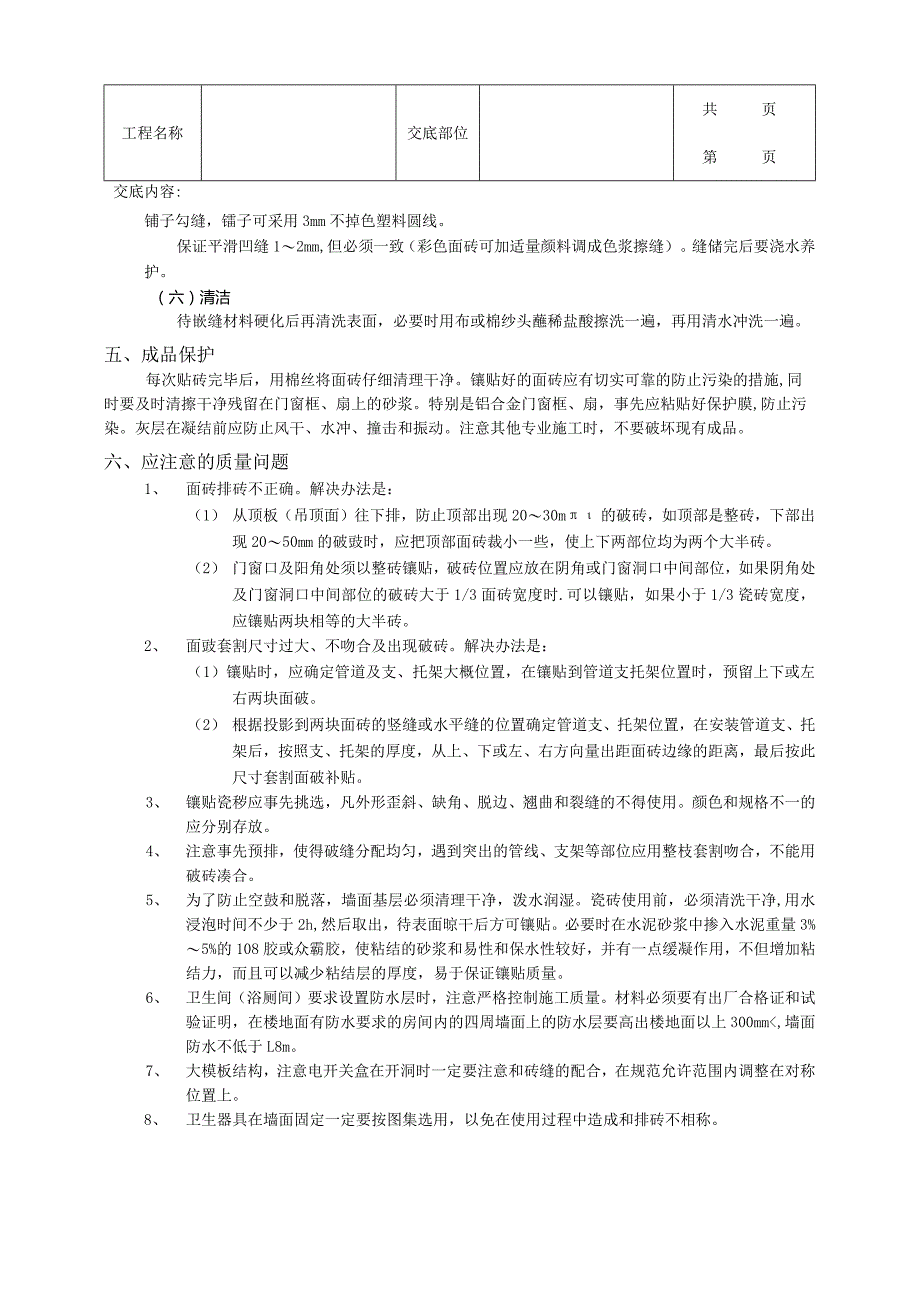

3、43阴阳角方正33接缝角线度32接缝高低差10.5接缝宽度11三、工艺流程基层处理一贴标志砖一镶贴一擦缝一清洁工程名称交底部位共页第页交底内容:四、操作工艺(一)施工开始首先进行的是抄平、弹线、套方。其中画排砖图按内墙砖规格(尺寸很多)结合基体尺寸进行预排,可以合理安排破活。在同一墙面上的砖块横竖排列,原则上不得有一行以上的非整破,如发生时,应科学、合理安排,使之协调、美观。遇到突出的管线、灯具、洁具、暖气设备时,应用整砖套割吻合,不得用破砖拼凑镶贴。门窗两侧排整砖,向两侧排,大面积施工前应先做样板,样板完成后必须经质检部门鉴认合格后,方能大面积施工。如墙面设计有防水,注意厕浴间墙面不要使用柔
4、性卷材,四周墙体防水高度不得低于1.8m,楼地面防水上卷30OmnU(二)基层处理基层结构,砖和混凝土的做法不同:砖基层:将砖面浇水润湿后,用1:3水泥砂浆(体积比)按套方、弹线的样筋高度或标志,用木抹子压实,搓毛厚度为1020mm。混凝土底面:将底面浇水润湿后,用水灰比为0.40.5的索水泥浆,掺有水泥重的3%5%的108胶满刷一遍,再抹1:3水泥砂浆(体积比)按套方、弹线的标筋高度或标志,用木搓板压实搓毛,搓毛厚度为1020mm如果结构施工中使用脱模剂,混凝土面需用10%火碱液清洗,以防基层空鼓,对于沉降较大或新砌梁下墙急于贴砖需固定钢板网打底灰,以防由于沉降等原因拉裂。有防水房间特殊处理

- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 建筑工程 室内 墙面 工程
