《支撑梁拆除监理细则.docx》由会员分享,可在线阅读,更多相关《支撑梁拆除监理细则.docx(8页珍藏版)》请在第壹文秘上搜索。

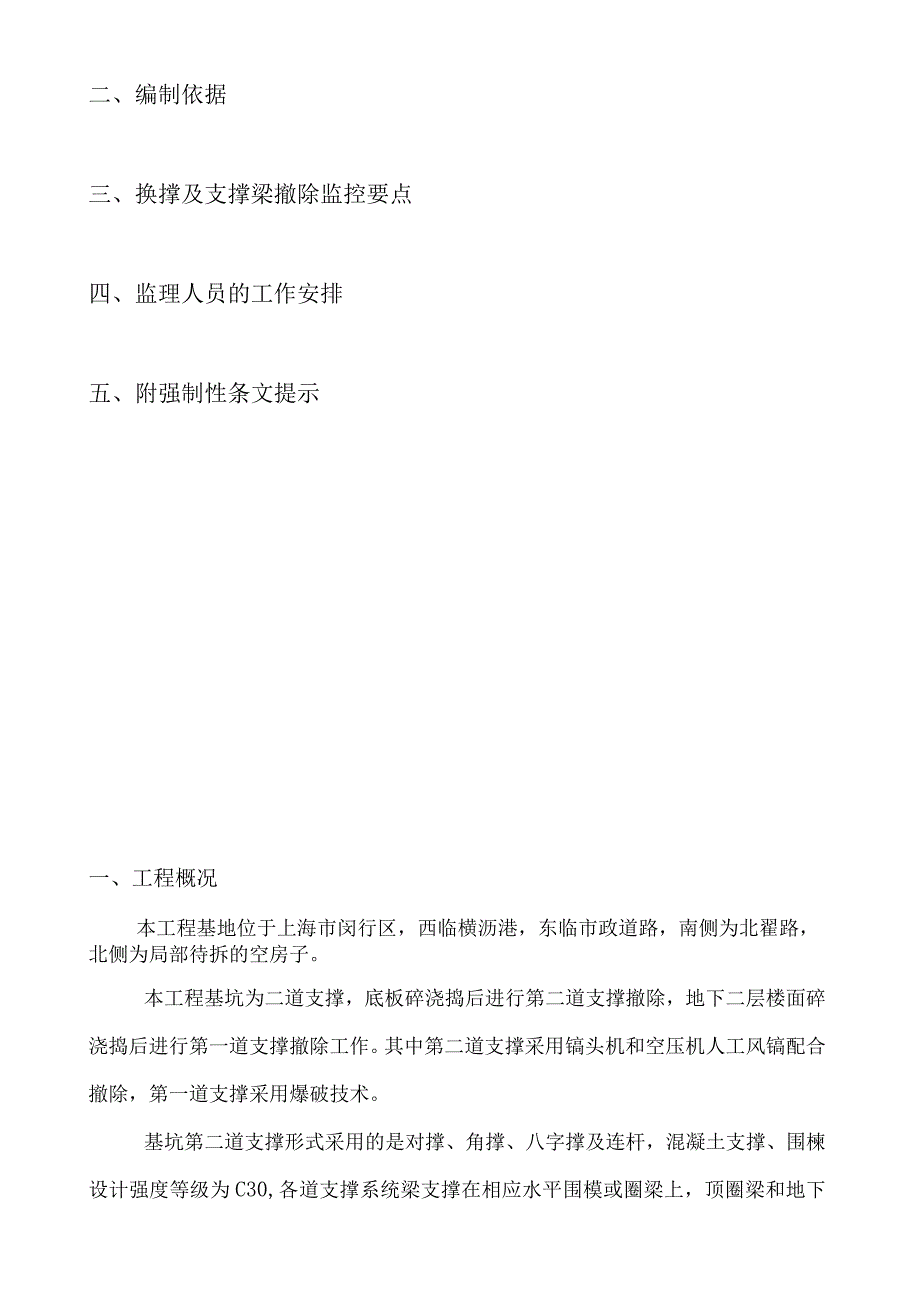

1、换撑及支撑梁撤除监理细那么二。一O年九月一、工程概况二、编制依据三、换撑及支撑梁撤除监控要点四、监理人员的工作安排五、附强制性条文提示一、工程概况本工程基地位于上海市闵行区,西临横沥港,东临市政道路,南侧为北翟路,北侧为局部待拆的空房子。本工程基坑为二道支撑,底板碎浇捣后进行第二道支撑撤除,地下二层楼面碎浇捣后进行第一道支撑撤除工作。其中第二道支撑采用镐头机和空压机人工风镐配合撤除,第一道支撑采用爆破技术。基坑第二道支撑形式采用的是对撑、角撑、八字撑及连杆,混凝土支撑、围楝设计强度等级为C30,各道支撑系统梁支撑在相应水平围模或圈梁上,顶圈梁和地下连续墙浇为一整体。各水平支撑梁主要交点处设有型

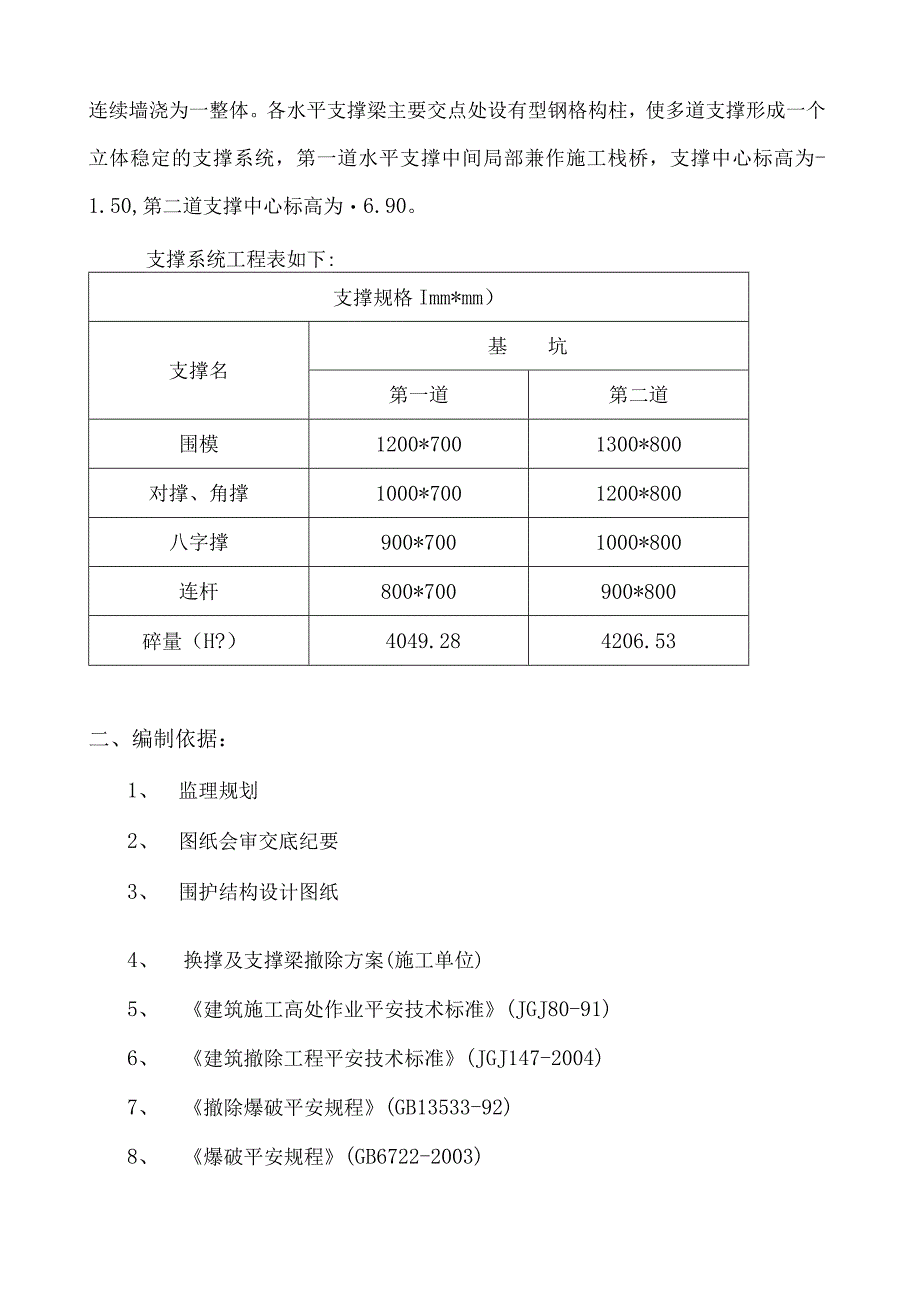

2、钢格构柱,使多道支撑形成一个立体稳定的支撑系统,第一道水平支撑中间局部兼作施工栈桥,支撑中心标高为-1.50,第二道支撑中心标高为6.90。支撑系统工程表如下:支撑规格Imm*mm)支撑名基坑第一道第二道围模1200*7001300*800对撑、角撑1000*7001200*800八字撑900*7001000*800连杆800*700900*800碎量(H?)4049.284206.53二、编制依据:1、 监理规划2、 图纸会审交底纪要3、 围护结构设计图纸4、 换撑及支撑梁撤除方案(施工单位)5、 建筑施工高处作业平安技术标准(JGJ80-91)6、 建筑撤除工程平安技术标准(JGJ147-
3、2004)7、 撤除爆破平安规程(GB13533-92)8、 爆破平安规程(GB6722-2003)9、 建筑物、构筑物拆技术规程(DBJ08-70-2006)三、换撑及支撑梁撤除监控要点(一)、支撑撤除前监理工作1、 审核撤除施工单位应具备的相关资料,未取得撤除许可证明的任何单位,不得擅自组织撤除施工。2、 从事爆破撤除工程的施工单位,必须持有工程所在地法定部门核发的爆破物品使用许可证承当相应等级的爆破撤除工程,爆破撤除设计人员应具有承当爆破撤除工程作业范围和相应级别的爆破技术人员作业证,从事爆破撤除施工的作业人员必须持证上L-U冈。3、 审核换撑及支撑梁撤除方案,在得到设计及专家认证前方可
4、进行此方案。4、 审核应急措施方案,催促配备必要的应急物资。5、 审核换撑结构平面图和节点施工图,掌握换撑施工要点。6、 支撑撤除前特别是采用爆破撤除,催促施工单位做好周边环境的调查情况及说明。7、 施工前,催促施工单位做好对技术人员、施工人员的技术交底,以及质量、平安、和文明教育工作。8、 掌握围护结构动态,如有特殊情况,协同业主、设计、总包共同处理补救方法。(二)、采用机械撤除监理控制点9、 基坑第二道支撑采用镐头机和人工风镐配合撤除。每台镐头机、塔吊和汽车吊各要配备指挥和监护人员,确保施工平安。10、 施工现场的机械设备要派设专人管理;空压机的电缆要架空,施工平安员要加强平安交底,并在现
5、场进行指挥协调。11、 撤除前催促施工单位制定撤除顺序及工作面、停机位置、打击点的选择。4、按照设计要求,对换撑结构梁板的配筋结构进行仔细的检查验收,合格前方能浇碎。12、 换撑结构混凝土强度经检测后,必须到达标准强度的70%以上方可撤除支撑。13、 支撑的撤除应在设计同意和专家认可下,充分保证基坑的平安稳定;并根据围护需要确定撤除的时间和相应时间段内的撤除范围。14、 为防止新浇混凝土楼板面被损坏及保证混凝土结构质量,楼板上应覆盖模板和竹箝,以便缓冲碎碎对混凝土顶板的冲击破坏。15、 镐头机撤除作业时应设专职指挥员,监视被撤除物的动向,及时用对讲机指挥镐头机操作人员。16、 人、机不可立体交
6、叉作业,镐头机作业时,在其盘旋半径内不得有人工作业。10、镐头机撤除在分段切割时,必须确保未撤除局部结构的整体和稳定。11、支撑梁撤除控制在白天施工,严禁夜间施工;要有具体不扰民措施。12、镐头机破梁过程中,要不断浇水,控制扬尘污染。13、对撤除支撑所用的电箱、电具、线路每天要进行检查和整修,保证施工顺利平安。14、支撑下如有插筋时,应铺设竹箝遮挡,尽量防止碎碎直接碰撞钢筋;支撑梁撤除完后应校正钢筋。15、对楼层中所有预留洞口、沟槽等要用盖板盖住,防止管道堵塞及碎块通过孔洞掉到地下二层,增加混凝土碎块清理工作难度。16、预留洞口、临边洞口等必须设置平安护栏,保证施工人员的平安。17、碎碎应及时
7、去除,不使板顶压力过大,影响结构层变形;已掉至结构顶板上的碎块严禁用镐头重新粉碎,应及时用汽车吊运走。(三)、采用爆破撤除监理控制点1、 催促施工单位根据结构图纸及合实地查看、周围环境、解体要求,确定倒塌方式和防护措施。必须在确保周围建筑物和构筑物、管线、设备和人身平安的前提下进行。2、 催促施工单位按所编的爆破方案实施。3、 爆破前由施工负责人指挥工人根据防护设计进行防护,由设计负责人检查验收。4、 爆破中要求施工单位对飞散的采取防护措施,在爆破部位、危险的方向上对建筑物进行多层复合防护,把飞石控制在允许范围内。5、 对危险区域实行警戒,保证在飞石飞行范围内没有人和重要设备。6、 爆破在瞬间
8、产生十万大气压的冲击,根据作用反作用的原理,必然要对地表产生震动,控制不当,严重时可能影响地面爆点附近构筑物的平安,尤其是地下构筑物的平安。7、 爆破瞬间使大量建筑物解体,高压气流冲击,在破碎面上产生大量的粉尘,催促施工单位控制好扬尘,对此采取必要的防尘措施。8、 撤除工程完工后,必须及时运出撤除碎石。清运碎石的车辆应封闭或覆盖,出入现场时应有专人指挥。四、监理人员工作安排1、 由总监组织现场平安监理工作,对施工单位上报的方案进行审批。2、 由专业监理工程师编制监理实施细那么。3、 负责抽查施工单位平安防护、文明施工措施落实情况。4、 巡视检查施工现场平安状况,参与专项施工方案实施情况的定期巡
9、视检查。5、 安排平安监理对较大危险性巡视检查每天不少于一次,填写好检查记录。6、 对施工中发现的平安隐患进行消除,为消除平安事故隐患而采取包括监理告知、指令、会议、报告等手段。五、强制性条文提示:1、 撤除施工时,应按照施工组织设计选定的机械设备及吊装方案进行施工,严禁超载作业或任意扩大使用范围。供机械设备使用的场地必须保证足够的承载力。作业中机械不得同时回转、行走。(撤除标准)2、 从事爆破撤除工程的施工单位,必须持有工程所在地法定部门核发的爆破物品使用许可证,承当相应等级的爆破撤除工程。爆破撤除设计人员应具有承当爆炸撤除作业范围和相应级别的爆破工程技术作业证。从事爆破撤除施工的作业人员应持证上岗。(撤除标准)3、 装药前是,应对爆破器材进行性能检测。试验爆破和起爆网路模拟试验应在平安场所进行。(撤除标准)4、 施工单位必须依据撤除工程平安施工组织设计或平安专项施工方案,在撤除施工现场划定危险区域,并设置警戒线和相关平安标志,应派专人监管。(撤除标准)5、 撤除工程施工前,必须对施工作业人员进行书面平安技术交底。(撤除标准)新建东方国贸商城工程监理组2010-9-25
