《明轩商住楼外墙外保温工程施工方案.docx》由会员分享,可在线阅读,更多相关《明轩商住楼外墙外保温工程施工方案.docx(26页珍藏版)》请在第壹文秘上搜索。

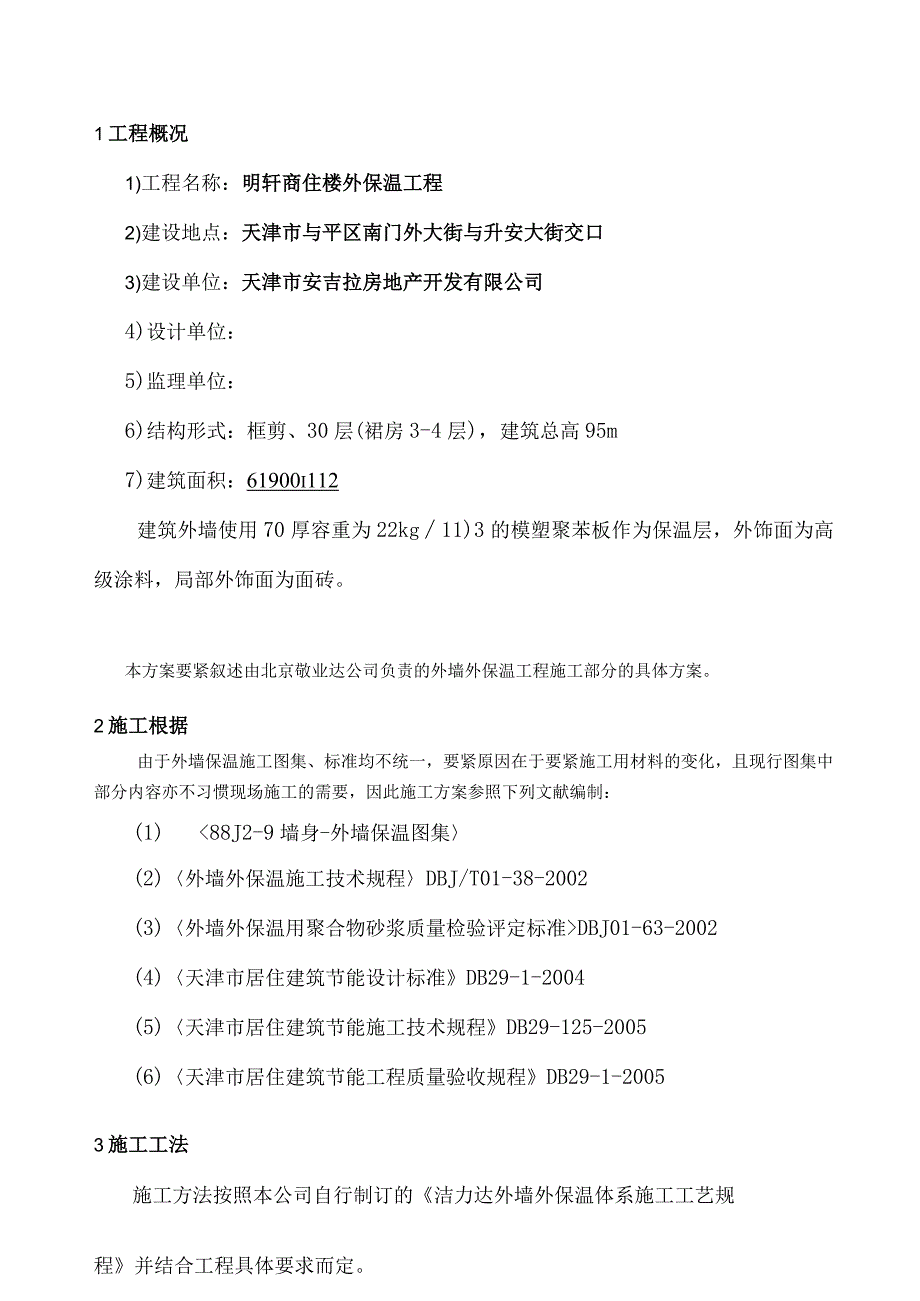

1、明轩商住楼外墙外保温工程施工方案施工方案编制:批准:编制日期:2006年5月25日1工程概况O2施工根据O3施工工法O4质量标准55质量保证措施76实现质量目标的措施87成品保护措施88其他注意事项99材料节约措施910安全及文明施工措施1011对甲方单位的配合要求1312外保温细部做法附图131工程概况1)工程名称:明轩商住楼外保温工程2)建设地点:天津市与平区南门外大街与升安大街交口3)建设单位:天津市安吉拉房地产开发有限公司4)设计单位:5)监理单位:6)结构形式:框剪、30层(裙房3-4层),建筑总高95m7)建筑面积:61900i112建筑外墙使用70厚容重为22kg11)3的模塑聚
2、苯板作为保温层,外饰面为高级涂料,局部外饰面为面砖。本方案要紧叙述由北京敬业达公司负责的外墙外保温工程施工部分的具体方案。2施工根据由于外墙保温施工图集、标准均不统一,要紧原因在于要紧施工用材料的变化,且现行图集中部分内容亦不习惯现场施工的需要,因此施工方案参照下列文献编制:(1)DBJ01-63-2002(4)天津市居住建筑节能设计标准DB29-1-2004(5)天津市居住建筑节能施工技术规程DB29-125-2005(6)天津市居住建筑节能工程质量验收规程DB29-1-20053施工工法施工方法按照本公司自行制订的洁力达外墙外保温体系施工工艺规程并结合工程具体要求而定。3.0总则本方案要紧
3、叙述以模塑聚苯乙烯泡沫塑料为保温材料、耐碱玻纤网格布为增强材料、洁力达外墙外保温专用粘接砂浆粘贴保温板、洁力达外墙外保温专用罩面砂浆作面层的建筑外墙外保温体系的施工方法与验收标准。该外墙外保温体系基本构造见表1。表1外墙外保温基本构造外墙外保温作法构造示意图粘结层保温层保护层外饰面钢筋混凝土墙等洁力达外保温粘结砂浆70mm厚聚苯乙烯泡沫塑料板35mm洁力达外保温用罩面砂浆(内含增强用耐碱型玻纤网格布)涂料外饰面%if一.F除遵守本方案外,尚应遵守国家及天津市现行的有关标准的规定。3.1材料准备3.1.1材料(1)聚苯乙烯泡沫塑料板(下列简称聚苯板):应符合隔热用聚苯乙烯泡沫塑料(GB10801
4、-89)标准中ZR阻燃型第一类的要求(见表2)。表2聚苯板技术性能要求表观密度(kgm3)导热系数(wmk)吸水率%(vv)氧指数(%)压缩强度(MPa)抗拉强度(MPa)厚度(mm)厚度偏差(mm)烧能别燃性级水蒸气渗透系数ngPa.m.S220.0414N300.10.1702B24.50(2)耐碱涂塑玻纤维网格布(下列简称网格布):其技术要求见表3。表3网格布性能要求网孔中心距(mm)含胶量(%)断裂应变(%)单位面积质量(gm2)耐碱断裂强力保留值(N50mm)耐碱保留率462205160275050(3)粘结砂浆与罩面砂浆技术性能指标须符合表4与表5要求。表4洁力达外墙外保温用粘结砂
5、浆技术性能指标试验项目性能指标拉伸胶接强度,MPa(与水泥砂浆)常温常态N0.70耐水0.50耐冻融(冻融循环25次)0.50抗拉胶接强度,MPa(与18lkg11)3膨胀聚苯板)常温常态20.10且聚苯板破坏耐水20.10且聚苯板破坏耐冻融20.10且聚苯板破坏可操作时间,h22表5洁力达外墙外保温罩面用砂浆性能指标试验项目性能指标拉伸胶接强度,MPa(与水泥砂浆)常温常态0.70耐温0.70耐冻融0.50水0.50抗拉胶接强度,MPa(与18与g/W膨胀聚苯板)常温常态0.10且聚苯板破坏耐水20.10且聚苯板破坏耐冻融20.10且聚苯板破坏可操作时间,h22柔韧性,28d压折比324h吸
6、水量,gm31000透水性(24h),ml3抗裂性(厚度5mm下列)无裂纹3.1.2工具电热切割丝、手锯、壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、棕刷、电动搅拌器、冲击钻、抹子、打磨抹子、压子、阴阳角抿子、托线板、2m靠尺等。3.2施工条件3.2.1外墙与外门窗口施工及验收完毕,基面达到建筑工程质量检验评定标准(GBJ301-88)中的有关要求。3.2.2操作地点环境温度与基底温度不低于5,风力不大于5级,雨雪天不能施工。3.2.3清除施工基层上的浮灰、疏松物、油污与其它废弃物,局部油污用10%Na0H溶液清洗并用清水冲净。外墙体的孔洞由土建方堵实。3.3施工工艺3.3.1本作法粘板罩面同时
7、由上往下施工(粘板24小时后方可罩面,保温整体爬架则由甲方负责配合施工进度所要求的升降拆装),按图1中的图框程序施工。3.3.2结构墙体基面务必清理干净,并检验墙面平整度与垂直度。超差部分210Innl由甲方剔凿或者用聚合物水泥砂浆修补平整。3.3.3粘贴聚苯板1)聚苯板切割:用电热丝切割器或者手用刀锯切割,标准板面尺寸为120OmmX60OnImX70m,对角线及板厚误差2m,非标准板按实际需要的尺寸加工,尺寸同意偏差为2mm,大小面垂直。2)粘结剂配制:将洁力达外保温专用粘接干粉与水按4:1比例配制,用电动搅拌器搅拌均匀,一次配制量以2小时内用完为宜。3)变形缝线两侧及门窗边缘处的聚苯板上
8、预贴250mm宽包底网格布,可根据实据情况将网格布先预粘于上述要求部位。4)用粘结剂粘贴聚苯板。粘贴方法为:7层下列使用点框法、7层以上使用满粘法,粘结面积达到80%。5)圆弧部位聚苯板使用规格为30OmnIX60OmITX7Omm,粘贴面积应不小于30%o有关要求如下:(a)所有聚苯板粘贴面积均应不小于30%(除满粘法)。(b)粘结层厚度以能调平聚苯板粘贴层为宜,不宜大于IonIrn。(C)抹完粘结剂后,立马上板立起粘贴,粘贴时轻揉、均匀挤压,并用托线板检查垂直平整,板与板间挤紧,碰头缝处不留粘结剂。粘贴聚苯板时应做到上下错缝,每贴完一块板,应及时清除挤出的粘结剂,板间不留间隙,如出现间隙,
9、应用相应宽度的聚苯板填塞。(d)聚苯板粘贴1天后即可进行尼龙胀拴的固定工作,本工程使用(I)IOXII5mm的尼龙胀拴(胀栓锚固位置见附图节点图;锚入主体墙深度230mm)。图1施工工艺示意图6)聚苯板接缝不平处应用打磨抹子磨平,打磨动作宜为轻柔的圆周运动,磨平后应用刷子将碎屑清理干净。磨平工作应在聚苯板粘贴24小时后进行,以避免对聚苯板粘贴层的扰动。3. 3.4抹罩面砂浆底层聚苯板粘贴24小时后,即可进行下一步的操作。D配制洁力达外保温专用罩面砂浆:将罩面用干粉与水按4:1比例配制,用电动搅拌器搅拌均匀,一次配制量以2小时内用完为宜。2)在聚苯板表面均匀涂抹一层配制好的罩面砂浆,厚度为23m
10、m.3.3.5贴网格布1)门窗洞口处,沿45度角方向各加一层400X20Omm网格布进行加强,加强网位于大面网格布下面(见附图)。2)将大面网格布沿水平方向绷平,用抹子由中间向上、下两边将网格布抹平,将其压入底层抹面砂浆,网格布左右搭接宽度不小于100mrn,上、下搭接宽度不小于80mn,不得使网格布皱褶、翘边。3)阴阳角及窗口作法见附详图。3.3.6抹罩面砂浆防护面层D抹面层弹性聚合物砂浆,抹灰厚度以盖住网格布为准,约l2mm,罩面砂浆总厚度不宜大于5mmo2)罩面防护砂浆施工完成后,待面层砂浆干燥后方可进行下道工序。3. 3.5,外墙为粘结面贴工艺本工程要紧叙述以70n三厚模塑聚苯板为保温
11、层,镀锌钢丝网为增强材料(用专用尼龙胀栓固定于结构墙上),用外保温粘结剂作为EPS粘结材料,外保温用厚层聚合物砂浆作为EPS保护面层,以粘结面砖的建筑外墙外保温体系的施工标准工法。4质量标准4. 1保证项目4.1.1 聚苯板、网格布的规格与各项技术指标,粘接干粉、罩面干粉的配制原料的质量(详见出厂检测报告),务必符合本规程及有关标准的要求。检验方法:检查出厂合格证或者按规范要求进行复检。4.1.2 聚苯板务必与墙面粘接牢固,无松动与虚粘现象。检查数量:按每楼每20m长抽查一处(每处3延米长),但不小于3处,检查方法,观察与用手推拉检查。4.1.3 罩面砂浆与聚苯板务必粘接牢固,无脱层、空鼓,面
12、层无爆灰与裂缝。检查数量:同4.1.2。检查方法:用小锤轻击与观察检查。4.2基本项目4. 2.1每块聚苯板与墙面的总粘结面积,首层与粘砖部位不得小于50%,其它层不得小于30%o满粘法不得小于80%o检查数量:按每楼抽查三处,每处检查不小于2块。检查方法:尺量检查取其平均值。注:检查应在粘结剂凝聚前进行。4.2.2尼龙胀栓尖部进入结构墙体35cm检查数量:同4.2.1。检查方法:观察及尺量检查。4.2.3聚苯板碰头缝处不抹粘结剂。检查数量:同4.2.1。检查方法:观察检查。4.2.4网格布铺设压贴密实,不应有空鼓、皱折、翘曲、外露等现象,搭接宽度左右不得小于100mm,上下不得小于80mmo
13、检查数量:同4.2.1。检查方法:观察及尺量检查。4.2.5聚合物水泥砂浆保护层总厚度不宜大于5mm,加强部位不宜大于57mm。检查数量:同4.2.1。检查方法:尺量检查。注:检查应在砂浆凝聚前进行。4.3同意偏差项目4.3.1聚苯板粘贴同意误差应符合表6的规定。表6聚苯板安装的同意偏差及检查方法No.项目同意偏差检查方法1表面平整度3mm用2m靠尺与楔形塞尺检查2垂直度每层3mm用2m托线板检查全高h/1000用经纬仪或者吊线与尺量检查3阴阳角垂直3mm用2m托线板检查4阴阳角方正3mm用200mm方尺与楔形塞尺检查5接缝高差1.0mm用直尺与楔形塞尺检查6分格缝直线度3mm5米拉通线、钢尺
14、注:h为墙全高;检查数量:同4.2.1。板缝宽O.5mm.4. 3.2保温墙面层误差应符合天津市地方标准DB29-126-2005中的规定。表7同意偏差及检查方法No.项目同意偏差检验方法1表面平整度3mm用2m靠尺、塞尺检查2立面垂直度3mm用2m托线板检查3阴阳角垂直3mm用2m托线板检查4阴阳角方正3mm用200mm方尺与楔型塞尺检查5质量保证措施4.1 本工程质量目标设计:优良。4.2 质量保证体系框架图:见图2。5. 3严格遵守建筑工程施工技术规程、建筑工程质量检验与评定标准。5.4 资料管理执行天津市建委下发的文件及甲方对各类文件管理制度,本工程为监理制,严格按照监理程序办事,对每道工序进行检查验收,做到资料齐全无误。图2质
