某大桥施工组织设计说明.docx

上传人:p** 文档编号:851929 上传时间:2024-03-22 格式:DOCX 页数:45 大小:84.60KB
下载 相关 举报
某大桥施工组织设计说明.docx_第1页
第1页 / 共45页
某大桥施工组织设计说明.docx_第2页
第2页 / 共45页
某大桥施工组织设计说明.docx_第3页
第3页 / 共45页
某大桥施工组织设计说明.docx_第4页
第4页 / 共45页
某大桥施工组织设计说明.docx_第5页
第5页 / 共45页
某大桥施工组织设计说明.docx_第6页
第6页 / 共45页
某大桥施工组织设计说明.docx_第7页
第7页 / 共45页
某大桥施工组织设计说明.docx_第8页
第8页 / 共45页
某大桥施工组织设计说明.docx_第9页
第9页 / 共45页
某大桥施工组织设计说明.docx_第10页
第10页 / 共45页
亲,该文档总共45页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某大桥施工组织设计说明.docx》由会员分享,可在线阅读,更多相关《某大桥施工组织设计说明.docx(45页珍藏版)》请在第壹文秘上搜索。

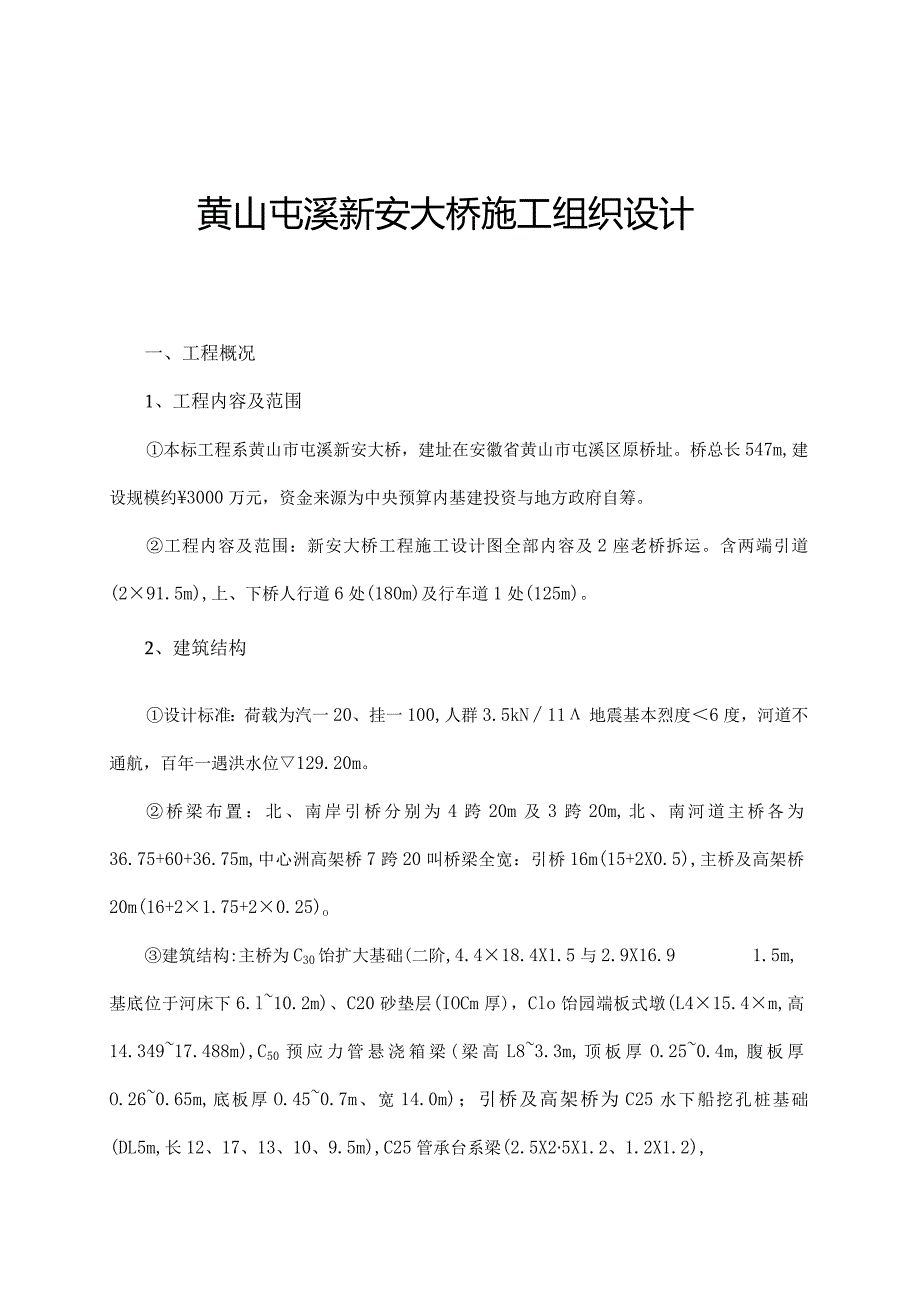

1、黄山屯溪新安大桥施工组织设计一、工程概况1、工程内容及范围本标工程系黄山市屯溪新安大桥,建址在安徽省黄山市屯溪区原桥址。桥总长547m,建设规模约3000万元,资金来源为中央预算内基建投资与地方政府自筹。工程内容及范围:新安大桥工程施工设计图全部内容及2座老桥拆运。含两端引道(291.5m),上、下桥人行道6处(180m)及行车道1处(125m)。2、建筑结构设计标准:荷载为汽一20、挂一100,人群3.5kN11地震基本烈度6度,河道不通航,百年一遇洪水位129.20m。桥梁布置:北、南岸引桥分别为4跨20m及3跨20m,北、南河道主桥各为36.75+60+36.75m,中心洲高架桥7跨20

2、叫桥梁全宽:引桥16m(15+2X0.5),主桥及高架桥20m(16+21.75+20.25)o建筑结构:主桥为C30饴扩大基础(二阶,4.418.4X1.5与2.9X16.91.5m,基底位于河床下6.l10.2m)、C20砂垫层(IOCm厚),Clo饴园端板式墩(L415.4m,高14.34917.488m),C50预应力管悬浇箱梁(梁高L83.3m,顶板厚O.250.4m,腹板厚O.260.65m,底板厚O.450.7m、宽14.0m);引桥及高架桥为C25水下船挖孔桩基础(DL5m,长12、17、13、10、9.5m),C25管承台系梁(2.5X25X1.2、1.2X1.2),C30饴

3、方柱墩(1.2X1.2、1.21.4m,高2.81-5.746m),品预应力饴盖梁(1.5X1.616/1.642、2.2X2.265/2.465),CK)预应力饴空心板(L17X0.9m,孔D0.7m,边板外侧增设0.34In宽翼板);桥台为C25饴承台(2.2172.0m)及C30饴台身(1.2l2.8/2.3m);桥面铺装为Co饴(厚8、13cm),主桥及高架桥人行道板(0.49X1.4X0.08m),防撞护栏为C30饴座(0.2/0.5X0.89m)、钢板立柱(厚20mm)、钢管扶手(114X4X2000mm);橡胶支座(GJZI80X180X49、20025035mm),伸缩缝(桥台

4、MZL-80、桥墩MZL-160)。预应力筋为,15.24高强度低松驰钢绞线(Rby=1860MPa,k=0.75Rby),竖向精轧螺纹粗钢筋(32,Rby=I860MPa、Ok=O.85Rby)o3、主要工程数量基坑开挖土方5760m石方729m3,挖孔桩38根1111.9m3,现浇碎12014.78m3,预制空心板(203块)3557.95m钢筋制安993.766t,预应力粗筋制作与张拉17.98t,预应力钢绞线制作与张拉300.9073铁件制安20.128t,钢管扶手5.395t,橡胶支座安装812个,墩、台伸缩缝安装94m。老桥拆除2座(254m)。4、工期要求本工程要求工期15个月,

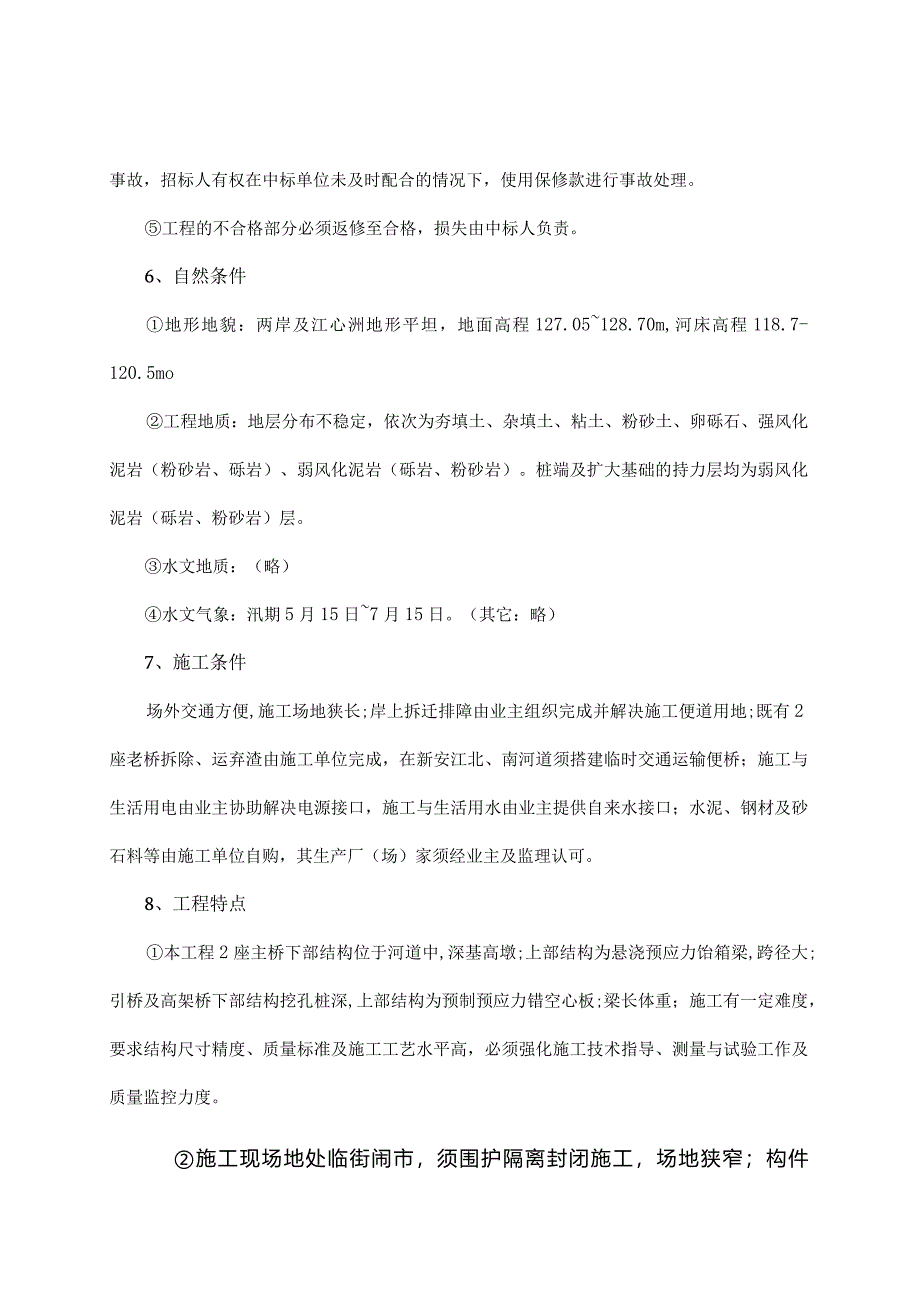

5、2001年12月26日开工,03年3月26日竣工(456日历天)。5、质量要求按国家现行的规范和标准施工,质量目标:“黄山杯”。质量检验执行市政桥梁工程质量检验评定标准(DJT2-90)须接受招标人委派的监理单位监理和黄山市建筑工程质量监督站监督。保修期按建筑工程质量管理条例第6条执行。在保修期内不论发生何种保修事故,招标人有权在中标单位未及时配合的情况下,使用保修款进行事故处理。工程的不合格部分必须返修至合格,损失由中标人负责。6、自然条件地形地貌:两岸及江心洲地形平坦,地面高程127.05128.70m,河床高程118.7-120.5mo工程地质:地层分布不稳定,依次为夯填土、杂填土、粘土

6、、粉砂土、卵砾石、强风化泥岩(粉砂岩、砾岩)、弱风化泥岩(砾岩、粉砂岩)。桩端及扩大基础的持力层均为弱风化泥岩(砾岩、粉砂岩)层。水文地质:(略)水文气象:汛期5月15日7月15日。(其它:略)7、施工条件场外交通方便,施工场地狭长;岸上拆迁排障由业主组织完成并解决施工便道用地;既有2座老桥拆除、运弃渣由施工单位完成,在新安江北、南河道须搭建临时交通运输便桥;施工与生活用电由业主协助解决电源接口,施工与生活用水由业主提供自来水接口;水泥、钢材及砂石料等由施工单位自购,其生产厂(场)家须经业主及监理认可。8、工程特点本工程2座主桥下部结构位于河道中,深基高墩;上部结构为悬浇预应力饴箱梁,跨径大;

7、引桥及高架桥下部结构挖孔桩深,上部结构为预制预应力错空心板;梁长体重;施工有一定难度,要求结构尺寸精度、质量标准及施工工艺水平高,必须强化施工技术指导、测量与试验工作及质量监控力度。施工现场地处临街闹市,须围护隔离封闭施工,场地狭窄;构件制安量大,物料运输量大,高空与地下、水下作业多,挖孔桩及深基坑尚须爆破作业,潜在着诸多不安全因素;施工中要求严格控制排污、噪声、粉尘、建筑垃圾及施工机械车辆等不得危害市民健康、安全及市容环境。自然条件及施工条件较好,工期宽松,跨2个冬季、1个雨季,便于组织优势队伍展开分段平行流水施工作业。本工程系黄山市重点建设项目,业主高度重视,建设资金有保证,社会环境好。9

8、、相关单位业主单位:黄山市市政工程管理处设计单位:合肥市市政设计院监理单位:(待定)质量监督单位:黄山市建筑工程质量监督站二、施工总体布置及规划1、总体主导思路对于本工程,我单位具有雄厚的综合技术实力、成功的施工经验和突出的业绩,结合本工程特点,施工组织的总体主导思路是:抓紧准备抢建临设, 分区分段同步展开, 网络管理紧密流水, 严把深基高空安全, 精工细作创黄山杯,上足专业机械技工突出主桥重点工程阶段目标限期完成材料工艺质量保证确保按期提前竣工2、项目管理组织我单位领导高度重视本标工程,中标后,将其列为明年度在建重点工程项目之一,实行项目法管理,组成以叶封(一级项目经理、高工、处副总)为项目

9、经理和王新会(高工、公司总工)为项目总工的整体功能强的项目经理部,全权负责组织实施,调遣类似工程经验丰富、业绩突出的4个专业队承建施工。项目部组织机构见图二2项目经理资历及项目主要管理人员履历见第四篇投标书附表表3拟在本工程任职的主要人员履历表3、施工任务划分见表二3表二3施工任务划分表队别施工项目桥梁工程一队2座主桥(碎搅拌站与二队共用)。桥梁工江心洲高架桥及其上下桥车道、人行道,南河道修建施程二队工便桥及拆除老桥。桥梁工两岸引桥及其上下桥人行道,北河道修建施工便桥及拆程三队除老桥。道路机施队北、南引道。4、总体施工方案结合本工程特点,将2座跨江主桥、江心洲高架桥及两岸引桥划分为三大单元施工

10、区段,同步展开平行施工,部署相应专业队伍与施工机械,确保本年12月26日进场施工;抓紧完成开工前的技术、物资、“四通一平”及老桥拆除等准备工作,尤其须抢建完成2座施工便桥;以主桥结构为重点,深水及岸边基础先行,充分利用枯水期抢建桥墩至汛期水位以上;组织各大单元区段相关项目及桥体下部、上部结构依序紧密流水施工,实行网络计划与目标管理,建立与保持良好的连续、均衡施工秩序,以加快总体施工进度,确保按提前工期(03年2月26日)完成本标全部工程。5、施工程序2座主桥:下部结构同步施工,上部结构(悬灌箱梁)先北桥、后南桥。高架桥段:先高架桥、后上下桥行车道及人行道;下部结构先岸边、逐墩依序相向、左右同步

11、对称施工,上部结构(空心板)在左侧先期预制,后横移、吊装。两端引桥段:先引桥、后上下桥人行道及引道;下部结构岸边先行,上部结构(空心板)利用引道场地先期预制,后用跨桥龙门架吊运安装,先北引桥、后南引桥。6、施工顺序主桥:施工准备一定位放线一筑岛一基坑开挖一浇筑扩大基础一墩身(基坑回填土夯实)一搭设支架一浇筑箱梁墩顶0号块一碎强度达到95%时张拉顶板索TO及相应的横、竖向预应力索一组拼挂蓝一分阶段对称悬灌箱梁1、2号19、20号块一待碎强度达95%时张拉顶板索及相应的横、竖向预应力索一支架浇筑边跨22号块,合拢边跨一张拉边跨底板索Bf5及T11、横竖向预应力索一浇筑中跨合板段一张拉中跨底板索Bl

12、7(形成三跨连续刚构体系)一桥面铺装、人行道板、防撞护栏等。高架桥(两端引桥):施工准备一定位放线一人工挖孔(预制空心板、焊绑钢筋笼)f浇筑桩基一基槽开挖f浇筑承台系梁f浇筑墩(台)身f浇筑盖梁f碎强度达90%(过渡墩达95%)时对称张拉2色索(过渡墩亦为2凡)吊装预应力空心板一二期张拉盖梁2瓦、1岫索(过渡墩为M)一桥面铺装、人行道板、防撞护栏及两端引道等。7、重点项目施工方法碎工程:主桥及高架桥在江心洲体育场设置50m7h碎搅拌站,集中制备碎,采用输送泵泵送入模浇筑,振动器捣固,罩塑膜养护。引桥在引道场地设2台20113h强制搅拌机制备碎,采用机动斗车运输,振动器捣固,罩塑膜养护。钢筋(钢

13、束、波纹管、铁件)工程:在江心洲体育场、引桥场外就近空地设制作场,采用配套的专业机具加工,就位绑扎骨架(钢筋笼就位预制)。主筋接长采用电焊机,墩(桩)竖向主筋接头采用电渣压力焊接。主桥深基坑开挖:采取在江中用经编袋围堰筑岛,高出枯水位LOL5m,平台面满足箱梁现浇0号块布设支架要求,并在其周边再围堰Im高。岛面至强风化岩面设饴薄壁围堰或拼接式钢围堰(有内支撑)防护,以人工开挖为主,弱风化岩层采用浅孔爆破反台阶法开挖;坑口设钢架,慢速卷扬机(2t)提升土渣,机动斗车倒运至岸上,再用汽车运弃至指定地点。配设潜水泵抽排水。挖孔灌注桩:人工挖孔,采用3块拼装锥筒钢模现浇饴护壁,每节高1m,随挖随支护;

14、井口设钢支架,手摇辘辘提升土渣,远离井口堆放,再用汽车运弃至指定地点;采用潜水泵抽排孔内渗水。就近预焊绑整体钢筋笼,用IOt汽车吊吊送孔内就位;设导管与料斗浇灌水下碎成桩,井口设钢管三角架,倒链提升导管。墩台(承台系梁)及盖梁:采用型钢框(或木背楞)覆膜胶合板大板组拼模板,外套型钢框箍牢或用木杆与细钢绳支顶、牵拉牢固;墩柱立模到顶,一次整浇碎,低位2m时设串筒或溜槽,高位3.5m时模板开窗分段浇碎;盖梁采用轮扣式脚手架支架。碎制、运、浇、捣、养见7,钢筋制安见7,预应力索制、安、张拉见7。主桥箱梁:墩项0#块及边跨22#块采用支架现浇,1、2#块19、20#块采用挂蓝悬臂对称浇筑;采用定型钢外

15、模及木背楞胶合板内模;预应力索孔道采用波纹管成孔,座式砂轮切割机下料,人工编束,慢速卷扬机穿束,采用与锚具配伍及张拉力匹配的穿心式千斤顶张拉并以应力(张拉力)及伸长值进行双控,按设计要求的张拉顺序、张拉程序施作;采用压浆泵进行孔道灌浆,埋设PVC管造灌浆孔、排气孔、泌水孔;手提砂轮切割机切除锚具外多余钢束。(碎及钢筋见7、)预应力空心板制架:采取现场预制,用六四军用梁组拼跨桥式龙门架吊装。高架桥的空心板预制场在桥位左侧,须设滑道及2台3t慢速卷扬机横移至墩侧,安放滑道时用1组25t倒链、配三角架提升梁。碎、钢筋见7、,预应力施作见7。上述各项施工工艺、施工要点见施组七分项工程施工方案。8、施工总平面布置施工临时设施本着施工便利、流程顺畅、安全可靠、经济实用、利用既有、永临结合、节约用地、保护环境的原则进行布设。施工便道、便桥:施工便道布设在桥的左侧(下游侧),并建2座过江便桥,贯通两岸与江心洲。陆地便道利用拆迁后的空地整平,宽6m(双车道),共长500m。施工便桥共长252m(北132m、南120m),宽5m(单车道)。便桥结构:320cm双排钢管桩(排距1m、墩台距20m),工

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
