1、新疆伊犁新矿煤业有限责任公司冬季施工安装措施山东华新建筑工程集团有限责任公司二。一三年十一月编制:审查:总承建工程部:分公司施工管理科:安全监察处:分公司主任工程师:分公司经理:一、概述目前,新疆地区已进入雨雪天气,气温日渐下降,建筑工程施工已进入冬期施工阶段,针对新疆伊犁四矿井下管路安装及地面生产系统安装工程,为保证施工质量,实现全年安全生产,并能缩短工期,特编写冬季施工措施指导生产。二冬季防护措施:1、施工人员进入施工现场必须穿防滑鞋,正确佩戴安全帽。2、所有的车辆必须配备雪地胎及防滑链。3、严禁工地油漆类易燃易爆不设防护堆放,严禁乱扯线,超负荷使用电器及使用大功率灯取暖。施工现场不得随便
2、点火取暖。4全体施工人员晚上制止过量饮酒,有加班任务者不准喝酒,宿舍区制定统一作息时间,以保证工人第二天工作有充足精力投入工作。5、冬季日照时间短,工作时间相应也比较短,工地现场未完工的基坑或临边防护要设立警示牌或灯具,夜间加班要有充足的照明。6、加大防火安全宣传。7、冬季施工时,上班前应扫除暗霜、积雪和冰冻。特别是高空作业点更应加强检查和落实。对于施工人员应注意防寒保暖,防止冻伤。三、冬季施工技术措施:(一)管路的安装:1、管路安装主要是井下局部,井上的需要管路用胶轮车倒运至井底,井上左右吊运管路时先对管路进展雪及霜的清理,防止吊装出现滑动现象,2、遇到风力高于6级及大雪天时制止吊装,3、下

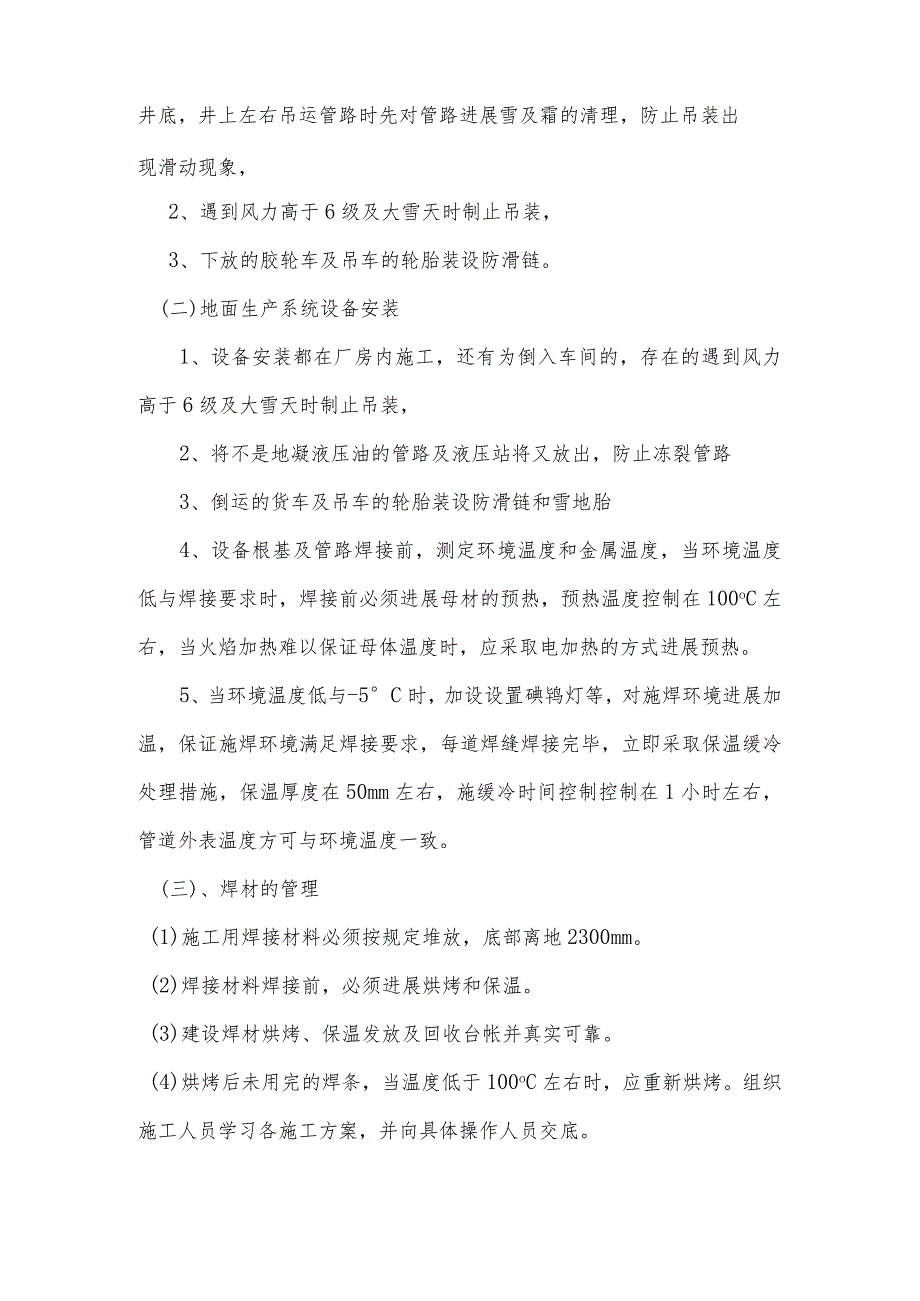

3、放的胶轮车及吊车的轮胎装设防滑链。(二)地面生产系统设备安装1、设备安装都在厂房内施工,还有为倒入车间的,存在的遇到风力高于6级及大雪天时制止吊装,2、将不是地凝液压油的管路及液压站将又放出,防止冻裂管路3、倒运的货车及吊车的轮胎装设防滑链和雪地胎4、设备根基及管路焊接前,测定环境温度和金属温度,当环境温度低与焊接要求时,焊接前必须进展母材的预热,预热温度控制在100oC左右,当火焰加热难以保证母体温度时,应采取电加热的方式进展预热。5、当环境温度低与-5C时,加设设置碘鸨灯等,对施焊环境进展加温,保证施焊环境满足焊接要求,每道焊缝焊接完毕,立即采取保温缓冷处理措施,保温厚度在50mm左右,施
4、缓冷时间控制控制在1小时左右,管道外表温度方可与环境温度一致。(三)、焊材的管理(1)施工用焊接材料必须按规定堆放,底部离地2300mm。(2)焊接材料焊接前,必须进展烘烤和保温。(3)建设焊材烘烤、保温发放及回收台帐并真实可靠。(4)烘烤后未用完的焊条,当温度低于100oC左右时,应重新烘烤。组织施工人员学习各施工方案,并向具体操作人员交底。(四)文明施工措施1 .目标:创文明施工现场,杜绝轻伤及轻伤以上事故。2 .建设以工程经理为组长,组成的现场专职质安员及各专业工长、施工班组现场安全领导小组,负责施工现场安全及文明生产的管理,监视和协调工作。3 .由工程施工班子抓好现场人员安全教育,搞好
5、现场安全文明生产宣传,坚持安全讲话制度,增强职工安全意识。4 .由各专业工长犒好施工安全措施的制订,落实和交底工作,结合施工现场情况及施工工作内容,有针对性地组织职工学习?建筑安装工人安全操作规程?。5 .现场安全领导小组定期组织现场安全文明检查,发现问题及时整改。6 .现场必须抓好防机体打击及防高空坠物措施。7 .建设安全现场保卫小组,落实防盗措施,并由公司保卫部门协助工程经理班子搞好治安,消防及保卫工作。8 .应用好材料,设备进场方案,配合土建作好平面管理,保证施工道路畅通,管道、设备试压要有排水措施。9 .落实安全文明生产奖罚制度。(三)安全施工措施安全生产工作应以严肃法规、落实责任、消
6、灭违章、强化管理为目标,努力提高企业技术管理水平。参加该工程施工人员必须坚持安全第一,预防为主的方针,层层建设岗位责任制,遵守国家和企业的安全规程,在任何情况下不得违章指挥或违章操作。各项施工方案要分别编制安全技术措施,书面向施工人员交底。进入现场必须严格遵守现场各项规章制度,对施工人员要做好工程介绍和现场安全教育。坚持安全技术交底,做好班前会记录。结合施工实际,有组织有针对性的学习?安全技术操作规程?和各项规章制度。施工人员进入工地必须佩带安全帽,并系好帽带。穿统一工作服及防滑工作鞋。高空作业时必须佩带安全带,做到高挂低用;有恐高症者制止攀爬施工。施工人员在施工时不得饮酒,酒后不得进入施工现场施工。施工用设备必须有可靠的接地,严格执行“一机、一闸、一漏制度,并设专人负责,操作人员应严格按操作规程操作。不懂电气者不得动用电气设备。所有施工人员学习施工措施并签字后,方可进入施工现场。
