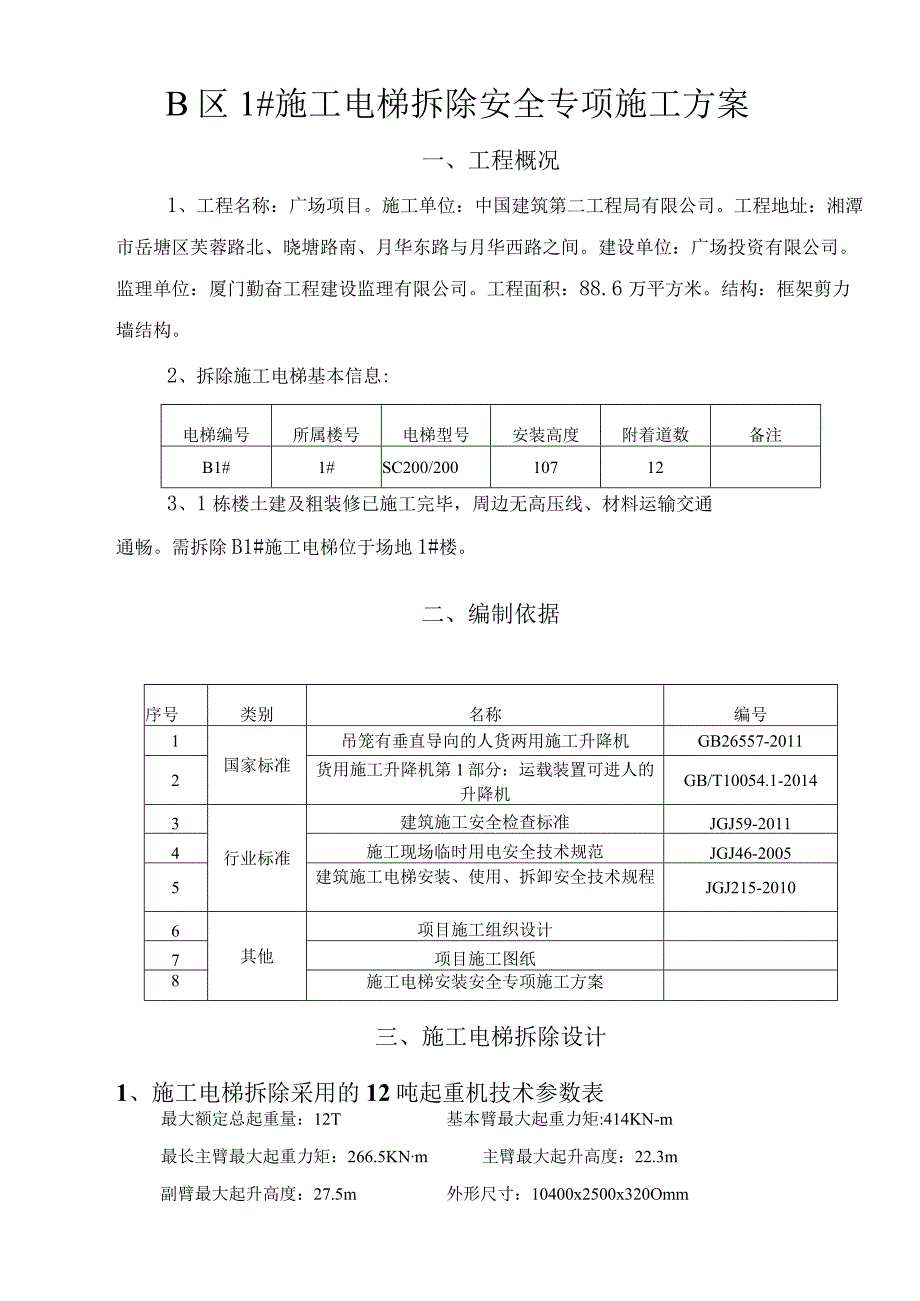

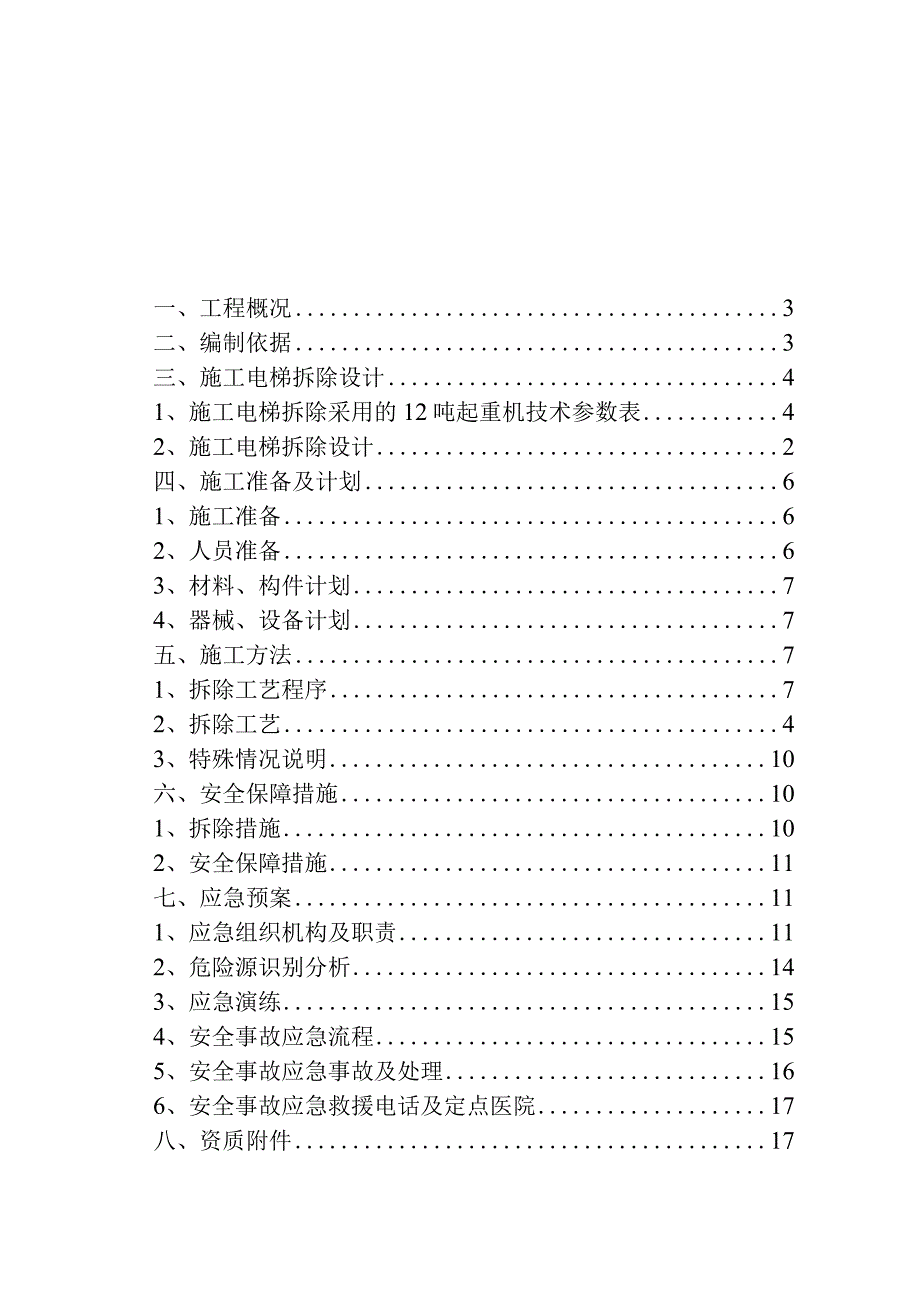

《电梯拆除方案(最终版).docx》由会员分享,可在线阅读,更多相关《电梯拆除方案(最终版).docx(16页珍藏版)》请在第壹文秘上搜索。

1、一、工程概况3二、编制依据3三、施工电梯拆除设计41、施工电梯拆除采用的12吨起重机技术参数表42、施工电梯拆除设计2四、施工准备及计划61、施工准备62、人员准备63、材料、构件计划74、器械、设备计划7五、施工方法71、拆除工艺程序72、拆除工艺43、特殊情况说明10六、安全保障措施101、拆除措施102、安全保障措施11七、应急预案111、应急组织机构及职责112、危险源识别分析143、应急演练154、安全事故应急流程155、安全事故应急事故及处理166、安全事故应急救援电话及定点医院17八、资质附件17B区1#施工电梯拆除安全专项施工方案一、工程概况1、工程名称:广场项目。施工单位:中

2、国建筑第二工程局有限公司。工程地址:湘潭市岳塘区芙蓉路北、晓塘路南、月华东路与月华西路之间。建设单位:广场投资有限公司。监理单位:厦门勤奋工程建设监理有限公司。工程面积:88.6万平方米。结构:框架剪力墙结构。2、拆除施工电梯基本信息:电梯编号所属楼号电梯型号安装高度附着道数备注B1#1#SC200/200107123、1栋楼土建及粗装修已施工完毕,周边无高压线、材料运输交通通畅。需拆除B1#施工电梯位于场地1#楼。二、编制依据序号类别名称编号1国家标准吊笼有垂直导向的人货两用施工升降机GB26557-20112货用施工升降机第1部分:运载装置可进人的升降机GB/T10054.1-20143行

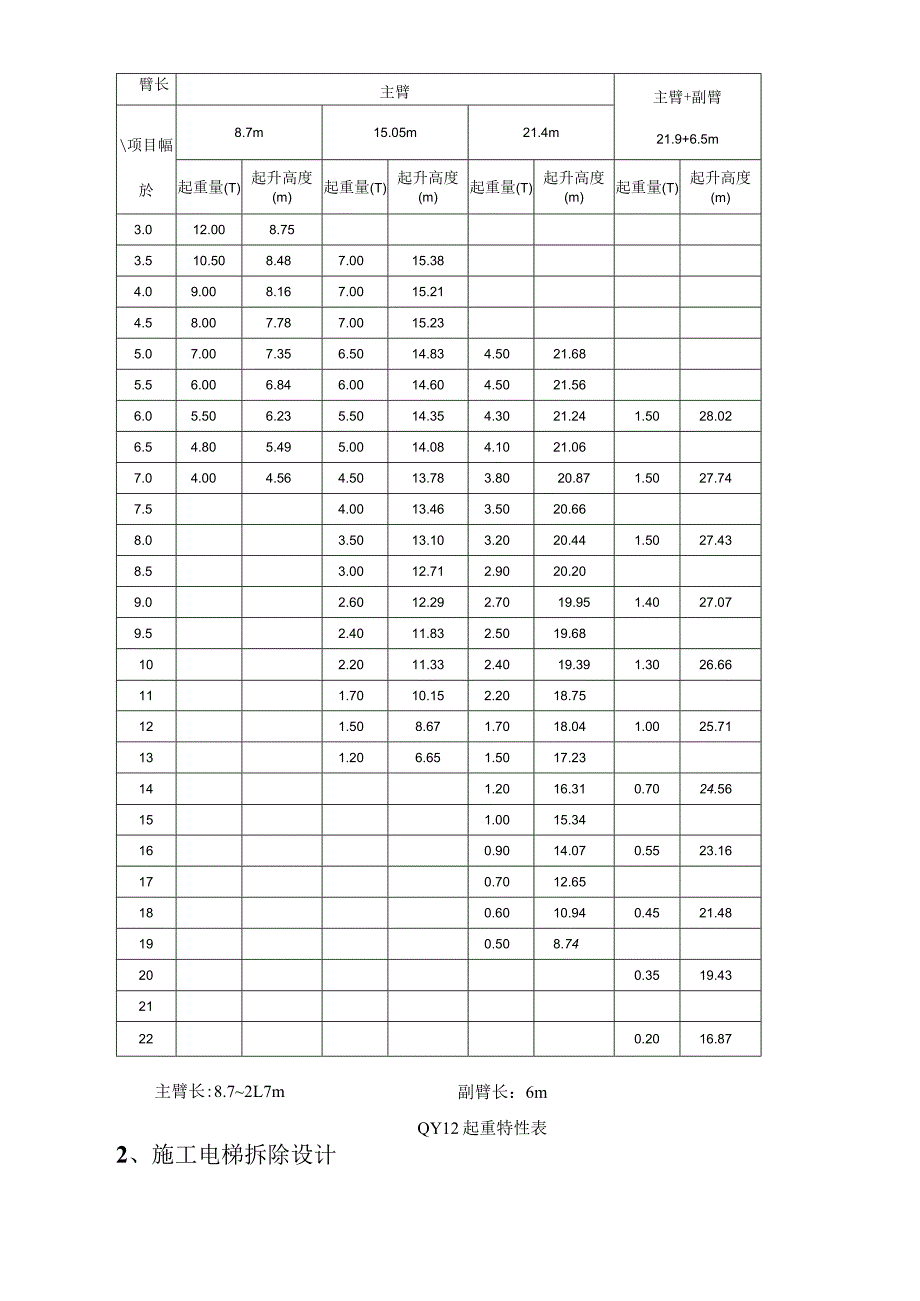

3、业标准建筑施工安全检查标准JGJ59-20114施工现场临时用电安全技术规范JGJ46-20055建筑施工电梯安装、使用、拆卸安全技术规程JGJ215-20106其他项目施工组织设计7项目施工图纸8施工电梯安装安全专项施工方案三、施工电梯拆除设计1、施工电梯拆除采用的12吨起重机技术参数表最大额定总起重量:12T基本臂最大起重力矩:414KN-m最长主臂最大起重力矩:266.5KNm主臂最大起升高度:22.3m副臂最大起升高度:27.5m外形尺寸:10400x2500x320Omm臂长主臂主臂+副臂21.9+6.5m项目幅於8.7m15.05m21.4m起重量(T)起升高度(m)起重量(T)起

4、升高度(m)起重量(T)起升高度(m)起重量(T)起升高度(m)3.012.008.753.510.508.487.0015.384.09.008.167.0015.214.58.007.787.0015.235.07.007.356.5014.834.5021.685.56.006.846.0014.604.5021.566.05.506.235.5014.354.3021.241.5028.026.54.805.495.0014.084.1021.067.04.004.564.5013.783.8020.871.5027.747.54.0013.463.5020.668.03.5013.1

5、03.2020.441.5027.438.53.0012.712.9020.209.02.6012.292.7019.951.4027.079.52.4011.832.5019.68102.2011.332.4019.391.3026.66111.7010.152.2018.75121.508.671.7018.041.0025.71131.206.651.5017.23141.2016.310.7024.56151.0015.34160.9014.070.5523.16170.7012.65180.6010.940.4521.48190.508.74200.3519.4321220.2016

6、.87主臂长:8.72L7m副臂长:6mQY12起重特性表2、施工电梯拆除设计(1)1#楼Bl#施工电梯拆除平面布置施工电梯自降71个标准节,至10米后采用12T汽车吊配合拆除,拆除时施工电梯所拆除的构件堆放于1#楼B1#电梯左侧,汽车吊位于B1#电梯与临时堆场中间位置,具体布置详见下图:广场项目施工电梯拆除平面布置图(2)广场项目施工电梯构件拆除吊装受力分析序号施工电梯构件构件重量塔吊吊装距离该距离下塔吊吊装能力吊车吊装水平距离吊车臂长该距离下吊车吊装能力是否满足要1底盘500kg/7.5m15m4000kg满足要求2标准件1500kg/8.5m15m3000kg满足要求3电梯笼1600kg

7、/8.5m15m3000kg满足要求4对重/四、施工准备及计划1、施工准备(1)编制施工电梯拆除安全专项施工方案,报监理、业主及公司审核;(2)项目技术负责人对管理人员及工人进行安全技术交底;(3)拆卸时升降机上下方需作防护,防止拆除地点上方掉落物体,必要时加安全网。拆除前对电梯进行全面检查,并形成检查记录。(详见附表2、人员准备楼栋号工种人数单位名称职责B1#栋施工员龚波长沙华塔全面负责现场拆除作业的安全、协调和人员调配等工作安全员陈勇长沙华塔负责现场安全监督,电梯拆除过程中全程进行监督,并记录拆除过程电梯拆除工人3-9人长沙华塔在负责人指挥下,按照拆卸程序从事各部件的拆卸,一切作业均需有负

8、责人的指令,不得擅自作业。3、材料、构件计划序号名称规格数量备注安全帽1顶/人2安全带套/高空作业人3牵引绳20m1套4警戒线1套4、器械、设备计划序号名称规格数量备注汽车吊12T1台2货车5t2辆3撬棍Im2根4活络扳手350mm、450mm各15死扳手1套6二锤I12B14B各1II五、施工方法1、拆除工艺程序按原厂说明书程序正常拆除,流程如下:导轨架、附墙架的拆卸及电梯平台一电缆导向装置的拆卸一上传动机构,吊笼的拆卸一外笼的拆卸升IHN2、拆除工艺2. 1、拆除注意1)清理升降机和场地。2)考虑到安全,施工升降机拆卸前先做防坠落实验,实验合格后才能进行下面的拆卸工作。拆除作业必须遵循自上

9、而下进行逐级拆卸(标准节一电缆护圈一附墙置)。3)绝对不允许高空抛物。所有拆卸的零部件必须放到吊笼顶上或吊笼里运送至地面。4)梯笼爬升(下降)时应调好刹车,无关人员严禁进入梯笼,不允许梯笼超载运行,检查运行通道是否通畅。拆除工作时梯笼爬升应在梯顶操作,确认各操作按纽开关功能的准确性,上升到厘米后停车观察有无溜车现象,待一切正常后再继续工作,启动前应鸣铃示警,梯笼爬升时应用专人指挥,操作人员应高度集中,接近顶端时,应用低速,以防冒顶事故发生,到位后应关向总停开关。2.2、 导轨架、附墙架及电梯平台的拆卸1)先将吊杆安装在吊笼顶的吊杆孔内,然后利用吊杆上的葫芦将标准节逐节提起,从上往下逐节拆卸导轨

10、架及附墙架,直至中间挑线架处。电梯平台拆卸与导轨架同步,拆下来的材料运输与标准节及附墙架同样。2)拆卸中间挑线架及静电缆。3)接上述方式拆卸其余导轨架、附墙架,直至一层。4)拆卸外笼门限位,外笼门锁碰铁,吊笼门锁碰铁,下限位碰铁及笼顶安全围栏。5)拆卸导轨架及附墙架时必须注意:a、拆卸时,每次用塔吊吊起的标准节不超过6节;b、从拆卸处到最顶部未拆的附墙的距离不得大于7.5m,从吊笼上平面到最顶部未拆下的附墙的距离不得大于7.5moc、拆卸时的载重量不得大于该升降机额定拆卸载重量(见本工地使用施工升降机技术性能参数表)d、拆卸时须随时注意电缆,防止电缆挂在别的零部件上而拉断电缆。2. 3、电缆导

11、向装置的拆卸2.1、 所有电缆保护架;2.2、 笼开到笼底,拆下电缆;2.4、 上传动机构、吊笼的拆卸1)、切断总电源,并拆卸随行电缆。2)、用一台塔机,将吊笼吊起拆卸。3)、拆卸其余标准节。2.5、 外笼的拆卸1)、拆卸所有外笼围栏。2)、拆卸底盘。3)、拆卸完后,应当清理现场,将各零部件分类,整齐放置,清除安全隐患。3、特殊情况说明3.1 电梯拆除区域存在已施工完成的样板区、样板房、景观园林等要说明做专项防护措施;3.2 塔吊和吊车均到达不了电梯拆除区域,现场采用解体等方式进行拆除要具体说明;3.3 拆除前如果安全生产许可证等有过期的现象,在拆除前要及时办理更新相关手续,再进行拆除;3.4

12、 拆除后,如果是穿楼板进行的电梯安装,要注明拆除完成后楼板封闭的防水等相关问题。六、安全保证措施1、拆除措施1.1、拆除措施1)必须按说明书要求和现场具体情况制定详细的安全技术方案,并经主管领导批准。2)拆除前组织拆除人员进行拆除安全技术交底,明确各拆除人员的工作内容及职责,井有相关的文字记录。3)拆除人员戴好安全帽,在高空作业时应正确使用安全带,做到一切行动听指挥,作业人员必须持证上岗。4)拆除现场应安排人员进行警戒,拉警戒线,非作业人员不得进入。5)六级以上大风、大雨、大雾等恶劣气候,严禁进行拆除作业。6)安全员安排现场安全防护,监督整个拆除作业,制止违章行为。7)在拆除过程中,应注意各构件完好无损。8)、拆除作业中零部件、螺栓、工具要认真保管不得随意堆放,防止空中坠物伤人。2、安全保障措施认真贯彻执行安全第一,预防为主的安全生产方针,树立以人为本,安全第一、责任重于泰山的安全生产意识。项目部相关部门要加强安全生产的管理,狠抓项目部制定的各项安全管理制度的落实,符合国家的安全法律、法规的要求,加强平时的监督检查,及时排除隐患,做到防范胜于救灾。1)、完善预防和预警机制,加强紧急抢险救援组织机构和队伍建设,制定并落实相应的应急工作预案。2)、做好购齐必要的应急救援物资准备,如药箱、绷带、

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
