省立医院新区高层住宅楼工程质量管理策略.docx

上传人:p** 文档编号:854156 上传时间:2024-03-22 格式:DOCX 页数:19 大小:32.95KB
下载 相关 举报
省立医院新区高层住宅楼工程质量管理策略.docx_第1页
第1页 / 共19页
省立医院新区高层住宅楼工程质量管理策略.docx_第2页
第2页 / 共19页
省立医院新区高层住宅楼工程质量管理策略.docx_第3页
第3页 / 共19页
省立医院新区高层住宅楼工程质量管理策略.docx_第4页
第4页 / 共19页
省立医院新区高层住宅楼工程质量管理策略.docx_第5页
第5页 / 共19页
省立医院新区高层住宅楼工程质量管理策略.docx_第6页
第6页 / 共19页
省立医院新区高层住宅楼工程质量管理策略.docx_第7页
第7页 / 共19页
省立医院新区高层住宅楼工程质量管理策略.docx_第8页
第8页 / 共19页
省立医院新区高层住宅楼工程质量管理策略.docx_第9页
第9页 / 共19页
省立医院新区高层住宅楼工程质量管理策略.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《省立医院新区高层住宅楼工程质量管理策略.docx》由会员分享,可在线阅读,更多相关《省立医院新区高层住宅楼工程质量管理策略.docx(19页珍藏版)》请在第壹文秘上搜索。

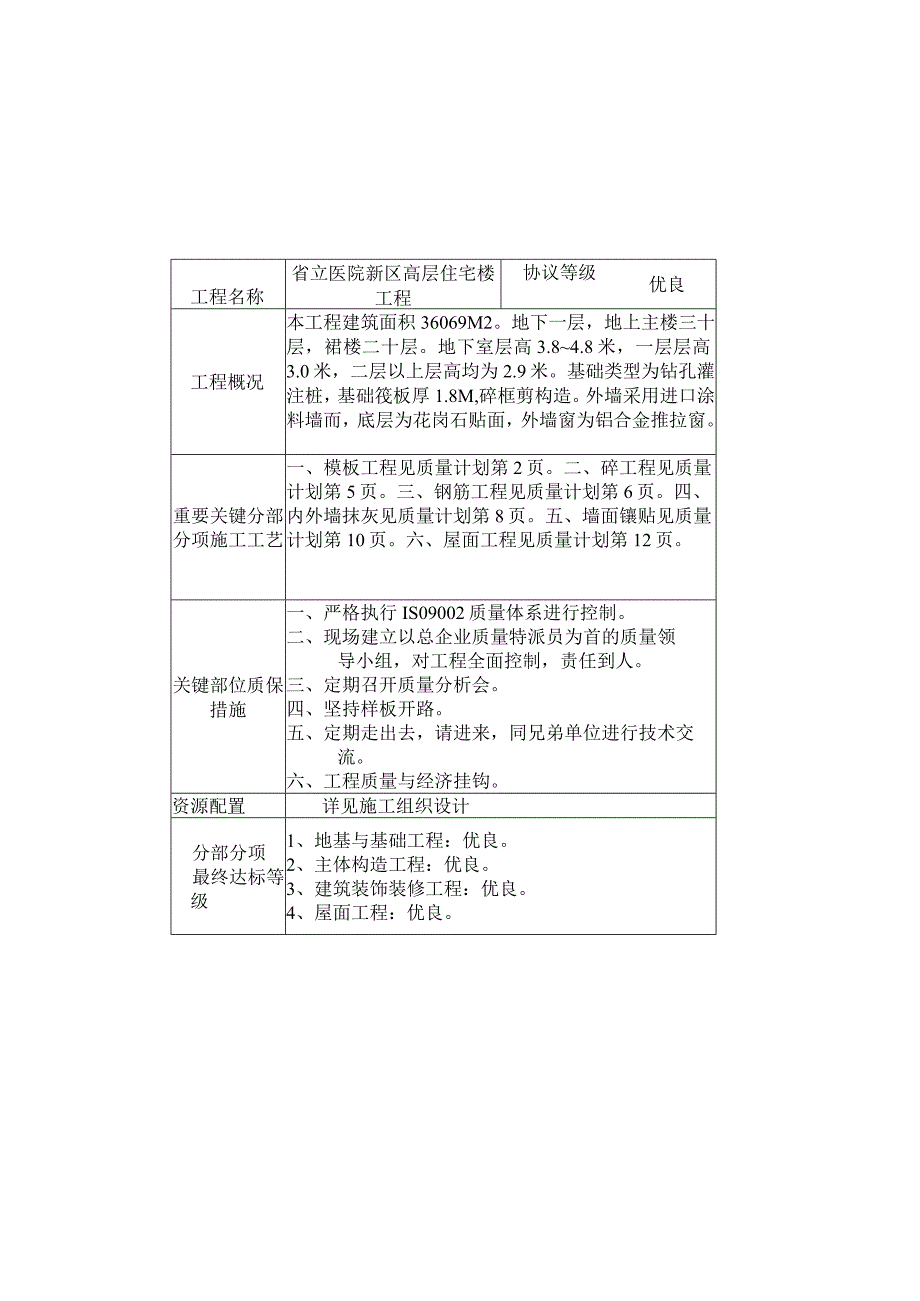

1、省立医院新区高层住宅楼工程质量计划及管理措施工程名称省立医院新区高层住宅楼工程协议等级优良工程概况本工程建筑面积36069M2。地下一层,地上主楼三十层,裙楼二十层。地下室层高3.84.8米,一层层高3.0米,二层以上层高均为2.9米。基础类型为钻孔灌注桩,基础筏板厚1.8M,碎框剪构造。外墙采用进口涂料墙而,底层为花岗石贴面,外墙窗为铝合金推拉窗。重要关键分部分项施工工艺一、模板工程见质量计划第2页。二、碎工程见质量计划第5页。三、钢筋工程见质量计划第6页。四、内外墙抹灰见质量计划第8页。五、墙面镶贴见质量计划第10页。六、屋面工程见质量计划第12页。关键部位质保措施一、严格执行IS0900

2、2质量体系进行控制。二、现场建立以总企业质量特派员为首的质量领导小组,对工程全面控制,责任到人。三、定期召开质量分析会。四、坚持样板开路。五、定期走出去,请进来,同兄弟单位进行技术交流。六、工程质量与经济挂钩。资源配置详见施工组织设计分部分项最终达标等级1、地基与基础工程:优良。2、主体构造工程:优良。3、建筑装饰装修工程:优良。4、屋面工程:优良。审批人:编制人:质量计划我项目部承建的省立医院新区高层住宅楼工程,建筑面积36069平方米。地下一层,地上主楼三十层,裙楼二十层。地下室层高3.84.8米,,一层层高3.0米,二层以上层高均为2.9米。主楼建筑高度为96米(不含桅尖),裙楼建筑高度

3、为63米。构造类型为碎框剪构造,抗震等级为三级,基础采用钻孔灌注桩基础,基础筏板厚1.8米。外墙采用进口涂料墙面,底层为花岗石贴面。外窗为铝合金推拉窗。屋面做一道柔性防水材料。按照协议规定,工程于2023年8月31日竣工,质量等级保证泰山杯。为实现集团企业指定的质量目的,结合学习IS09002系列,特制定本工程质量计划。一、质量目的I保证“泰山杯”工程,争创“鲁班奖”工程。二、各分部分项质量计划(见附表)三、质量管理机构(见附表)四、关键工序技术质量措施及通病防治(一)模板工程1、施工流程图挑选整修模板一制作模板刷脱模剂一质检员检查与上道工序交接检查验收一支设模板一质检员检查与下道工序交接检查

4、f移交下道工序2、重要施工工艺及措施(1)地上所有剪力墙、电梯井均采用大模板。大模板采用整块钢板,钢板厚度为6mm,自重为85kgm2。骨架采用IOmm厚的槽钢。模板拼缝用柔性材料添塞密实,并刮平,模板制作规定:表面平整度不不小于3mm,模板高度+3,5mm,模板宽度0,-Immo模板边平直3mm。(2)碎梁板模板:碎板模板采用竹胶板。模板拼缝不不小于1.5mm,不符模数处可用木模调配。木模位置:梁板应设于中间位置,严禁在梁、柱、墙交接处塞木条。(3)门窗洞口支模时在门窗洞口的各角位置板面上设角模,门窗洞口的各侧面做条形模板,各条模用合叶固定于内侧模板上,支撑时用支撑就位,角模与侧模用企口缝连

5、接。(4)支架系统均采用48钢管进行支设,严格按“施工组织设计”和“技术交底”施工。(5)模板的拆除严格按设计规范规定及技术交底施工,模板拆除前必须经单位工程技术负责人同意后方可进行。(6)楼层轴线标高由黄成负责放线,陈虎负责验线。3、质量通病防治(1)现象:梁柱节点变形。防止措施:梁柱节点的支模及加固必须严格按照施工组织设计规定定做模板,用螺栓及走用卡固定牢固。(2)现象:碎板底不平,板中部下垂。防止措施:碎板应按规定进行起拱。碎板底模支设好后用2米靠尺检查平整度,同步检查相邻模板与否连接牢固,高度差与否超标,超标日勺须进行修整。(二)、碎工程1、施工流程图与上道工序交接检查验收一检查砂、石

6、、外加剂等数量检查碎配合比并测碎坍落度f按规定次序措施振捣碎f拆模后自检f质量细部检查2、重要施工工艺及措施(1)硅施工前,由单位技术负责人根据设计图纸和规范规定确定税配合比,底板大体积碎另出施工方案。(2)碎运至施工现场,应符合浇筑时规定的坍落度,若有离析现象时,须在浇筑前进行二次搅拌。(2)泵送位前,先用适量和碎成分相似的水泥浆或水泥砂浆润滑输送管内壁。(4)浇筑碎前,应对模板及其支架、钢筋和预埋件进行检查,并做好记录;对模板内杂物和钢筋上油污应清理洁净。(5)模板的缝隙和孔洞应堵严,木模应浇水湿润,但不得有积水。(6)碎自高处倾落的自由高度不应超过2m。(7)税振捣时,振捣棒移动间距不不

7、小于其作用半径日勺1.5倍。碎振捣应做到不漏振、不欠振、不超振;当分层振捣时,振捣棒应插入下层碎5cm.(8)碎浇筑过程中,应有专人观测模板、支架、钢筋、预埋件和预留孔洞的状况,若发现变形、移位时,应及时采用措施。(9)碎试验由试验员负责,按计划进行。(10)每次浇筑税均须质量组长及单位工程技术负责人同意后方可进行。3、质量通病防治(1)现象:层与层之间交接处夹磴、出台。防止措施:墙柱下口模板加固牢固,浇筑上部碎时,模板上口不拆除,并与刚支设的模板用螺栓固定牢固。(2)现象:碎出现蜂窝、麻面。防止措施:严格控制模板拆除时间,防止过早拆模导致的碎表面粘接模板引起麻面。严禁使用费机油涂刷模板,模板

8、使用前清理涂刷专用脱模剂,模板拼缝差严格控制,由木工质量负责人检查,碎振捣严防漏振、欠振、超振。(三)、钢筋工程1、施工流程图钢筋加工f质检人员检查与上道工序交接并做隐蔽记录绑扎钢筋f自检人员检查验收并记录一模板支设碎浇筑f移交下道工序。2、施工工艺及措施(1)钢筋连接,梁板水平钢筋的接头采用闪光对焊连接,柱竖向钢筋采用电硝压力焊连接,每一楼层一竖向接头,接头位置应错开,在35d范围内同一截面接头面积不不小于受力筋面积的50%o(2)所有箍筋都成135。弯钩,平直段长度为IOdo施工时在主筋上标出箍筋的位置,并按原则绑扎箍筋。(3)板和墙的钢筋网,除靠近外围两行钢筋的相交点所有扎牢外,中间部分

9、交叉点可间隔交错扎牢,但必须保证受力钢筋不产生位置偏移;双向受力钢筋,必须所有扎牢。(4)保护层厚度,底板底部为为IOomm,上部为35mm,地下室墙板内外为25mm,地上部分墙板内外为15mm,楼板为15mm,梁为25mm;若梁和墙、柱平齐时,梁侧边碎保护层为50mmo底板下部保护层厚度采用IOoXlOOXlOOmmC30细石碎垫块纵横间距W100Omm予以控制。3、质量通病防止(1)现象:闪光对焊未能互相结晶,接头变形量较小。挤出金属毛刺不均匀,多集中于上口,并产生严重的断开现象。防止措施:a、重视预热作用,掌握预热要领,力求扩大焊点纵向的加工区域。b、采用正常的烧化过程,使焊件获得合适日

10、勺强度分布,尽量平整端面,以均匀熔化金属层,得到更高的质量。现象:钢筋加工后有几处“慢弯二防止措施:a、采用较长的运送车辆运送构件,对较长的钢筋尽量用吊架装卸。b、对直径14如下钢筋用调直机调直,粗钢筋用人工调直,弯折处放于卡盘扳柱间用平头横口扳手将钢筋调直。(四)、内外墙抹灰1、施工流程图主体验收一基层清理一检查预留洞口管线一弹线控制f质检小组检查一抹灰(外墙)做样板分质检组检查验收f大面积施工f自检f质检小组检查2、施工工艺及措施(1)清理基层,在墙柱拐角、阴阳角100mm处弹出垂线,根据垂线控制线,确定并弹出抹灰厚度控制线。(2)根据房间的水平控制线,在顶棚下100mm处,弹一周围水平控

11、制线,以此来确定出顶棚的抹灰厚度。(3)掌握好施工次序,先外墙后内墙,先顶棚、墙面、再地面。3、质量通病防治(1)现象:抹灰出现空鼓、裂缝。防止措施:a、抹灰前清理基层表面,洒水保潮;抹灰前应洒水保潮摸灰基层。b、严格控制砂浆质量,一次抹灰厚度控制在810mm,分若干次进行。(2)现象:阴阳角不方正、不垂直。防止措施:阴阳角两边必须冲筋,抹阴阳角时,应随时用方尺检查角附方正;不方正时,应及时修正,质检人员要随时检查,达不到规定的应返工。(五)、墙面瓷砖镶贴1、施工流程图基层处理一质检人员检查与上道工序交接检查验收并记录一挑选面砖并进行预排一弹线并垫好底尺,确定水平位置及竖向标志f面砖浸泡2小时

12、以上并晾干一镶贴面砖一自检员检查和下道工序交接检查一移交下道工序2、施工工艺及措施(1)碎墙面清理洁净后浇水保潮48小时,然后用1:1细水泥砂浆内掺加水泥重量的20%107胶甩浆,在碎表面进行毛化处理,并洒水养护不不不小于48小时,此项工作由专人负责。(2)面砖镶贴前先进行预选预排,同一墙面横竖排列,不适宜有一行以上的非整砖。非整砖行应排在次要部位或阴角处。(3)面砖镶贴前应先将其背面清洗洁净,并浸水2小时以上,表面晾干后来方可施工。冬期施工宜在掺入2%温盐水中浸泡2小时,晾干后方可使用。(4)镶贴饰面砖基层表面,如遇有突出日勺管线、灯具、卫生设备日勺支承,应用整砖割吻和,不得用非整砖拼凑镶贴

13、。(5)镶贴饰面砖前必须找准标高,垫好底尺,确定水平位置及竖向标志,挂线镶贴,做到表面平整,不现接茬,接缝平直。(6)室内面砖接逢用石膏灰欠缝。(7)镶贴应自上而下进行,每段施工时应自下而上进行,整间或独立部位宜一次完毕。一次不能完毕者,可将茬口留在施工缝或阴角处。(8)嵌缝后,应及时将面层残存的水泥浆清洗洁净,并做好成品保护。3、质量通病防治(1)现象:空鼓、脱落。防止措施:a、瓷砖镶贴前应清洗洁净,用水浸泡2小时以上,晾干后方可镶贴。b、砂浆厚度取710mm为宜,并使用占水泥重量3%的107胶水泥砂浆。(2)现象:接缝不平直,缝子不匀。防止措施:a、色泽不均的瓷砖,挑选出后分别堆放并挑选出

14、有缺陷的瓷砖;同一类规格用于同一墙面上。b、镶贴面砖前需对面砖进行预排,根据弹好的控制线,严格控制平整度,出现问题后及时处理。(六)、屋面防水工程1、施工流程图碎顶板处理f质检员检查并与上道工序交接检查并做记录一20厚1:3水泥砂浆找平一40厚聚苯乙烯板保温层一20厚1:3砂浆找平一1.5厚三元乙两橡胶卷材防水一15厚1:3水泥砂浆一40厚C20细石碎整浇层2、施工工序及措施(1)屋面工程施工前施工单位应通过图纸会审掌握图纸中细部构造有关技术规定,并编制防水工程施工方案或技术措施。(2)找平层表面应压实平整,水泥砂浆抹平收水后应二次压光,充足养护,不得有酥松、起砂、起皮现象。(3)防水卷材施工

15、前,基层应洁净、干燥,含水率不小于9%o(4)基层与突出物连接处,以及基层的转角处均应做成圆弧形,圆弧半径不不不小于20mmo(5)平行第一幅卷材进行下幅卷材铺贴,长边搭接长度50mm,短边搭接长度150mm。施工时先铺粘长边,后铺粘短边,依次次序铺贴至边缘。(6)卷材收口处用铝压条,边缘用聚胺脂涂料涂刮封口。3、质量通病防治(1)现象:屋面渗漏。防止措施:a、屋面基层找平层必须平整,铺贴时若现不平,用砂浆弥补平整。b、保证卷材间搭接宽度及粘贴质量。(2)现象:卷材出现空鼓。防止措施:a、防水卷材不适宜在雨雪天施工,基层含水率不不小于9%ob、卷材局部起鼓时,用剪刀把卷材剪开小口将空气排除后,用外径不不不小于100mm的卷材修补卷材损伤处。五、质量保证措施1、现场建立了总企业质量特派员为首的质量小组,质量检查小组对工程全面控制责任到人.2、每周六下午质量组召开质量分析会,对上周出现的质量问题及时总结,纠正,好的经验进行推广.3、严格按ISO9002质量体系规定进行控制工程质量.4、组织重要技术操作人员进行交流.常常出去学习参观新技术新措施,争取在本

展开阅读全文
