道路工程施工监理实施细则.docx

上传人:p** 文档编号:857244 上传时间:2024-03-22 格式:DOCX 页数:27 大小:708.42KB
下载 相关 举报
道路工程施工监理实施细则.docx_第1页
第1页 / 共27页
道路工程施工监理实施细则.docx_第2页
第2页 / 共27页
道路工程施工监理实施细则.docx_第3页
第3页 / 共27页
道路工程施工监理实施细则.docx_第4页
第4页 / 共27页
道路工程施工监理实施细则.docx_第5页
第5页 / 共27页
道路工程施工监理实施细则.docx_第6页
第6页 / 共27页
道路工程施工监理实施细则.docx_第7页
第7页 / 共27页
道路工程施工监理实施细则.docx_第8页
第8页 / 共27页
道路工程施工监理实施细则.docx_第9页
第9页 / 共27页
道路工程施工监理实施细则.docx_第10页
第10页 / 共27页
亲,该文档总共27页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《道路工程施工监理实施细则.docx》由会员分享,可在线阅读,更多相关《道路工程施工监理实施细则.docx(27页珍藏版)》请在第壹文秘上搜索。

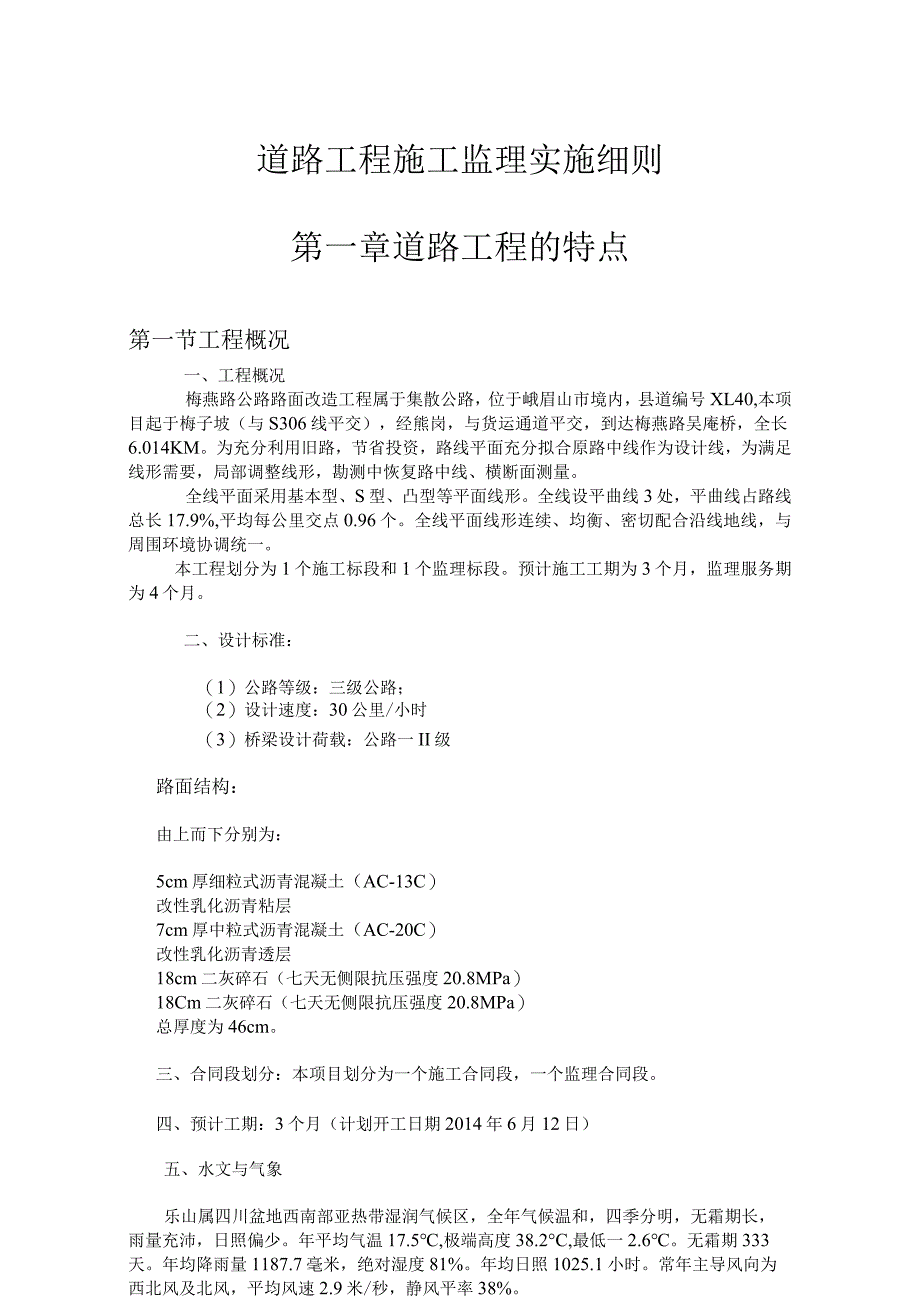

1、道路工程施工监理实施细则第一章道路工程的特点第一节工程概况一、工程概况梅燕路公路路面改造工程属于集散公路,位于峨眉山市境内,县道编号XL40,本项目起于梅子坡(与S306线平交),经熊岗,与货运通道平交,到达梅燕路吴庵桥,全长6.014KM。为充分利用旧路,节省投资,路线平面充分拟合原路中线作为设计线,为满足线形需要,局部调整线形,勘测中恢复路中线、横断面测量。全线平面采用基本型、S型、凸型等平面线形。全线设平曲线3处,平曲线占路线总长17.9%,平均每公里交点0.96个。全线平面线形连续、均衡、密切配合沿线地线,与周围环境协调统一。本工程划分为1个施工标段和1个监理标段。预计施工工期为3个月

2、,监理服务期为4个月。二、设计标准:(1)公路等级:三级公路;(2)设计速度:30公里/小时(3)桥梁设计荷载:公路一II级路面结构:由上而下分别为:5cm厚细粒式沥青混凝土(AC-13C)改性乳化沥青粘层7cm厚中粒式沥青混凝土(AC-20C)改性乳化沥青透层18cm二灰碎石(七天无侧限抗压强度20.8MPa)18Cm二灰碎石(七天无侧限抗压强度20.8MPa)总厚度为46cm。三、合同段划分:本项目划分为一个施工合同段,一个监理合同段。四、预计工期:3个月(计划开工日期2014年6月12日)五、水文与气象乐山属四川盆地西南部亚热带湿润气候区,全年气候温和,四季分明,无霜期长,雨量充沛,日照

3、偏少。年平均气温17.5,极端高度38.2C,最低一2.6。无霜期333天。年均降雨量1187.7毫米,绝对湿度81%。年均日照1025.1小时。常年主导风向为西北风及北风,平均风速2.9米/秒,静风平率38%。地势起伏不大,多为大小不等的方山和浅丘,起伏和缓,丘间、河谷有小块平坝分布,少数是猪背山和单面山,山脊走向不明显,山顶较平缓,丘陵广布,丘陵地表组成物质较单一,主要是中生代红层,软硬相间的紫红色砂泥岩。六、交通、动力、通讯及其他条件交通、动力、通讯等均由施工单位自行联系解决第二节主要工程量表序号工程名称单位备注工程概况1路线长度公里2道路等级3路基宽度m4路面宽度m二路基土方数量?1填

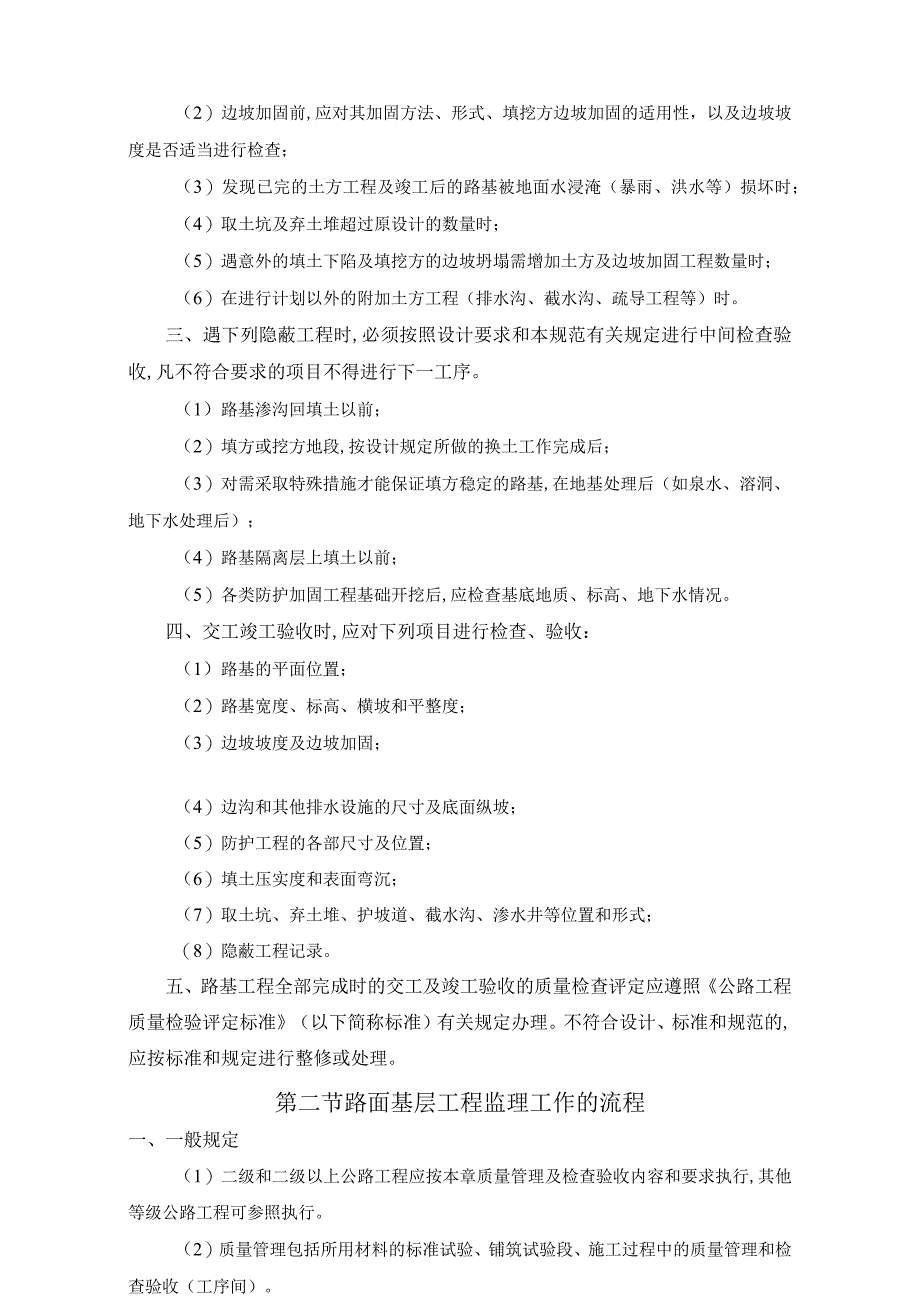

4、方(土方)m32挖方(土方)m33清表m34特殊路基处理n清除淤泥m3换填砂砾11P砂砾垫层m塑料排水板5浆砌片石m三路面工程15cm细粒式沥青混凝土(AC-13C)m227cm中粒式沥青混凝土(AC-20C)m23基层:20Cm水泥稳定碎石4底基层:25Cm水泥稳定碎石5垫层:20Cm级配碎石垫层四排水工程4立篦式雨水口座5检查井个6出水口个五路基防护第二章道路所工程监理的流程第一节路基工程监理工作的流程一、当每一分项、分部工程完成时,应按批准的设计图纸、设计文件、技术规范的要求,对施工质量进行中间检查。二、在路基施工过程中在下列情况或阶段时,应进行中间检查:(1)路基准备工作完成后(清除地

5、面杂草、淤泥等,及在斜坡上完成台阶后);(2)边坡加固前,应对其加固方法、形式、填挖方边坡加固的适用性,以及边坡坡度是否适当进行检查;(3)发现已完的土方工程及竣工后的路基被地面水浸淹(暴雨、洪水等)损坏时;(4)取土坑及弃土堆超过原设计的数量时;(5)遇意外的填土下陷及填挖方的边坡坍塌需增加土方及边坡加固工程数量时;(6)在进行计划以外的附加土方工程(排水沟、截水沟、疏导工程等)时。三、遇下列隐蔽工程时,必须按照设计要求和本规范有关规定进行中间检查验收,凡不符合要求的项目不得进行下一工序。(1)路基渗沟回填土以前;(2)填方或挖方地段,按设计规定所做的换土工作完成后;(3)对需采取特殊措施才

6、能保证填方稳定的路基,在地基处理后(如泉水、溶洞、地下水处理后);(4)路基隔离层上填土以前;(5)各类防护加固工程基础开挖后,应检查基底地质、标高、地下水情况。四、交工竣工验收时,应对下列项目进行检查、验收:(1)路基的平面位置;(2)路基宽度、标高、横坡和平整度;(3)边坡坡度及边坡加固;(4)边沟和其他排水设施的尺寸及底面纵坡;(5)防护工程的各部尺寸及位置;(6)填土压实度和表面弯沉;(7)取土坑、弃土堆、护坡道、截水沟、渗水井等位置和形式;(8)隐蔽工程记录。五、路基工程全部完成时的交工及竣工验收的质量检查评定应遵照公路工程质量检验评定标准(以下简称标准)有关规定办理。不符合设计、标

7、准和规范的,应按标准和规定进行整修或处理。第二节路面基层工程监理工作的流程一、一般规定(1)二级和二级以上公路工程应按本章质量管理及检查验收内容和要求执行,其他等级公路工程可参照执行。(2)质量管理包括所用材料的标准试验、铺筑试验段、施工过程中的质量管理和检查验收(工序间)。(3)必须建立、健全工地试验,质量检查及工序间的交接验收等项制度。试验、检验应做到原始记录齐全,数据真实可靠。(4)工地试验室应能进行所用基层材料的各项试验,还应具备进行现场压实度和平整度检查的能力,应配备弯沉测量的仪具和路面钻机。(5)各个工序完结后,均应进行检查验收。经检验合格后,方可进行下一个工序。凡经检验不合格的段

8、落,必须进行补救,使其达到要求。二、材料的标准试验(1)在组织现场施工以前以及在施工过程中,原材料(包括土)或混合料发生变化时,必须对拟采用的材料进行规定的基本性质试验,评定材料质量和性能是否符合要求。(2)对用作底基层和基层的原材料,应按规范要求进行试验。(3)对初步确定使用的底基层和基层混合料,包括掺配后不用结合料稳定的材料,应按规范要求进行试验。三、铺筑试验段(1)在底基层和基层正式开工之前,应铺筑试验段。(2)应通过铺筑无结合料的集料基层试验段,确定以下主要项目:1、用于施工的集料配合比例。2、材料的松铺系数。3、确定标准施工方法:集料数量的控制;集料摊铺方法和适用机具;合适的拌和机械

9、、拌和方法、拌和深度和拌和遍数;集料含水量的增加和控制方法;整平和整形的合适机具和方法;压实机械的选择和组合,压实的顺序、速度和遍数;拌和、运输、摊铺和碾压机械的协调和配合;密实度的检查方法,初定每一作业段的最小检查数量。4、确定每一作业段的合适长度。5、确定一次铺筑的合适厚度。通过铺筑石灰粉煤灰基层试验段,除确定(2)条所列者外,还应确定控制结合料数量和拌和均匀性的方法。对于水泥稳定土基层,还包括严密组织拌和、洒水、整形、碾压等工序,缩短延迟时间。四、质量管理(1)施工过程中的质量管理包括外形尺寸的控制和检查以及质量控制和检查。(2)对于无机结合料稳定基层,应取钻件(俗称路面芯样)检验其整体

10、性,钻芯取样的频率应满足相关规定。二灰稳定基层的龄期2028d时,应能取出完整的钻件。如果路面钻机取不出水泥稳定基层二灰稳定基层的完整钻件,则应找出不合格基层的界限,进行返工处理。五、检查验收(1)检查验收的目的是判定完成的路面结构层是否满足设计文件与施工规范的要求。检查内容包括工程竣工后的外形和质量。(2)判定路面结构层质量是否合格(即满足要求)时,以Ikm长的路段为评定单位。采用大流水作业法施工时,也可以以每天完成的段落为评定单位。(3)检查施工原始记录,对上述检查内容进行初步评定。(4)进行抽样检查。抽样必须是随机的,不能带有任何倾向性。压实度、厚度、水泥(石灰)剂量检测样品、制强度试件

11、样品等的现场随机取样位置的确定应按规范要求的方法进行。(5)竣工工程外形的检查项目、频率和质量标准值应符合规范要求。(6)应按规范要求对工程质量进行检查验收。对于路基,碾压检验是最重要的。用重型压路机在准备验收的路基上错轮碾压34遍,能暴露潜在的薄弱位置,以便及时进行必要的处理。以每天完成段落为评定单位时,检查数量可取低值,以Ikm为评定单位时,检查数量应取高值。(7)测量弯沉后,对舍弃的弯沉值过大的点,应找出其周围界限,并进行局部处理。压实度检查后,石灰剂量测定后,对超出极限值的点,应找出其范围并进行局部处理。第三节沥青路面工程监理工作的流程一、一般规定(1)沥青路面施工应根据全面质量管理的

12、要求,建立健全有效的质量保证体系,实行严格的目标管理、工序管理与岗位责任制度,对施工各阶段的质量进行检查、控制、评定,达到所规定的质量标准,确保施工质量的稳定性。(2)除施工企业进行自检外,工程监理按有关规定进行质量检查与认定,政府质量监督部门及工程建设单位(业主)对工程质量进行监督。(3)施工质量管理与检查验收应包括工程施工前、施工过程中的质量管理与质量控制,以及各施工工序间的检查及工程交工后的质量检查验收。二、施工前的材料与设备检查(1)在工程开始前以及施工过程中材料来源或规格发生变化时,应对材料来源、材料质量、数量、供应计划、材料场堆放及储存条件等进行检查。(2)施工前材料的质量检查应以

13、同一料源、同一次购入并运至生产现场(或储入同一沥青罐、池)的相同规格品种的集料、沥青为一“批”进行检查。材料试样的取样数量与频率应按现行试验规程的规定进行。每批材料的质量应符合规范的规定。对沥青等重要试样,每一“批”都应在试验后留样封存,并记录沥青使用的路段,留存的数量不宜少于4kg0(3)施工前应对拌和厂及沥青路面施工机械和设备的配套情况、性能、计量精度等进行检查。(4)材料试验结果及据此进行的配合比设计的结果、施工机械和设备的检查结果,都应在使用前规定的期限内向监理工程师提出正式报告,待取得正式认可后,方可使用。三、铺筑试验路段(1)试验段的长度应根据试验目的确定,宜为100200m。试验

14、段宜在直线段上铺筑,当在其他道路上铺筑时,路面结构等条件应相同。路面各层的试验可安排在不同的试验段。(2)热拌热铺沥青混合料路面试验段铺筑应分为试拌及试铺两个阶段,并应包括下列试验内容:根据沥青路面各种施工机械相匹配的原则,确定合理的施工机械、机械数量及组合方式。通过试拌确定拌和机的上料速度、拌和数量与时间、拌和温度等操作工艺。通过试铺确定:透层沥青的标号与用量、喷洒方式、喷洒温度;摊铺机的摊铺温度、摊铺速度、摊铺宽度、自动找平方式等操作工艺;压路机的压实顺序、碾压温度、碾压速度及遍数等压实工艺;松铺系数、接缝方法等。按规范要求的方法验证沥青混合料配合比设计结果,提出生产用的矿料配比和沥青用量

15、。建立用钻孔法及核子密度仪法测定密度的对比关系。确定粗粒式沥青混凝土及沥青碎石面层的压实标准密度。确定施工产量及作业段的长度,制订施工进度计划。全面检查材料及施工质量。确定施工组织及管理体系。其他项目。(3)在试验段的铺筑过程中,施工单位应认真做好记录分析,监理工程师应监督、检查试验段的施工质量,及时与施工单位商定有关结果。铺筑结束后,施工单位应就各项试验内容提出试验总结报告,取得主管部门的批复。四、施工过程中的质量管理与检查(1)沥青面层施工必须在得到监理工程师的开工令后方可开工。(2)在施工过程中,应由专职的质量检测机构负责施工质量的检查与试验。(3)施工单位在施工过程中应随时对施工质量进行自检。监理工程师进行抽检或旁站检验,并对施工单位的自检结果

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
