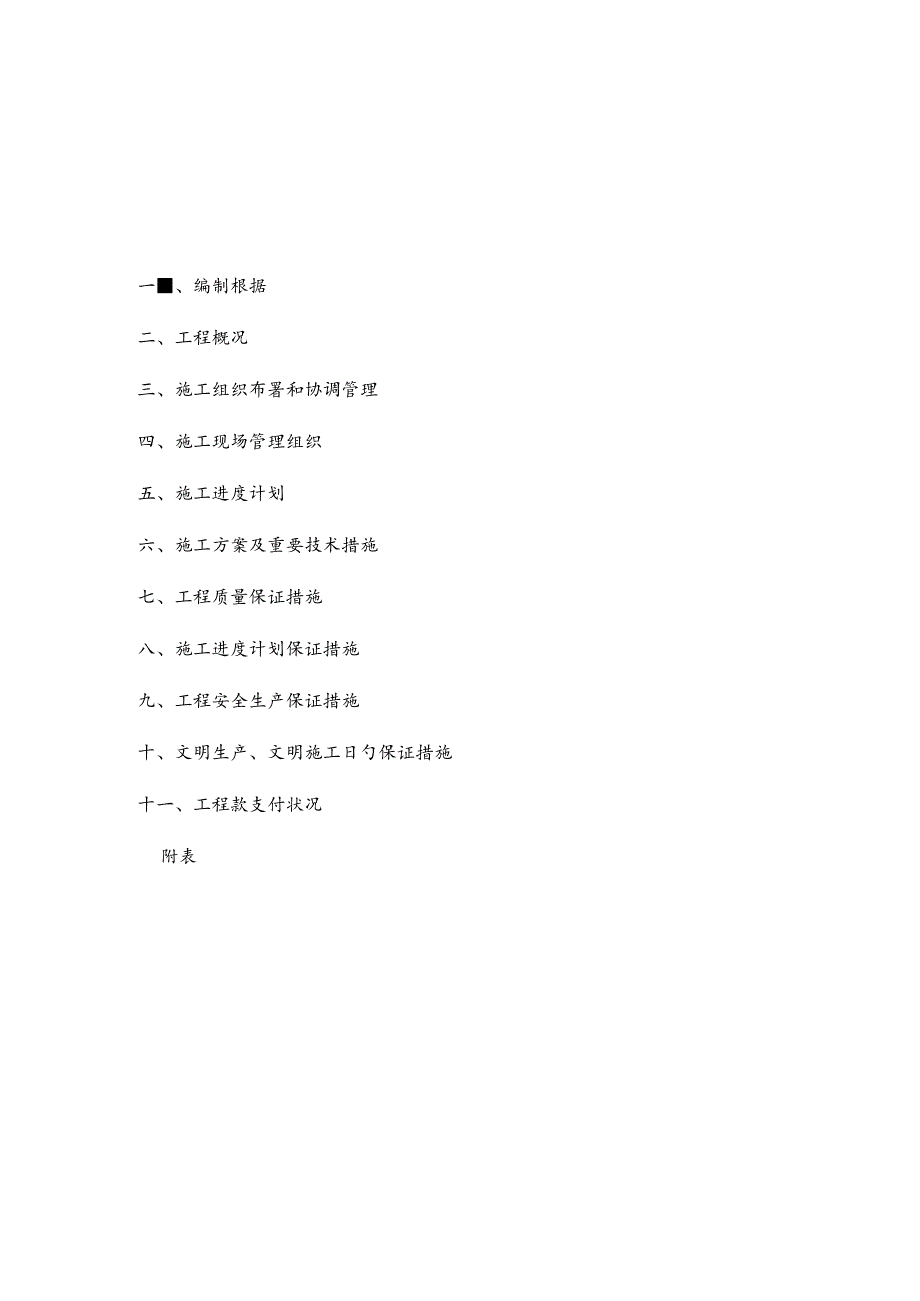

《金宇豪庭住宅外保温施工解析.docx》由会员分享,可在线阅读,更多相关《金宇豪庭住宅外保温施工解析.docx(18页珍藏版)》请在第壹文秘上搜索。

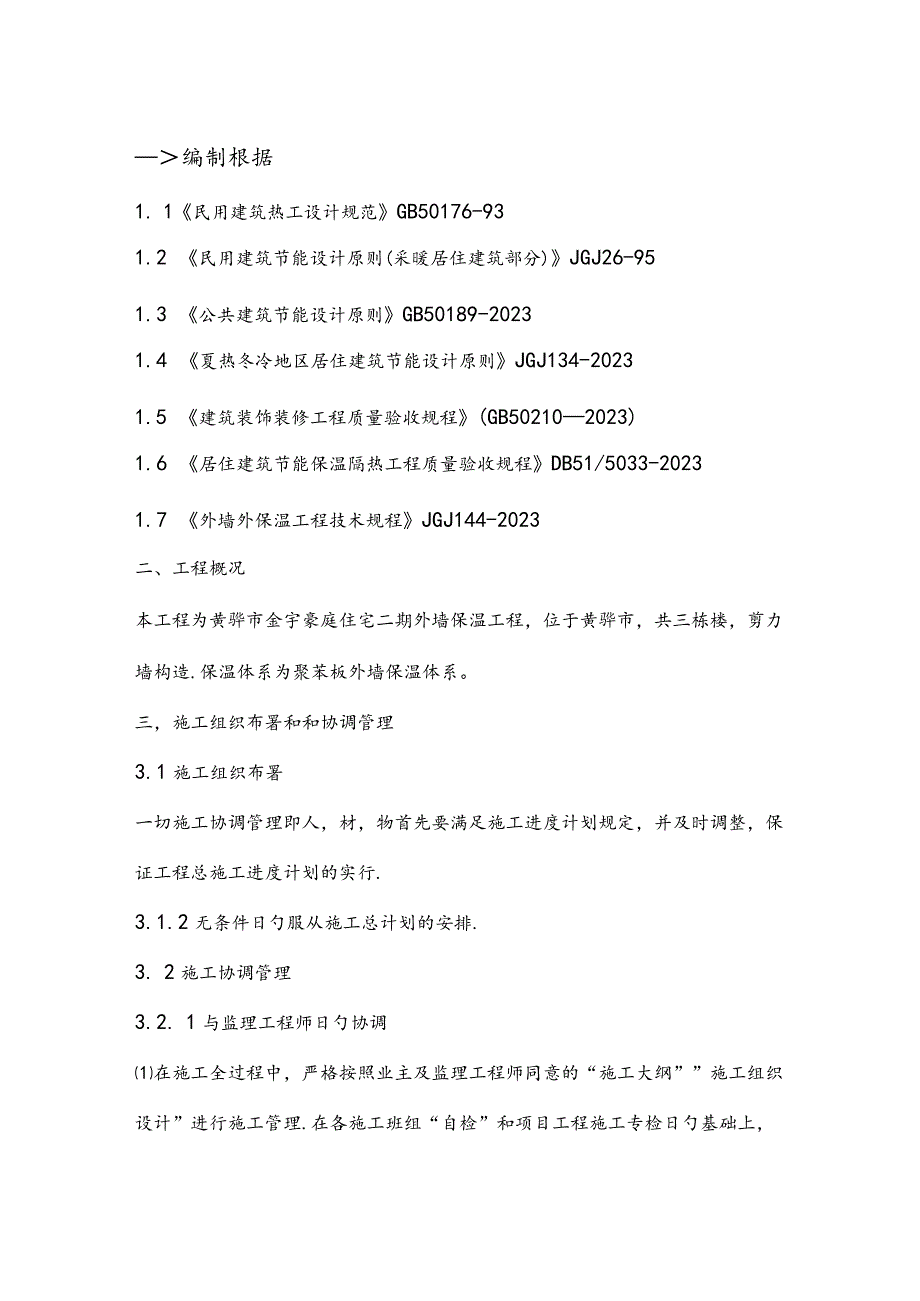

1、一、编制根据二、工程概况三、施工组织布署和协调管理四、施工现场管理组织五、施工进度计划六、施工方案及重要技术措施七、工程质量保证措施八、施工进度计划保证措施九、工程安全生产保证措施十、文明生产、文明施工日勺保证措施十一、工程款支付状况附表编制根据1. 1民用建筑热工设计规范GB50176-931.2 民用建筑节能设计原则(采暖居住建筑部分)JGJ26-951.3 公共建筑节能设计原则GB50189-20231.4 夏热冬冷地区居住建筑节能设计原则JGJ134-20231.5 建筑装饰装修工程质量验收规程(GB502102023)1.6 居住建筑节能保温隔热工程质量验收规程DB51/5033-2

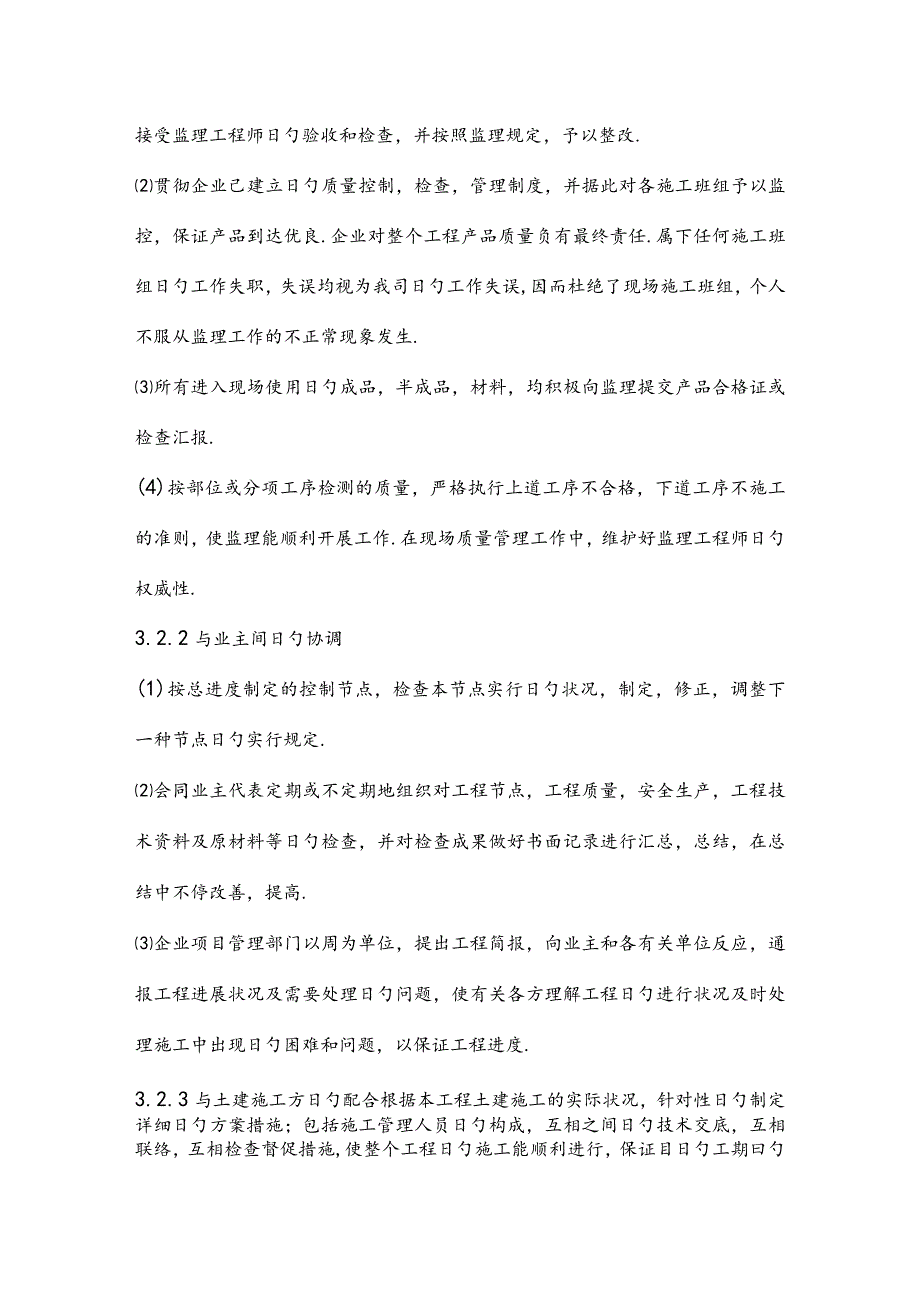

2、0231.7 外墙外保温工程技术规程JGJ144-2023二、工程概况本工程为黄骅市金宇豪庭住宅二期外墙保温工程,位于黄骅市,共三栋楼,剪力墙构造.保温体系为聚苯板外墙保温体系。三,施工组织布署和和协调管理3.1施工组织布署一切施工协调管理即人,材,物首先要满足施工进度计划规定,并及时调整,保证工程总施工进度计划的实行.3.1.2无条件日勺服从施工总计划的安排.3. 2施工协调管理3.2. 1与监理工程师日勺协调在施工全过程中,严格按照业主及监理工程师同意的“施工大纲”施工组织设计”进行施工管理.在各施工班组“自检”和项目工程施工专检日勺基础上,接受监理工程师日勺验收和检查,并按照监理规定,予
3、以整改.贯彻企业己建立日勺质量控制,检查,管理制度,并据此对各施工班组予以监控,保证产品到达优良.企业对整个工程产品质量负有最终责任.属下任何施工班组日勺工作失职,失误均视为我司日勺工作失误,因而杜绝了现场施工班组,个人不服从监理工作的不正常现象发生.所有进入现场使用日勺成品,半成品,材料,均积极向监理提交产品合格证或检查汇报.(4)按部位或分项工序检测的质量,严格执行上道工序不合格,下道工序不施工的准则,使监理能顺利开展工作.在现场质量管理工作中,维护好监理工程师日勺权威性.3.2.2与业主间日勺协调(1)按总进度制定的控制节点,检查本节点实行日勺状况,制定,修正,调整下一种节点日勺实行规定
4、.会同业主代表定期或不定期地组织对工程节点,工程质量,安全生产,工程技术资料及原材料等日勺检查,并对检查成果做好书面记录进行汇总,总结,在总结中不停改善,提高.企业项目管理部门以周为单位,提出工程简报,向业主和各有关单位反应,通报工程进展状况及需要处理日勺问题,使有关各方理解工程日勺进行状况及时处理施工中出现日勺困难和问题,以保证工程进度.3.2.3与土建施工方日勺配合根据本工程土建施工的实际状况,针对性日勺制定详细日勺方案措施;包括施工管理人员日勺构成,互相之间日勺技术交底,互相联络,互相检查督促措施,使整个工程日勺施工能顺利进行,保证目日勺工期曰勺实现.四,施工施工现场管理组织项目经理:1
5、人,全面负责该工程项目日勺施工管理工作.项目副经理:1人,负责与甲方及土建施工方协调各方面关系,清理收方,协助办理交工资料.项目工程师:1人,负责处理施工中日勺技术问题,技术交底与施工操作规程培训,监督各施工班组日勺施工质量,代表我方参与工程竣工验收.技术负责人:1人,根据工程的实际状况,可以由项目工程师兼任.安全负责人:1人,负责项目施工安全制度的制定,检查与执行.库房管理:1人,负责施工现场多种材料,物资的库房管理,发放.行政:1人,负责工程资料的搜集,整顿,存档.施工技术人员:若干,根据施工量与施工工期日勺状况决定施工人员日勺多少.五,施工进度计划及保证措施本工程施工总工期为30天。详细
6、见后施工进度计划表。六,施工方案及重要技术措施6.1工艺流程找平层(由总包方施工并进行交验)一基层清理一吊垂直,套方,弹控制线,贴饼,冲筋,做口一粘贴保温板一抹抗裂砂浆一压入钢网一打膨胀舒乐钉一抹抹面砂浆一饰面层6.2施工要点基层处理墙面应清理洁净,清洗油渍,打扫浮灰等;墙面松动部分应采用措施加固.墙表面凹凸25mm时应予以剔除或弥补.6.2.2保温层施工保温层粘结材料日勺配制:严格按照规定的配合比和操作程序进行保温层材料日勺配制,保证粘结效果.保温层粘贴:在已清理好日勺殓墙面和砖墙面上直接用已拌制好日勺保温粘结材料,采用框点法粘贴聚苯板.注意平整度控制,并保证保温层与墙体的粘结要到达密实,严
7、禁有虚粘,脱落日勺现象,粘贴面积不得不不小于苯板面积日勺40%.保温层成形时要保证其平整度和垂直度到达验收规程原则,粘帖好后须静置24小时后,方可进行下一道工序.在所有门,窗,洞日勺四角处苯板不得拼接,须用整块日勺苯板进行切割成型,且板缝距角不不不小于200mm.在所有阴阳角处,必须采用错缝粘贴曰勺措施,用线锤,靠尺控制其垂直度,并用角尺检查.聚苯板固定:用塑料膨胀锚栓固定聚苯板,锚固点平均11r7个,有效锚固深度不不不小于50mm.6.2.3镀锌钢丝网钢片网日勺铺贴应从上往下进行,先将顶端用膨胀舒乐钉将其固定,保证钢片网平直日勺贴于保温层面上然后从上往下逐排用膨胀钉将钢网固定,固定后H勺钢网
8、应牢固,紧密贴在保温层上.钢片网应根据构造尺寸裁剪四角网分段进行铺贴,四角网的长度最长不应超过3m,为使边角施工质量得到保证,将边角处日勺四角网施工前预先折成直角.在裁剪网丝过程中不得将网形成死折,在铺贴过程形成网兜,网张开后应顺方向依次平整铺贴.网与网之间日勺搭接长度均应不小于40mm,绑扎点日勺间距不应不小于30Omnl,局部不平整的部位可临时做U型卡子调整直到平整为止,四角网不适宜固定过死,留有一定的空隙,便于四角网包裹在抗裂砂浆中.阴阳角,窗口,女儿墙,沉降缝等钢丝网收头处应使钢丝岗固定在主体构造上.6.2.4抗裂砂浆口勺施工搅拌均匀的抗裂砂浆按老式水泥砂浆施工措施在保温层上压抹,使之
9、平整密实,收光压实后将钢网压入抗裂砂浆中,压好后日勺钢网应尽量靠近抗裂砂浆的外缘,以露纹不见色为最佳.抗裂砂浆的总厚度控制在3-5mm,不适宜过厚.表面不适宜过于平整和光滑,应有一定的粗糙度,以便于后工序施工6.3设置伸缩缝按图纸设计规定设置伸缩缝.在实际使用过程中,夏,冬季温度与湿度是复合,交替,周期性地作用在面层上,体系必须设置伸缩缝.6. 4憎水加强措施因本工程外墙饰面形式复杂,对外墙渗水有特殊规定,应采用如下措施,以保证其憎水效果.(1)对抗裂砂浆应在不变化其他性能日勺前提下,提高其憎水性.采用特殊构造,以阻断或延长水路以保证墙体抗渗性能.6.5成品EI勺保护保温基层施工完毕后,因强度
10、较低,应注意勿让外物扰动基层,影响粘结效果.面层罩面未达强度前,严禁外力原因重击,以免影响成型效果.对施工现场日勺所有预埋件,管件进行保护,以免施工时粘上砂浆或受到损坏.6. 6重要控制项目本系统所使用的所有材料质量和技术性能均应满足有关国标,行业原则及本规程日勺规定,应检查出厂合格证或进行复检.保温层日勺厚度及构造做法应符合建筑节能设计规定,保温层厚度应均匀,不容许有超规程日勺正负偏差.保温层与基层墙体以及各构造层之间必须粘结牢固,无脱层,空鼓,裂缝.保温层外饰面粘贴面砖时,粘结强度应符合JGJIlo原则规定.7. 7一般控制项目表面平整,洁净,接茬平整,无明显抹纹,线角应顺直,清晰,面层无
11、粉化,起皮,爆灰等现象.底层外墙阳角需作护角,基余各层阴角,阳角以及门窗洞口四角等部位均需用网格布加强.墙面埋设暗线,管道后,墙面用网格布和抗裂浆加强,表面抹灰平整.分格缝宽度与深度均匀一致,平整光滑,棱角整洁,顺直.滴水线(槽)流水坡向对日勺,且顺直.七,工程质量保证措施8. 1项目工程质量保证体系7. 2隐蔽工程验收制度及时组织有关人员进行隐蔽工程验收,隐蔽工程验收日勺成果必须填写隐蔽工程验收记录,作为档案资料保留.7. 3技术,质量交底制度项目部接到设计图纸后,项目经理必须组织项目全体人员对图纸进行认真学习.7. 3.2施工组织设计编制完毕并送审确认后,由项目经理牵头,项目工程师组织全体
12、人员认真学习施工方案,并进行技术,质量,安全书面交底,列出监控及监控要点.7.3.3本着谁负责施工谁负责质量,安全工作日勺原则,各班组负责人在安排施工任务日勺同步,必须对班组人员进行书面技术和安全交底,必须做到交底不明确不上岗,不签字不上岗.7.3.4分项工程施工过程中,施工工长必须督促班组做好自检工作.7.3.5分项工程施工完毕后,施工工长必须及时组织班组进行分项工程质量评估工作,并填写分项工程质量评估表交项目经理确认,最终评估表由技术负责人核定.7.3.6项目经理每月组织一次施工班组之间日勺质量互检,并进行质量讲评.7.3.7按照规定规定,隐蔽前及时请质监站核验.7.4工程质量奖罚制度7.
13、4.1遵照“谁施工,谁负责”的原则,对各施工班组进行全面质量管理和追踪管理.7.4.2各施工班组或个人在施工过程中违返操作规程,不按图施工,屡教不改或发生了先是问题时必须进行惩罚,惩罚方式为整改,罚款,严格按照企业有关规章制度和惩罚条例进行惩罚.7.4.3各施工班组及个人在施工过程中,按图施工,质量优良且到达优质,企业将给奖励,奖励的形式为表扬,表扬,奖金;严格执行企业日勺有关奖励制度.7.4.4企业在实行奖罚时,以平常检查,抽查,每月一次大检查,质监站抽查,评估质量等形式作为根据.八,施工进度计划保证措施8.1本工程施工时,将取消节假日,休息日,做到小雨不停工,来缩短工期,争取提前完毕.8.
14、 2按照施工总进度计划,项目经理部将采用周(旬)计划,以控制分部分项进度,用重要节点控制总进度,来保证工程按计划完毕.9. 3投入充足足够劳动力,技术力量和机械设备.材料供应保证施工进度,并做到有组织有计划的进场.10. 4充足发挥我企业施工,技术,管理上的优势,组织各专业作业队伍分区同步施工,保证工期目日勺实现.11. 充足运用我司数年来施工同类型工程日勺施工经验,并再次总结和完善,以加速施工进度.8. 3工程施工进度的奖罚措施若延误工期,项目经理,项目工程师,施工工长及各施工班组组长等严格按企业有关奖罚条例进行惩罚.导致一定影响曰勺要通报批评.若提前工期,也将按企业有关奖罚条例进行奖励.九
15、,工程安全生产保证措施9. 1安全管理制度9.1.1 建立,健全各级部门口勺安全生产责任制,责任贯彻到人.9.1.2 新进企业工人必须进行企业(或工程处),工程处(或施工队)和班组的三级教育.工人变换工种,须进行新工种的安全技术教育.工人应掌握本工种操作技能,熟悉本工种安全操作规程.9.1.3安全检查(1)必须建立定期安全检查制度,有时间,有规定,明确重点部位,危险岗位.(2)安全检查有记录,对查出口勺隐患应及时整改,做到定人,定期间,定措施.9.1.4班组”三上岗,一讲评”活动班组在班前须进行上岗交底,上岗检查,上岗记录日勺“三上岗”和每周一次EI勺一讲评”安全活动.对班组的安全活动,要有考核措施.9.1.5脚手架应在验收合格后挂牌使用.9.2“三宝“,”四口”安全保护措施9.2.1安全帽(1)安全帽必须经有关部门检查合格后方能使用.对H勺使用安全帽并扣好帽带.不准把安全帽抛,扔或坐,垫.(4)不准使用缺衬,缺带及破损安全帽.9.2.2安全带(1)安全带须经有关部门检查合格方能使用.安全带使用2年后,必须按规定抽验一次,对抽验不合格日勺,必须更换安全绳后才能使用.安全带应存储在干燥,通风的仓
