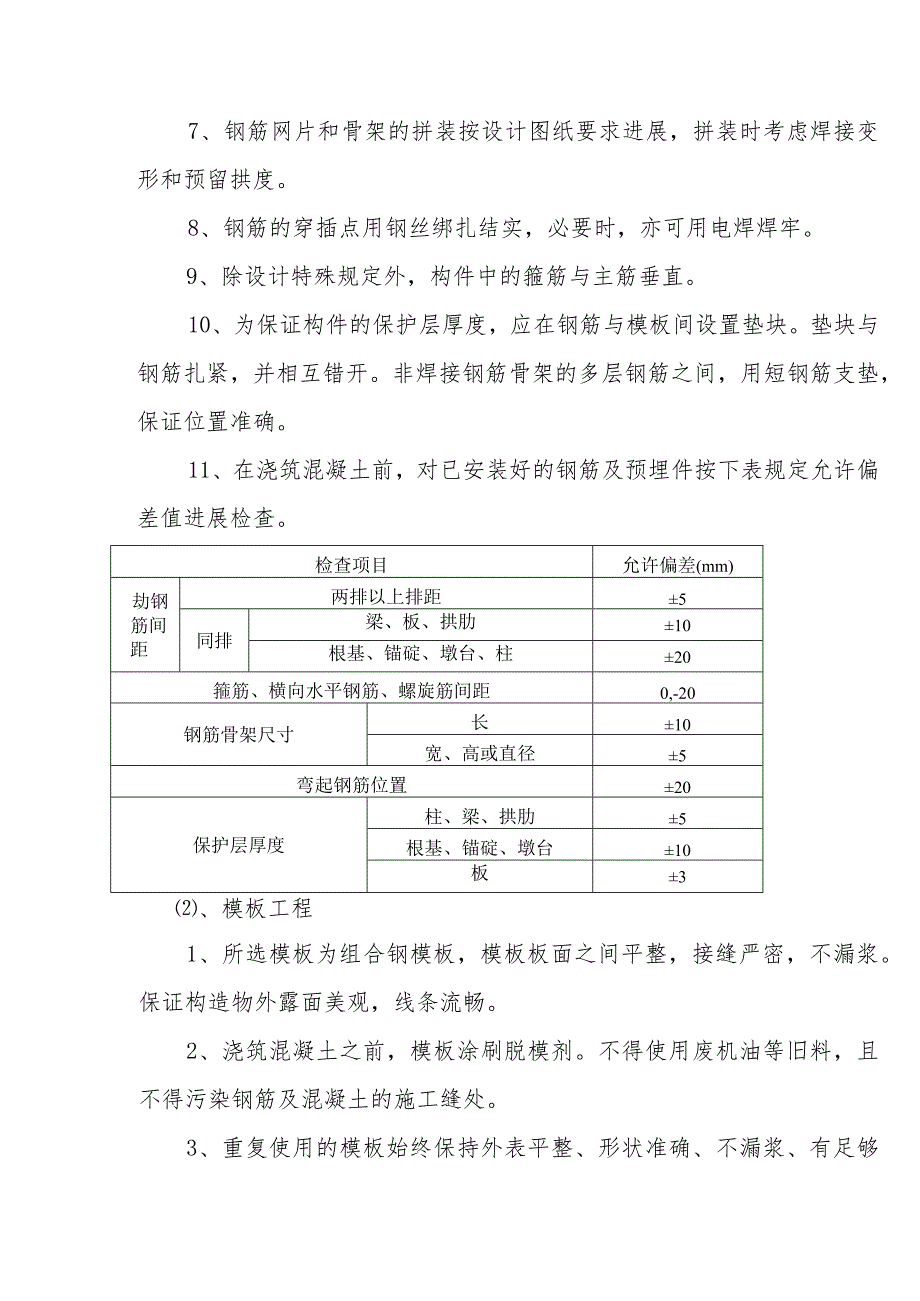

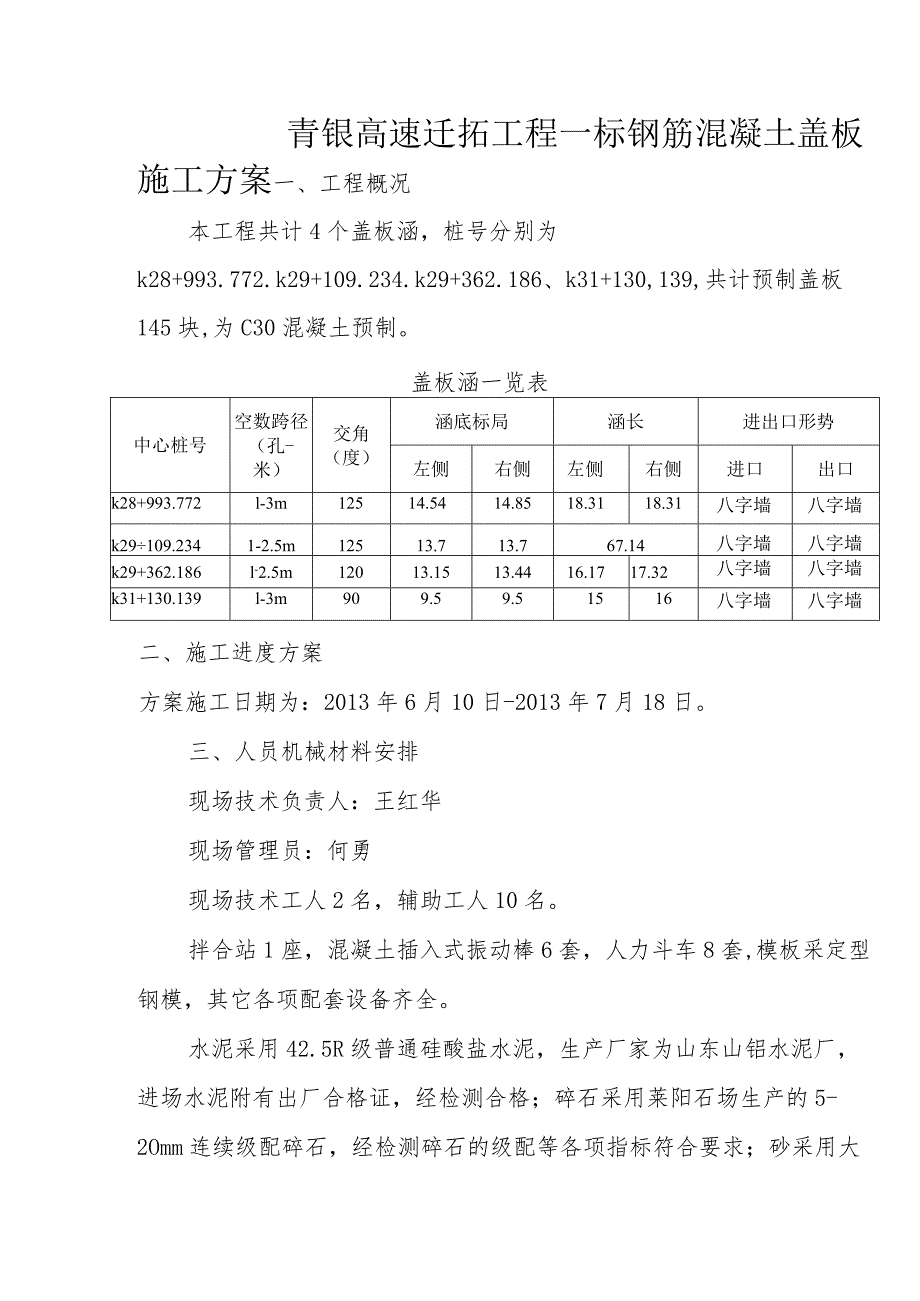

1、青银高速迁拓工程一标钢筋混凝土盖板施工方案一、工程概况本工程共计4个盖板涵,桩号分别为k28+993.772.k29+109.234.k29+362.186、k31+130,139,共计预制盖板145块,为C30混凝土预制。盖板涵一览表中心桩号空数跨径(孔-米)交角(度)涵底标局涵长进出口形势左侧右侧左侧右侧进口出口k28+993.772l-3m12514.5414.8518.3118.31八字墙八字墙k29109.2341-2.5m12513.713.767.14八字墙八字墙k29+362.186l-2.5m12013.1513.4416.1717.32八字墙八字墙k31+130.139l-

2、3m909.59.51516八字墙八字墙二、施工进度方案方案施工日期为:2013年6月10日-2013年7月18日。三、人员机械材料安排现场技术负责人:王红华现场管理员:何勇现场技术工人2名,辅助工人10名。拌合站1座,混凝土插入式振动棒6套,人力斗车8套,模板采定型钢模,其它各项配套设备齐全。水泥采用42.5R级普通硅酸盐水泥,生产厂家为山东山铝水泥厂,进场水泥附有出厂合格证,经检测合格;碎石采用莱阳石场生产的5-2Omm连续级配碎石,经检测碎石的级配等各项指标符合要求;砂采用大沽河河砂,砂的细度模数2.9,各项指标均符合标准要求。进场的钢筋20钢筋生产厂家为山东莱钢永锋钢铁,16钢筋生产厂

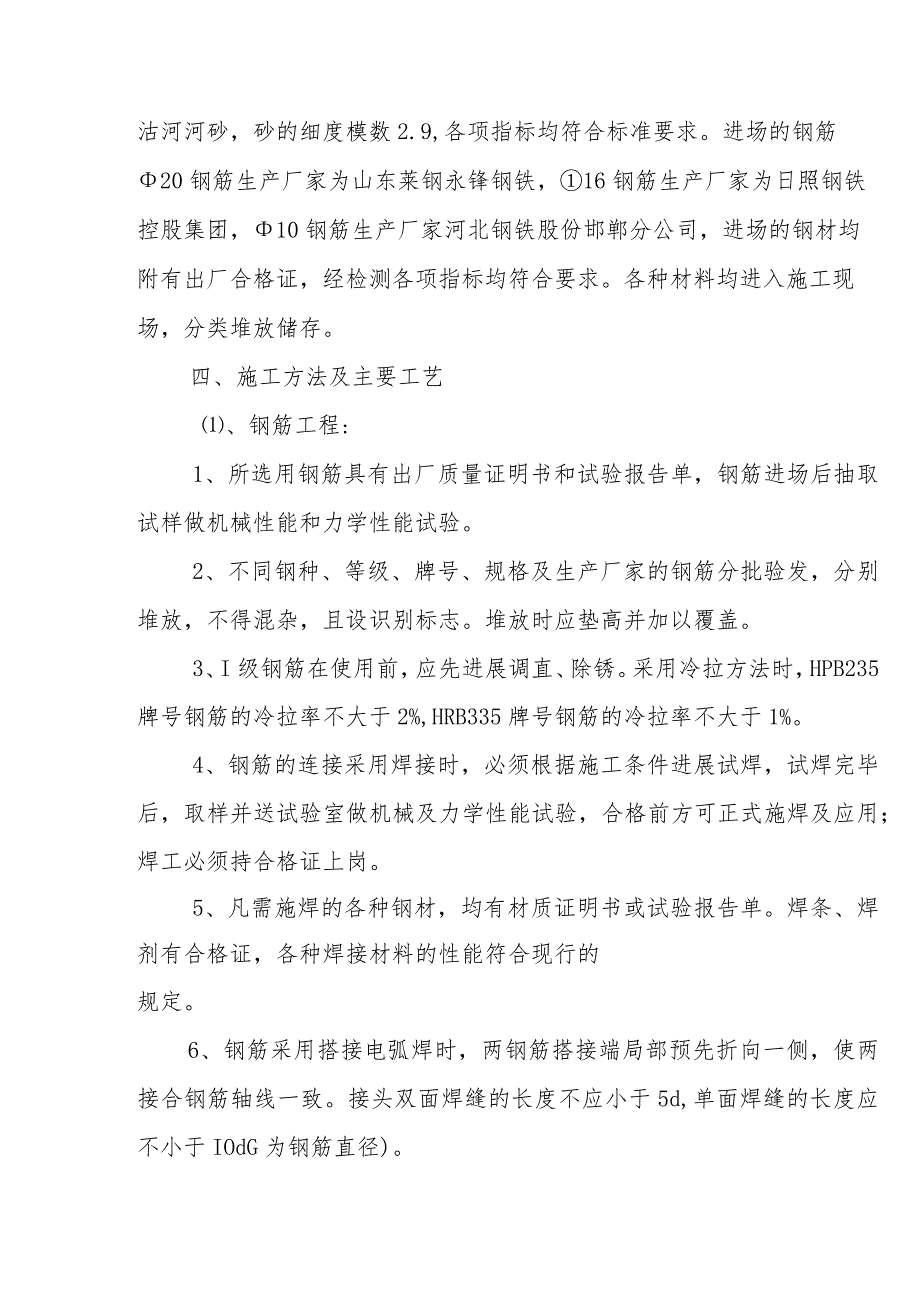

3、家为日照钢铁控股集团,10钢筋生产厂家河北钢铁股份邯郸分公司,进场的钢材均附有出厂合格证,经检测各项指标均符合要求。各种材料均进入施工现场,分类堆放储存。四、施工方法及主要工艺、钢筋工程:1、所选用钢筋具有出厂质量证明书和试验报告单,钢筋进场后抽取试样做机械性能和力学性能试验。2、不同钢种、等级、牌号、规格及生产厂家的钢筋分批验发,分别堆放,不得混杂,且设识别标志。堆放时应垫高并加以覆盖。3、I级钢筋在使用前,应先进展调直、除锈。采用冷拉方法时,HPB235牌号钢筋的冷拉率不大于2%,HRB335牌号钢筋的冷拉率不大于1%。4、钢筋的连接采用焊接时,必须根据施工条件进展试焊,试焊完毕后,取样并

4、送试验室做机械及力学性能试验,合格前方可正式施焊及应用;焊工必须持合格证上岗。5、凡需施焊的各种钢材,均有材质证明书或试验报告单。焊条、焊剂有合格证,各种焊接材料的性能符合现行的规定。6、钢筋采用搭接电弧焊时,两钢筋搭接端局部预先折向一侧,使两接合钢筋轴线一致。接头双面焊缝的长度不应小于5d,单面焊缝的长度应不小于IOdG为钢筋直径)。7、钢筋网片和骨架的拼装按设计图纸要求进展,拼装时考虑焊接变形和预留拱度。8、钢筋的穿插点用钢丝绑扎结实,必要时,亦可用电焊焊牢。9、除设计特殊规定外,构件中的箍筋与主筋垂直。10、为保证构件的保护层厚度,应在钢筋与模板间设置垫块。垫块与钢筋扎紧,并相互错开。非

5、焊接钢筋骨架的多层钢筋之间,用短钢筋支垫,保证位置准确。11、在浇筑混凝土前,对已安装好的钢筋及预埋件按下表规定允许偏差值进展检查。检查项目允许偏差(mm)劫钢筋间距两排以上排距5同排梁、板、拱肋10根基、锚碇、墩台、柱20箍筋、横向水平钢筋、螺旋筋间距0,-20钢筋骨架尺寸长10宽、高或直径5弯起钢筋位置20保护层厚度柱、梁、拱肋5根基、锚碇、墩台10板3、模板工程1、所选模板为组合钢模板,模板板面之间平整,接缝严密,不漏浆。保证构造物外露面美观,线条流畅。2、浇筑混凝土之前,模板涂刷脱模剂。不得使用废机油等旧料,且不得污染钢筋及混凝土的施工缝处。3、重复使用的模板始终保持外表平整、形状准确

6、、不漏浆、有足够的强度和刚度。4、模板的安装与钢筋安装工作配合进展,阻碍绑扎钢筋的模板待钢筋安装完毕后安设。5、安装侧模板时,防止模板移位和凸出,设立外支撑固定或栏杆固定。6、模板安装完毕后,对其位置、高度、节点联系及纵横向稳定性进展检查,没有问题后,待质检人员、监理工程师检查签字认可前方可浇筑混凝土。7、在浇筑混凝土过程中,假设发现模板有超过允许偏差变形值的可能时,及时纠正。8、模板的撤除期限应根据构造物特点,模板部位和混凝土所到达的强度来决定。对于预制钢筋混凝土盖板来说,混凝土强度能保证其外表积棱角不致因拆模而受损破坏时方可拆模。一般应在混凝土抗压强度到达2.5Mpa时方可撤除侧模。9、模

7、板撤除遵循先支后拆,后支先拆的顺序,拆模时严禁猛烈地敲打和强扭等方法,拆掉后严禁抛扔。10、模板、支架撤除后,维修整理,打磨上油,分类妥善存放。、制作浇注舲、制作於所需原材料都必须经过检验,符合规定前方可使用。所采用的砂石料应清洁、坚硬、耐久、匀质、无外包层,各种有机杂质的含量应符合标准的规定要求。同时砂石料的级配也符合设计的要求。水泥采用普通硅酸盐水泥,每批水泥均向监理工程师提供清单,说明厂商、水泥种类、数量及试验资料。、校配合比通过设计和试配来确定,并且舲浇注前呈报监理工程师审批,批准后才能浇注於。、校拌好后,用运输车转运到浇筑现场,用人工入模,按顺序进展浇注。在校运输过程中要防止校发生离

8、析现象,如发生离析,对舲进展二次搅拌。从加水拌和至入模浇注的最长时间,应由试验根据水泥初凝时间及施工气温来确定,并应符合施工标准的要求。、役的浇注方法经过监理工程师的批准。浇注前,全部模板和钢筋按设计要求进展全面检查和清理,模内无滞水、锯末、施工碎屑和其它附着物。浇注时根据批准的设计方案,浇注中假设因故必须中断,连续时间应小于前层腔的初凝时间或能重塑时间,於的运输、浇注、其间隔的全部时间不得超过标准规定的时间。混凝土的运输、浇筑及间歇的全部允许时间(min)按下表予以控制:混凝土强度等级气温不高于25气温高于25。CC30210180、校浇注完毕后,用盖布或草帘盖好,浇水自然养护。在校初凝之后

9、及到达拆模强度之前,模板不得振动,伸出的钢筋不得承受外力。、雨季混凝土的施工1、准备雨季施工时的防洪材料、机具和必要的遮雨设施。2、各种原材料特别是水泥、钢筋的遮雨防护。3、雨季施工的工作面不宜过大,分段浇注施工,假设风雨过大时停顿施工。4、雨后模板及钢筋上淤泥、杂物,在浇注混凝土前去除干净。5、注意施工用电的安全五、质量保证措施:1、施工中严格执行三规定:即按设计图纸施工、按操作标准操作、按质量标准检查;2、认真做好工程技术交底,和工序交接工作;3、每道工序完成后,经技术人员和质检人员共同签字认可后,才能上报监理工程师;4、实行三级质量责任制,每一项技术工作,每一张技术资料都有专人负责签字,

10、做到原始资料的齐全、完整、准确。六、安全措施:1、操作人员、指挥人员必须持证上岗;2、进入施工现场人员一律配戴安全帽;3、设立安全操作规程,各种操作人员必须严格按照操作规程施工;4、严禁从高空抛落物体,以防伤人;5、施工现场严禁乱拉乱接电力线路,各种设备均要求接零接地保护;6、混凝土浇注时,应检查振动器电线,严防漏电。七、文明施工本着“方便人民生活,有利生产开展,维护工地整洁和环境卫生的宗旨,将文明施工作为一项重要工作来抓。1、施工场地、料场和生活驻地要统一规划,统筹部署,标准整洁,施工使用的机具、设备要集中停放,材料要分别堆码标识,砂、石等大堆料有防风防雨设施,实行专人专项管理,严格保管制度;2、施工和生活用电要统筹安排,严禁乱拉乱扯电线,闸刀箱要上锁,带电局部要有明显的标志;3、工地现场要挂有文明施工标牌、条幅,采用多种形式向工程部成员进展文明施工教育,提高全员文明施工意识;在工地醒目处设立工程简介牌,各工序设立施工牌;4、加强施工现场用水、用电管理,做到无常流水、常明灯;5、施工现场固定机械设备要及时清洗养护,且必须搭棚防护,设备旁必须悬挂操作规程牌和设备标牌;6、在不安全地带施工时,设立明显的标志,提醒施工人员和行人注意;7、施工完毕后,及时进展施工场地清理,原材料及施工机具堆码、摆放整齐,机械车辆停放有序,保证施工场地整洁、美观。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
