《钢筋结构防腐工程施工设计方案.docx》由会员分享,可在线阅读,更多相关《钢筋结构防腐工程施工设计方案.docx(9页珍藏版)》请在第壹文秘上搜索。
1、厂区管架钢构造防腐工程施工报价方案编制单位:联系人:联系:编制日期:目录一、工程概述2二、编制依据2三、施工准备2四、防腐施工工艺3五、涂装施工条件4六、涂装工艺6七、工程质量保证措施及文明施工7八、安全措施8九、工程报价10厂区管架钢构防腐工程施工报价方案根据贵公司提出的相关防腐蚀设计要求,结合我公司多年的防腐施工经历,现将具体的施工技术和安全方案、本卷须知及报价等详列如下:一、工程概述:本防腐工程位于广东省东莞市,具体工程范围为厂区内管架钢构外外表的手工除锈、刷漆防腐,管架高2m,宽2m,长500m,距离地面高约5m。工程施工技术要求:对贵公司厂区内需进展防腐处理的管架钢构造锈蚀部位进展外
2、表处理时,确定采用手工、机械打磨除锈的方式进展外表处理,除锈等级到达St2级,即:将附着于设备及钢构造外表松动的旧漆膜及浮锈去除干净,并且没有附着不牢的氧化皮、铁锈和油漆涂层等附着物。外表处理合格后,对已除锈部位涂装两道环氧防锈底漆、一道环氧云铁中间漆和两道聚氮酯酸面漆。二、编制依据1、?涂装前钢材外表锈蚀等级和除锈等级?(GB8923-88)2、?建筑防腐蚀工程施工及验收标准?(GB5021-20023、?涂装作业安全规程,涂装前处理工艺安全?(GB7692-874、?涂装作业安全规程,涂装前处理工艺安全?GB7692875、现场实际情况及贵公司提出的相关技术要求三、施工准备:主要的准备工作

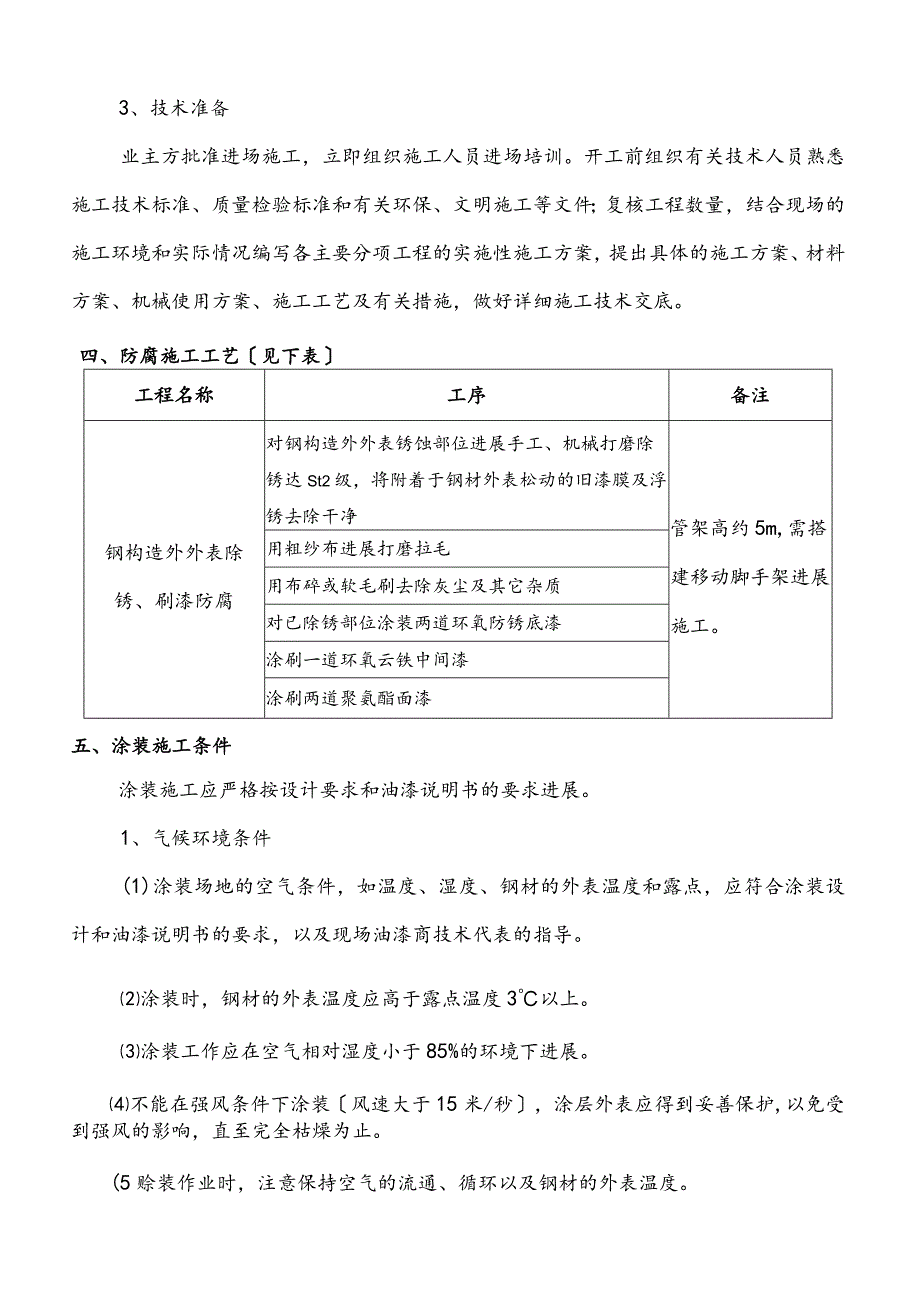

3、有:材料准备、与建设单位之间的协调工作、施工技术准备等。1、材料准备严格按要求准备材料,并严格控制材料质量,并请建设单位监理工程师严把质量关。2、协调工作同建设单位加强联系,及时协调好施工中遇到的各种交接问题。3、技术准备业主方批准进场施工,立即组织施工人员进场培训。开工前组织有关技术人员熟悉施工技术标准、质量检验标准和有关环保、文明施工等文件;复核工程数量,结合现场的施工环境和实际情况编写各主要分项工程的实施性施工方案,提出具体的施工方案、材料方案、机械使用方案、施工工艺及有关措施,做好详细施工技术交底。四、防腐施工工艺见下表工程名称工序备注钢构造外外表除锈、刷漆防腐对钢构造外外表锈蚀部位进
4、展手工、机械打磨除锈达St2级,将附着于钢材外表松动的旧漆膜及浮锈去除干净管架高约5m,需搭建移动脚手架进展施工。用粗纱布进展打磨拉毛用布碎或软毛刷去除灰尘及其它杂质对已除锈部位涂装两道环氧防锈底漆涂刷一道环氧云铁中间漆涂刷两道聚氨酯面漆五、涂装施工条件涂装施工应严格按设计要求和油漆说明书的要求进展。1、气候环境条件(1)涂装场地的空气条件,如温度、湿度、钢材的外表温度和露点,应符合涂装设计和油漆说明书的要求,以及现场油漆商技术代表的指导。涂装时,钢材的外表温度应高于露点温度3以上。涂装工作应在空气相对湿度小于85%的环境下进展。不能在强风条件下涂装风速大于15米/秒,涂层外表应得到妥善保护,
5、以免受到强风的影响,直至完全枯燥为止。(5赊装作业时,注意保持空气的流通、循环以及钢材的外表温度。涂装工作不能在有雾或下雨的环境下进展。2、涂装工作的限制出现下述情况时,工件的涂装工作应予以停顿。在采取了相应的措施后才能继续进展涂装。序号制止状态相应措施理由1被涂外表被冷凝水污染而且有延续的可能用风吹干水会使油漆附着力不好或膨胀2被涂外表有油、砂、尘等杂物用水或溶剂清洗并枯燥会使油漆附着力不好或膨胀3经常有外来物黏附被涂外表的情况停顿涂装工作,遮盖被涂外表会使油漆附着力不好或膨胀4在没有做常规的清洁工作情况下重新做清洁会使油漆附着力不好或膨胀5油漆有效期已过废弃过期油漆对涂层的作用产生很坏的影
6、响6温度和湿度超过规定调节空气条件、使之适应涂装使涂层脆硬、脱落7没按照规定稀释、混合、搅拌油漆废弃此批油漆对涂层的作用产生很坏的影响3、涂装技术条件涂装前需对涂料配套和选用的涂料进展检查,以确认是否符合设计规格的要求。(2)施工作业人员要熟读涂料的施工指导、涂料产品技术说明书、前处理要求和涂料的使用说明的技术资料,防止用错稀释剂和工具清洗剂等事件的发生。4、其他要求假设隔一道油漆之间的重涂间隔时间,必须符合油漆说明书的规定,超过规定时间要采取相应的工艺措施。每道油漆涂装之前,焊缝、构件边缘等难以涂装到的位置应先做一道预涂,以确保所有部位都均匀到达设计要求的厚度值。施工过程中施工者都必须按标准
7、规定的表格做好施工记录。(4)涂装过程中要注意保护周围邻近的外表,防止落尘的污染,尤其要保护好已完工的外表。(5)涂刷前设专业技术人员严格按照使用说明书配合比、统一配制。涂料配制时,要根据涂刷面积的大小适量配制,双组份涂料配制前应搅拌均匀,配制完成的涂料在均匀搅拌并静置熟化前方可使用。涂料进展涂装时应采取合理的涂装方法,如:滚筒、毛刷等,进展涂装要均匀一致不能有流坠、桔皮、厚薄不均等现象,涂装时要从上至下由罐体一个方向刷到另一个方向,不得乱涂乱刷。(8)精细完工:全面检查每道涂层有无漏、流挂等缺陷,重点是边、角、缝、棱、等构造部位,在检查中发现的缺陷,要在下一道漆涂刷前修补好,并在进展修补后重
8、新进展检查直至合格。隐蔽工程每一道工序完毕后,工程负责人必须按标准规定的表格进展记录,且必须在经过甲方有关人员认可签字前方可再进展下一道工序的施工。六、涂装工艺1、外表处理:(1)使用合金刀、角磨机等除锈工具将钢构造外外表的浮锈及松动的旧漆膜去除干净,处理后的钢材外表应无附着不牢的氧化皮、铁锈、松动的旧漆膜及其它杂质。(2)对钢构造外外表没有受到锈蚀影响的部位那么使用粗砂布进展拉毛处理。(3)外表处理完成后须及时报请建设单位验收,经历收合格方可进展下道工序的施工在验收合格后,必须及时涂装第一道防腐底漆,以免返锈。2、底漆涂装:(1)钢材外表除锈处理完毕并经厂方人员验收合格后,对钢构造整体进展底
9、漆涂刷,在涂刷时注意检查温度、湿度、钢材温度、油漆温度。如果环境条件达不到施工要求,停顿油漆施工。(2)按照油漆说明书文件准备好油漆、稀释剂并确认颜色是正确的,记录批号、检查包装,如果有泄露不得使用,或请油漆生产厂商确认可使用前方能使用。(3)涂装方法:采用辐涂、刷涂的方式进展油漆涂装以到达施工要求。3、中间漆、面漆涂装:(1)检查底漆漆膜外观等,在确认底漆外表清洁无油污、并且完全固化无缺陷后施涂中间漆。(2)检查中间漆漆膜外观等,在确认底漆外表清洁无油污、并且完全固化无缺陷后施涂中间漆。(3)在面漆涂刷时同样注意检查温度、湿度、钢材温度、油漆温度。如果环境条件达不到施工要求,停顿油漆施工。(
10、4)采用辐涂、刷涂的方式进展油漆涂装以到达施工要求。(5)检查:涂层外表应光滑平整,颜色一致,目测有无漏涂、流挂、桔皮、针孔等现象,在检查中发现的缺陷,那么采取相应的工艺措施进展修补,在进展修补后要重新进展检查直至合格优良。4、漆膜修补受到破损的漆膜要按照规定的工艺进展修补,而且修补工作要在涂刷最后一道面漆之前完成。修补方式:修补采用毛刷或滚筒进展涂装。修补工艺先用合金刀、电动角磨机或其他除锈工具进展外表处理,生锈部位要按GB8923-88标准的St2级进展清洁。油漆涂层按配套系统逐层补齐,界面注意涂刷均匀,防止突变现象。修补的范围要比破损位置稍大一些。七、工程质量保证措施及文明施工本工程将按
11、GB/T9002IS09002质量保证模式要求,实行质量管理,实行全员、全过程质量管理,从而保证工程的顺利实施和有效控制。1、施工前组织施工人员进展安全学习及方案讨论,详细了解施工程序。施工人员进驻现场后,严格遵守纪律,按甲方有关规章制度,在工作范围内活动,不做与工作无关的事,遵守职业道德。2、做好技术交底,严格按照按规定程序要求和消防标准施工。3施工中采用自检、互检和专业检查相结合,确保工程质量。4、工程经理应全过程按程序验收法跟踪监视质量,前道工序验收确认签字前方可进展下道工序的施工。5、合理安排施工,缩短工期,杜绝窝工、怠工、返工损失。6、施工中要严格控制二次污染,保证施工设备的干净和整
12、洁。7、材料要堆放整齐稳妥,不要过高;涂料仓库应远离施工现场,并设置专人管理;对局部有机溶剂要严格控制;废弃的涂料和溶剂要有专人专门的措施进展处理。8、保持现场清洁卫生,及时处理施工垃圾,保证工完料尽场地清。废弃的材料要有专人专门的措施进展处理,收工时未用尽的材料应及时带回保管或堆放在不影响施工的地方,防止丧失和损坏。9、施工期间,文明礼貌,树立公司形象,不得在公共场所大声喧哗,说笑、打闹。严禁在作业期间吸烟、喝酒,确保工作顺利进展。10、严格执行其他文明规定。八、安全措施实行安全生产责任制,以施工经理为第一责任人,建设健全各级人员的安全生产责任制,责任落实到人,工程部配备专职安全员,从事安全
13、管理和现场巡查工作。建设定期安全检查制度,有时间、有要求,明确重点部位、不安全岗位,安全检查有记录,对查出的隐患应及时整改,做到定人、定时间、定措施,并经专职安全员复查安全带、安全绳等设备,认真做好验收合格挂牌制度。1、进场施工人员必须购置人身意外险。2、进入现场施工前必须认真学习本工种安全技术操作规程,未经安全知识教育和培训或培训不合格者,不得进入施工现场操作。3、安全本卷须知贯穿于外表处理、涂料施工以及涂层检查等每个步豚。施工人员要按照作业要求正确穿戴个人防护用品,进入施工现场必须配戴好安全帽,高空作业时必须戴好安全带,严禁赤脚或钉掌鞋、拖鞋和易滑的鞋进入施工现场。施工人员在施工过程中,要
14、戴好防护眼镜、手套等劳保用品,做好个人保护。安全管理人员要经常检查进入施工现场人员的护品佩戴,要做到跟班作业、跟班检查。4、施工现场严禁存放易燃易爆物品,严禁吸烟,要确保施工作业区域内和周围没有火源;5、施工人员在操作过程中要有正确的呼吸保护,施工时要有充足的通风措施;6、施工人员在使用不安全化学品时,必须注意:(1)必须严格遵守使用不安全化学品的安全操作规程;在使用不安全化学品之前,必须仔细阅读不安全化学品安全技术说明书,尤其是有关安全本卷须知和应急处理方面的内容;按照工厂和安全技术说明书的要求穿戴好个人防护用品,不能直接接触会引起过敏和会经皮肤吸收引起中毒的不安全化学品;(4)使用作业时要精神集中,严禁打闹嬉戏;(5)严禁在不安全化学品工作场所进食、饮水或喝饮料。7、施工人员在进展高空作业时必须佩戴好安全帽、安全带并系好安全带将其挂扣在安全绳上;不得穿着硬底鞋、塑料鞋或其它易滑的鞋子,否那么不得进展高空作业;严禁往下或向上抛材料和工具等物件,不得随意拆卸安全带、安全锁上的各产件,以防事故发生。8、施工人员要严格遵守甲方的安全事项及厂区内的一切规章制度。未经甲方许可,严禁动用甲方内部一切设施。9、要正确使用防护装置和防护设施,对各种防护装置、防护设施和警告、安全标志、告示不得任意撤除和随意挪动。10、在操作中,应坚守工作岗位,严禁窜岗;做到文明施工,严禁违规操作。
