风桥安全技术措施.docx

上传人:p** 文档编号:858447 上传时间:2024-03-22 格式:DOCX 页数:9 大小:28.37KB
下载 相关 举报
风桥安全技术措施.docx_第1页
第1页 / 共9页
风桥安全技术措施.docx_第2页
第2页 / 共9页
风桥安全技术措施.docx_第3页
第3页 / 共9页
风桥安全技术措施.docx_第4页
第4页 / 共9页
风桥安全技术措施.docx_第5页
第5页 / 共9页
风桥安全技术措施.docx_第6页
第6页 / 共9页
风桥安全技术措施.docx_第7页
第7页 / 共9页
风桥安全技术措施.docx_第8页
第8页 / 共9页
风桥安全技术措施.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《风桥安全技术措施.docx》由会员分享,可在线阅读,更多相关《风桥安全技术措施.docx(9页珍藏版)》请在第壹文秘上搜索。

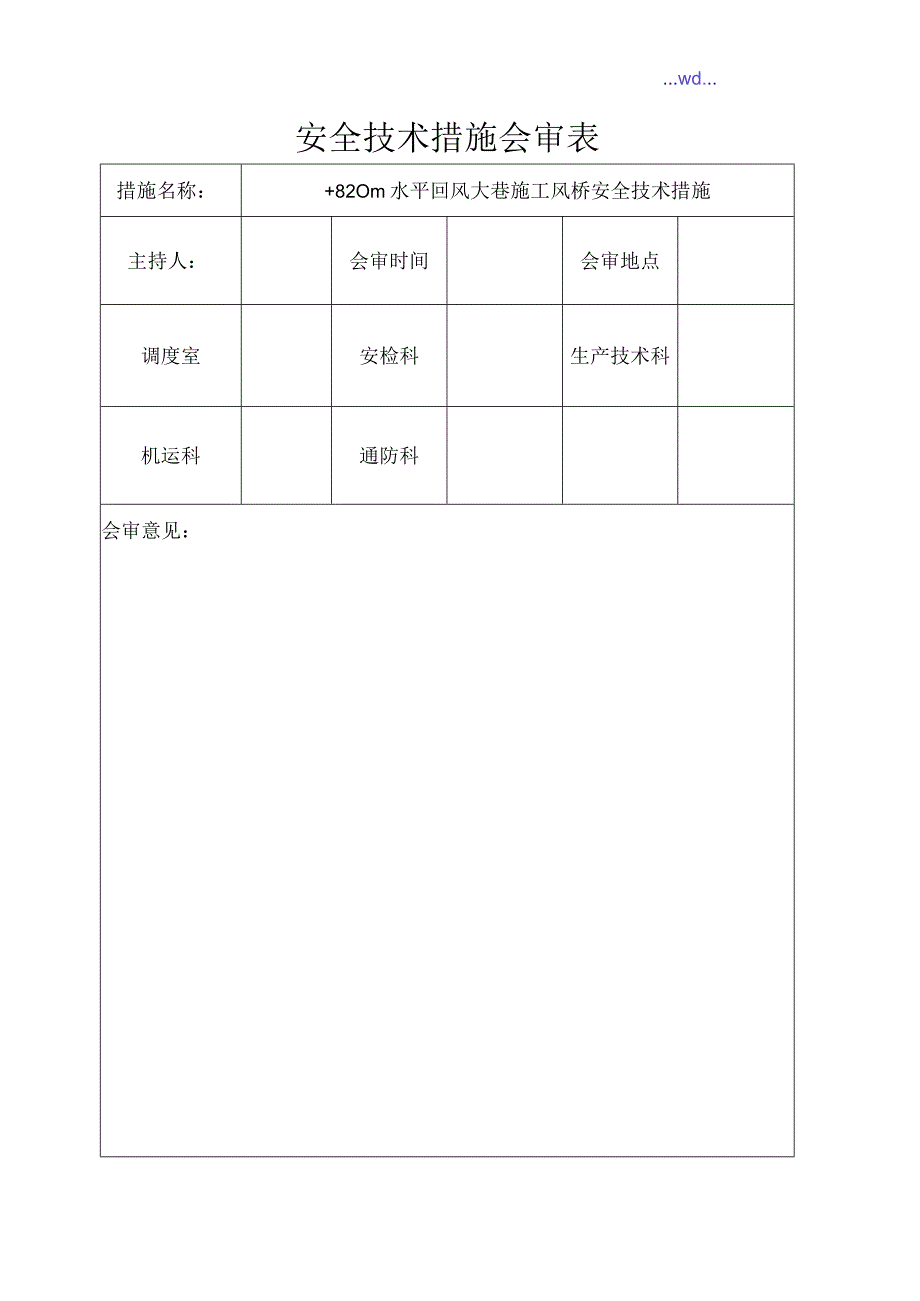

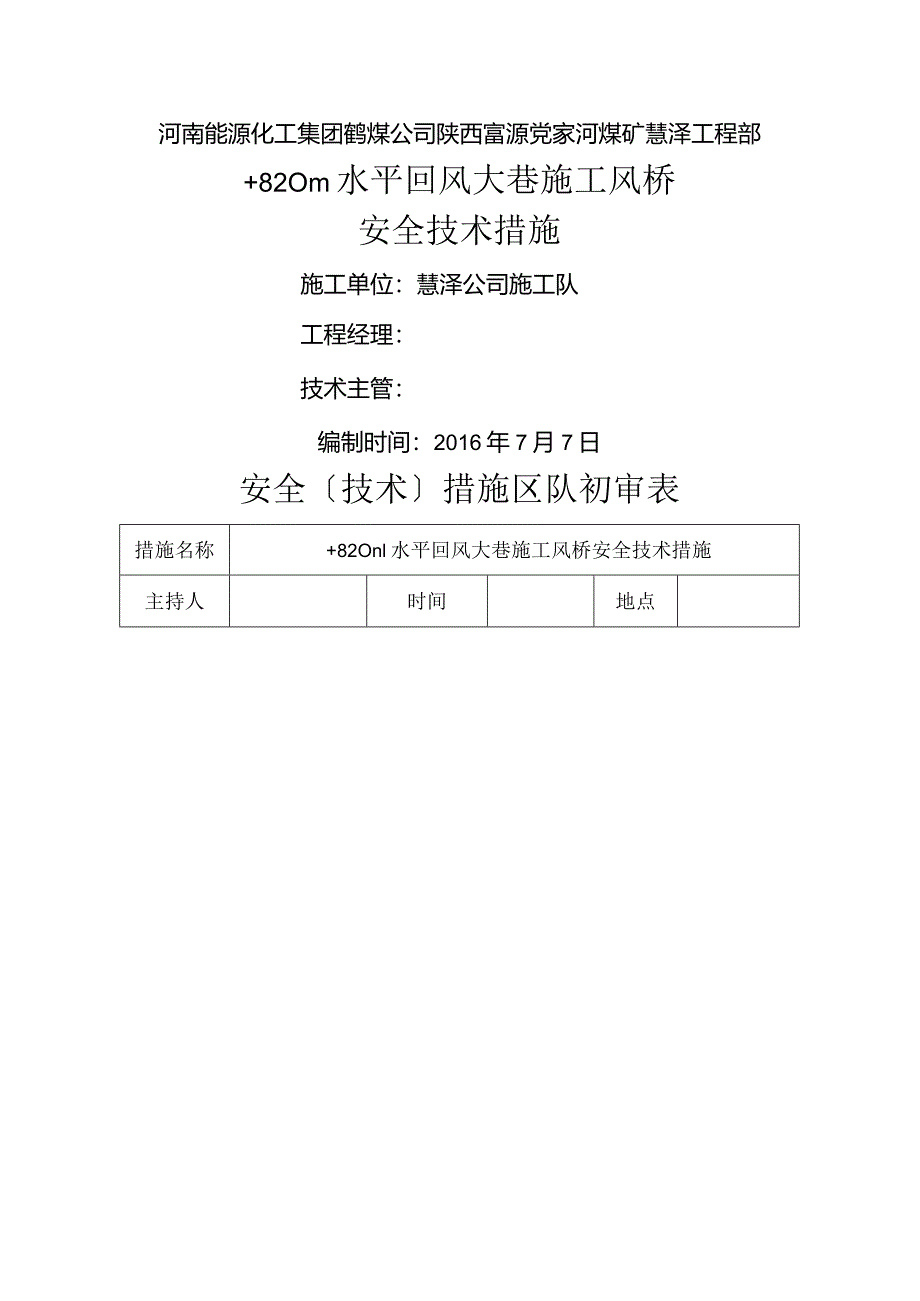

1、河南能源化工集团鹤煤公司陕西富源党家河煤矿慧泽工程部+82Om水平回风大巷施工风桥安全技术措施施工单位:慧泽公司施工队工程经理:技术主管:编制时间:2016年7月7日安全技术措施区队初审表措施名称+82Onl水平回风大巷施工风桥安全技术措施主持人时间地点初审意见:机电经理技术经理生产经理安全经理工程经理.wd.安全技术措施会审表措施名称:+82Om水平回风大巷施工风桥安全技术措施主持人:会审时间会审地点调度室安检科生产技术科机运科通防科会审意见:安全技术措施审批表措施名称+820m水平回风大巷施工风桥安全技术措施副总工程师审批意见:总工程师审批意见:措施贯彻情况记录措施名称+820m水平回风大

2、巷施工风桥安全技术措施贯彻时间地点主持人贯彻人统计记录应至J(人)实到(人)未参加人员+82Om水平回风大巷施工风桥安全技术措施根据设计要求和矿安排,我公司在+82OnI水平回风大巷掘进期间,每个工作面主、辅运顺槽与+82OnI水平回风大巷穿插点需做风桥。为确保施工风桥期间安全顺利完成,特制定如下安全技术措施。一、现场概况目前我公司施工的+82OnI水平回风大巷,顶板标高在+783.855m水平,现已距风桥中心15m。二、施工方法及工序采用三一重工EBZ200掘进机掘进,割一排支护一排并初喷封闭,由于风桥位置较高,先爬坡割顶部,高度控制在3.5m,待风桥做完上部后,再退回掘进机进展下部施工。三

3、、技术要求1.+820m水平回风大巷掘进距风桥中心12m时,按+13起坡(每排抬高20Omm)做平距9.5叫然后变平做5m,再变77。下坡(每排落300mm)做平距7m风桥完毕。2.风桥中心5m范围高度6.5mo巷道宽度与+820m水平回风大巷一样。起坡后锚杆间排距不变,锚索变为2.4m一排,一排3根间距L2m。四、安全技术措施1 .施工期间必须有副队长以上人员现场跟班,落实措施执行情况,协调全队工作,以确保安全生产。2 .施工过程中要时刻注意顶帮压力情况,敲帮问顶要贯穿整个施工过程,必须确保安全后再施工。3 .施工过程中假设顶板破碎压力大,要及时增加锚杆密度。4 .现场跟班人员要落实工程质量

4、,严格按中腰线施工,确保风桥尺寸。5 .锚杆:采用20X2200mm的螺纹钢锚杆(全螺纹锚杆),锚杆钢板托盘规格150X150X10mm,间排距为800X80Omm,锚杆采用2支Z2335树脂锚固剂锚固,每根锚杆扭距不小于100Nm,锚固力不小于50Mpa(根据锚杆拉拔仪说明书折算为50KN),外露丝长度1040mn6 .锚索:锚索为17.8X700Omm钢绞线,间排距为2400X1200mm,锚索外露长度为15025Omm,每排3根,托盘采用300300XlOmm钢板,每根锚索采用4支Z2335树脂锚固剂锚固。7 .网:巷道采用6X2500X900mm金属网,网格100XIOomm,网片搭接

5、长度不小于100mm,搭接处每隔200mm采用双股16#铁丝呈菱形绑扎。8,打设锚杆必须严格按照规程中规定,排间距误差为50mm9 .锚杆与巷道轮廓线夹角不小于75。,锚索不小于80。10 .锚杆必须拧紧螺母,螺纹外露长度为1040mm,托盘紧贴岩壁。11 .锚杆锚固力必须到达15MPa以上(根据锚杆拉拔仪说明书折算为50KN),不合格必须重新补打。12 .紧固锚杆螺母必须使用力矩扳手,锚杆预紧力不小于100Nmo13 .锚杆安装方法:按设计位置点好眼位,眼位误差不得超过50mm,采用风动锚杆钻机打设顶部锚杆:严格按照设计角度施工。14 .打眼顺序:应先施工紧靠永久支护的一排锚杆眼,且一般以巷

6、道中间向两帮依次施工为宜,应打一眼注设一根锚杆,不得跳跃式打眼。采用组合式钻杆(L=100Omni),中28mm钻头打眼。钻孔时,锚杆机升起,使钻头插入相应的钢筋托梁孔中,然后开动锚杆机进展钻孔。开眼时应轻打,当钻进30Omm左右时方可逐步加速。钻孔够深后钻机要反复升落2-3次,以防孔内碎渣堵孔卡钻。钻头钻到预定孔深后下缩锚杆机,同时清孔,去除岩粉和泥浆。15 .利用锚杆杆体将树脂锚固剂(Z2335型2支)轻推送入顶眼孔底。使锚杆顶住树脂锚固剂,外端头套上螺帽,用带有专用套筒的风动锚头卡住螺帽,开动风动锚头,使风动锚头带动杆体旋转将锚杆旋入树脂锚固剂,对锚固剂进展搅拌,直至锚杆到达设计深度,方

7、可撤去风动锚头,搅拌旋转时间20-30秒后,卸下螺帽,挂好网,上好托盘,拧上螺帽。16 .利用钻机拧紧螺母,使锚杆具有一定的预紧力,然后用专用的风动板手拧紧,预紧力矩不小于100Nm17 .帮部锚杆及时紧跟,两人一组,操作风钻按设计角度及位置打设帮眼,采用28mm钻头,帮部锚杆安装用手持式锚杆钻机搅拌药卷,使用2支Z2335型树脂锚固剂锚固,帮部锚杆用加长板手上紧,预紧力矩不小于100Nmo18 .两人利用风动钻机配B19中空六方接长钻杆和中28mm双翼钻头按设计位置钻孔,孔深控制在6800mm。19 .利用锚索将4根Z2335树脂锚固剂轻推入孔底。20 .锚索下端用搅拌器与锚杆机相连,开机搅

8、拌。先慢后快,待锚索插至孔底后,全速搅拌30s后,停顿搅拌30s后,下缩锚杆机,卸下搅拌器。21 .张拉锚索:垫板、锚具、用张拉千斤顶张拉锚索到设计预紧力30Mpa之后卸下千斤顶(根据锚索涨紧仪说明书折算为100KN)O22 .钢筋网规格为9002500mmo23 .安装锚杆后,开场铺挂钢筋网,钢筋网搭接距离为IoOmm,网与网连接绑扎必须结实,压茬严格按照设计要求。24 .铺网时要将锚杆的拖盘凸面朝外上好,托盘要压在钢筋网上使托板密贴岩、煤壁,用机械或力矩扳手将锚杆螺母上紧。五、避灾路线1.掘进工作面f204搭接胴室一+820m水平胶运大巷一+820m水平辅运大巷f井底车场一副斜井一地面。2,掘进工作面一204搭接胴室一+820m水平胶运大巷f+820m水平辅运大巷一换装胴室一等候碉室一主斜井f地面。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 社科论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
