《2024-2025年一级建造师《机电实务》真题及参考答案.docx》由会员分享,可在线阅读,更多相关《2024-2025年一级建造师《机电实务》真题及参考答案.docx(17页珍藏版)》请在第壹文秘上搜索。

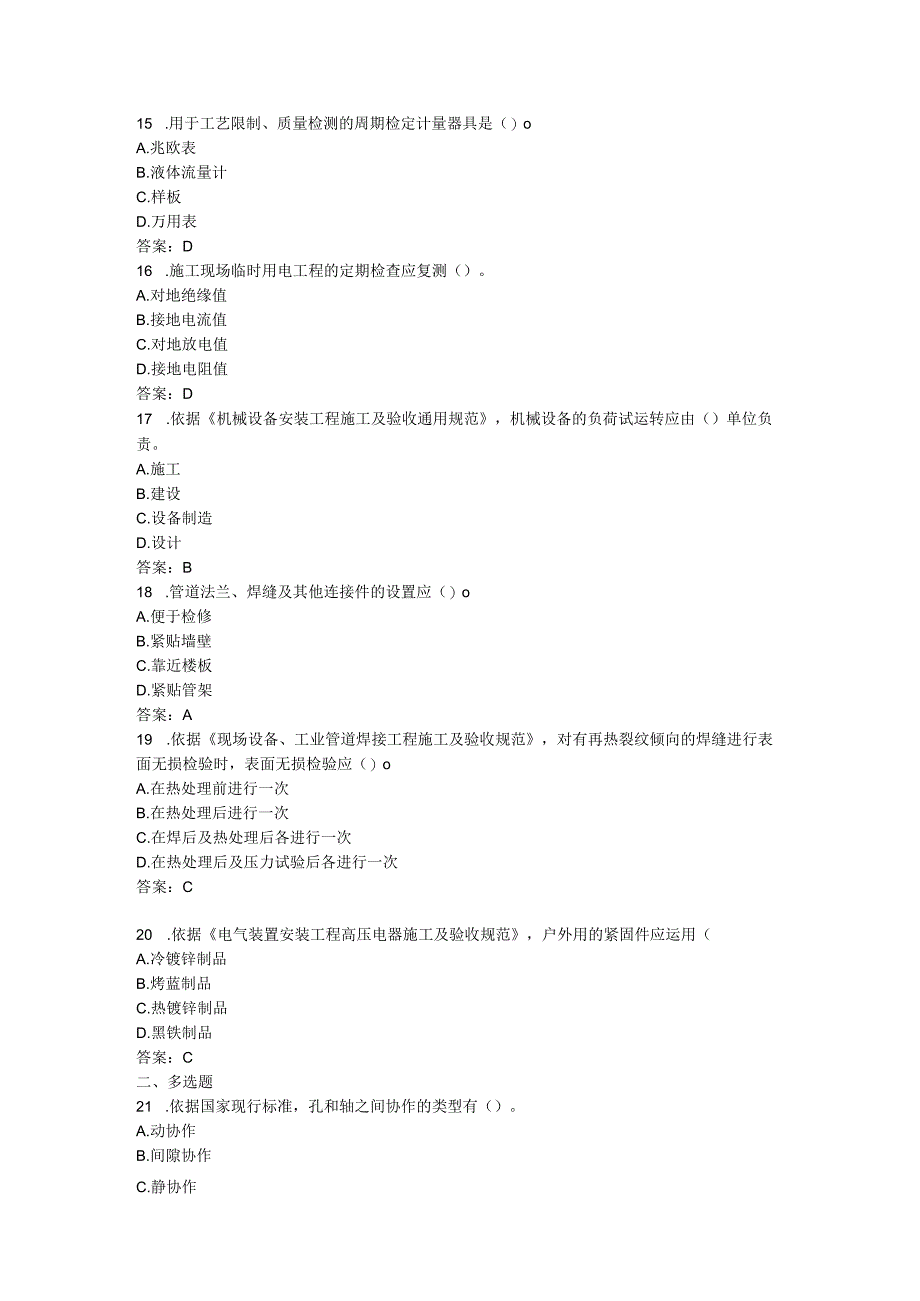

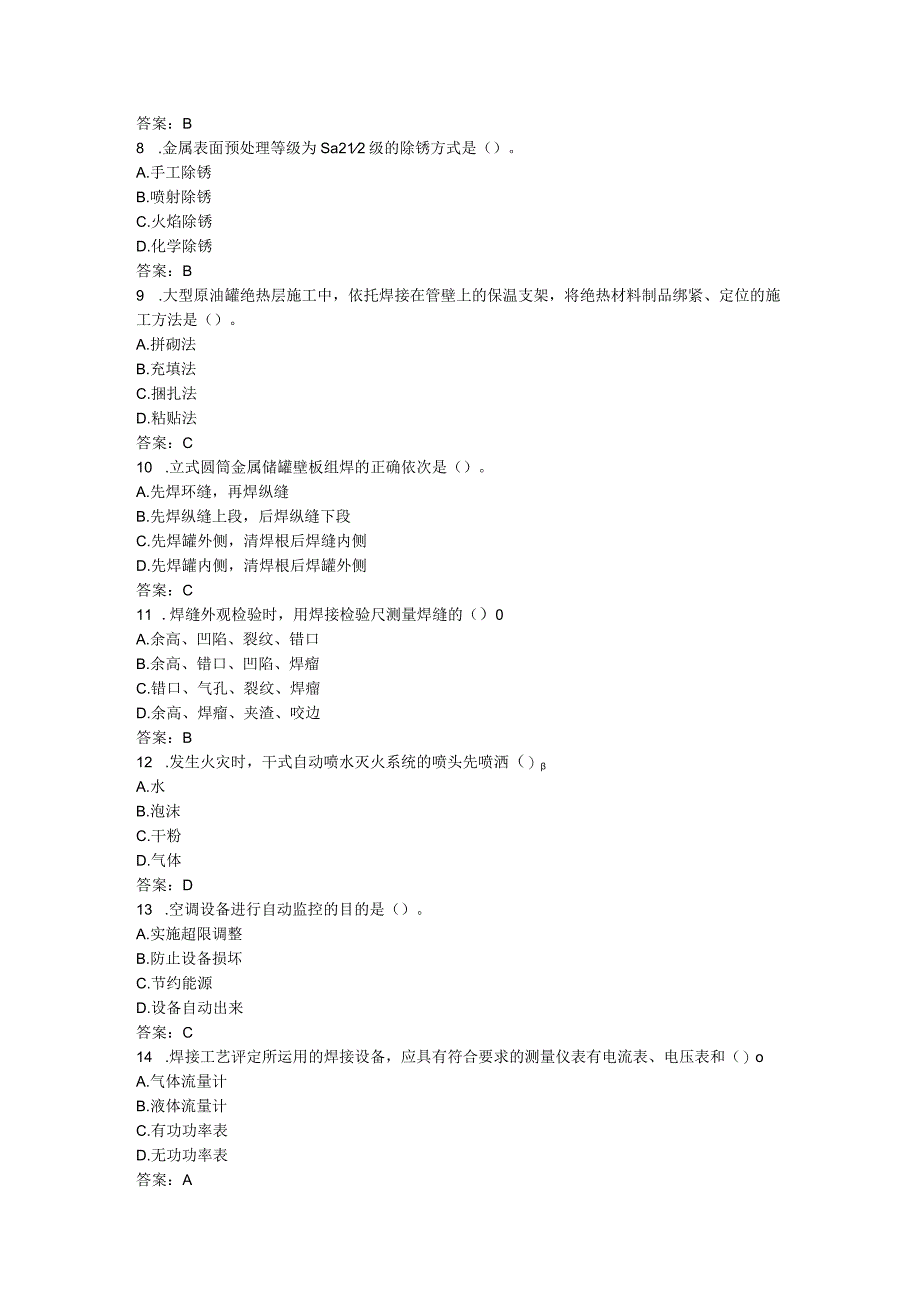

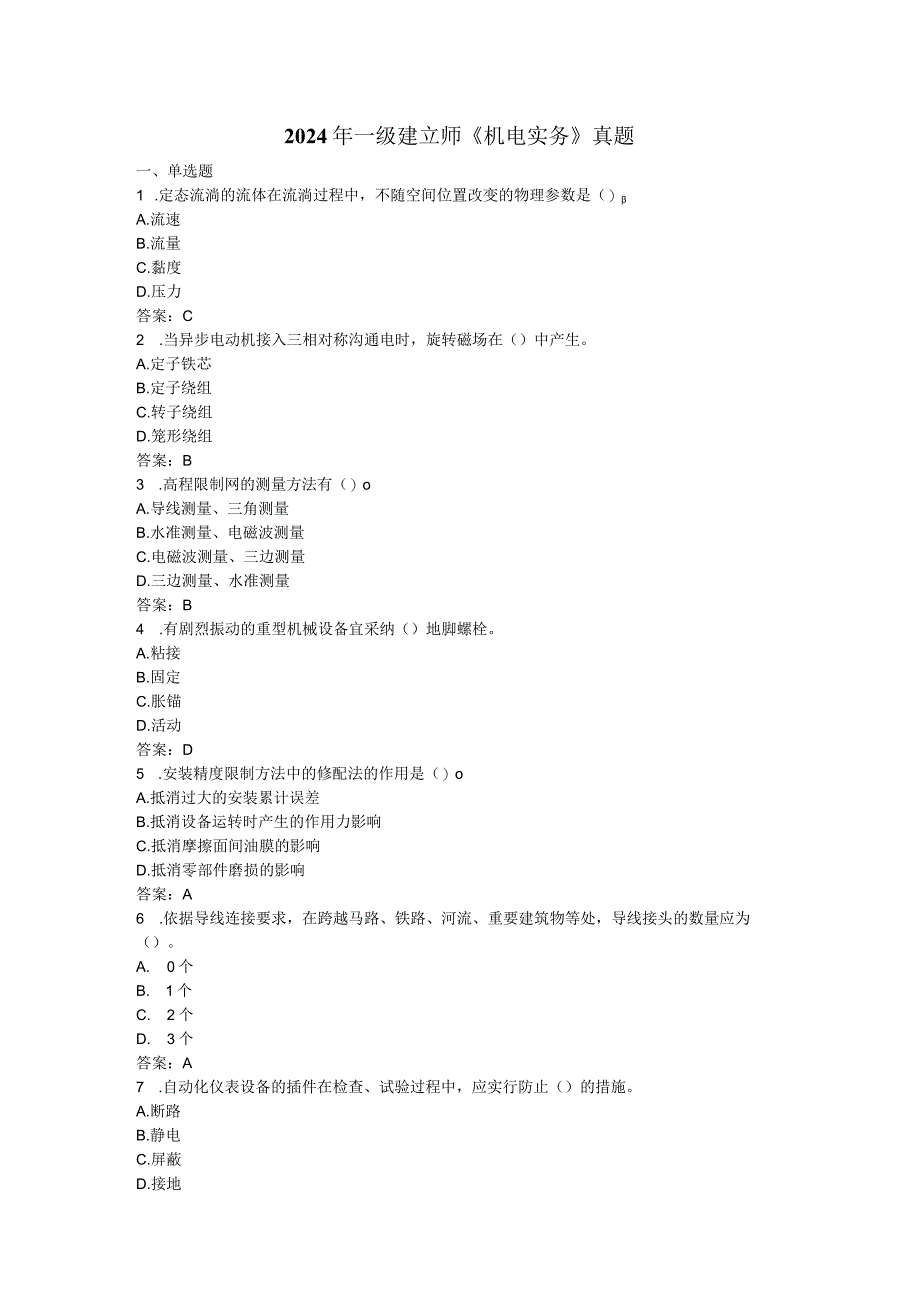

1、2024年一级建立师机电实务真题一、单选题1 .定态流淌的流体在流淌过程中,不随空间位置改变的物理参数是()A.流速B.流量C.黏度D.压力答案:C2 .当异步电动机接入三相对称沟通电时,旋转磁场在()中产生。A.定子铁芯B.定子绕组C.转子绕组D.笼形绕组答案:B3 .高程限制网的测量方法有()oA.导线测量、三角测量B.水准测量、电磁波测量C.电磁波测量、三边测量D.三边测量、水准测量答案:B4 .有剧烈振动的重型机械设备宜采纳()地脚螺栓。A.粘接B.固定C.胀锚D.活动答案:D5 .安装精度限制方法中的修配法的作用是()oA.抵消过大的安装累计误差B.抵消设备运转时产生的作用力影响C.
2、抵消摩擦面间油膜的影响D.抵消零部件磨损的影响答案:A6 .依据导线连接要求,在跨越马路、铁路、河流、重要建筑物等处,导线接头的数量应为()。A. 0个B. 1个C. 2个D. 3个答案:A7 .自动化仪表设备的插件在检查、试验过程中,应实行防止()的措施。A.断路B.静电C.屏蔽D.接地答案:B8 .金属表面预处理等级为Sa212级的除锈方式是()。A.手工除锈B.喷射除锈C.火焰除锈D.化学除锈答案:B9 .大型原油罐绝热层施工中,依托焊接在管壁上的保温支架,将绝热材料制品绑紧、定位的施工方法是()。A.拼砌法B.充填法C.捆扎法D.粘贴法答案:C10 .立式圆筒金属储罐壁板组焊的正确依次
3、是()。A.先焊环缝,再焊纵缝B.先焊纵缝上段,后焊纵缝下段C.先焊罐外侧,清焊根后焊缝内侧D.先焊罐内侧,清焊根后焊罐外侧答案:C11 .焊缝外观检验时,用焊接检验尺测量焊缝的()0A.余高、凹陷、裂纹、错口B.余高、错口、凹陷、焊瘤C.错口、气孔、裂纹、焊瘤D.余高、焊瘤、夹渣、咬边答案:B12 .发生火灾时,干式自动喷水灭火系统的喷头先喷洒()A.水B.泡沫C.干粉D.气体答案:D13 .空调设备进行自动监控的目的是()。A.实施超限调整B.防止设备损坏C.节约能源D.设备自动出来答案:C14 .焊接工艺评定所运用的焊接设备,应具有符合要求的测量仪表有电流表、电压表和()oA.气体流量计
4、B.液体流量计C.有功功率表D.无功功率表答案:A15 .用于工艺限制、质量检测的周期检定计量器具是()oA.兆欧表B.液体流量计C.样板D.万用表答案:D16 .施工现场临时用电工程的定期检查应复测()。A.对地绝缘值B.接地电流值C.对地放电值D.接地电阻值答案:D17 .依据机械设备安装工程施工及验收通用规范,机械设备的负荷试运转应由()单位负责。A.施工B.建设C.设备制造D.设计答案:B18 .管道法兰、焊缝及其他连接件的设置应()oA.便于检修B.紧贴墙壁C.靠近楼板D.紧贴管架答案:A19 .依据现场设备、工业管道焊接工程施工及验收规范,对有再热裂纹倾向的焊缝进行表面无损检验时,
5、表面无损检验应()oA.在热处理前进行一次B.在热处理后进行一次C.在焊后及热处理后各进行一次D.在热处理后及压力试验后各进行一次答案:C20 .依据电气装置安装工程高压电器施工及验收规范,户外用的紧固件应运用(A.冷镀锌制品B.烤蓝制品C.热镀锌制品D.黑铁制品答案:C二、多选题21 .依据国家现行标准,孔和轴之间协作的类型有()。A.动协作B.间隙协作C.静协作D.过盈协作E.过渡协作答案:BDE22 .碳质量分数含量小于2%的黑色金属有()。A.生铁B.低碳钢C.中碳钢D.高碳钢E.重金属答案:BCD23 .划分机械设备安装基准线的依据有()。A.设备中心线B.设备布置图C.土建单位供应
6、的标高线D.工艺系统原理图E.有关建筑物的边缘线答案:BCE24 .成套配电装置柜体安装完毕后,应()。A.再全面更测一次B.拧紧地脚螺栓C.做好安装记录D.将设备擦拭干净E.检查柜内照明答案:ACD25 .管道施工前,与管道连接的设备安装就位固定完毕,设备的()应符合设计要求。A.周长偏差B.标高C.中心线D.直线度E.管口方位答案:BCE26 .空调工程的风管应与()连接。A.出风口B.风阀C.风机盘管D.热泵机组E.冷水机组答案:ABC27 .电气工程接地材料的现场检查验收的内容有()0A.质量符合国家标准B.产品合格证C.外包装无明显的机械损伤D.型号符合设计规定D,数量符合订货合同答
7、案:BCDE28 .吊装方案编制的主要依据有()。A.规程规范B.合同条款C.被吊装设备的设计文件D.施工组织设计E.工程进度支配答案:ACD29 .特种设备的制造、安装、改造单位应具备的条件是()。A.具有与特种设备制造、安装、改造相适应的设计实力B.拥有与特种设备制造、安装、改造相适应的专业技术人员和技术工人C.具备与特种设备制造、安装、改造相适应的生产条件和检测手段D.拥有健全的质量管理制度和责任制度E.通过IS09000质量体系认证答案:BCD30 .在5CIOC气温条件下仍可用于施工的耐火材料有()。A.黏土结合耐火浇注料B.水泥耐火浇注料C.水玻璃耐火浇注料D.耐火泥浆E.耐火喷涂
8、料答案:BDE三、案例分析题(一)背景资料:某机电安装公司具有压力容器、压力管道安装资格,通过招投标承接一高层建筑机电安装工程,工程内容包括给水排水系统、电气系统、通风空调系统和一座氨制冷站。项目部针对工程的实际状况编制了施工组织设计和氨气泄露应急预案。施工组织设计中,针对重80t,安装在标高为20m的冷水机组,制订了租赁一台300t履带式起重机吊装就位的方案。氨气泄露紧急预案中规定了危急物质信息及对紧急状态的识别、可依托的如消防和医院等社会力气的救援程序、内部和外部信息沟通的方式和程序等。在工程施工中,发生了以下事务:事务1:出租单位将运至施工现场的300t履带式起重机安装完毕后,施工单位为
9、了赶工期,马上进行吊装,因为未供应相关资料被监理工程师指令停止吊装,事务2:对工作压力为1.6MPa氨制冷管道和金属容器进行检查时,发觉容器外壳有深4mm的长条形机械损伤,建设单位托付安装公司进行补焊处理。事务3:项目部用干燥的压缩空气对氨制冷系统进行强度试验后,即进行抽真空充氨试运转。问题:1 .氨制冷站施工前应履行何种手续?2 .安装公司对容器补焊处理是否合法?说明理由。3 .事务I吊装作业前还应进行什么工作?应供应哪些资料?4 .项目部在氨制冷系统强度试验后即进行试运转是否妥当?说明理由。5 .项目部所编制的应急预案缺少哪些内容?答案:1 .(本小题2分)手续:将拟安装的压力容器、压力管
10、道安装状况书面告知(1分)直辖市或者设区的市的特种设备平安监督管理部门(1分)。参见教材P323。2 .(本小题3分)安装公司对补焊处理不合法(1分),理由:因为安装公司不具备压力容器的制造或现场组焊资质(2分)。3 .(本小题5分)出租单位将起重机现场安装完毕后应组织验收(2分)。应供应的资料:产品合格证(1分)、备案证明(1分)、吊车司机上岗证(1分)等。4 .(本小题5分)试运转不行行(1分),因为氨制冷系统管道是输送有毒流体的管道(2分)强度试验后,还要进行泄露性试验(2分)。5 .(本小题5分)缺少的内容包括:项目部应急工作的组织及相应职责(1分);发生事故时应实行的有效措施(1分)
11、;应急避险的行动程序(撤离逃命路途)(2分);相关人员的应急培训程序(1分)。(二)背景资料:某工厂业主从欧洲订购一批卧式离心泵及其附属装置系统,并与某安装公司签订了安装合同,业主在将设备运往施工现场的途中,适逢大雨,设备被雨水浸润。应业主要求,安装公司解体清洗了该批机泵,测量了轴颈的圆柱度、联轴节处轴的几何尺寸,对轮口环的径向跳动和轴向跳动、机械密封处的轴向跳动等参数,检查了各部件的协作间隙,重新组装了设备。为此安装公司增加费用人民币6万元。为了追回耽搁的时间,安装公司建议采纳环氧灌浆料代替原设计灌浆料,经设计单位同意和业主确认,工期节约了14天,增加费用4万元。此外,业主特批12万元赶工费
12、,安装公司实行了有效赶工措施,按时完成了合同约定的任务。施工资料经监理工程师签字、试运行方案经业主批准后,安装公司着手进行泵的试运行。在试运行中,一台离心泵振动超标,经查,缘由是泵的进口过滤器被棉纱堵塞,业主认为监理单位和安装公司存在质量管理责任,对监理公司和安装公司分别处以3000元和5000元的罚款。安装公司以监理工程师检查合格并签字为由,提出异议,但被业主驳回。问题:1 .安装公司除合同价款外,应得到的费用总额为多少?并列出具体费用项目。2 .安装公司对机泵进行的解体检查中,哪些属于形态精度检查?哪些属于位置精度检查?3 .泵系统试运行前应具备的条件有哪些?4 .业主对安装公司的惩罚是否
13、合理?说明理由。答案:1 .(本小题5分)施工单位实际应得到的补偿款为:赶工费12万元(1分),灌浆料增加费4万元(1分),解体机泵增加费6万元(1分);扣减罚款0.5万元(1分)。6+4+12-0.5=21.5(万元)(1分)2 .(本小题5分)属于形态精度检查的有:轴颈的圆柱度(1分),联轴节处轴的几何尺寸(1分)。属于位置精度检查的有:机械密封处的轴向跳动(I分),叶轮口环的径向跳动(1分)和轴向跳动(1分)。3 .(本小题7分)试运行前应具备的条件有:(1)设备及附属装置,管理系统施工完毕,记录及资料齐全,符合要求(1分)。(2)试车须要的能源、介质、润滑油脂,检测仪器等符合要求(I分
14、(3)试车方案已经批准(1分)。(4)试运行组织己建立,分工明确(I分)。(5)参见试运行的人员熟识试运行方案和具体操作方法,试运行步骤(1分)。(6)设备及四周环境应处理干净(1分)。(7)消防道路畅通,消防设施的配置符合要求(1分)。4 .(本小题3分)建设单位对施工单位的惩罚是合理的(1分)。监理单位工作的失误不免除施工单位应尽的质量责任(2分)。(三)背景资料:某施工单位承接一高层建筑的泛光照明工程。建筑高度为180m,有3个透空段,建筑结构己完工,外幕墙正在施工。泛光照明由LED灯(55W)和金卤灯(400W)组成。LED灯(连支架重IOokg)安装在幕墙上,金卤灯安装在透空段平台上,由限制模块(256路)进行场景限制。施工单位依据合同、施工图、规范和幕墙施工进度支配等编制了泛光照明的施工方案,施工进度支配见表1(细实线),劳动力支配见表2.方案中LED灯具的安装,选用吊篮施工,吊篮尺寸为6000X450XH80mm,牵引电动机功率为I.5KWX2,提升速度为9.6mmin,载重630kg(载人2名)。按进度支配,共租赁4台吊篮。因工程改变,建筑幕墙4月底竣工,LED灯具的安装不能按原进度支配实施,施工单位对LED灯和金卤灯的安装支配进行了调整,见表1(粗实线)。调整后的LED灯安装需租赁6台吊篮,作业人员增加到24人,施工单位又编制了临
