《红牧风电场二期工程.docx》由会员分享,可在线阅读,更多相关《红牧风电场二期工程.docx(5页珍藏版)》请在第壹文秘上搜索。

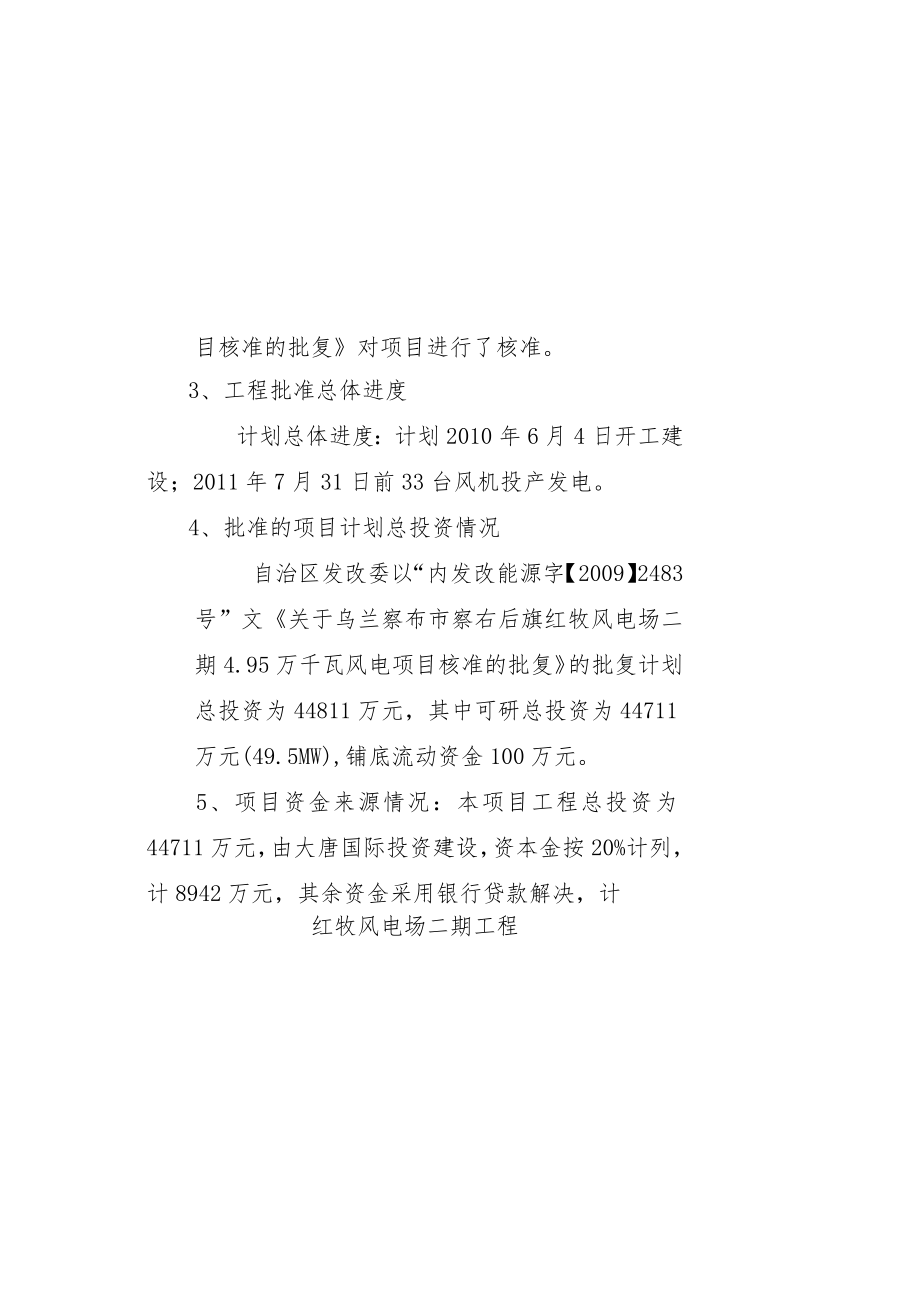

1、目核准的批复对项目进行了核准。3、工程批准总体进度计划总体进度:计划2010年6月4日开工建设;2011年7月31日前33台风机投产发电。4、批准的项目计划总投资情况自治区发改委以“内发改能源字【2009】2483号”文关于乌兰察布市察右后旗红牧风电场二期4.95万千瓦风电项目核准的批复的批复计划总投资为44811万元,其中可研总投资为44711万元(49.5MW),铺底流动资金100万元。5、项目资金来源情况:本项目工程总投资为44711万元,由大唐国际投资建设,资本金按20%计列,计8942万元,其余资金采用银行贷款解决,计红牧风电场二期工程编制说明一、工程概况1、工程描述内蒙古大唐国际红

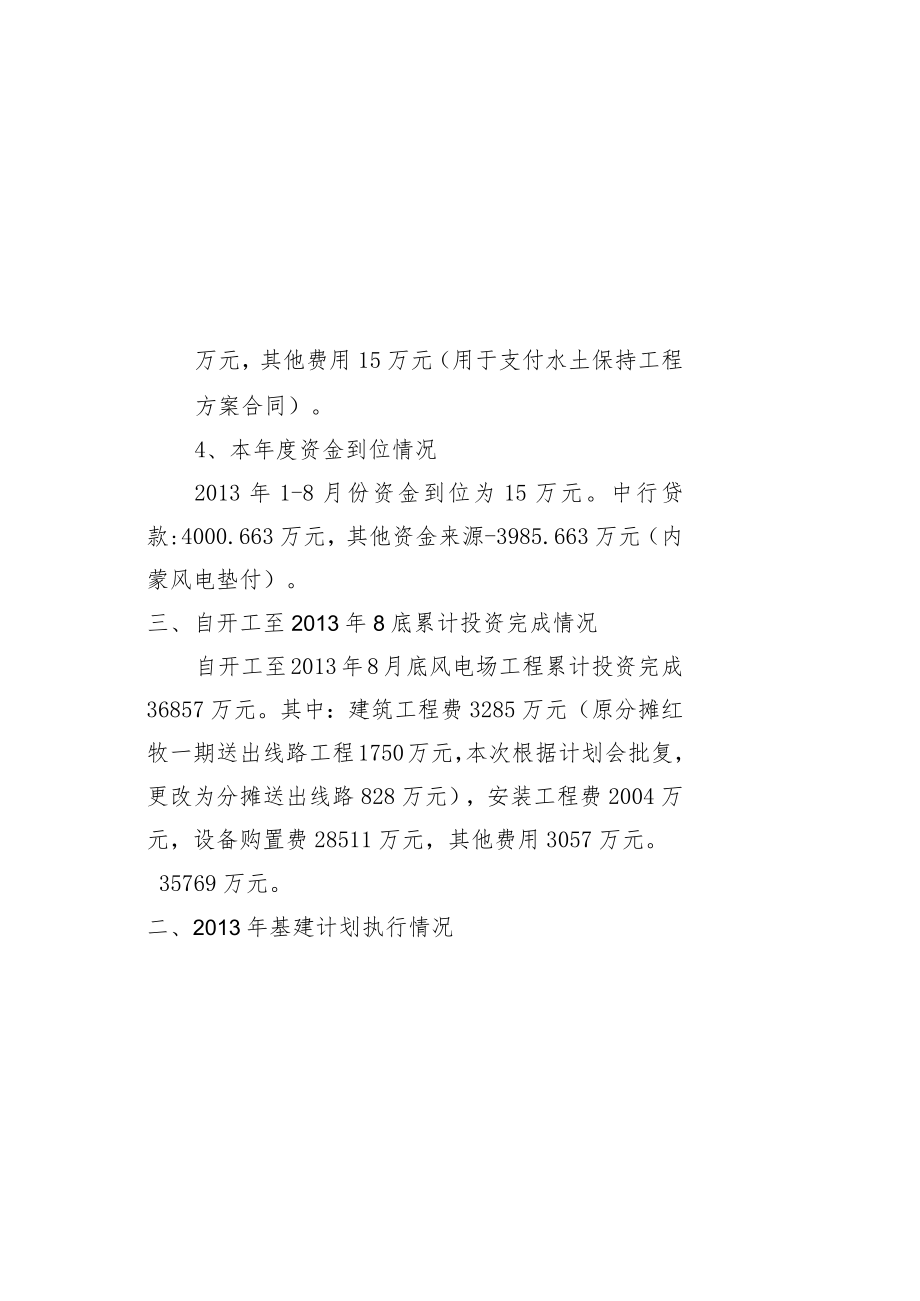

2、牧风电场二期工程处于内蒙古察右后旗,属于已规划的辉腾锡勒2号风场的部分区域,场址位于一期风电场的南侧,22OkV升压站和二道河以西的区域内。本期建设规模4.95万KW,安装单机容量为1500KW的风力发电机组33台,送出线路与红牧一期共用。2、项目申报基本情况2009年12月30日自治区发改委以“内发改能源字【2009】2483号”文关于乌兰察布市察右后旗红牧风电场二期4.95万千瓦风电项建筑工程费O万元,安装工程费O万元,设备购置费O万元,其他费用15万元(用于支付水土保持工程方案合同)。4、本年度资金到位情况2013年1-8月份资金到位为15万元。中行贷款:4000.663万元,其他资金来
3、源-3985.663万元(内蒙风电垫付)。三、自开工至2013年8底累计投资完成情况自开工至2013年8月底风电场工程累计投资完成36857万元。其中:建筑工程费3285万元(原分摊红牧一期送出线路工程1750万元,本次根据计划会批复,更改为分摊送出线路828万元),安装工程费2004万元,设备购置费28511万元,其他费用3057万元。35769万元。二、2013年基建计划执行情况1、2013年度批准投资计划2013年投资计划为57万元,其中:建筑工程费57万元,安装工程费0万元,设备购置费0万元,其他费用0万元。2、2013年度批准资金计划2013年资金计划为3665万元,资金来源为资本金0万元,中国银行贷款3665万元(融资)。资金使用方向为:建筑工程费57万元;安装工程费0万元;设备购置费3608万元;其他费用。万J7G3、本年度投资完成情况2013年1-8月风场工程投资完成15万元。其中:四、自开工至2013年8月底累计资金到位情况自开工至2013年8月底累计资金到位32884.38万元,资金来源为:资本金9400万元,中行贷款:30678.483万元,其他资金来源-7194.103万元(内蒙风电垫付)。五、目前工程主要形象进度完成竣工结算。六、其他需要说明的问题无
