《建设工程—小型病险库清淤施工工法工艺.docx》由会员分享,可在线阅读,更多相关《建设工程—小型病险库清淤施工工法工艺.docx(12页珍藏版)》请在第壹文秘上搜索。

1、小型病险库库区清淤施工工法1、前言近年来,由于许多水库长期积水未清淤,影响到了水库正常运行和效能的充分发挥,为了保证水库继续发挥作用,水库清淤治理的实施势在必行。由于这类工程规模较小、工期较为紧张,通过对以往库区清淤施工方法对比分析,研发小型病险库库区清淤施工工法进行清淤施工,加快施工进度,提高施工效率。保证圆满完成施工任务。2、工法特点本工法施工具有以下特点:将淤泥状态由流塑性状态变为塑性状态,便于开挖;清淤工作分层、分段进行,每4.5m分一层,直至清淤完成;显著提高施工效率,缩短工期,节省施工成本。3、适用范围本工法适用于水利水电小型水库库区清淤、河道清淤;城市小型河道治理、疏浚等工程。4

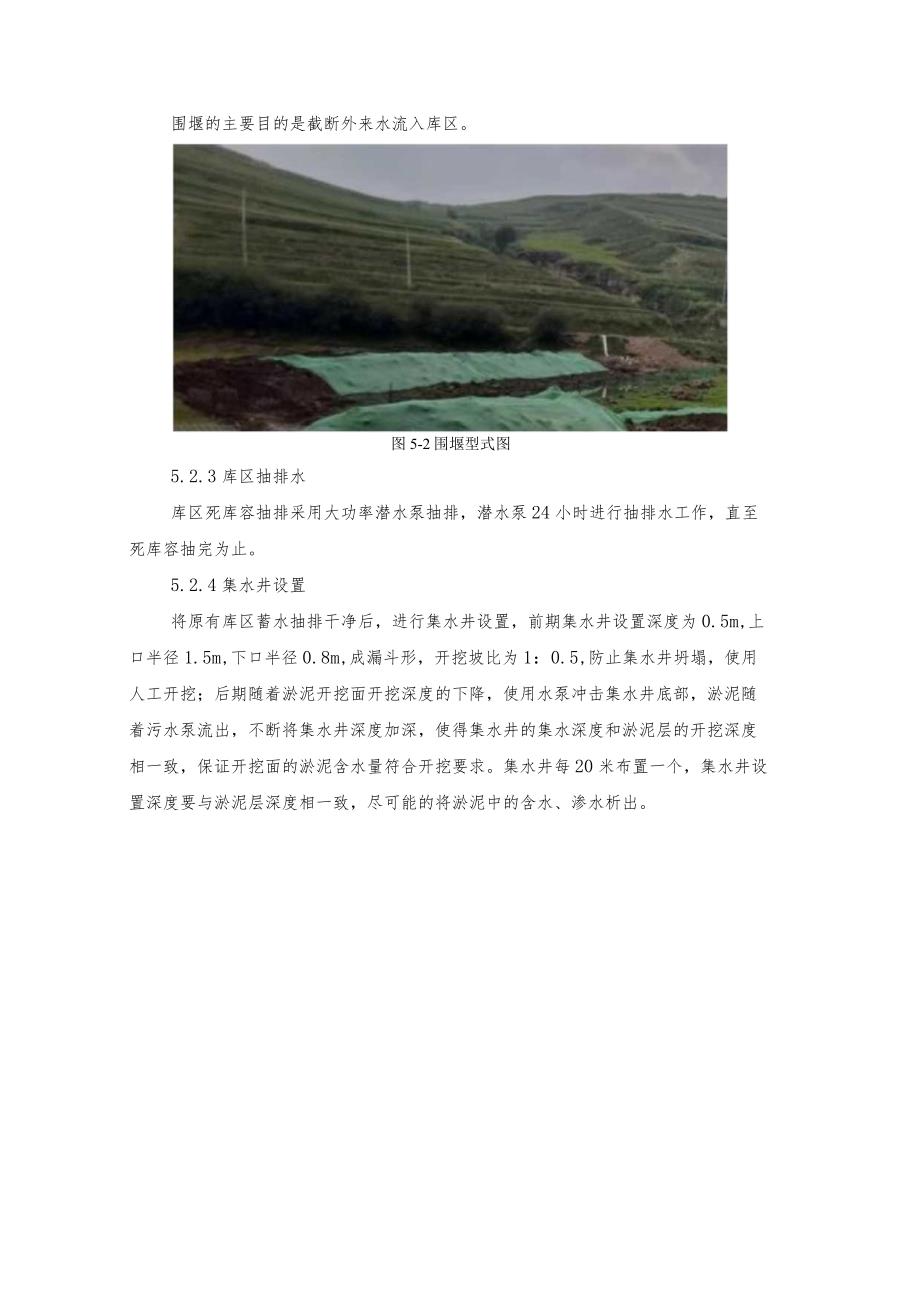

2、、工艺原理本工法是整个库区清淤核心工作,在淤泥开挖面上游20米以外,通过每20米设置1个集水井,使用集水井内的污水泵,将淤泥中析出的水集中排出,降低淤泥层中的含水量,使开挖面的流塑状淤泥变为塑状淤泥,然后进行开挖工作,使用这种方法大大降低了施工资源强度,加快施工进度,缩短施工工期。5、工艺流程及操作要点5.1 库区清淤施工工艺流程施工测量上层淤泥开挖结束后图5-1库区清淤施工流程图不符合5.2 、操作要点5. 2.1施工测量按照设计文件和控制点坐标,使用全站仪将淤泥开挖面的轮廓线使用红旗标出。围堰类型为土石围堰,截流方式使用单俄立堵截流,围堰按照设计要求分层进行填筑并使用压实机械压实。围堰的主
3、要目的是截断外来水流入库区。图5-2围堰型式图5.2.3库区抽排水库区死库容抽排采用大功率潜水泵抽排,潜水泵24小时进行抽排水工作,直至死库容抽完为止。5.2.4集水井设置将原有库区蓄水抽排干净后,进行集水井设置,前期集水井设置深度为0.5m,上口半径1.5m,下口半径0.8m,成漏斗形,开挖坡比为1:0.5,防止集水井坍塌,使用人工开挖;后期随着淤泥开挖面开挖深度的下降,使用水泵冲击集水井底部,淤泥随着污水泵流出,不断将集水井深度加深,使得集水井的集水深度和淤泥层的开挖深度相一致,保证开挖面的淤泥含水量符合开挖要求。集水井每20米布置一个,集水井设置深度要与淤泥层深度相一致,尽可能的将淤泥中
4、的含水、渗水析出。图5-3集水井布置图5.2.5集水井抽排水(1)水泵选型要符合抽排水要求,过大会造成功能损失或过小会造成抽排水不及时等现象。表5-1经常性排水机械设备材料表序号名称型号备注1污水泵4KW集水井设置2尼龙管5O排水350钢管50水泵固定、安全防护(2)放置水泵时,要使用水泵防护罩将水泵装起来,防止污水泵陷入泥坑,集水井抽排水不及时,影响工程施工进度。5.2.6淤泥开挖面含水量测定通过设置的集水井,将淤泥层中析出的水不间断的排出,并进行晾晒后,观察开挖面的状态,待人员设备能安全进入开挖面部位,立即准备进行含水量实验,计算开挖面的含水量,通过含水量计算确定开挖面是否具备开挖条件。量
5、为21%,淤泥为塑状,可开挖。因此,图5-4开挖面实验取样图图5-5含水量实验图项目部通过含水量试验,测得工法实施前淤泥液性指数为1.1,含水量为40%,淤泥为流塑状,不适宜开挖;工法实施后,淤泥含水量液性指数为0.4,含水本工程确定含水量小于等于21%便可进行开挖工作。5.2.7淤泥开挖通过小型病险库库区清淤施工工法,测得开挖面淤泥含水量普遍减小,含水量21%,符合开挖要求,项目部立刻安排施工机械须循序渐进,逐步开始清淤工作,库区清淤按照从左到右、坝脚至库尾的顺序施工;自上而下分层开挖。图5-6清淤施工图5.2.8淤泥运输至弃渣场堆放淤泥运输严格按照交通部门渣土运输的有关规定,选用性能良好、
6、车厢封闭好、证件齐全的车辆,车厢上部全部用篷布覆盖,避免运输过程中淤泥散落,污染周围环境。淤泥严格按照要求堆放至库尾的弃渣场严禁乱堆乱放。图5-7淤泥开挖运输图5.3工法实施现场效果图5-8实施后开挖效果图6、人员、材料及机具设备主要劳动力计划主要劳动力计划表工种人数工作地点责任范围项目经理1施工现场工程总负责,负责各方面组织协调工作项目总工1施工现场负责方案的总体规划技术员1施工现场负责现场作业的技术控制质检员1施工现场现场质量管理、监督和检查安全员1施工现场现场生产安全管理、监督和检查材料员1仓库、现场材料采购、验收、保管和控制测量员1施工现场负责工程测量、放线电工1施工现场施工现场临时用
7、电维护,水泵的运行普工4施工现场配合现场实际需要进行施工司机12施工现场进行淤泥开挖材料机械设备表序号机械设备名称型号数量额定功率用途1挖机小松-2402台240淤泥开挖2挖机沃尔沃-3301台330淤泥开挖2装载机三一一501台50弃渣料推运3污水泵污水泵5台4KW集水坑抽排水5洒水车东风1台8m3道路洒水6自卸车福田6台25m3弃渣拉运7、质量控制7. 1本工法必须遵照执行下列标准、规范水工建筑物地下开挖工程施工规范(SL3782007);施工现场临时用电安全技术规范(JGJ462005);水利水电工程施工质量检验与评定规程(SL176-2007);水利水电工程单元工程施工质量验收评定标准
8、(土石方工程)SL631-2012;水利水电建设工程验收规程(SL2232008);水利工程建设安全生产管理规定(水利部令第26号);工程建设标准强制性条文(水利工程2021版);安全标志及其使用导则(GB28942008);表土、土质岸坡清理施工质量标准项次检验项目质量要求检验方法校验数量控项目1表土清理树木、草皮、树根、乱石、坟墓以及各种建筑物全部清除;水井、泉眼、地道、坑窖等洞穴的处理符合设计要求观察,查阅施工记录全数检查2不良土质的处理淤泥、腐殖质土、泥炭土全部清除;对风化岩石、坡积物、残积物、滑坡体、粉土、细砂等处理符合设计要求3地质坑、孔处理构筑物基础区范围内的地质探孔、试坑的处理
9、符合设计要求;回填材料质量满足设计要求观察,查阅施工记录,取样试验等股项目1清理范围满足设计要求。长、宽边线允许偏差:人工施工050cm,机械施工0100cm量测每边线测点不少于5个点,且间距不大于20m2土质岸边坡坡度不陡于设计边坡每10延米量测1处;高边坡需测定断面,每20延米测1个断面软基、土质岸坡开挖施工质量标准按下表实施*Q次检验项目质量要求检验方法检验数量主但拉尸4保护层开挖方式应符合设计要求,在接近建基面观察,测控14时,宜使用小型机具或人工挖除,不应扰动建基面量,查阅全数检查项IZj以下的原地基施工记录目2建基面处理构筑物软基和土质岸坡开挖面平顺。软基和土质岸坡与土质构筑物接触
10、时,采用斜面连接,无台阶、急剧变坡及反坡3渗水处理构筑物基础区及土质岸坡渗水(含泉眼)妥善引排或封堵,建基面清洁无积水般项目1基坑断面尺寸及开挖面平整度无结构要求或无配筋长或宽不大于IOni符合设计要求,允许偏差一1020cm观察,测量,查阅施工记录检测点采用横断面控制,断面间距不大于20%各横断面点数间距不大于2m,局部突出或凹陷部位(面积在0.5而以上者)因增设检测点长或宽大于IOm符合设计要求,允许偏差一2030cm坑(槽)底部标高符合设计要求,允许偏差一1020cm垂直或斜面平整度符合设计要求,允许偏差为20cm有结构要求有配筋、预埋件长或宽不大于IOm符合设计要求,允许偏差020cm
11、观察,测量,查阅施工记录检测点采用横断面控制,断面间距不大于20m,各横断面点数间距不大于2m,局部突出或凹陷部位(面积在0.5行以上者)因增设检测点长或宽大于IOm符合设计要求,允许偏差030cm坑(槽)底部标高符合设计要求,允许偏差020cm斜面平整度符合设计要求,允许偏差为15Cm7.2质量控制措施1.1.1 1淤泥工作开始前,做好测量工作,做好水准点、基准点的铺设工作,并妥善保护;1.1.2 淤泥清理时,要按照专项施工方案进行施工,遵循“自上而下,分层开挖,严禁超挖”的原则,按照专项施工方案预留0.30.5m厚保护层,保护层使用人工开挖以控制基底超挖,并不可扰动基底土,如发生超挖,应按
12、设计规定处理。1.1.3 淤泥清理时,严格按照设计要求进行削坡处理,防止边坡失稳,基坑坍塌;1.1.4 淤泥清理时,使用石渣进行垫路,路面宽5%厚度1m,挖土机械在石渣路行进,禁止挖土机械在湿土上来行进;1.1.5 基坑内必须设置排水沟,并设置集水井集中排水,防止外来水过多,路面沉陷,基坑塌方现象发生;1.1.6 认真做好变形观测工作,防止基坑沉降、大坝位移;1.1.7 按水利水电工程单元工程施工质量验收评定标准(土石方工程)SL631-2012进行质量评定。8、安全措施小型病险库库区清淤施工主要危险源有:触电伤害;坍塌、高处坠落伤害;物体打击、机械伤害。针对以上危险源,本项目部采取以下措施进
13、行预防。1.1.8 区清淤施工及机械操作人员进行安全教育及安全技术交底,提高全体施工、管理人员安全防护意识。1.1.9 清淤施工机械设备操作人员及特种岗位操作人员必须持证上岗,严格执行安全操作规程。8. 3根据库区清淤施工施工特点,建立健全安全管理制度,完善各工序安全操作规程。8.4定期、不定时的对淤泥开挖作业进行安全生产检查,如在现场发现违章作业,及时制止、纠正,对于相关人员重新进行安全教育,提高安全防范意识。8.5库区清淤施工施工人员必须接受安全培训和安全意识教育,熟悉自库区清淤施工工艺和掌握机械设备安全操作规程。8.6库区清淤施工过程中高空临边作业和孔洞周边必须设置防护栏杆、拉警戒网。8
14、.7库区清淤施工配电箱、开关箱及漏电保护开关的配置实行“三级配电,两级保护”9、环保和资源节约严格按照国家相关法律法规的要求,按照国家制定的法律法规、制度规章,在施工过程中积极采取措施进行环境保护和资源节约。具体措施如下:9.1施工机械维修应注意是否有跑、冒、滴、漏油现象,以免流入土壤,造成土壤污染。9.2施工机械噪音量应控制在范围之内,以免对周围居民造成噪音污染。9.3机械用油应节约使用,节约能源。9.4机械冲洗水应合理排放,以免污染周围生态环境。9.5生产生活垃圾集中堆放,避免对环境污染。9.6淤泥弃渣集中堆放至指定区域,运输过程中使用渣土专用车辆进行渣土运输,尽量避免淤泥污染周边环境。9.7渣土运输将严格按照相关部门渣土运输的有关规定,选用性能良好、车厢封闭较好、证件齐全的车辆,严格按照指定的线路行驶。9.8做到运输车辆不超载,车厢上部全部用篷布覆盖,避免运输过程中渣土散落污染道路及周边环境。9.9对部分区域运输车淤泥洒出情况,分配人员配合洒水车进行清理工作。10、
