施工月报范本(最全的).docx

上传人:p** 文档编号:871899 上传时间:2024-03-24 格式:DOCX 页数:8 大小:31.83KB
下载 相关 举报
施工月报范本(最全的).docx_第1页
第1页 / 共8页
施工月报范本(最全的).docx_第2页
第2页 / 共8页
施工月报范本(最全的).docx_第3页
第3页 / 共8页
施工月报范本(最全的).docx_第4页
第4页 / 共8页
施工月报范本(最全的).docx_第5页
第5页 / 共8页
施工月报范本(最全的).docx_第6页
第6页 / 共8页
施工月报范本(最全的).docx_第7页
第7页 / 共8页
施工月报范本(最全的).docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工月报范本(最全的).docx》由会员分享,可在线阅读,更多相关《施工月报范本(最全的).docx(8页珍藏版)》请在第壹文秘上搜索。

1、CB32施工月报(2011年2月)(2011月报02号)含同名称:合同编号:致:河南监理部现呈报我方编写的2011年2月施工月报,请贵方审阅。随本施工月报一同上报以下附表:1 .材料使用情况月报表。2 .主要施工机械设备情况月报表。3 .现场施工人员情况月报表。4 .施工质量检验月汇总表。5 .完成工程量月汇总表。6 .施工实际进度月报表。承包人:工程经理:日期:2011年2月25日今收到工程工程部所报2011年1月的施工月报及附件共九份。底理机构:签收人:日期:2011年2月25日说明:1.施工月报一式一份,由承包人填写。每月25日前报监理机构。监理机构签收后,承包人1份,监理机构、发包人各

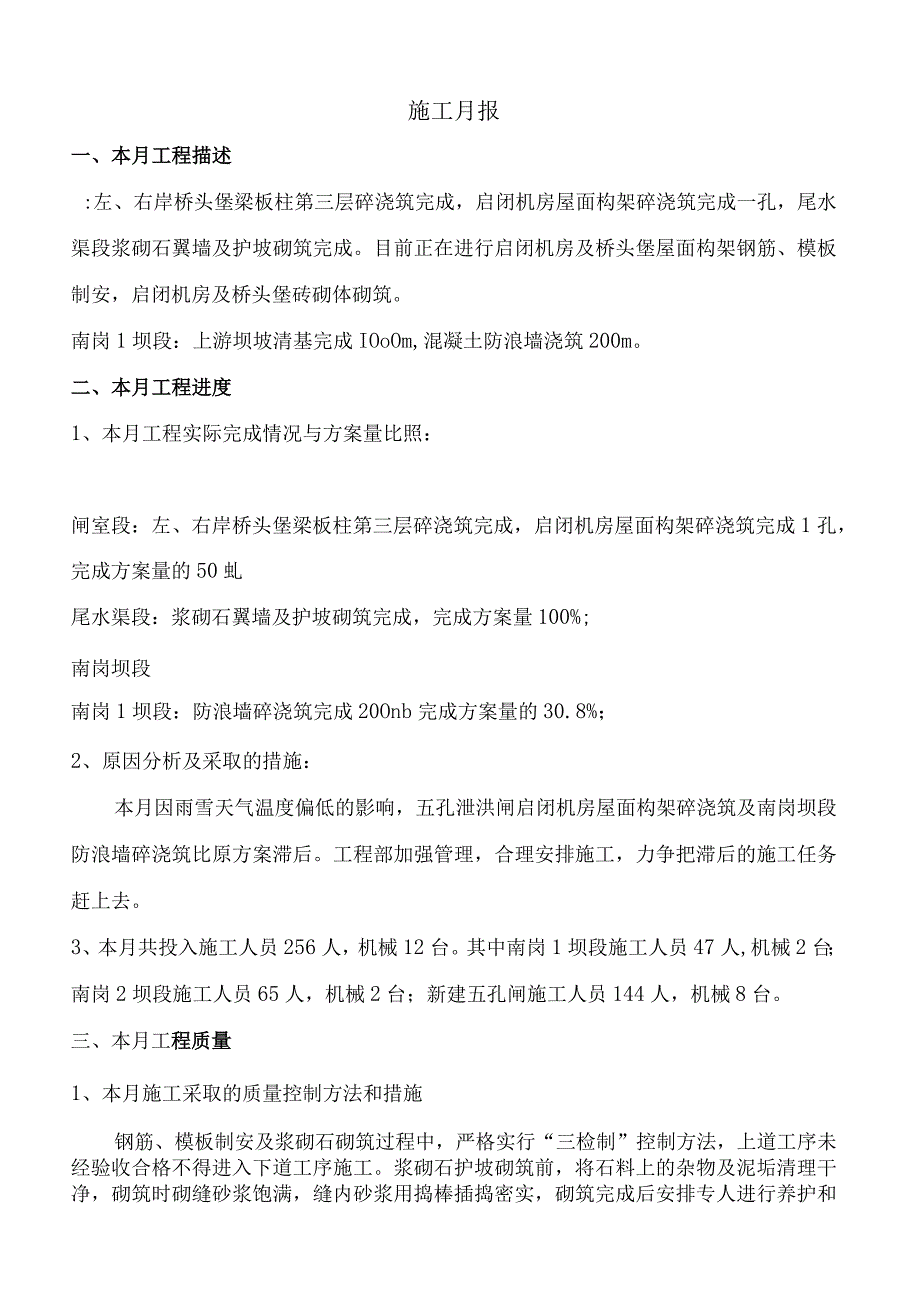

2、1份。2.施工月报内容应包括:本合同段工程总体形象、在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施工大事记、本月存在问题及建议等内容。施工月报(2011月报02号)2011年第Z期2011年1月26日至2011年2月25_H工程名称:合同编号:承包人:工程经理:日 期:2011年 月日施工月报一、本月工程描述:左、右岸桥头堡梁板柱第三层碎浇筑完成,启闭机房屋面构架碎浇筑完成一孔,尾水渠段浆砌石翼墙及护坡砌筑完成。目前正在进行启闭机房及桥头堡屋面构架钢筋、模板制安,启闭机房及桥头堡砖砌体砌筑。南岗1坝段:上游坝坡清基完成IOoOm,混凝土防浪墙浇筑20

3、0m。二、本月工程进度1、本月工程实际完成情况与方案量比照:闸室段:左、右岸桥头堡梁板柱第三层碎浇筑完成,启闭机房屋面构架碎浇筑完成1孔,完成方案量的50虬尾水渠段:浆砌石翼墙及护坡砌筑完成,完成方案量100%;南岗坝段南岗1坝段:防浪墙碎浇筑完成20Onb完成方案量的30.8%;2、原因分析及采取的措施:本月因雨雪天气温度偏低的影响,五孔泄洪闸启闭机房屋面构架碎浇筑及南岗坝段防浪墙碎浇筑比原方案滞后。工程部加强管理,合理安排施工,力争把滞后的施工任务赶上去。3、本月共投入施工人员256人,机械12台。其中南岗1坝段施工人员47人,机械2台;南岗2坝段施工人员65人,机械2台;新建五孔闸施工人

4、员144人,机械8台。三、本月工程质量1、本月施工采取的质量控制方法和措施钢筋、模板制安及浆砌石砌筑过程中,严格实行“三检制”控制方法,上道工序未经验收合格不得进入下道工序施工。浆砌石护坡砌筑前,将石料上的杂物及泥垢清理干净,砌筑时砌缝砂浆饱满,缝内砂浆用捣棒插捣密实,砌筑完成后安排专人进行养护和保温覆盖,以防止砂浆受冻。下游扭曲面翼墙浆砌石砌筑加强现场砂浆拌合质量控制,严格按照搭设的翼墙样架进行施工,先座浆,再砌石,分层交错搭接砌筑,砌缝间缝隙插捣密实,确保墙面平顺符合设计坡度要求。南岗坝段加强碎护坡外表平整度及光洁度控制,使用磨光机提浆找平,严格控制人工收面抹光遍数和板缝搭接处平顺连接。2

5、、本月工程质量检查、检测及试验情况本月进场的原材料:水泥30t,砂10()3碎石30()3原材料进场后及时进行现场监理见证取样,送检试验室进行复检试验。3、本月工程质量评定情况本月共评定3个单元工程,启闭机操纵室屋面构架、踏步,启闭机操纵室左、右岸桥头堡三层根底梁住,其中优良3个,优良率100机4、本月质量存在的问题及整改措施南岗坝段:冬季碎浇筑要加强保温防冻措施,覆盖保温材料,避开早晚气候较低时段进行碎浇筑,浇筑完成后及时收面。5、下阶段质量控制要点为:五孔泄洪闸:桥头堡及启闭机房砌筑砂浆拌和均匀,同时保证砌体外表平整度和垂直度的要求,施工过程中严格控制配合比,加强质量管理,确保砖砌体外观质

6、量到达优良标准。南岗坝段:加强护坡及防浪墙碎施工质量的控制,同时做好新建防浪墙墙身垂直度及分仓接缝处振捣质量控制。四、本月工程结算情况本月未进行工程结算。五、施工平安和环境保护1、落实平安生产规章制度,全方位全过程抓好工程工程平安生产工作,加强临时用电的平安管理,确保无触电事故发生,临时用电开展定期检查制度。2、施工现场的平安标识、警示牌、防护栏等局部损坏,已及时修理更新,确保现场的平安文明施工。3、交通桥钢栏杆安装完成,桥面安排专人值班确保施工人员自身平安。本月在建管处、监理部、施工单位三方的密切配合、协作下,平安生产和环保形势良好,未发生平安和环保事故。六、本月施工小结本月各分部工程进度、

7、质量完成较好,所开工工程根本上能够按照施工方案进行,对于已经滞后的施工任务,工程部重点进行施工部署,加强流水交叉施工作业,力争把滞后工期赶上去。施工资料整理及时与监理单位沟通、协商,使施工技术资料整理齐全,记录详实,并与工程施工同步进行,使工程现场施工始终处于良好的受控状态。七、下月施工进度方案启闭机房及桥头堡屋面构架碎浇筑完成,启闭机房及桥头堡砖砌体砌筑完成。南岗坝段南岗1段:混凝土防浪墙浇筑完成150m,上游坝坡碎石垫层铺设1000m,混凝土护坡浇筑100Om,混凝土电缆沟浇筑3400m。南岗2段:30+70030+800段防浪墙完成30+45031+500段最后一搭护坡、加糙块浇筑完成3

8、2+30032+900段防浪墙浇筑完成八、存在问题及建议无九、施工大事记2010年2月17日副厅长等一行到工地检查指导工作。2011年2月25日(2011材料月02号)合同名称:合同编号:材料名称规格/型号单位上月库存本月进货本月消耗本月库存下月方案用量水泥P042.5tp.c32.5t030255400粉煤灰H级t钢材12t16t3318t20t25t砂中粗砂3m1001000800石子0.5-2Cm一3m15015001000石子2-4cmm15015001000石子4-8cm3m承包人:承办人:日期:2011年2月25日说明:本表一式份,由承包人填写。作为施工月报的附件一同上报。(2011设备月02号)合同名称:合同编号:序号机械设备本月工作台时完好率(%)利用率(%)名称规格/型号数量(台)1挖掘机331001002自卸车15-25t42501003钢筋弯曲机GJ7-4011001004钢筋切断机GJ5-4011301005钢筋调直机GJ4/4.4-1411001006装载机50型1200100789101112131415承包人:承办人:B期:2011年2月25日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
