钢筋混凝土化粪池施工设计方案正文.docx

上传人:p** 文档编号:874069 上传时间:2024-03-24 格式:DOCX 页数:17 大小:37.47KB
下载 相关 举报
钢筋混凝土化粪池施工设计方案正文.docx_第1页
第1页 / 共17页
钢筋混凝土化粪池施工设计方案正文.docx_第2页
第2页 / 共17页
钢筋混凝土化粪池施工设计方案正文.docx_第3页
第3页 / 共17页
钢筋混凝土化粪池施工设计方案正文.docx_第4页
第4页 / 共17页
钢筋混凝土化粪池施工设计方案正文.docx_第5页
第5页 / 共17页
钢筋混凝土化粪池施工设计方案正文.docx_第6页
第6页 / 共17页
钢筋混凝土化粪池施工设计方案正文.docx_第7页
第7页 / 共17页
钢筋混凝土化粪池施工设计方案正文.docx_第8页
第8页 / 共17页
钢筋混凝土化粪池施工设计方案正文.docx_第9页
第9页 / 共17页
钢筋混凝土化粪池施工设计方案正文.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《钢筋混凝土化粪池施工设计方案正文.docx》由会员分享,可在线阅读,更多相关《钢筋混凝土化粪池施工设计方案正文.docx(17页珍藏版)》请在第壹文秘上搜索。

1、一、编制依据1、?钢筋混凝土化粪池图集?(03S702)2、?工程测量标准?(GB50026-2007)3、?地基与根基工程施工质量验收标准?(GB502022002)4、?混凝土构造工程施工质量验收标准?(GB502042002)5、?建筑工程施工质量验收统一标准?(GB50300-2001)6、?建筑机械使用安全技术标准?(JGJ33-2001)7、?施工现场临时用电安全技术标准?(JGJ46-2005)二、编制说明本施工方案是广州阳华工程国花苑住宅小区化粪池施工的专项方案,在施工过程中,我们将在此根基上,就各分局部项工程编制进一步的作业指导书和技术交底,补充施工中的细节问题,使该方案真正

2、具有可操作性、合理性。三、工程概况该工程化粪池位于广州阳华工程国花苑住宅小区内,分布情况如下表(并将8个化粪池编号如下):化粪池编号位置型号规格挖土深度/m覆土厚/m1#栋东侧11#3100X90006.051.551#栋西侧12#3200X120006.171.351井栋西侧13#3700X134006.171.353#懂南侧13#3700X134006.071.255井栋西侧12#3200X120007.452.635#栋西侧13#3700X134007.452.636#栋东侧12#3200X120007.052.236#栋东侧13#3700X134007.052.23具体详细尺寸及施工图

3、见图集?钢筋混凝土化粪池?,图集号:03S702,根据实地测量以及图纸设计标高确定,均采用有覆土形式,并且顶面均过汽车。使用材料:1)池底垫层:由于小区内所有化粪池的位置均为新近回填土,且原回填土不密实,并且有地下水,土壤有很大下沉的空间,为防止化粪池完工后出现下沉,施工时必须将不密实回填土挖至混凝土垫层设计标高以下1m,然后用大小为2030cm的片石进展换填,厚度为80cm,并进展压实处理,再用粒径为24cm的碎石换填至垫层标高,并压实处理,最后根据图集要求进展垫层浇筑;2)池壁及底板:参照图集?钢筋混凝土化粪池?,图集号:03S702,混凝土抗渗等级为P6;3)盖板:参照图集?钢筋混凝土化

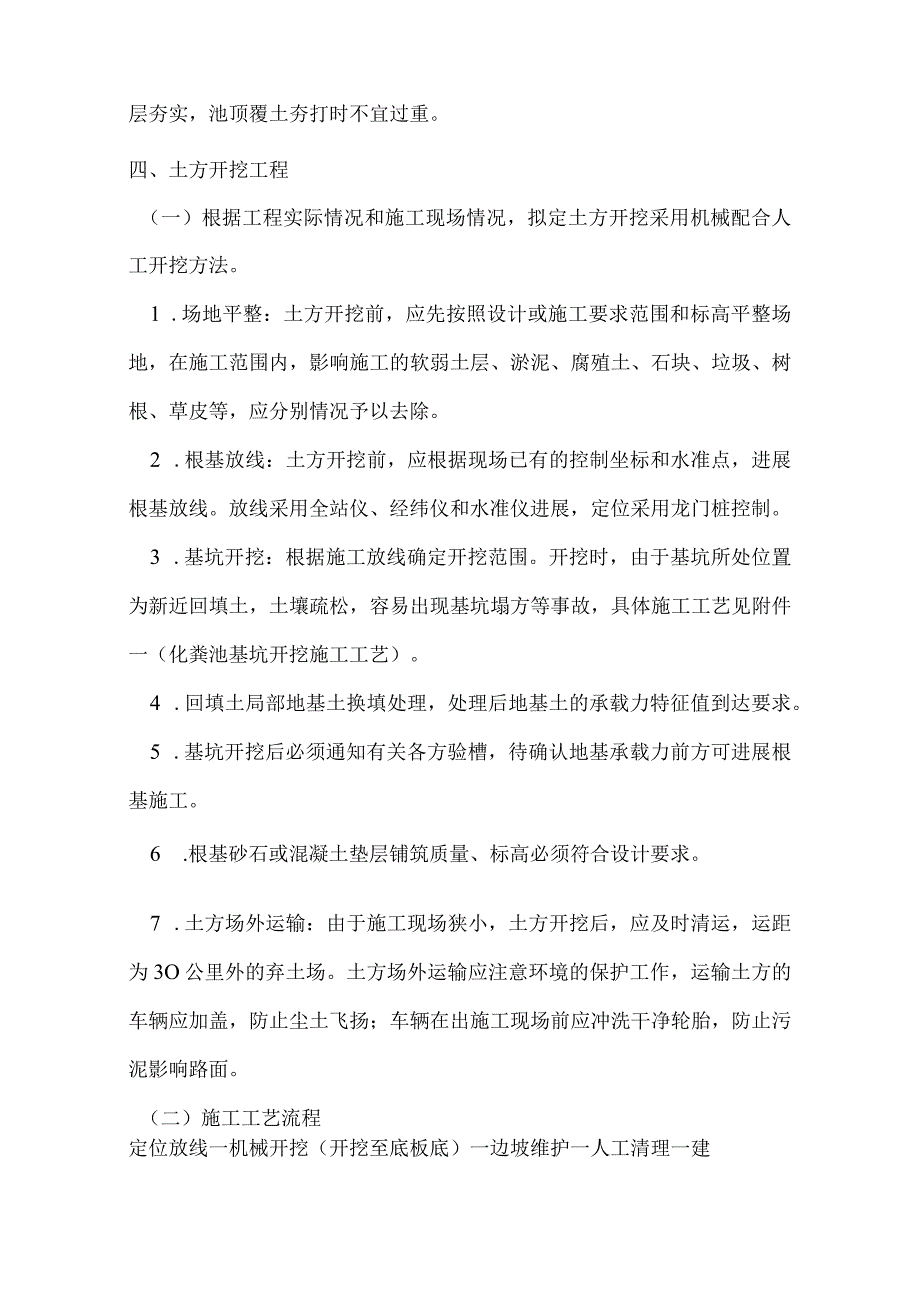

4、粪池?,图集号:03S702;4抹灰:池壁内外外表、池底及池顶上外表均用防水砂浆(1:2水泥砂浆内掺占水泥重量5%的防水剂)抹面,厚20mm。有地下水者在池壁外外表及池顶上外表抹面层外再涂热沥青两遍。5)人孔盖底下用M7.5级水泥砂浆座浆,厚IOmm。6)钢筋原材参照图集?钢筋混凝土化粪池?,图集号:03S702,应有足够的搭接长度和锚固长度。7)在化粪池土建完工后,其周围应及早回填土,要求均回填并分层夯实,池顶覆土夯打时不宜过重。四、土方开挖工程(一)根据工程实际情况和施工现场情况,拟定土方开挖采用机械配合人工开挖方法。1 .场地平整:土方开挖前,应先按照设计或施工要求范围和标高平整场地,在

5、施工范围内,影响施工的软弱土层、淤泥、腐殖土、石块、垃圾、树根、草皮等,应分别情况予以去除。2 .根基放线:土方开挖前,应根据现场已有的控制坐标和水准点,进展根基放线。放线采用全站仪、经纬仪和水准仪进展,定位采用龙门桩控制。3 .基坑开挖:根据施工放线确定开挖范围。开挖时,由于基坑所处位置为新近回填土,土壤疏松,容易出现基坑塌方等事故,具体施工工艺见附件一(化粪池基坑开挖施工工艺)。4 .回填土局部地基土换填处理,处理后地基土的承载力特征值到达要求。5 .基坑开挖后必须通知有关各方验槽,待确认地基承载力前方可进展根基施工。6 .根基砂石或混凝土垫层铺筑质量、标高必须符合设计要求。7 .土方场外

6、运输:由于施工现场狭小,土方开挖后,应及时清运,运距为3O公里外的弃土场。土方场外运输应注意环境的保护工作,运输土方的车辆应加盖,防止尘土飞扬;车辆在出施工现场前应冲洗干净轮胎,防止污泥影响路面。(二)施工工艺流程定位放线一机械开挖(开挖至底板底)一边坡维护一人工清理一建设排水系统。(三)、施工顺序定位放线完毕,由挖土机开挖,边挖边清理边外运。(四)、施工人员和机具配备人员机械指挥技术员安全员测量电工工人挖机自卸汽车水泵数量1113115220型1台451五)、土方开挖措施1)根据图纸设计,土方量较大,本工程土方采用机械开挖、人工配合修整形式。为了减少对地基土的扰动,应留出最后20Cnl厚土方

7、采用人工开挖和修整;基坑周边、集水井处、底板水沟处、相邻标高高差处等部位,应严格按标准施工。尽量防止任何部位超挖和少挖。2)小局部基坑土方先由小斗挖掘机开挖,为防止机械超挖和保持边坡度正确,机械开挖至接近设计坑底标高或边坡界时,应预留20Cm厚土层,后采用人工开挖和修坡。3)挖机开挖时,根据基坑面积的大小应配备杂工25人随跟挖机修整基坑边坡土方,修整的土方应及进集中在挖机操作半径范围内由挖掘机运至置土点,以充分利用机械发挥工作效率,节省劳动力,降低工程成本。4)在根基局部开挖过程中应尽可能减少对土层的扰动,减少机械挖土量,加快施工速度,一次性挖完机械退出场地。如仍存在特殊情况,必须及时上报业主

8、、监理部及工程部,根据现场实际地质情况重新确立施工方案。5) 土方开挖时应放出基坑灰线后,开挖边线应考虑施工操作的位置,应留40Cm操作面,土方开挖中派专人控制平面尺寸和底标高。6) 土方开挖完毕后,应由各有关部门进展基坑验收,做好隐蔽验收后,方可进展下道工序施工。(六)、质量要求:必须严格按照标准要求施工,杜绝超标现象发生。(七)、安全措施:(1)、挖土机之间间距应大于10m,在挖机旋转半径内不得站人;在挖土机工作范围内不允许进展其它作业。(2)、操作时应随时注意土壁的情况,发现裂纹或坍塌现象要及时支撑或放坡。(3)、挖土机离边坡应有一定的安全距离。以防止坍方造成翻机事故。(4)、深基坑上下

9、应先挖好阶梯或支撑靠梯,或开斜坡道并采取防滑措施,制止踩踏支撑。坑四周应设安全栏杆。(5)、重物距边坡的安全距离:汽车不小3m,材料堆放应不小于1mo(6)、进入施工现场人员,必须戴好安全帽;基坑内施工人员必须随时注意临边土方的稳定情况,如有险情施工人员必须及时全部撤离。五、根基降水及排水措施:基坑开挖要注意预防基坑浸泡,引起崩塌滑坡事故,保证根基干作业。(一)、降水井:在基坑四角位置边线外设置降水井4方,井深以化粪池底板以下1米。降排水井抽水量约半井3n?h,布置好排水沟和集水坑。(二)、坑内排水:基坑内排水由明沟、集水井组成系统布设。排水沟沿基坑脚四周连续布置,沟断面净宽0.4m深0.8m

10、,采用污水泵排水至坑外排水沟截流沟系统。集水坑设置与根基底边不小于1.01.8米,开挖时位置应伸出坑底坡脚外0.5米左右。具有一定排水坡(4-18%),沟内填直径35cm碎石,其顶面为垫层底,向基坑边排水沟集水坑排水。(三)、地面排水在基坑顶距边缘1.0外设排水沟和0.3米高挡水堤,防止地面水流入基坑,并收集坑内排水和降水井水通过设置沉砂池排入市政管渠。六、防水混凝土工程施工防水混凝土构造工程质量的优劣,除取决于优良的设计、材料的性质及配合成分以外,还取决于施工质量的好坏。因此,对施工中的各主要环节,如混凝土搅拌、运输、浇筑、振捣、养护等,均应严格遵循施工及验收标准和操作规程的规定进展施工。施

11、工人员应树立保证工程质量的责任心,对施工质量要求,做到思想重视、组织严密、措施落实、施工精细。设备投入:设备钢筋调直机钢筋切断机钢筋弯曲机平台锯手电锯插入式振动棒数量1台1台1台1台2台2台(一)、施工准备1、编制施工组织设计,选择经济合理的施工方案,健全技术管理系统,制定技术措施,落实技术岗位责任制,做好技术交底,以及质量检验和评定的准备工作。2、进展原材料检验,各种原材料必须符合规定标准;备足材料,并妥善保管,按品种、规格分别堆放。3、将需用的工具、机械、设备配备齐全,并经检修试验后备用。4、根据设计抗渗等级进展防水混凝土的送检工作。5、做好基坑排水工作,要防止地面水流入基坑,以防止在带水

12、或带泥浆的情况下影响施工防水混凝土构造。(二)、模板1、模板应平整,且拼缝严密不漏浆,并应有足够的刚度、强度,吸水性要小,采用木模、木方以及钢管支撑。2、模板构造应结实稳定,可承受混凝土拌合物的侧压力和施工荷载,且应装拆方便。3、当采用对拉螺栓固定模板时,应在预埋套管或螺栓上加焊止水环。止水环直径及环数应符合设计规定。设计无规定情况下,止水环直径一般为8-IOcm,且至少一环。采用对拉螺栓固定模板时的方法如下:在对拉螺栓中部加焊止水环,止水环与螺栓必须满焊严密。拆模后应沿混凝土构造边缘将螺栓割断,并进展防腐处理。(三)、钢筋钢筋相互间应绑扎结实,以防浇捣混凝土时因碰撞、振动使绑扣松散、钢筋位移

13、,造成露筋。绑扎钢筋时,应按设计规定留足保护层,不得有负误差。留设保护层,应以一样配合比的细石混凝土或水泥砂浆制成垫块钢筋垫起,严禁以钢筋垫钢筋,或将钢筋用铁钉、铁丝直接固定在模板上。钢筋及铁丝均不得接触模板,假设用铁马凳应加焊止水环,防止水沿铁马凳渗入混凝土构造。当钢筋排列稠密,以致影响混凝土正常浇筑时,可同设计人员协商,采取措施,以保证混凝土的浇筑质量。(四)混凝土搅拌:为保证防水混凝土有良好的均质性,采用商品碎。商品混凝土拟采用通过IS09002质量认证的生产厂家生产,以确保其质量。(五)混凝土运输混凝土在运输过程中要防止产生离析现象及坍落度和含气量的损失,同时要防止漏浆,拌好的混凝土要

14、及时浇筑,常温下应一半小时内运至现场,于初凝前浇筑完毕。运送距离较远或气温较高时,掺入缓凝型减水剂。浇筑前发生显著泌水离析现象时,应参加适量的原水灰比的水泥浆复拌均匀,方可浇筑。由于场地限制,混凝土车无法进至基坑边,必须采用43m混凝土泵车输送浇筑。(六)、混凝土浇筑的振捣浇筑前,应去除模板内的积水、木屑、铁丝、铁钉等杂物,并以水湿润模板。使用钢模应保持其外表清洁无浮浆。浇筑混凝土的自落高度不得超过l5m,否那么应使用串筒、溜槽或溜管等工具进展浇筑,以防产生石子堆积,影响质量。混凝土浇筑应分层,每层厚度不宜超过3040cm,相邻两层浇筑时间间隔不应超过30分钟。防水混凝土应采用机械振捣(插入式

15、振动棒),机械振捣能产生振幅不大、频率较高的振动。使骨料间的摩擦力、粘附力降低,水泥砂浆的流动性增加,由于振动而分散开的粗骨料在沉降过程中,被水泥砂浆充分包裹形成具有一定数量和质量的砂浆包裹层,同时挤出混凝土拌合物中的气泡,以增强密实性和抗渗性。机械振捣应按现行?混凝土构造工程施工及验收标准?的有关规定依次振捣密实,防止漏振,欠振。(七)、混凝土的养护:混凝土的养护对其抗渗性能影响极大,特别是早期湿润养护更为重要,一般在混凝土进入终凝(浇筑后46h)即应覆盖,混凝土必须保持湿润养护,混凝土浇筑后,可按以下时间开场浇水养护:气温在520C时,18h开场浇水;气温在2025C时,1Oh后开场浇水;气温在25以上时,6h后开场浇水。养护期不小于14d,养护期内保持外露混凝土外表呈湿润状态。(八)、拆模板由于对防水混凝土的养护要求较严,因此不宜过早拆模。拆模时防水混凝土的强度必须超过设计强度等级的7

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
