资源描述

《防排烟系统的施工方法.docx》由会员分享,可在线阅读,更多相关《防排烟系统的施工方法.docx(12页珍藏版)》请在第壹文秘上搜索。

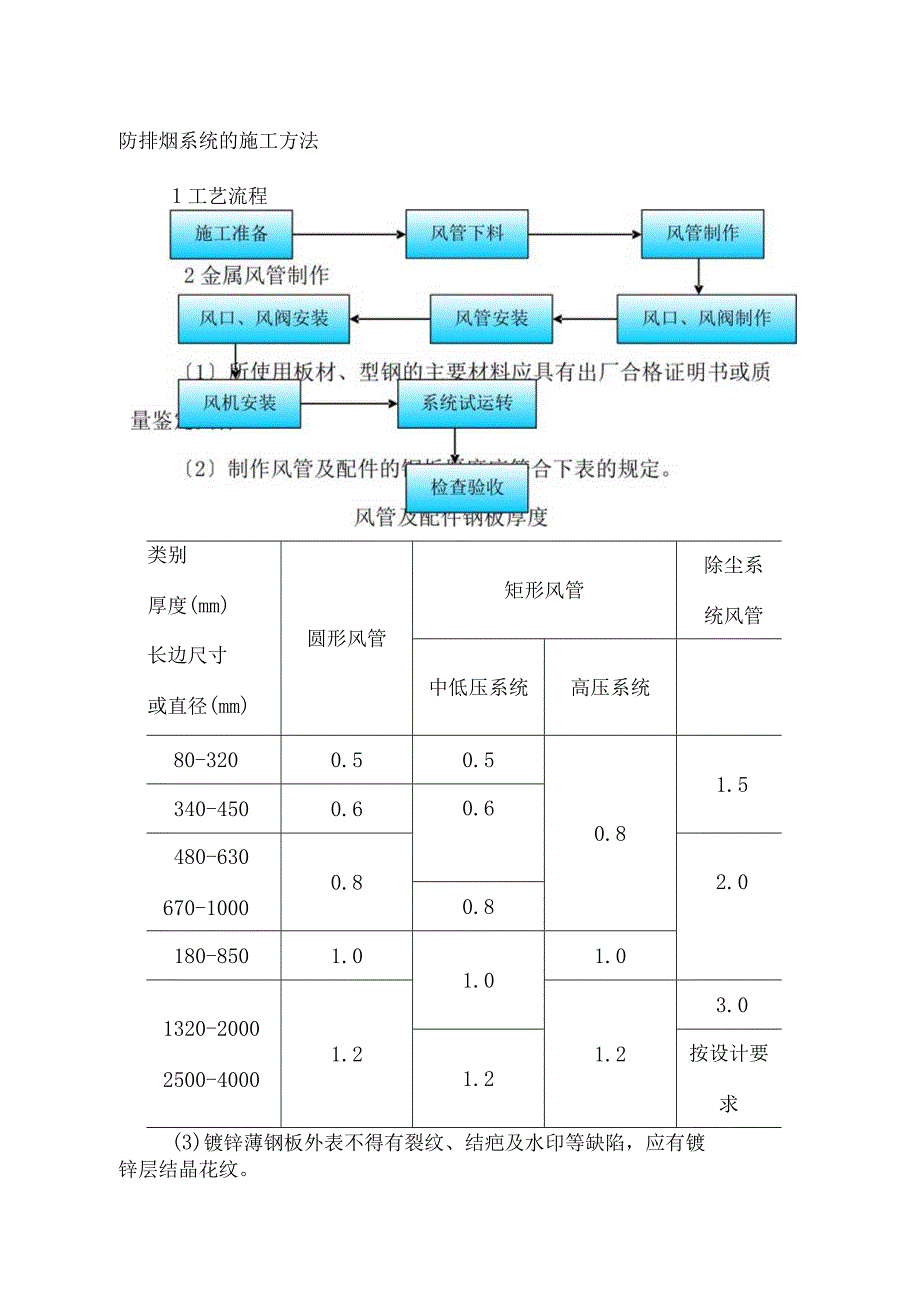

1、防排烟系统的施工方法1工艺流程类别厚度(mm)长边尺寸或直径(mm)圆形风管矩形风管除尘系统风管中低压系统高压系统80-3200.50.50.81.5340-4500.60.6480-630670-10000.82.00.8180-8501.01.01.01320-20002500-40001.21.23.01.2按设计要求(3)镀锌薄钢板外表不得有裂纹、结疤及水印等缺陷,应有镀锌层结晶花纹。2.2作业条件(1)集中加工应具有宽阔、明亮、干净、地面平整、不潮湿的厂房。(2)现场分散加工应具有能防雨雪、大风及构造结实的设施。(3)作业地点要有相应加工工艺的基本机具、设施及电源和可靠的安全防护装置

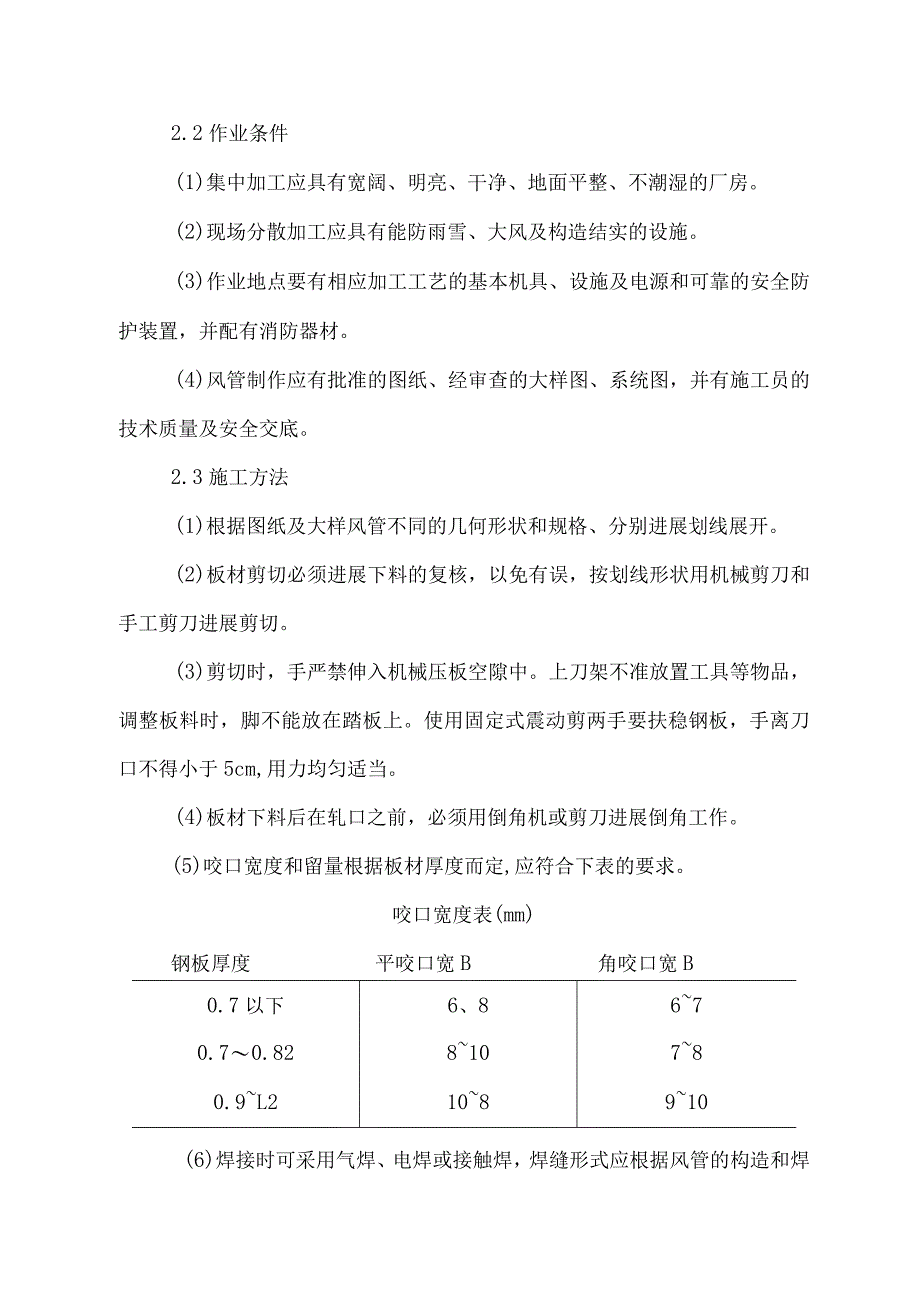

2、,并配有消防器材。(4)风管制作应有批准的图纸、经审查的大样图、系统图,并有施工员的技术质量及安全交底。2.3施工方法(1)根据图纸及大样风管不同的几何形状和规格、分别进展划线展开。(2)板材剪切必须进展下料的复核,以免有误,按划线形状用机械剪刀和手工剪刀进展剪切。(3)剪切时,手严禁伸入机械压板空隙中。上刀架不准放置工具等物品,调整板料时,脚不能放在踏板上。使用固定式震动剪两手要扶稳钢板,手离刀口不得小于5cm,用力均匀适当。(4)板材下料后在轧口之前,必须用倒角机或剪刀进展倒角工作。(5)咬口宽度和留量根据板材厚度而定,应符合下表的要求。咬口宽度表(mm)钢板厚度平咬口宽B角咬口宽B0.7

3、以下6、8670.70.82810780.9L2108910(6)焊接时可采用气焊、电焊或接触焊,焊缝形式应根据风管的构造和焊接方法而定。(7)斜钉连接时,必须使钾钉中心线垂直于板面,钏钉头应把板材压紧,使板缝密合并且钾钉排列整齐、均匀。板材之间钾接,一般中间可不加垫料,设计有规定时,按设计要求进展。(8)咬口连接根据使用范围选择咬口形式。适用范围可参照下表。型式名称适用范围单咬口用于板材的拼接和圆形风管的闭合咬口立咬口用于圆形弯管或直接的管节咬口联合角咬口用于矩形风管、弯管、三通管及四通管的咬接转角咬口较多的用于矩形直管的咬缝,和有净化要求的空调系统,有时也用于弯管或三通管的转角咬口缝按扣式

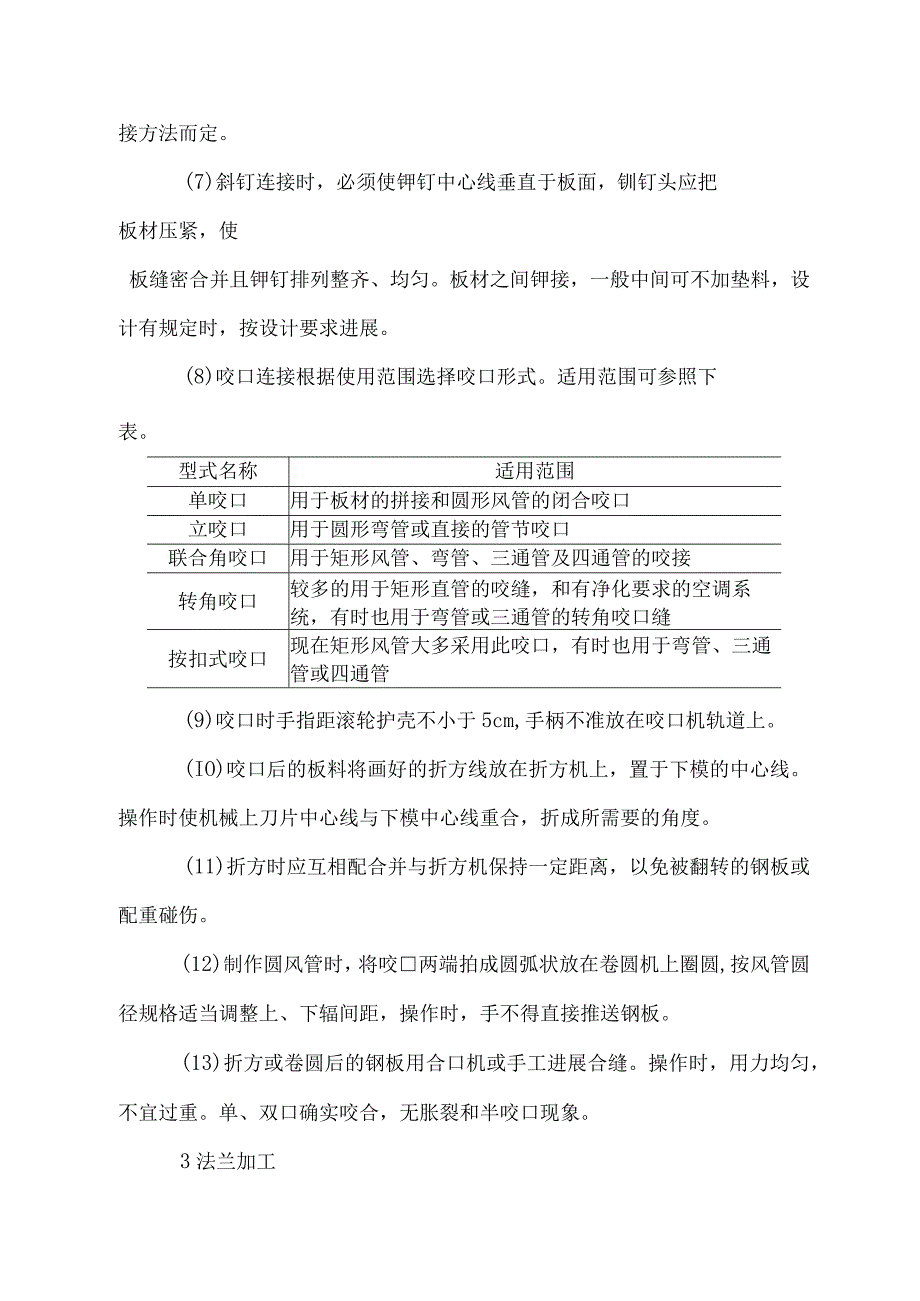

4、咬口现在矩形风管大多采用此咬口,有时也用于弯管、三通管或四通管(9)咬口时手指距滚轮护壳不小于5cm,手柄不准放在咬口机轨道上。(IO)咬口后的板料将画好的折方线放在折方机上,置于下模的中心线。操作时使机械上刀片中心线与下模中心线重合,折成所需要的角度。(11)折方时应互相配合并与折方机保持一定距离,以免被翻转的钢板或配重碰伤。(12)制作圆风管时,将咬两端拍成圆弧状放在卷圆机上圈圆,按风管圆径规格适当调整上、下辐间距,操作时,手不得直接推送钢板。(13)折方或卷圆后的钢板用合口机或手工进展合缝。操作时,用力均匀,不宜过重。单、双口确实咬合,无胀裂和半咬口现象。3法兰加工3.1矩形法兰加工(1

5、)方法兰由四根角钢组焊而成,划线时注意使焊成后的法兰内径不能小于风管的外径,用型钢切割机按线切割。(2)下料调直后放在冲床冲击钾钉孔及螺栓孔、孔距不应大于150mmo如采用8501阻燃密封胶条做垫料时,螺栓孔距可适当增大,但不得超过300mmo(3)冲孔后的角钢放在焊接平台上进展焊接,焊接时按各规格模具卡紧。(4)矩形法兰用料规格符合下表的规定。矩形风管法兰矩形风管大边长(mm)法兰用料规格(廊6301_25*3800-850L30*41600-2500L40*43000-4000L50*5注:矩形法兰的四角应设置螺孔3.2圆形法兰加工(1)先将整根角钢或扁钢放在冷煨法兰卷圆机上按所需法兰直径

6、调整机械的可调零件,卷成螺旋形状后取下。(2)将卷好后的型钢画线割开,逐个放在平台上找平找正。(3)调整的各支法兰进展焊接、冲孔。(4)圆法兰用料规格应符合下表的规定。4风管安装4.1 矩形风管边长大于或等于630mm和保温风管边长大于或等于80Omnb其管段长度在80Omm以上时均应采取加固措施。边长小于或等于80OmnI的风管,宜采用楞筋、楞线的方法加固。4.2 中、高压风管的管段长度大于800mm时,应采用加固框的形式加固。高压风管的单咬口缝应有加强措施。风管的板材厚度大于或等于2mm时,加固措施的范围可适当放宽。4.3 风管与法兰组合成形时,风管与扁钢法兰可用翻边连接;与角钢法兰连接时

7、,风管壁厚小于或等于L5m可采用翻边钾接。4.4 风管壁厚大于1.5mm可采用翻边点焊和沿风管管口周边满焊,点焊时法兰与管壁外外表贴合;满焊时法兰应伸出风管管口4-5mm,为防止变形。4.5 风管与法兰钾接前先进展技术质量复核,合格后将法兰套在风管上,管端留出IOmm左右翻边量,管折方线与法兰平面应垂直,然后使用液压钾钉钳或手动夹眼用钾钉将风管与法兰钾固,并留出四周翻边。4. 6翻边应平整,不应遮住螺孔,四角应铲平,不应出现豁口,以免漏风。4.7 风管与小部件(嘴子、短支管等)连接处、三通、四通分支处要严密、缝隙处应利用锡焊或密封胶堵严以免漏风。5风管防腐4.8 风管喷漆防腐不应在低温(低于+

8、5C)和潮湿(相对湿度不大于80%)的环境下进展,喷漆前应去除外表灰尘、污垢与锈斑并保持枯燥。喷漆时应使漆膜均匀,不得有堆积、漏涂、皱纹、气泡及混色等缺陷。4.9 普通钢板在压口时必须先喷一道防锈漆,保证咬缝内不易生锈。5. 3薄钢板的防腐油漆如设计无要求,可参照下表的规格执行。薄钢板油漆序号风管所输送的气体介质油漆类别油漆遍数1不含有灰尘且温度不高于70的空气内外表涂防锈底漆外外表涂防锈底漆外外表涂面漆(调和漆等)2122不含有灰尘且温度不高于70的空气内、外外表各涂耐热漆23含有粉尘或粉屑的空气内外表涂防锈底漆外外表涂防锈底漆外外表涂面漆1124含有腐蚀性介质内外外表涂耐酸底漆22的空气内

9、外外表涂耐酸面漆2注:需保温的风管外外表不涂粘结剂时,宜涂防锈漆二遍。5.4风管成品检验后应按图中主干管、支管系统的顺序写出连接号码及工程简名,合理堆放码好,等待运输出厂。5.5成品保护(1)要保持镀锌钢板外表光滑干净,放在宽阔枯燥的隔潮木头垫架上叠放整齐。(2)不锈钢板、铝板要立靠在木架上、不要平迭,以免拖动时刮伤外表。下料时应使用不产生划痕的铁锤,以免落锤点产生锈斑。(3)法兰用料分类理顺码放,露天放置应采取防雨、雪措施、减少生锈现象。(4)风管成品应码放在平整,无积水,宽阔的场地,不与其它材料,设备等混放在一起,并有防雨、雪措施。码放时应按系统编号,整齐、合理,便于装运。(5)风管搬运装

10、卸应轻拿轻放、防止损坏成品。5. 6应注意的质量问题金属风管制作时易产生的质量问题和防止措施参照下表。防治措施风管制作易产生质量问题及防止措施序常产生的质量问题1钾钉脱落增强责任心,钾后检查按工艺正确操作加长钾钉2风管法兰连接下方用方尺找正使法兰与直管棱垂管口四边翻边量宽度一致3法兰翻边四角漏风管片压口前要倒角、咬口重叠处翻边时铲平、四角不应出现豁口4管件连接孔洞出现孔洞用焊锡或密封胶堵严5风管大边上下有不同程度下沉,两侧面小边稍向外突出,有明显变形按?标准?选用钢板厚度咬口形式的采用应根据系统功能按?标准?进展加固6矩形风管扭曲、翘角正确下料板料咬口预留尺寸必须正确,保证咬口宽度致7矩形弯头

11、、圆形弯头角度不准确正确展开下料8圆形风管不同心圆形三通角度不准、咬口不严正确展开下料6风机安装6. 1施工准备(1)通风、排烟的风机安装所使用的主要材料,成品或半成品应有出厂合格证或质量鉴定文件。(2)风机开箱检查,皮带轮,皮带,电机滑轨机地脚螺栓是否齐备,符合设计要求。有无缺损等情况。(3)风机轴承清洗,充填润滑剂其粘度应符合设计要求,不应使用变质或含有杂质的润滑剂。(4)地脚螺栓灌注时,应使用与混泥土根基同等级混泥土,决不能使用失效水泥灌注。(5)风机安装前应根据设计图纸对设备根基进展全面检查,是否符合尺寸要求。(6)风机安装前、应在根基外表铲出麻面,以使二次浇灌的混泥土或水泥砂浆能与根

12、基严密结合。(7)风机设备安装前,应将轴承、传动部位及调节机构进展拆卸、清洗,装备和后使其转动,调节灵活。6.2作业条件(1)施工现场环境,除机房内的装修和地面未完外,基本具备安装条件。(2)风机安装应按照设计要求进展,并有施工员书面的质量、技术和安全交底。6.3施工工艺(1)风机设备安装就位前,按设计图纸并依据建筑物的轴线、边缘线及标高线放出安装基准线。将设备根基外表的油污、泥土杂物去除和地脚螺栓预留孔的杂物去除干净。(2)整体安装的风机,搬运和吊装的绳索不得捆缚在转子和机壳或轴承盖的吊环上。(3)整体安装风机吊装时直接放置在根基上,用垫铁找平找正,垫铁一般应放在地脚螺栓两侧,斜垫铁必须成对

13、使用。设备安装好后同一组垫铁应点焊在一起,以免受力时松动。(4)风机安装在无减震器的机座上时,地面要平整,各组减震器承受的荷载压缩量应均匀,不偏心,安装后采取保护措施,防止损坏。(5)风机的机轴必须保持水平度,风机与电动机用联轴节连接时,两轴中心线应在同一直线上。(6)风机与电动机用三角皮带传动时进展找正,以保证电动机与通风机的轴线互相平行,并使两个皮带轮的中心线相重合。三角皮带拉紧程度一般可用手敲打已装好的皮带中间,以稍有弹跳为准。(7)风机与电动机安装皮带轮时,操作者应严密配合,防止将手碰伤。挂皮带时不要把手指入皮带轮内,防止发生事故。(8)风机与电动机的传动装置外露局部应安装防护罩,风机

14、的吸入口或吸入管直通大气时,应加装保护网或其它安全装置。(9)风机出口的接出风管应顺叶轮旋转方向接出弯管。如果现场条件限制达不到要求,应在弯管内设导流叶片弥补。(10)现场组装的风机、绳索的捆缚不得损伤机件外表,转子、轴颈和轴封等处无均不应作为捆缚部位。UD输送特殊介质的通风机转子和机壳内如涂有保护层,应严加保护不得损坏。(12)大型轴流风机组装,叶轮与机壳的间隙应均匀分布,并符合设备技术文件要求。叶轮与进风外壳的间隙见下表。叶轮与主风筒对应两侧间隙允差叶轮直径(mm)60060080080020003000300030005000500080008000对应两侧半径间隙之差不应超过(mm)0.511.523.556.5(13)风机试运转;经过全面检查手动盘车,供应电源相序正确后可送电试运转,运转前必须加适度的润滑油;并检查各项安全措施;叶轮旋转方向必须正确;在额定转速下试运转时间不得少于2h。运转后,再检查风机减震根基有无移位和损坏现象,做好记录。6. 3成品保护(1)整体安装的通风机、搬运和吊装时。与机壳边接触的绳索,在棱角处应垫好柔软的材料,防止磨损机壳及绳索被切断。(2)解体安装的通风机,绳索捆绑不能损坏主轴、轴衬的外表和机壳、叶轮等部件。(3)风机搬动时,不应将叶轮和齿轮轴直接放在地上滚动或移动。(4

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
