《XX集团公司工程施工现场监管清单.docx》由会员分享,可在线阅读,更多相关《XX集团公司工程施工现场监管清单.docx(7页珍藏版)》请在第壹文秘上搜索。

1、工程施工现场监管检查注意事项一、开工前准备(施工现场展板体现):1、工程或承包合同复印件一份;2、工程或承包方安全防火协议复印件(有公章的)一份;3、安全、防火协议所涉及作业人员依法参加工伤保险证明复印材料一份;4、安全、防火协议所涉及的特种作业人员有效操作证复印件一份;5、涉及特种作业的安全生产许可证和相应的资质证明复印件一份;6、一件一案审批表复印件一份(有公章);7、协议内在现场从事相关作业的所有人员信息表(有公章的)一份;8、工程开工报告复印件一份(有公章);9、工程临时用能手续复印件一份(有公章)。10、一图三表。11、临时占地许可手续。二、每日安全监管检查注意事项:1、当日施工前安
2、全交底会,对照施工方日清日结计划核对人数(非绿码不得作业)、人员实际状态(90%计划作业人数大W实际作业人数计划作业人数)2、当日作业前检查施工方特种作业人员证件有效性,当日施工前双方现场作业负责人进行安全交底,填写当日安全交底确认表(甲、乙双方各一份,注意交底内容一致性),安全交底内容及危险作业审批表(有限空间、高处作业、动火作业需要核对清单),危险作业安全防护措施检查合格后方可作业。3、双方监管人员佩戴袖标,严禁监管人员参与作业,每小时通报作业面施工情况,(视频或者照片)确保作业过程受控。每个作业点要有视频监控设施(施工方提供)。4、当日施工作业结束后,施工负责人工作群通报人员撤离情况。(

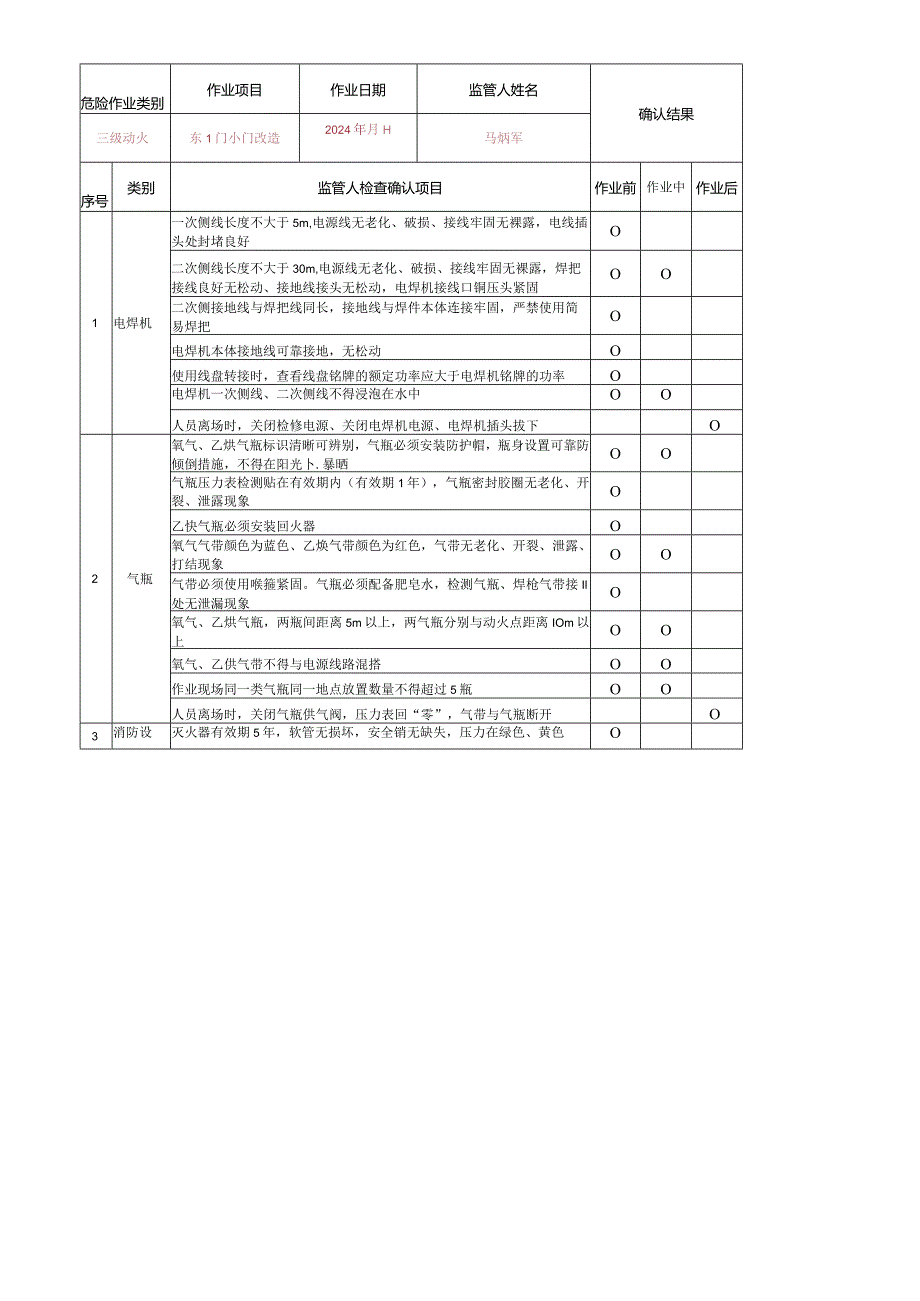

3、本单位专人监管及通报施工作业动态,对于违反相关规定通报停工整改,落实考核。)5、危险作业-安全监管三清单,严格执行比对清单审核合格后方可作业。动火作业监管检查清单危险作业类别作业项目作业日期监管人姓名确认结果三级动火东1门小门改造2024年月H马炳军序号类别监管人检查确认项目作业前作业中作业后1电焊机一次侧线长度不大于5m,电源线无老化、破损、接线牢固无裸露,电线插头处封堵良好O二次侧线长度不大于30m,电源线无老化、破损、接线牢固无裸露,焊把接线良好无松动、接地线接头无松动,电焊机接线口铜压头紧固OO二次侧接地线与焊把线同长,接地线与焊件本体连接牢固,严禁使用简易焊把O电焊机本体接地线可靠接
4、地,无松动O使用线盘转接时,查看线盘铭牌的额定功率应大于电焊机铭牌的功率O电焊机一次侧线、二次侧线不得浸泡在水中OO人员离场时,关闭检修电源、关闭电焊机电源、电焊机插头拔下O2气瓶氧气、乙烘气瓶标识清晰可辨别,气瓶必须安装防护帽,瓶身设置可靠防倾倒措施,不得在阳光卜.暴晒OO气瓶压力表检测贴在有效期内(有效期1年),气瓶密封胶圈无老化、开裂、泄露现象O乙快气瓶必须安装回火器O氧气气带颜色为蓝色、乙焕气带颜色为红色,气带无老化、开裂、泄露、打结现象OO气带必须使用喉箍紧固。气瓶必须配备肥皂水,检测气瓶、焊枪气带接Il处无泄漏现象O氧气、乙烘气瓶,两瓶间距离5m以上,两气瓶分别与动火点距离IOm以
5、上OO氧气、乙供气带不得与电源线路混搭OO作业现场同一类气瓶同一地点放置数量不得超过5瓶OO人员离场时,关闭气瓶供气阀,压力表回“零”,气带与气瓶断开O3消防设灭火器有效期5年,软管无损坏,安全销无缺失,压力在绿色、黄色O施区间一、二级动火:灭火器不得少于4瓶(4KG)、水桶2桶(水量不得少于羽)O三级动火:灭火器不得少于2瓶(4KG)、水桶1桶(水量不得少于羽)O一级动火:消防水带接至动火位,放水测试无泄露、水压充足后关闭待用O二、三级动火:检查动火区域临近消防栓状态,确保应急使用O4监控设备动火区域设置监控摄像,监控设备电量充足、具备存储功能、摄像全覆盖动火区域OO5人员管理核查所有作业人
6、员入厂证、人员信息码(绿码)O核查动火执行人特种作业证,证件在有效期6年内O动火执行人佩戴电焊专用防护手套、面革OO使用角磨必须佩戴防护面罩OO进入易燃易爆气体区域进作业人员必须佩戴相应的便携式气体检测(报警)仪,随时监控动火点附近的气体浓度。OO6气体分析在煤气、氢气等易燃易爆气体区域实施动火作业,必须对作业部位进行气体取样,浓度检测合格后方可实施动火作业O气体浓度分析取样不得早于动火作业前半小时,并每隔4小时化验一次。OO7其他要求风力5级及以上、雷雨天气,严禁露天动火O管道内动火,做好通风换气O用电设备使用前.,必须检查用电设备电线完好,线盘配有漏电保护开关O轧机、光整机、平整机、小轧机
7、、EDT打毛机动火作业必须关闭排烟管道盲板O动火作业“只见弧光、不见火花”,严禁高处动火“天女散花”,严禁地面动火“火花四溅”,针对性落实动火点及邻近设备设施防火隔离措施OO剩余焊条头放入收集水桶或盛装物中O8双确认作业结束后,对动火可能影响范围进行全面检查确认,确保无火灾隐患O危险作业类作业项目作业日期监管人姓名 符合项别2023年月日序号监管人检查确认项目*合1安全带检查安全带标签符合坠落防护安全带GB6095-2021标准,无破损安全带悬挂在承重管件上安全带大钩悬挂必须合闭安全带大钩悬挂不能交叉悬挂安全带不能低挂高用,要高于作业人员腰间。安全带禁止挂在吊车钩头上。安全带禁止反挂系绳2脚手
8、架、搭建平台立杆、纵向水平杆、横向水平杆、斜剪杆搭建牢固可靠形成稳定框架必须设置中间横杆,并铺设密布网跳板满铺、可靠固定在水平框架上顶部平台处应设置悬挂安全带挂点需要设置安全绳的选用直径不小于12mm且长度不大于8M的钢绳安全绳与支点的连接处要增加护角,防止安全绳磕伤断裂安全绳每个绳头的连接卡扣不少于3个,U型卡扣设置在短头端安全绳要分段设置,每段使用人数不超过2人安全绳支架不允许使用钢筋、钢管或角钢等易弯折材料,应使用槽钢、H型钢等抗弯折性能较强的材料。制作支架时必须满焊,设三向拉筋,确保结构强度、刚性、稳定性满足安全要求3工具、材料、零件装入专用盛装桶、箱内禁止空中抛物传递4其他事项作业区
9、域设置监控摄像,摄像区域全覆盖作业范围核查所有作业人员入厂证、人员信息码(绿码)、特种作业人员资质高处动火作业,执行动火作业许可要求作业区域下方设置警戒区域,并派专人现场监护危险作业类别作业项目作业日期监管人姓名符合项2023年月0序号监管人检查确认项目符合格合1人员管理核查所有作业人员信息(绿码)规范佩戴和使用气体检查仪,检定在有效期内(6个月)2作业前存在酸、碱等液体的有限空间,停供能源介质,进出管道两端的阀门可靠关闭隔离存在有毒气体的有限空间,按照“能源介质停供流程卡”执行作业前30min内进行取样化验化验结果合格:氧含量19.5%-21.5%,一氧化碳浓度低于16PPM,氢气浓度低于0
10、.4%,富氧环境氧含量不得超23.5%监管单位负责人与作业单位作业人员、监护人员共同确认有限空间作业许可中安全交底、安全确认事项后在对应位置签字确认有限空间区域设置监控设备,摄像覆盖作业区域3作业中作业中断30min后,需要重新进行气体化验,合格后再作业一般作业环境使用照明电压W36V;潮湿、狭小环境使用照明电压W12V作业过程中应保持自然通风,如通风不良,必须采取强制通风必须设置专人监护,监护人员禁止进入有限空间,作业期间监护人员不得离开。监护人员如需离场,作业人员撤离有限空间,停止作业。有限空间内作业时间不得超过4小时,超过4小时需要重新进行气体化验,合格后再作业4作业后确认后,在有限空间作业许可中,双方签字确认5其他事项有限空间作业前、后,清点作业人员、作业工器具,如实填写有限空间人员进出登记表有限空间出入口应保持畅通,禁止堵塞有限空间内动火作业,执行动火作业许可要求有限空间内高处作业,执行高处危险作业许可要求涉及A类有限空间作业的,必须配备相应的应急救援器材和装备备注:符合画“”;不符合画“X”,不涉及项目填
