三防应急预案.docx

上传人:p** 文档编号:879512 上传时间:2024-03-24 格式:DOCX 页数:17 大小:44KB
下载 相关 举报
三防应急预案.docx_第1页
第1页 / 共17页
三防应急预案.docx_第2页
第2页 / 共17页
三防应急预案.docx_第3页
第3页 / 共17页
三防应急预案.docx_第4页
第4页 / 共17页
三防应急预案.docx_第5页
第5页 / 共17页
三防应急预案.docx_第6页
第6页 / 共17页
三防应急预案.docx_第7页
第7页 / 共17页
三防应急预案.docx_第8页
第8页 / 共17页
三防应急预案.docx_第9页
第9页 / 共17页
三防应急预案.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《三防应急预案.docx》由会员分享,可在线阅读,更多相关《三防应急预案.docx(17页珍藏版)》请在第壹文秘上搜索。

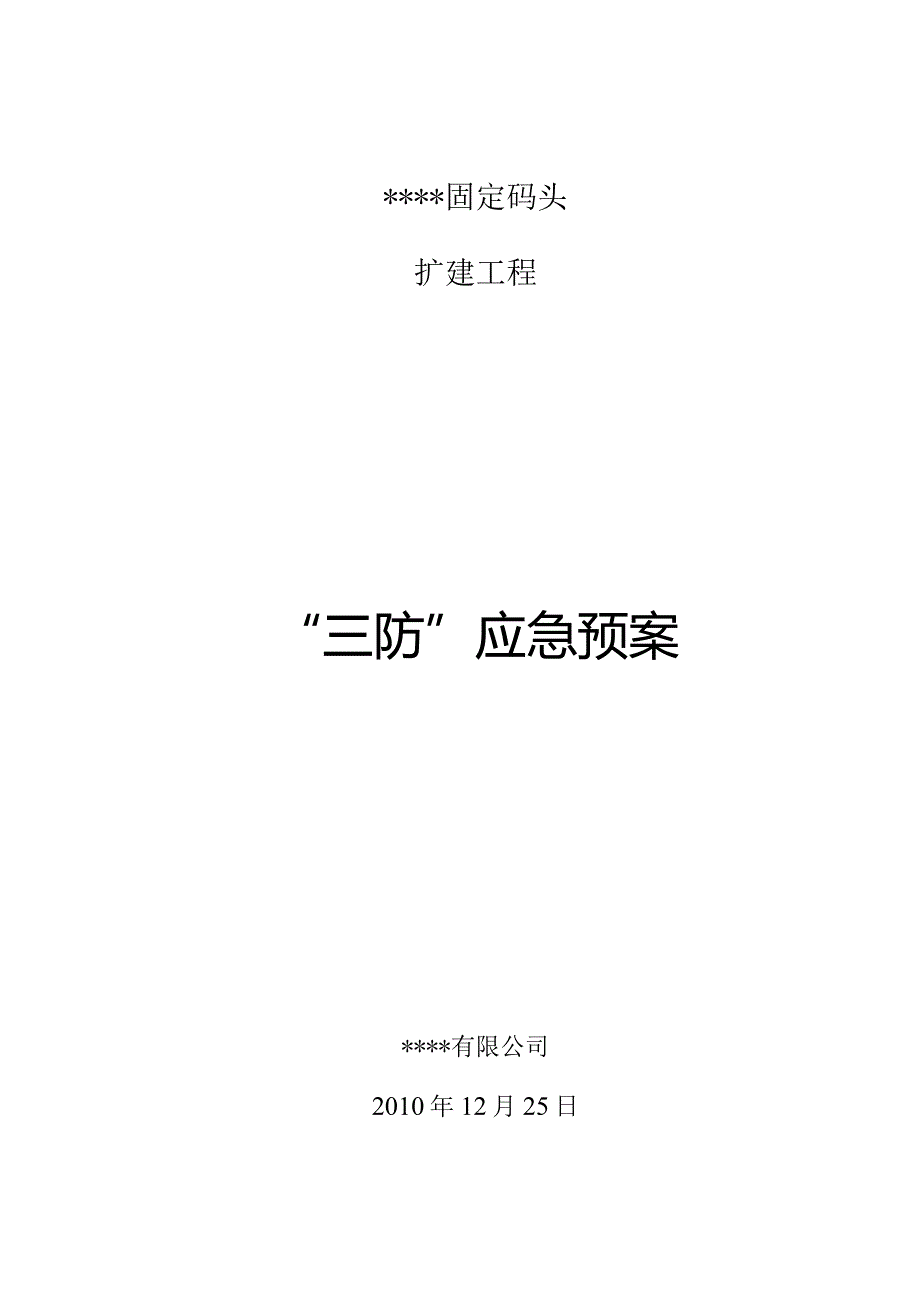

1、*固定码头扩建工程“三防”应急预案*有限公司2010年12月25日“三防”应急预案L制定本预案目的和工程概况1.1目的:为使*固定码头扩建工程施工顺利进行,确保在台风、洪水、雷雨期间施工船舶、机械设备、人员生命财产和工程结构的安全,根据上级的指示和要求,结合往年的防台经验和现场的实际情况,坚持“安全第一,预防为主,综合治理”的指导方针,以防为主、防抗结合,把自然灾害损失降到最低。台风、洪水、雷雨过后能迅速恢复生产。在历年防台工作的基础上结合本工程施工的特点,特制定本应急预案。1.2 项目简况1.3 .1工程规模及结构形式本项目位于*。码头结构全长335m,宽21m,双侧靠船。码头前沿设计顶高程

2、4.Om,前沿停泊水域设计底高程TO.3m;码头后沿设计顶高程4.0m,后沿停泊水域设计底高程-7.9m。码头采用高桩梁板式平台结构,基桩采用PHCloOOBl30型预应力高强度混凝土管桩,上部结构为预制梁板式结构,包括靠船构件、横梁、纵梁、面板等预制构件,各构件安装好后均采用现浇钢筋混凝土接头的型式将其连接成整体。码头共分5个结构段,每个结构段长67m。码头采用PHelOOOB130型桩基,桩长6168m,排架间距7m。每根排架布置5根桩,包括1根直桩和2对叉桩,叉桩斜率6:1/4:1。桩顶现浇钢筋混凝土桩帽。码头预制横梁预制部分宽L2m,高1.69m,现浇部分高0.51m;纵梁预制部分宽0

3、.8m,高1.69m,现浇部分高0.51m。码头面板采用叠合板,预制混凝土面板厚330mm,现浇混凝土面板厚170mm,面板上设置10(150mm现浇混凝土磨耗层,码头面层以0.5%排水坡度由码头中间向两侧排水。预制构件在搁置处均设置M20水泥砂浆找平,厚度IOnino码头前沿布置55OkN系船柱,后沿布置45OkN系船柱。为方便人员上下船,本码头共布置台阶10座,台阶采用混凝土结构,布置在2个排架之间,宽1.75m。为了保证船舶靠泊安全,每根排架前沿竖向布置两个DAA600H型橡胶护舷,后沿竖向布置两个DA-A500H型橡胶护舷,前后沿排架间布置2个D300型橡胶护舷。2 .本预案的适用范围

4、本措施适用于*固定码头扩建工程的“三防”安全与指导管理工作。3 .“三防”组织机构及职责3.1 防台、防汛、防雷领导小组组长:翁以忠副组长:张荣滨、王文跃、甘蜀奇组员:江安平、杨磊、王建军、姚晶玲、王洪达防洪防台领导小组办公室设在*有限公司*固定码头扩建工程项目经理部,负责本工地防台防汛防雷工作中的日常工作,并定期和不定期的组织有关人员学习“三防”知识,熟悉“三防”措施和应急预案的技术操作,台风季节召开抗台会议,布置并落实防台、抗台措施,并进行监督和检查。安全部收集气象传真资料,每天按时收听天气预报,接收上级主管部门的气象信息,及时向主管领导汇报热带气旋情况。表1、防台防洪领导小组成员职责及联

5、系方式(下页)序号姓名职务职责联系电话1翁以忠项目经理1、全面负责本项目部的防台、防汛、防雷工作。2、组织召开抗台工作会议。3、组织防台检查。2张荣滨项目副经理1、负责工程结构施工防台防洪工作。组长出差或休假时履行组长职责。2、组织召开工地抗台工作会议。3、发布停工命令。4、组织防台检查3王文跃项目副经理1、负责工程结构施工防台防洪工作。组长出差或休假时履行组长职责。2、组织召开工地抗台工作会议。3、发布停工命令。4、组织防台检查4甘蜀奇技术负责人1、审核本工程工程结构防台措施的内容。2、督促各分项主管落实工程结构施工防台的各项作。3、参加工程结构施工防台检查。4、参加抗台工作会议和防台检查。

6、5江安平施工员1、负责现场防台调度协调工作。2、安排、调动相关人员及机械设备。3、对现场模板、钢筋及其它机械设备、材料的加固,做好防雨、防风工作。6杨磊安全员1、负责本项目部员工的防台防洪知识和意识教育。2、负责收听、收集、传达有关的气象资料。3、协助组长处理好防台防洪的各项工作。4、参加工地的防台检查,并做好记录。5、督促有关部门、班组做好防台工作。7王建军材料员1、负责防台防洪物资的采购。2、参加防台防洪检查和防台防洪工作会议。8姚晶玲资料员1、负责本项目部员工的防台防洪知识和意识教育。2、负责收听、收集、传达有关的气象资料。3、协助组长处理好防台防洪的各项工作。4、参加工地的防台检查,并

7、做好记录。5、督促有关部门、班组做好防台工作。9王洪达质检员1、负责本项目部员工的防台防洪知识和意识教育。2、负责收听、收集、传达有关的气象资料。3、协助组长处理好防台防洪的各项工作。4、参加工地的防台检查,并做好记录。5、督促有关部门、班组做好防台工作。4 .加强宣传教育,提高成员的防台意识1 .1组织员工学习防台、防汛、防雷知识,坚持“安全第一、预防为主、综合治理”的指导方针,做到防抗结合。4 .2介绍往年台风、梅雨季节对本工程所在地影响的事例,让员工进一步认识自然灾害的危害性,以提高防台、防汛及抢险、救灾能力。5 .台风,梅雨季节前的准备工作5.1 在每年的5月前,组长组织本项目部组织有

8、关部门的负责人,对施工现场的机械、船舶等设施与装置进行一次全面的检查,对存在的缺陷及早修损补缺。5.2 2项目部检查打桩机及起重机械防风设备是否完好,如有缺项须补充完备。5.3 项目部备足防台、防汛、防雷的抢险器材。6 .“三防”各小组成员职责6. 1“三防”期间各部门安全责任人及各班组长,必须无条件服从“三防”领导小组的指挥,具体组织实施“三防”的各项工作。7. 2“三防”领导小组定期检查生活办公区、现场生产区的“三防”设施是否齐全、有效、可靠,保证“三防”措施及早、到位。8. 3每年在3月之前检查生活办公区及施工现场安全措施是否落实、有效。在施工现场加工棚,临时仓库四周开挖排水渠,保证雨水

9、排泄畅顺。9. 4“三防”小组成员在防台期间手机保持24小时开机,保持通信畅通。10. 5“三防”抢险小组在台风正面袭击期间,带好雨具、手电筒等,随时投入抢险救助工作。11. “三防”小组成员在抗台期间不得外出,确实有事需要外出者,必须经主管领导批准。12. 7生活办公区住房和办公楼都为活动板房,必须做好防洪、防风工作。7 .预测风暴和台风的方法及措施1 .1台风季节、汛水期间,经常收看天气预报,及早获取台风、暴雨信息,及早动员,及早做好各项准备工作。7 .2台风季节,汛水期与总公司联系,能接受到浙江省气象部门提供的有偿服务信息、,能随时掌握台风动态。8 .3台风形成之后与当地气象部门联系,利

10、用电台、网络随时掌握台风到本地的距离。9 .4暴雨期间与当地气象部门、业主联系,观察本工程流域水流情况,利用电台、网络随时都掌握暴雨之后造成的降水过多水位急速上涨对工程影响情况。8 .防台、防汛工作总体要求防台、防汛时机的决策尤为重要,错失有利的时机就会导致不可挽回的损失。必须掌握好抗台准备和实施的时机。就临水施工和工程船舶而言,6级风和大雨是判断作业环境是否安全的重要数据和分界线,换言之,6级风以内航行、作业是允许的,超过6级风或一定的降水量作业就存在危险。每个气旋的中心风力、6级大风范围、移动速度各不相同,所以,在作防台决策时,不能单纯以台风中心距离或到达本地的时间为依据,而应根据预计6级

11、大风半径到达本地的时间、大面积降水导致汛期的时间和完成工程结构防台防汛所需时间、船舶抵达防台锚地的时间综合考虑而定。9,风暴、雷雨季节期间的工作9.1 日常工作1. 1.1项目部组织有关人员学习防台、防汛、防雷知识,熟悉防台防汛防雷措施的操作技术,收集气象资料。台风季节,利用电视机、电脑上网、收录机、信息台,每天收看(听)天气预报,获取台风、雷雨的最新情况。9. 1.2当收到有雷雨在附近出现或风暴西太平洋形成时,安全部门要将其中心位置、强度、移动方向标示在台风位置标示图上,监控台风动态、降水天数,及时向领导汇报,结合上级的防台指示,及早做好防台、防洪工作;作好记录,推算风暴可能到达的时间、风力

12、等级、袭击的地区和雷雨降水强度影响范围,密切跟踪风暴的动向。10. 2在风暴,雷雨威胁(袭击)中的工作11. 2.1当风暴进入72小时将影响附近水域警戒线时,项目部视情况召开防风、防汛、防雷会议对人员、船舶、设备、工程防台进行部署,对船舶拖离施工现场和陆域工程防台作出决策,各种通讯工具派专人守候,做好通讯记录并及时向上级领导(相关部门)汇报。12. 2.2编制防台值班安排表,安排有关人员值班。9.2.3当工地(船舶)所在地挂台风信号1号风球时,船员应回船上值班,封闭船舶的舱盖、风斗、通风孔、关闭水密门窗。9.2.4所有船舶封舱加固,把船上物件绑稳加固。9.2.5所有施工船舶不得拆检主机、锚机、

13、舵机灯重要机械设备和属具,已拆检的要立即装复。9.2.6所有船舶,听候调令,到指定水域抛锚避风,用对讲机、电话与项目部联系。9.2.7所有起重机,打桩机要放下扒杆,加固做好防台准备。9.3当预计风暴6级大风到达前8小时内对本区域影响时9.3.1模板、钢筋、设备尽量转移到安全地方,无法转移的就地绑稳加固,关闭电箱门。9.3.2临水施工工作平台要加固,平台上的机电设备、吊车,其它物件尽可能移到岸上加固,若无法搬运的就地放稳加固,电箱关窗,关门加固。9.3.3现场的高压供电设施系统断电,关好电箱门做好防雨措施,保护好变压器。9.3.4陆上吊机要转移到高处并把扒杆水平放稳加固,拉紧吊钩。9.3.5临水

14、物件、机具要吊到定安全的地方放稳放牢。9.3.6陆地上的打桩机要停在合适的安全地方,放下桩架、盖上防雨布,做好防风工作。9.3.7所有标志标牌要放下,绑紧于固定地方;水泥罐要拉上防风锚缆;集装箱、电箱等可移动设备要固定或拉上防风缆绳;电器设备要做好防雨措施。9.3.8所有工棚,都用抗风缆系地牛上加固,关好门窗。9.3.9抢险突击队随时准备听候调令,做好抢险救援工作。9.3.10各部门、班组、分包单位负责人保管好工程资料、贵重物品,防止流失;随时听候项目部的安排。9.3.11重要图纸、文件、帐务等文字资料、测量班各种仪器整理好并做好防水措施,运到安全地方存放;试验室试验设备做好防雨措施,垫高加固

15、。9. 3.12所有计算机、传真机等设备装箱后集中在项目部会议室垫高存放,各部门关于施工中的重要电子资料及档案用移动硬盘拷贝后带到安全地方存放。9.3. 13物资部门在提供防台物资后整理好仓库内材料,关好门窗。9.4. 14项目部、各班组储备足够的生活用品及食品。9. 3.15生活区的排水系统,要保持畅通。9.3. 16生活区准备一台发电机,作防台时的通讯及生活照明使用。9.3.17安排车辆、有关人员昼夜值班,及时与上级及业主联系,处理意外事件,组织紧急援助。9.3.18防台领导小组确认施工现场防台措施完善后,可下达全体人员跟车撤离现场,去业主办公楼避风。留守的保安人员应负责对施工现场临建安全重新检查一遍,检查房门是否锁好,电源是否已切断。9.4当工地(船舶)所在地挂台风信号2号风球和大暴雨时的工作挂2号风球时可理解为本区域将在台风威胁中,所有受影响的船舶和陆域工程处于抗台紧急状态,组织有关人员检查防台指令的实施情况,防台应急或救助用的车、船处于待用状态。9.4.1挖泥船组,打桩船和方驳船组按船舶拖航

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 医学/心理学 > 眼科学

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
