《36-质量“三检”制度(中铁上海卢市梁场安质2022-36号).docx》由会员分享,可在线阅读,更多相关《36-质量“三检”制度(中铁上海卢市梁场安质2022-36号).docx(7页珍藏版)》请在第壹文秘上搜索。

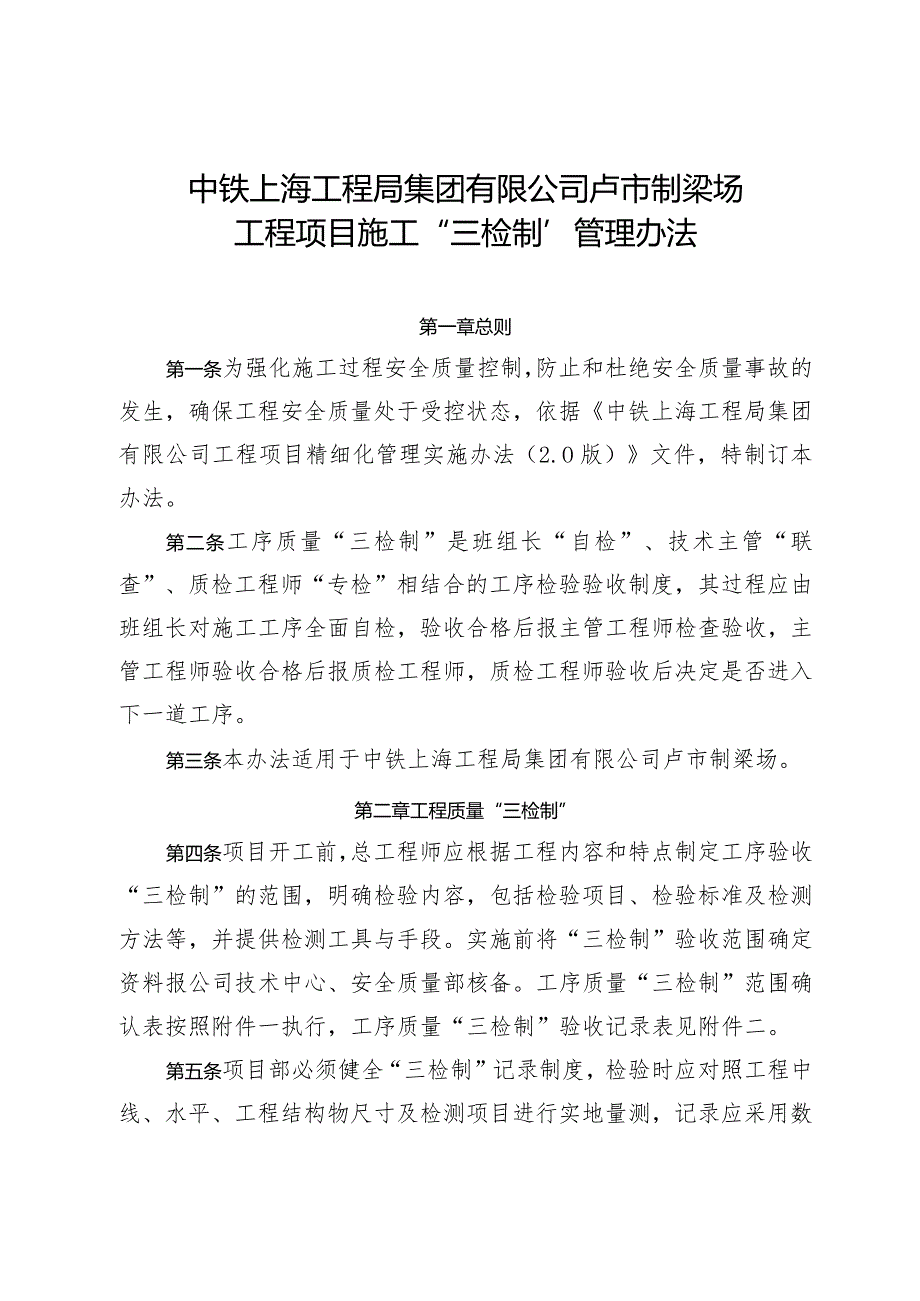

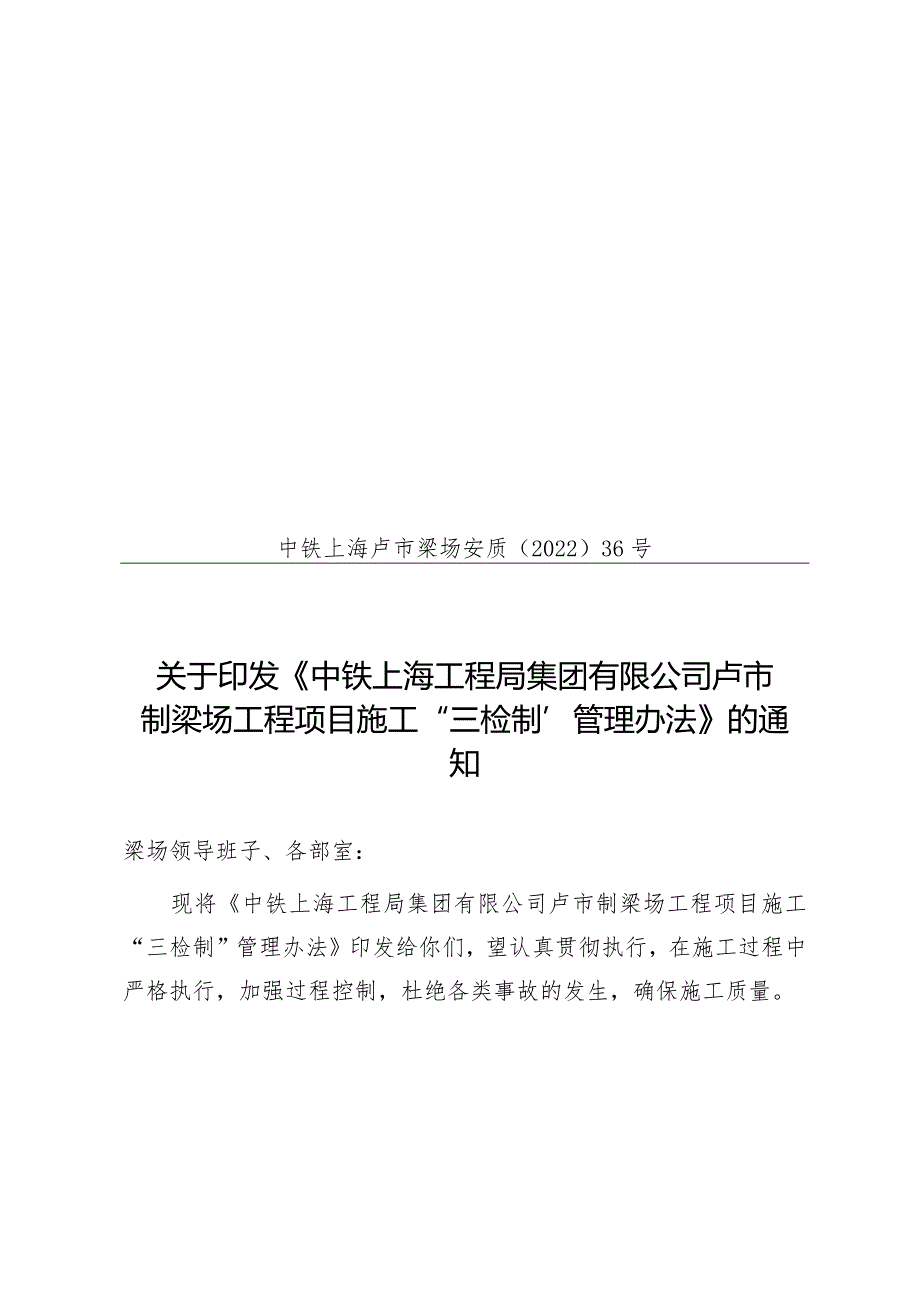

1、中铁上海卢市梁场安质(2022)36号关于印发中铁上海工程局集团有限公司卢市制梁场工程项目施工“三检制管理办法的通知梁场领导班子、各部室:现将中铁上海工程局集团有限公司卢市制梁场工程项目施工“三检制”管理办法印发给你们,望认真贯彻执行,在施工过程中严格执行,加强过程控制,杜绝各类事故的发生,确保施工质量。中铁上海工程局集团有限公司卢市制梁场2022年3月1日抄送:梁场领导班子、各部室。中铁上海工程局集团有限公司卢市制梁场2022年3月1日印发中铁上海工程局集团有限公司卢市制梁场工程项目施工“三检制管理办法第一章总则第一条为强化施工过程安全质量控制,防止和杜绝安全质量事故的发生,确保工程安全质量
2、处于受控状态,依据中铁上海工程局集团有限公司工程项目精细化管理实施办法(2.O版)文件,特制订本办法。第二条工序质量“三检制”是班组长“自检”、技术主管“联查”、质检工程师“专检”相结合的工序检验验收制度,其过程应由班组长对施工工序全面自检,验收合格后报主管工程师检查验收,主管工程师验收合格后报质检工程师,质检工程师验收后决定是否进入下一道工序。第三条本办法适用于中铁上海工程局集团有限公司卢市制梁场。第二章工程质量“三检制”第四条项目开工前,总工程师应根据工程内容和特点制定工序验收“三检制”的范围,明确检验内容,包括检验项目、检验标准及检测方法等,并提供检测工具与手段。实施前将“三检制”验收范
3、围确定资料报公司技术中心、安全质量部核备。工序质量“三检制”范围确认表按照附件一执行,工序质量“三检制”验收记录表见附件二。第五条项目部必须健全“三检制”记录制度,检验时应对照工程中线、水平、工程结构物尺寸及检测项目进行实地量测,记录应采用数据对检查结果进行是否合格进行判定,并签字确认,严禁弄虚作假。不合格的工序严禁转入下道工序,并应制定措施立即整改,然后重新组织复查。第六条“自检”由班组长负责,按照技术交底要求进行自检,自检合格后在自检记录上签字确认。自检合格后报主管工程师检查验收;主管工程师验收合格后签字确认并报质检工程师“专检”;质检工程师对照设计图纸、验收规范和技术交底进行验收检查,验
