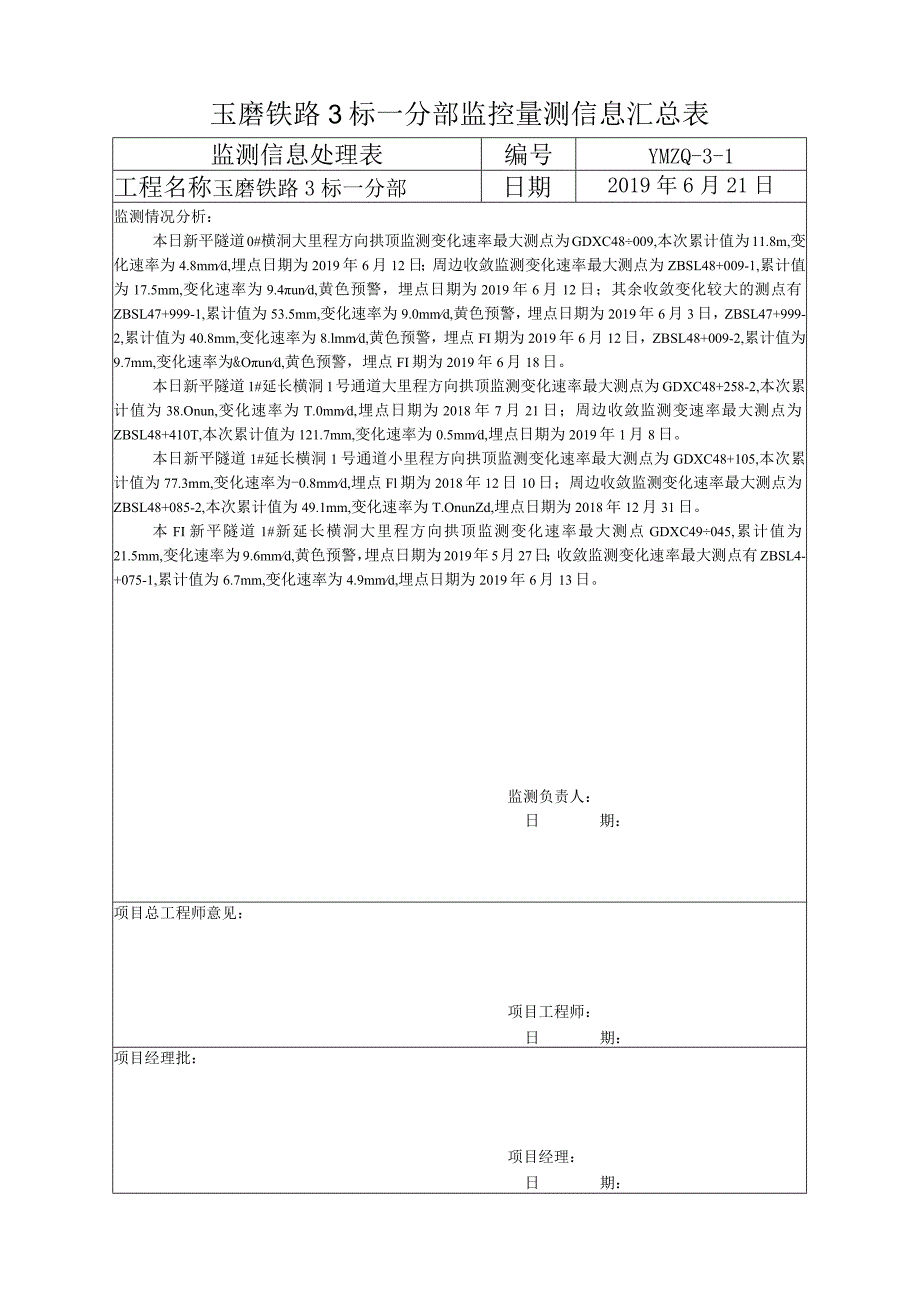

1、玉磨铁路3标一分部监控量测信息汇总表监测信息处理表编号YMZQ-3-1工程名称玉磨铁路3标一分部日期2019年6月21日监测情况分析:本日新平隧道0#横洞大里程方向拱顶监测变化速率最大测点为GDXC48009,本次累计值为11.8m,变化速率为4.8mmd,埋点日期为2019年6月12日;周边收敛监测变化速率最大测点为ZBSL48+009-1,累计值为17.5mm,变化速率为9.4und,黄色预警,埋点日期为2019年6月12日;其余收敛变化较大的测点有ZBSL47+999-1,累计值为53.5mm,变化速率为9.0mmd,黄色预警,埋点日期为2019年6月3日,ZBSL47+999-2,累计

2、值为40.8mm,变化速率为8.lmmd,黄色预警,埋点FI期为2019年6月12日,ZBSL48+009-2,累计值为9.7mm,变化速率为&Ound,黄色预警,埋点FI期为2019年6月18日。本日新平隧道1#延长横洞1号通道大里程方向拱顶监测变化速率最大测点为GDXC48+258-2,本次累计值为38.Onun,变化速率为T.0mmd,埋点日期为2018年7月21日;周边收敛监测变速率最大测点为ZBSL48+410T,本次累计值为121.7mm,变化速率为0.5mmd,埋点日期为2019年1月8日。本日新平隧道1#延长横洞1号通道小里程方向拱顶监测变化速率最大测点为GDXC48+105,

3、本次累计值为77.3mm,变化速率为-0.8mmd,埋点Fl期为2018年12日10日;周边收敛监测变化速率最大测点为ZBSL48+085-2,本次累计值为49.1mm,变化速率为T.OnunZd,埋点日期为2018年12月31日。本FI新平隧道1#新延长横洞大里程方向拱顶监测变化速率最大测点GDXC49045,累计值为21.5mm,变化速率为9.6mmd,黄色预警,埋点日期为2019年5月27日;收敛监测变化速率最大测点有ZBSL4-+075-1,累计值为6.7mm,变化速率为4.9mmd,埋点日期为2019年6月13日。监测负责人:日期:项目总工程师意见:项目工程师:日期:项目经理批:项目

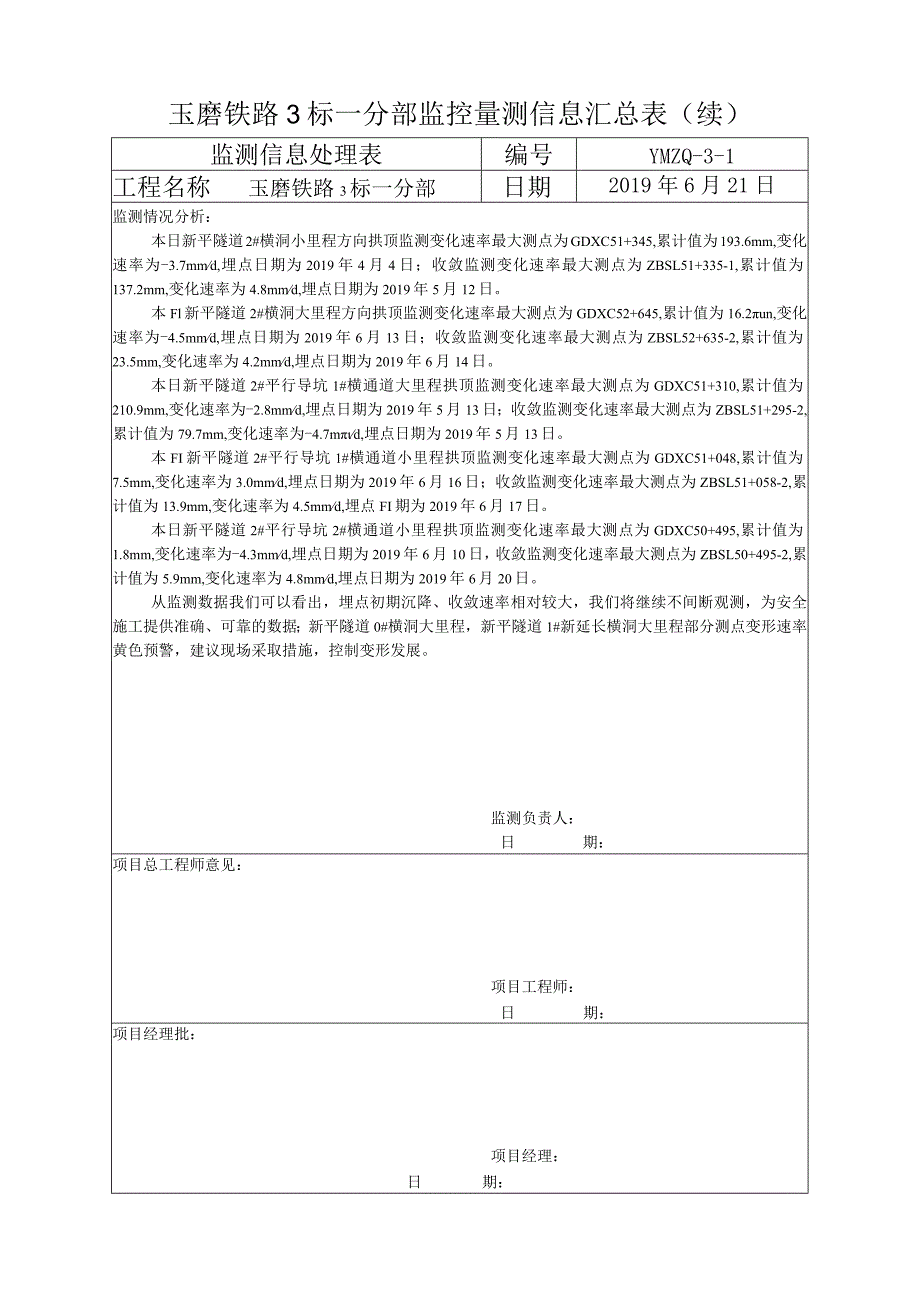

4、经理:日期:玉磨铁路3标一分部监控量测信息汇总表(续)监测信息处理表编号YMZQ-3-1工程名称玉磨铁路3标一分部日期2019年6月21日监测情况分析:本日新平隧道2#横洞小里程方向拱顶监测变化速率最大测点为GDXC51+345,累计值为193.6mm,变化速率为-3.7mmd,埋点日期为2019年4月4日;收敛监测变化速率最大测点为ZBSL51+335-1,累计值为137.2mm,变化速率为4.8mmd,埋点日期为2019年5月12日。本Fl新平隧道2#横洞大里程方向拱顶监测变化速率最大测点为GDXC52+645,累计值为16.2un,变化速率为-4.5mmd,埋点日期为2019年6月13日

5、;收敛监测变化速率最大测点为ZBSL52+635-2,累计值为23.5mm,变化速率为4.2mmd,埋点日期为2019年6月14日。本日新平隧道2#平行导坑1#横通道大里程拱顶监测变化速率最大测点为GDXC51+310,累计值为210.9mm,变化速率为-2.8mmd,埋点日期为2019年5月13日;收敛监测变化速率最大测点为ZBSL51+295-2,累计值为79.7mm,变化速率为-4.7md,埋点日期为2019年5月13日。本FI新平隧道2#平行导坑1#横通道小里程拱顶监测变化速率最大测点为GDXC51+048,累计值为7.5mm,变化速率为3.0mmd,埋点日期为2019年6月16日;收

6、敛监测变化速率最大测点为ZBSL51+058-2,累计值为13.9mm,变化速率为4.5mmd,埋点FI期为2019年6月17日。本日新平隧道2#平行导坑2#横通道小里程拱顶监测变化速率最大测点为GDXC50+495,累计值为1.8mm,变化速率为-4.3mmd,埋点日期为2019年6月10日,收敛监测变化速率最大测点为ZBSL50+495-2,累计值为5.9mm,变化速率为4.8mmd,埋点日期为2019年6月20日。从监测数据我们可以看出,埋点初期沉降、收敛速率相对较大,我们将继续不间断观测,为安全施工提供准确、可靠的数据;新平隧道0#横洞大里程,新平隧道1#新延长横洞大里程部分测点变形速率黄色预警,建议现场采取措施,控制变形发展。监测负责人:日期:项目总工程师意见:项目工程师:日期:项目经理批:项目经理:日期:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 生活休闲 > 婚嫁育儿

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
