苗木绿化补植栽植工程施工技术工法流程.docx

上传人:p** 文档编号:88084 上传时间:2022-12-20 格式:DOCX 页数:11 大小:24.20KB
下载 相关 举报
苗木绿化补植栽植工程施工技术工法流程.docx_第1页
第1页 / 共11页
苗木绿化补植栽植工程施工技术工法流程.docx_第2页
第2页 / 共11页
苗木绿化补植栽植工程施工技术工法流程.docx_第3页
第3页 / 共11页
苗木绿化补植栽植工程施工技术工法流程.docx_第4页
第4页 / 共11页
苗木绿化补植栽植工程施工技术工法流程.docx_第5页
第5页 / 共11页
苗木绿化补植栽植工程施工技术工法流程.docx_第6页
第6页 / 共11页
苗木绿化补植栽植工程施工技术工法流程.docx_第7页
第7页 / 共11页
苗木绿化补植栽植工程施工技术工法流程.docx_第8页
第8页 / 共11页
苗木绿化补植栽植工程施工技术工法流程.docx_第9页
第9页 / 共11页
苗木绿化补植栽植工程施工技术工法流程.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《苗木绿化补植栽植工程施工技术工法流程.docx》由会员分享,可在线阅读,更多相关《苗木绿化补植栽植工程施工技术工法流程.docx(11页珍藏版)》请在第壹文秘上搜索。

1、苗木绿化补植栽植工程施工技术工法流程目录1、选苗22、挖苗23、运苗64、挖种植穴75、栽植86、栽后养护97、灌水与排水98、施肥109、病虫害防治1110、中耕除草1111、防寒1212、清理现场12苗木绿化补植栽植工程施工技术工法流程1、选苗从有关育苗基地中挑选形态良好,树形健壮的苗木,按设计要求预订足够的苗木,以备工程使用,并请业主指定的监理方认定后,再起苗、运输至现场。苗木运输过程中,派专人跟车。选苗时除了根据设计提出对规格和树形的特殊要求外,还要注意选择生长健壮无病虫害,无机械损伤,树形端正和根系发达的苗木。选择优质的有机肥料,并将肥料运输至现场分段堆放。2、挖苗移植开挖前,要对工

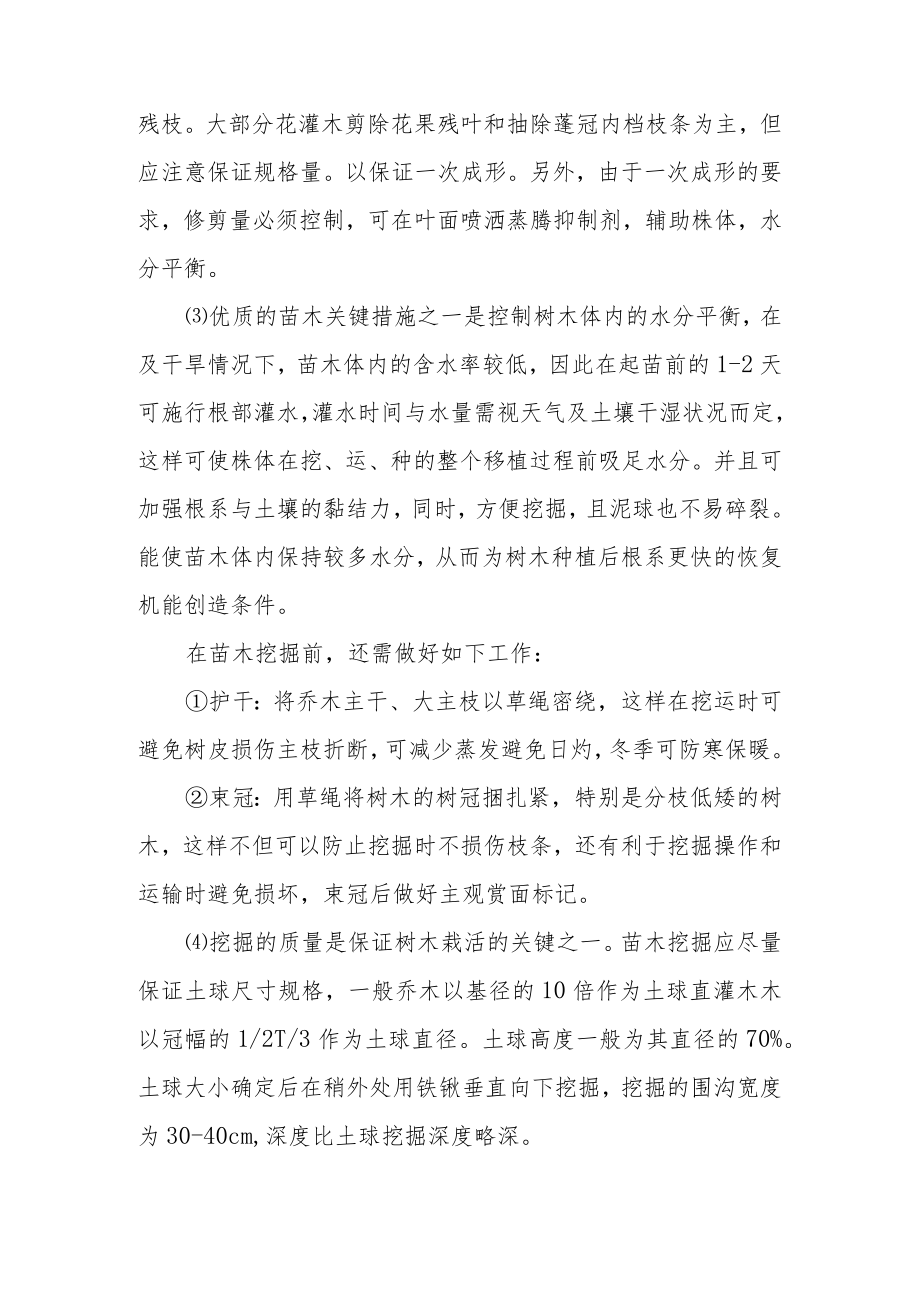

2、具、设备、人力、运力作充分安排准备,首先对苗木出圃通道,环境仔细踏勘,并跟踪气象变化情况,要做到工序紧凑合理,苗木随挖随运随种。所有苗木起挖与栽植应保持同步协调,避免起挖和种植滞缓,要求挖运种的整个移植过程不超过24小时。在挖掘前3-5天应施行移植修剪,以保证移植过程及生长势恢复阶段体内水分平衡,但应注意不能过度修剪,以免影响姿态要求,并且还根据不同树种确定修剪量。修剪方法基本同前述切根修剪。乔木与大灌木的修剪更应慎重对待。只去除长枝、枯残枝。大部分花灌木剪除花果残叶和抽除蓬冠内档枝条为主,但应注意保证规格量。以保证一次成形。另外,由于一次成形的要求,修剪量必须控制,可在叶面喷洒蒸腾抑制剂,辅

3、助株体,水分平衡。优质的苗木关键措施之一是控制树木体内的水分平衡,在及干旱情况下,苗木体内的含水率较低,因此在起苗前的1-2天可施行根部灌水,灌水时间与水量需视天气及土壤干湿状况而定,这样可使株体在挖、运、种的整个移植过程前吸足水分。并且可加强根系与土壤的黏结力,同时,方便挖掘,且泥球也不易碎裂。能使苗木体内保持较多水分,从而为树木种植后根系更快的恢复机能创造条件。在苗木挖掘前,还需做好如下工作:护干:将乔木主干、大主枝以草绳密绕,这样在挖运时可避免树皮损伤主枝折断,可减少蒸发避免日灼,冬季可防寒保暖。束冠:用草绳将树木的树冠捆扎紧,特别是分枝低矮的树木,这样不但可以防止挖掘时不损伤枝条,还有

4、利于挖掘操作和运输时避免损坏,束冠后做好主观赏面标记。挖掘的质量是保证树木栽活的关键之一。苗木挖掘应尽量保证土球尺寸规格,一般乔木以基径的10倍作为土球直灌木木以冠幅的1/2T/3作为土球直径。土球高度一般为其直径的70%。土球大小确定后在稍外处用铁锹垂直向下挖掘,挖掘的围沟宽度为30-40cm,深度比土球挖掘深度略深。挖掘时,应离保留根系的标准范围外进行,挖掘深度除参照标准外,还需考虑不同树种的根系分布深度情况,特别是深根性的树种一定要挖到根群主要分布区的稍深处,这样才能保证一定的根系数量,有利于树木的成活和今后的生长。苗木挖掘时必须特别注意对土球和切过根苗木新发须根的保护,即切根处外面扩展

5、10-15Cn1.范围。另外:大规模乔木的挖掘应注意:挖掘时工具要锋利。士球四周外表根系处可涂波尔多液消毒除菌。挖掘时间连续紧凑绝不不隔夜。主根未断时及时打好腰箍,以免铲除切根时土球掉土松裂。苗木包挖好后将土球四周接直径切下,进行修剪后包扎。土球的包扎,先要在土球上扎腰箍,以加强土球的牢固度。打腰箍时,先将一根长约Icm得树枝在在土球的肩下3Cm处打入,留出部分不宜太长,只要拴住住草绳便可。草拴住住树枝的端部固定后可一圈一圈往下绕扎,绕扎时一边拉紧绳子,一边用专制的木质敲板或砖块顺绕绳子方向拍打,以使草绳与土球结合紧密腰箍得绕扎扎要整齐有序,不重叠,不留空隙。腰箍的圈数应视土球规格的大小而定,

6、一般约为土球高度的1/3左右。当扎到最后一道腰箍时,再在绳子上方打入一根枝,然后将草拴在在树干上。扎好腰箍后,用草绳将树木的树干固定在四周的树木或其他物体上,以防在修整土球或继续包扎时由于风和其他它影响而引起树木的侧倒。然后将球面的浮土铲掉,使土球球面成塌肩状,并用铁锹在最后一道腰箍下2cm处向下修整士球球底。土球修整时要注意底部四周的弧度与深度尽量一致,以保证泥球的圆整。土球的底部在不侧倒塌座的情况下要尽可能小些(一般约占泥球直径的1/4),这样包扎的土球球形美观,并可增加包扎草绳的牢固度。大规格的土球当铁锹修整不便时,可用刀代替。(9)树木土球的包扎有网络式、五角星等方式。用网络式包扎的土

7、球比较牢固,根系少的树种、名贵树种或运输距离较远时,应用网络式方式来包扎。网络式包扎时,应将腰上的草绳拉至球面靠近树干基部后拉到土球的另一侧球底,再从对面绕上来并与第一道草绳保持适当的距离,再将草绳由球面拉至球底,如此循环包扎,直至草绳布满泥球。然后再包扎第二层草绳。第二层草绳与第一层草绳自然交叉成网状。包扎时,要不断拉紧草绳并用敲板或砖块顺拉绳子的方向拍打,以保证包扎的紧实。第二层包扎后,将草绳固定在树干基部,最后将树推倒后用铁锹断底根。(10)对规格较小的土球,可用小掘的方法,挖掘时先用铁锹将根际的浮土铲去,使土面呈塌肩状,然后按照泥球的大小标准把周围土挖开,再用铁锹从四周根底部插入,切断

8、树木的根系,使土球成倒锥状。当确定已无根系相连时,将土球斜侧拉紧贴于铁锹上,一手提锹,一手拉树,将土球拉出土坑,对泥球略加修整后,便可进行包扎。包扎时将草绳一端固定于树木的根际处,另一端从土球球面拉下绕过地面复从对侧拉上来,间隔一定距离后再从泥球球面拉下,如此循环,使草绳呈西瓜皮状。最后在泥球中间再横穿一道草绳,横穿时,把拉的草拴住住,以增加包扎的牢度也可以用一束稻草将梢部扎住后摊平于地上,把泥土放在其上,将稻草向上翻起包住土球,最后用稻草在树干基部扎住。3、运苗苗木出圃后马上装车,保证苗木连夜运至施工现场。遵循“随挖、随运、随种”的原则,非常重要的一点就是避免减少树木内部水分的损失,以保证植

9、株体内的生命活动的正常进行,从而有利于伤口的愈合和根系的再生。运苗时车辆加盖棚布,苗木喷水,并选择在阴天或夜间凌晨运输。所有植物都应该精心而技巧地挖掘、搬运、储备与包装,这些工作都必须符合优良园艺的习惯手法。任何时候都不允许干枯,在运输过程中所有的植物都要妥善包装,防止太阳、风和气候或季节性损伤,保证根系含有充足的水分(用草帘或帆布遮好,并适时浇水)。带土坨的树木在运输时,要保持完好的土坨,行车速度要慢,注意平稳,减少震动,防止土坨开裂。所有植物在运到现场后,当天必须栽植完毕。起、运、栽植要有很好的计划。做到当天起苗,当天运到现场,当天栽植并灌水。4、挖种植穴进入现场后,首先按设计要求进行定点

10、放线,以保证栽植位置得准确,然后挖种植穴。种植穴大小按设计说明提出的苗木木掘苗移(栽)植表,根据不同树种的规格要求进行定点放线。在已整理好的地形上,按图纸的尺寸,在地形上放线,确定树苗的种植点。按所定的种植点为中心,沿四周向下挖坑,树穴规格要比苗木土球大1620cm,保证根系充分舒展。坑的深度一般比土球高度稍深些(1020Cn1),坑形一般为圆形。根据本标段的地形及土壤结构,苗木栽植前使用保水剂、生根粉、防蒸腾剂等新技术,以保证苗木的成活率。5、栽植树坑形状为圆柱形,使树木根系舒展,土质不好的要把种植穴适当放大,备足客土,树坑四壁平整垂直,坑底应水平。挖种植穴时表土放一边,回填使用,底层的生土

11、放一边,使熟土和生土分开。灌底水熟土盖上20CM厚,踏实,然后放入苗木。继续回填熟土,填植树坑一半时,把树木扶正,然后踏实。(6)继续回填熟土至填平为止,踏实(比地面高出3CM)做水圈,圆形,要结实,使水分灌透并存有足够的水量。灌水,水一定要灌足,灌透。浇水以后,要继续进行树木的扶正工作,树坑继续补填缺土,直至树木保持稳定。防止水分蒸发降低成活率,必然要架设遮阴网防止水分蒸发,保证成活。(11)带土坨的树木,一定要扩大树坑,使土坨能顺利放入栽植坑,并采取措施去掉包装的草绳子等杂物。不需截干的树木,要在栽植前进行适当的疏枝,保证较高的成活率。栽植时埋深比出苗时深3-5CM,不能下凹或太浅,如果下

12、凹则易烂根,如果太浅则易被风刮倒、刮歪。在栽植后设支柱支撑,并在24小时内浇上第一遍水,水要浇透,使泥土充分吸收水分,树根紧密结合,有利根系发育。6、栽后养护养护与管理是一项经常性的工作。为了使所栽植的各种绿地植物不仅能成活,提高种植植物的成活率,而且能长得更好,就必须根据这些植物的生物学特性、生长发育规律和当地的具体生态条件,制定一套符合实情的科学养护管理措施。绿地植物的养护管理工作,必须一年四季不间断地进行,其内容有灌水、排水、除草、中耕、施肥、修剪整形、病虫害防治、防风防寒等。7、灌水与排水(1)根据树种不同、栽植年限不同确定灌水和排水量,如观花树种,特别是花灌木的灌水量和灌水次数均比一

13、般的树要多;而对于水曲柳、枫杨、垂柳、亦杨、水松、水杉等喜欢湿润土壤的树种,则应注意灌水。刚刚栽种的树种一定要灌3次水,方可保证成活。(2)根据不同的土壤情况进行灌水和排水,对砂地种的树木灌水,因沙土保水能力差,灌水次数应当增加,应小水勤浇,并施有机肥增加保水保肥性。低洼地也要小水勤浇,注意不要积水。较黏重的土壤保水力强,灌水次数和灌水量应当减少,并施入有机肥和河沙,增加通透必。灌水应与施肥、土壤管理等结合“水肥结合”十分重要,特别是施化肥的前后,应该浇透水。此外,灌水应与中耕除草、培土、覆盖等土壤管理措施相结合。因为灌水和保埔是一个问题的两个方面,保墙好可以减少土壤水分的消耗,满足树木对水分

14、的要求并可减少经常灌水的次数。8、施肥(1)以有机肥为主,适当施用化学肥料,施肥方式以基肥为主,基肥与追肥兼施。绿地树木种类繁多,在施肥种类、用量和方法等方面存在差异,应根据栽培环境特点采用不同的施肥方法。(2)掌握植物需肥的特性,树木在整个生长期氮肥需量是不同的;树木在春季、夏季初需肥较多,树木生长后期,对氮和水分的需求量一般较少,用控制灌水和施肥;树木除需要氮肥外还需要一定的钾、磷肥。(3)肥料的性质与施肥时期的关系,如易流失、易挥发的速效性和施后已被土壤固定肥料,如碳酸氢氨,过磷酸钙等宜在植物需肥前施入;迟效性肥料如有机肥,因需腐烂分解矿质化后才能被植物吸收利用,故需提前施入;同一肥料因

15、施用时间不同而效果不一样。(4)土壤施肥方法要与树木的根系分布特点相适应。具体施肥的深度和范围与树种、树龄、土壤和肥料性质有关。施肥方法有环状沟施肥,放射状开沟施肥、条沟状施肥、穴施、撒施、水施等。9、病虫害防治绿化植物病害的发生是在一定的环境条件下受病源物的浸染造成的。病源物传染植物使其发病的过程称为病程,病程可分为接触期、浸入期、潜育期、发病期4个时期。病害发展到最后一个阶段病源物就可以繁殖、传播和扩大蔓延。养护期间要采取科学的方法防治病虫害,避免造成绿护植物的大面积病害。10、中耕除草中耕可增加土壤透气性、提高土温、促进肥料的分解,有利于根系的生长。中耕深度以栽种植物及树龄而定,浅根性中耕宜浅,深根性,中耕宜深。中耕宜在晴天,或雨后2-3天进行。中耕次数:花灌木一年内至少2次;小乔木至少隔年一次,夏季中耕结合除草一举两得,宜浅些;秋后中耕宜浅些,且可结合施肥进行。11、防寒(1)加强栽培管理、适当施肥、灌水,增加树木抗旱能力。(2)注意栽植防护林和设置风障,预防和减轻冻害。(3)保护树干,入冬前用稻草或草绳将不耐寒树木的主干包裹起来,包裹高度在1.5米或分枝处;用石灰水加盐或石硫合剂对主干涂白,降低树体昼夜温差,还可杀死在树皮内越冬的害虫。(4)搭风障,对新种植、引进树种、矮小的花灌木,在主风侧可搭设塑料防冻棚或用具秣秸设防风障防风。(5)保护根茎和根系

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
