地下管线保护专项方案.docx

上传人:p** 文档编号:881827 上传时间:2024-03-26 格式:DOCX 页数:13 大小:24.44KB
下载 相关 举报
地下管线保护专项方案.docx_第1页
第1页 / 共13页
地下管线保护专项方案.docx_第2页
第2页 / 共13页
地下管线保护专项方案.docx_第3页
第3页 / 共13页
地下管线保护专项方案.docx_第4页
第4页 / 共13页
地下管线保护专项方案.docx_第5页
第5页 / 共13页
地下管线保护专项方案.docx_第6页
第6页 / 共13页
地下管线保护专项方案.docx_第7页
第7页 / 共13页
地下管线保护专项方案.docx_第8页
第8页 / 共13页
地下管线保护专项方案.docx_第9页
第9页 / 共13页
地下管线保护专项方案.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《地下管线保护专项方案.docx》由会员分享,可在线阅读,更多相关《地下管线保护专项方案.docx(13页珍藏版)》请在第壹文秘上搜索。

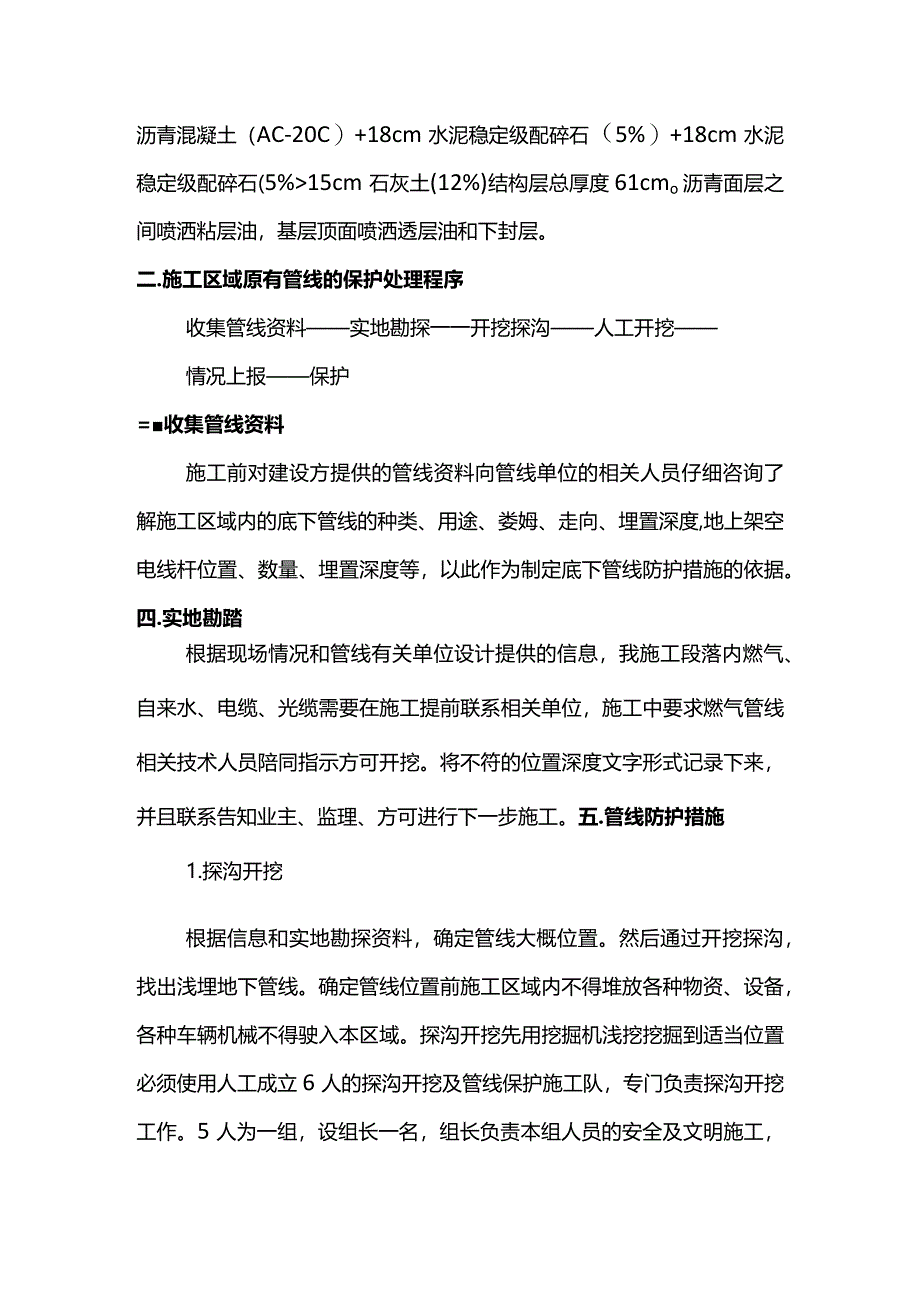

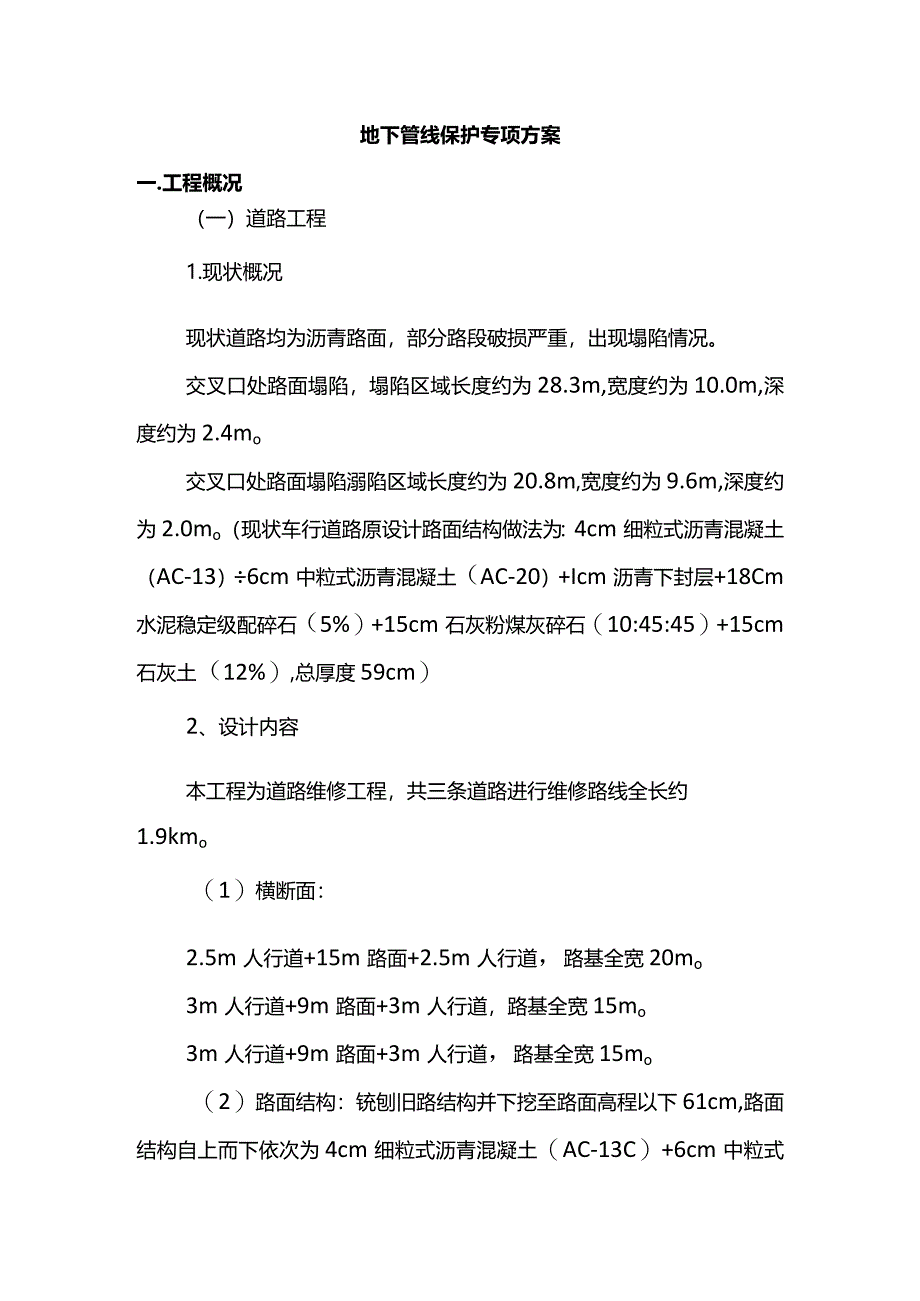

1、地下管线保护专项方案一.工程概况(一)道路工程1.现状概况现状道路均为沥青路面,部分路段破损严重,出现塌陷情况。交叉口处路面塌陷,塌陷区域长度约为28.3m,宽度约为10.0m,深度约为2.4mo交叉口处路面塌陷溺陷区域长度约为20.8m,宽度约为9.6m,深度约为2.0mo(现状车行道路原设计路面结构做法为:4cm细粒式沥青混凝土(AC-13)6cm中粒式沥青混凝土(AC-20)+Icm沥青下封层+18Cm水泥稳定级配碎石(5%)+15cm石灰粉煤灰碎石(10:45:45)+15cm石灰土(12%),总厚度59cm)2、设计内容本工程为道路维修工程,共三条道路进行维修路线全长约1.9kmo(

2、1)横断面:2.5m人行道+15m路面+2.5m人行道,路基全宽20mo3m人行道+9m路面+3m人行道,路基全宽15mo3m人行道+9m路面+3m人行道,路基全宽15mo(2)路面结构:铳刨旧路结构并下挖至路面高程以下61cm,路面结构自上而下依次为4cm细粒式沥青混凝土(AC-13C)+6cm中粒式沥青混凝土(AC-20C)+18cm水泥稳定级配碎石(5%)+18cm水泥稳定级配碎石(5%15cm石灰土(12%)结构层总厚度61cmo沥青面层之间喷洒粘层油,基层顶面喷洒透层油和下封层。二.施工区域原有管线的保护处理程序收集管线资料实地勘探一一开挖探沟人工开挖情况上报保护=收集管线资料施工前

3、对建设方提供的管线资料向管线单位的相关人员仔细咨询了解施工区域内的底下管线的种类、用途、娄姆、走向、埋置深度,地上架空电线杆位置、数量、埋置深度等,以此作为制定底下管线防护措施的依据。四.实地勘踏根据现场情况和管线有关单位设计提供的信息,我施工段落内燃气、自来水、电缆、光缆需要在施工提前联系相关单位,施工中要求燃气管线相关技术人员陪同指示方可开挖。将不符的位置深度文字形式记录下来,并且联系告知业主、监理、方可进行下一步施工。五.管线防护措施1.探沟开挖根据信息和实地勘探资料,确定管线大概位置。然后通过开挖探沟,找出浅埋地下管线。确定管线位置前施工区域内不得堆放各种物资、设备,各种车辆机械不得驶

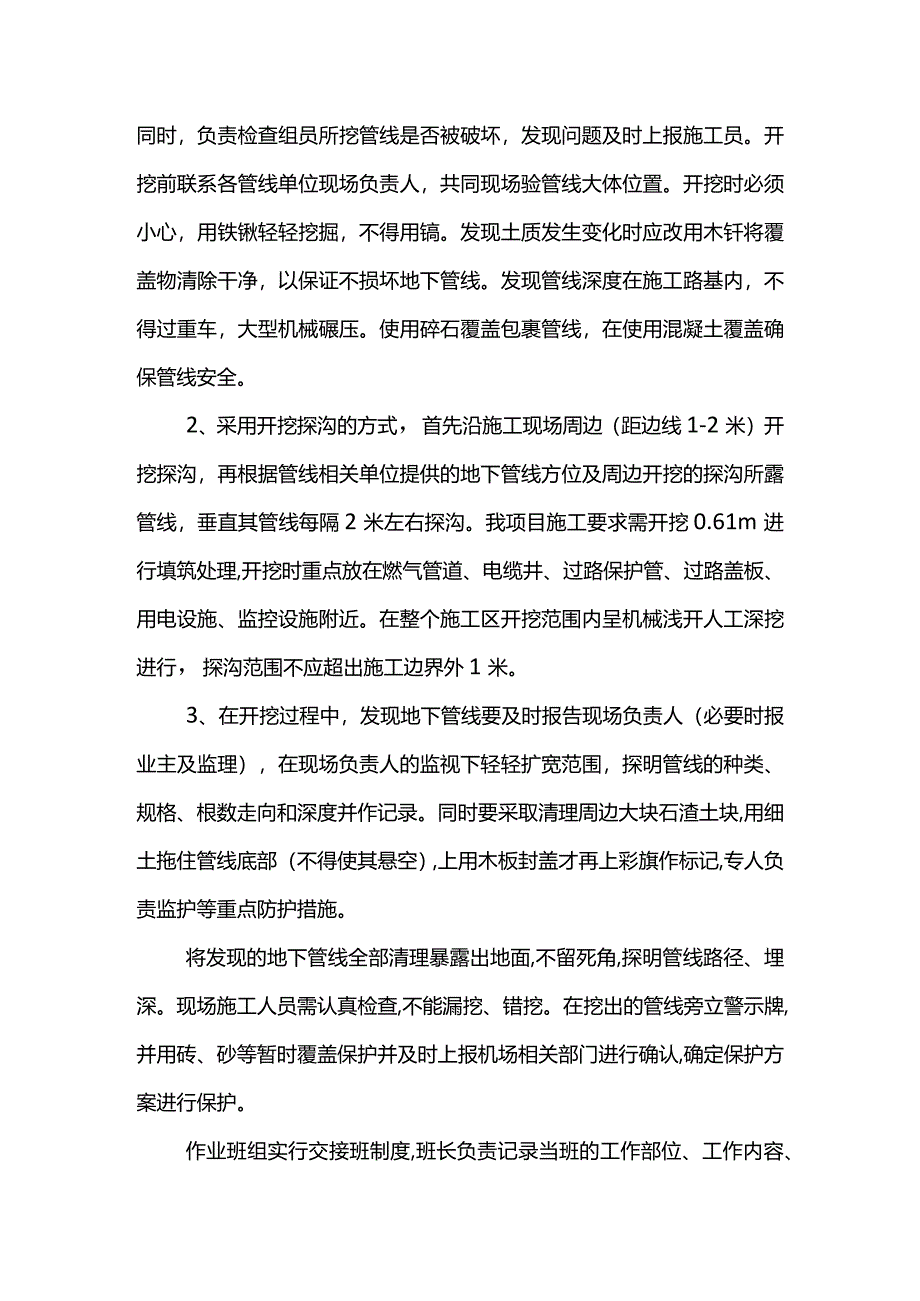

4、入本区域。探沟开挖先用挖掘机浅挖挖掘到适当位置必须使用人工成立6人的探沟开挖及管线保护施工队,专门负责探沟开挖工作。5人为一组,设组长一名,组长负责本组人员的安全及文明施工,同时,负责检查组员所挖管线是否被破坏,发现问题及时上报施工员。开挖前联系各管线单位现场负责人,共同现场验管线大体位置。开挖时必须小心,用铁锹轻轻挖掘,不得用镐。发现土质发生变化时应改用木钎将覆盖物清除干净,以保证不损坏地下管线。发现管线深度在施工路基内,不得过重车,大型机械碾压。使用碎石覆盖包裹管线,在使用混凝土覆盖确保管线安全。2、采用开挖探沟的方式,首先沿施工现场周边(距边线1-2米)开挖探沟,再根据管线相关单位提供的

5、地下管线方位及周边开挖的探沟所露管线,垂直其管线每隔2米左右探沟。我项目施工要求需开挖0.61m进行填筑处理,开挖时重点放在燃气管道、电缆井、过路保护管、过路盖板、用电设施、监控设施附近。在整个施工区开挖范围内呈机械浅开人工深挖进行,探沟范围不应超出施工边界外1米。3、在开挖过程中,发现地下管线要及时报告现场负责人(必要时报业主及监理),在现场负责人的监视下轻轻扩宽范围,探明管线的种类、规格、根数走向和深度并作记录。同时要采取清理周边大块石渣土块,用细土拖住管线底部(不得使其悬空),上用木板封盖才再上彩旗作标记,专人负责监护等重点防护措施。将发现的地下管线全部清理暴露出地面,不留死角,探明管线

6、路径、埋深。现场施工人员需认真检查,不能漏挖、错挖。在挖出的管线旁立警示牌,并用砖、砂等暂时覆盖保护并及时上报机场相关部门进行确认,确定保护方案进行保护。作业班组实行交接班制度,班长负责记录当班的工作部位、工作内容、管线状况,下班对上班的管线情况进行检查确认。施工段与施工操作人员相统一,以便一旦造成管线损坏等事故追查当事人的责任。4、探沟开挖完毕后将所挖出的管线的种类、规格、走向及深度等根据现场情况要求进行分类处理(处理方式分为三类:原地保护处理、迁移、废除),对于原地保护处理、迁移两类的管线,均须根据设计单位提供的施工图进行施工。六.管线开挖措施1.燃气及电缆开挖必须采用人工开挖,作业前进行

7、技术交底,避免野蛮施工。2、需要保护、加固处理的管线必须全部挖出曝露,不得遗漏;需要改线、废除的管线视情况全部或部分挖出。3、沟槽宽度及深度要满足管线保护的需要。4、挖出暴露的电缆线不得悬空,沟槽内清洁,无杂物、块石等。5、要做好沟槽排水措施,可挖设临时排水沟、集水坑等,降雨后立即组织排水。6、加强现场值班管理力度,做到防偷盗、防破坏。七.施工注意事项1.管线安全控制区域开挖必须采用人工开挖,作业前进行技术交底,避免野蛮施工。2、需要保护、加固处理的管线必须全部挖出曝露,不得遗漏;需要改线、废除的管线视情况全部或部分挖出。3、要做好沟槽排水措施,可挖设临时排水沟、集水坑等,降雨后立即组织排水。

8、4、根据已确定的施工专项方案及项目施工计划要求,进行跟踪测量,确保燃气管线安全及工程的顺利施工。5、加强支护、加固处理;沟槽宽度及深度要满足管线保护的需要。6、挖出暴露的管线不得悬空,沟槽内清洁,无杂物、块石等。7、加强现场值班管理力度,做到防偷盗、防破坏。八、管线保护方法1.在管道安全控制区域内开挖前,项目部对施工作业人员进行安全技术交底和安全作业规程教育,施工过程中,检查督促施工作业人员不得在安全控制区域内吸烟,使用明火。2、在开挖前确定管线的位置和走向,并与各管线单位现场技术员复核无误。在确保地下无管线情况下,方可开挖。并记录燃气管线公司急修电话号码,以备应急抢修;在安全控制区域,一律实

9、行人工开挖,发现有漏气现象,及时汇报燃气单位。3、在异常条件下进行基槽挖土,首先,要在各种措施均落实的前提下开挖。在通常情况下,管线采用吊、托的施工方法,对架空线采用吊撑方法等。4、摸清燃气管线情况,根据现状管线图,校核管线位置、走向、性质,进一步向燃气单位了解情况,完善燃气资料。5、对保留的管线根据其性质,采取相应的保护措施。对一般性质的软管保护,采用常规手段,施工时,想尽办法开管线使之暴露,靠管侧采用支撑办法,以防位移;对一般性质的硬管保护,首先确定其性质,向燃气单位咨询允许沉降范围,对间距较小的硬管,使之暴露进行保护。施工时应加强监测,使之位移控制在规定范围内。6、施工过程中发现管线有异

10、常现象或管位有差异,对管线的维修和使用有影响时,应立即停止施工,同时与燃气单位联系,落实保护管线的安全措施后,方可继续施工。7、施工过程中对可能发生意外情况的燃气管线,事先制订应急措施,配备好抢修器材,以便在管线出现危险时及时抢修,做到防患于未然。九.管线事故的处理1.电缆、光缆挖断及通讯线路故障等事故的处理(1)加强教育,使作业人员掌握操作规程,清楚损坏管线后对管线所属单位及给操作者本人带来的严重后果。(2)严格开挖成果验收程序,当探沟开挖一段(根据现场实际情况或米),由区域当班施工员组织验收,记录清楚开挖区域、作业人员、管线状态(是否破损及老化程度、颜色等)同时操作者、区域当班施工员。(3

11、)由项目部主管施工员、电工和安全工程师组成管线应急抢修组,一旦发生燃气管道、电缆、光缆挖断,通讯线路故障等事故,项目部区域当班人员应立即拨打电话通知给安全工程师、监理工程师、管线所属单位。组织人员管线所属单位专业工程师的要求进行抢修恢复,将损失减小至撮低程度。抢修组成员应保持通讯畅通。(4)管线修复完毕后,项目部组织人员及时对事故原因进行分析,制定整改措施,对作业人员进行教育,同时对相关责任人进行处理或批评教育。(5)与各管线所属单位等协调,配备足够的相关配件,确保紧急情况时的物资供应到位。2、雨水管线挖断事故的处理当施工过程中发生雨水挖断等事故,项目部区域当班施工员应及时联系安全工程师、监理

12、工程师、管线所属单位联系管线权属单位专业抢修队立即赶赴施工现场进行抢修恢复,将损失减小至爆低程度,抢修组成员应保持通讯畅通。现场配备足够的防水和堵漏应急物资和设备,施工人员及时进行抽水和水流疏解,防止流出施工场地污染周边环境。3、给水管线挖断事故的处理如果施工现场发生自来水管挖断或涌水等事故,现场当班施工员立即拨打电话通知给安全工程师、监理工程师、管线所属单位。联系蓟州区自来水公司专业抢修队立即赶赴施工现场进行抢修恢复,将损失减小到最低程度。抢修组成员应保持通讯畅通。现场配备足够的防水和堵漏应急物资,项目部应急小组应启动应急预案,项目部应急抢险队人员及时到现场进行抢险堵漏,确保紧急情况时能降低

13、险情。4、燃气管道挖断事故的处理如果施工现场发生燃气管道挖断或燃气管道漏气等事故,现场当班施工员应立即扩散人群禁止明火并拨打电话通知给安全工程师、监理工程师、管道所属单位。联系蓟州区燃气管道公司专业抢修队立即赶赴施工现场进行抢修恢复,将损失减小到最低程度。抢修组成员应保持通讯畅通。现场人员配合警界,禁止非燃气技术人员进入安全范围。确保紧急情况时能降低险情。十、管线保护责任制本工程施工期间,我项目部将派专人进行管线的保护,制定管线保护责任制,成立管线安全控制小组在现场施工过程中,管线安全控制小组组员与管线权属单位人员保持密切联系,负责提供管线基本情况和技术信息资料,对现场的各类管线进行定位标识,

14、对施工班组人员进行管线保护技术交底,并落实和实施管线保护方案的内容,保证管线安全。十一、应急救预案的目的根据施工现场可能发生的事故或紧急情况引发的伤害和其他影响的突发性事件,应急救援是减少事故造成的人员伤亡和财产损失而组织的救援行动。其任务是及时控制危险源抢救伤员,指挥现场施工人员有组织的撤离,消除危害后果等,重点是保护人群的生命安全。成立管线应急领导小组组长:负责组织管线事故救援预案及事故状态下的现场指挥救援工作和事故善后处理工作副组长:组织应急预案的演练工作;负责人员、资源配备、应急队伍的调动、协调事故现场的有关工作;生产经理:负责对事故现场救援小组人员的抢险、救援工作的指挥;负责事故现场

15、信息的收集与传递;安全负责人:协助生产副经理进行事故应急预案的演练工作。负责事故现场调查、处理、取证及事故报告等工作;技术负责人:负责重大危险源的数据统计及控制措施的编制及事故现场的有关技术数据的统计工作;机械负责人:负责应急预案演练及事故现场的车辆设备、救援设备指挥调动工作;环境保护责任人:负责事故现场的环境监测及保护工作,负责负伤人员的疏导工作;医疗救护负责人:负责应急预案演练及事故现场的人员抢救工作及伤员的转运工作,配合急救中心及医院医疗诊治工作和伤员的伤情统计工作;十二、日常教育管理及预案的演练为了能在事故发生时,迅速准确、有条不素地处理事故,尽可能减少事故造成的损失,平时必须落实应急

16、救援预案的各项准备工作做到组织落实、装备落实、教育落实、制度落实、训练有素。具体要求1.项目部应急领导领导小组负责组织应急救援人员,每半年进行一次预案实战演习。2、项目部每月组织一次应急救援队伍负责人会议,研究应急救援工作。3、按照相关法律、法规要求,制定本项目部应急救援预案培训演练计划,组织应急救援队伍进行应急培训。4、项目部应急领导小组应对职工进行经常性安全教育,以强化职工安全意识,提高安全技术水平和自救能力。5、项目部每月进行一次安全生产大检查,把检查应急救援工作落实情况作为一项重要内容。6、项目部每年年底对应急救援工作的开展情况进行一次总结评比,奖优罚劣。十三、事故应急救援程序在项目部安

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
