架空光缆敷设质量检查记录表.docx

上传人:p** 文档编号:883663 上传时间:2024-03-26 格式:DOCX 页数:2 大小:20.90KB
下载 相关 举报
架空光缆敷设质量检查记录表.docx_第1页
第1页 / 共2页
架空光缆敷设质量检查记录表.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《架空光缆敷设质量检查记录表.docx》由会员分享,可在线阅读,更多相关《架空光缆敷设质量检查记录表.docx(2页珍藏版)》请在第壹文秘上搜索。

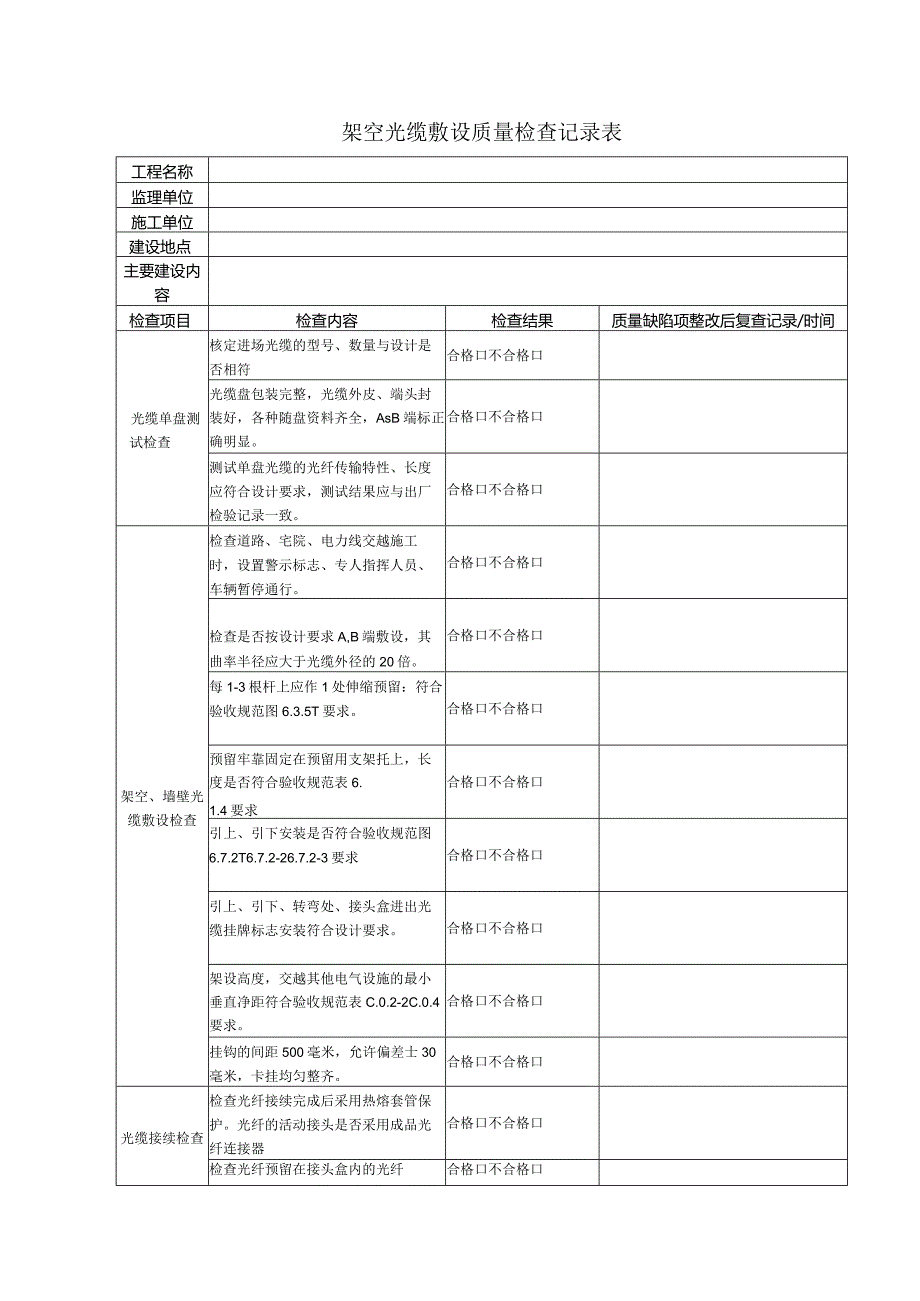

1、架空光缆敷设质量检查记录表工程名称监理单位施工单位建设地点主要建设内容检查项目检查内容检查结果质量缺陷项整改后复查记录/时间光缆单盘测试检查核定进场光缆的型号、数量与设计是否相符合格口不合格口光缆盘包装完整,光缆外皮、端头封装好,各种随盘资料齐全,AsB端标正确明显。合格口不合格口测试单盘光缆的光纤传输特性、长度应符合设计要求,测试结果应与出厂检验记录一致。合格口不合格口架空、墙壁光缆敷设检查检查道路、宅院、电力线交越施工时,设置警示标志、专人指挥人员、车辆暂停通行。合格口不合格口检查是否按设计要求A,B端敷设,其曲率半径应大于光缆外径的20倍。合格口不合格口每1-3根杆上应作1处伸缩预留:符

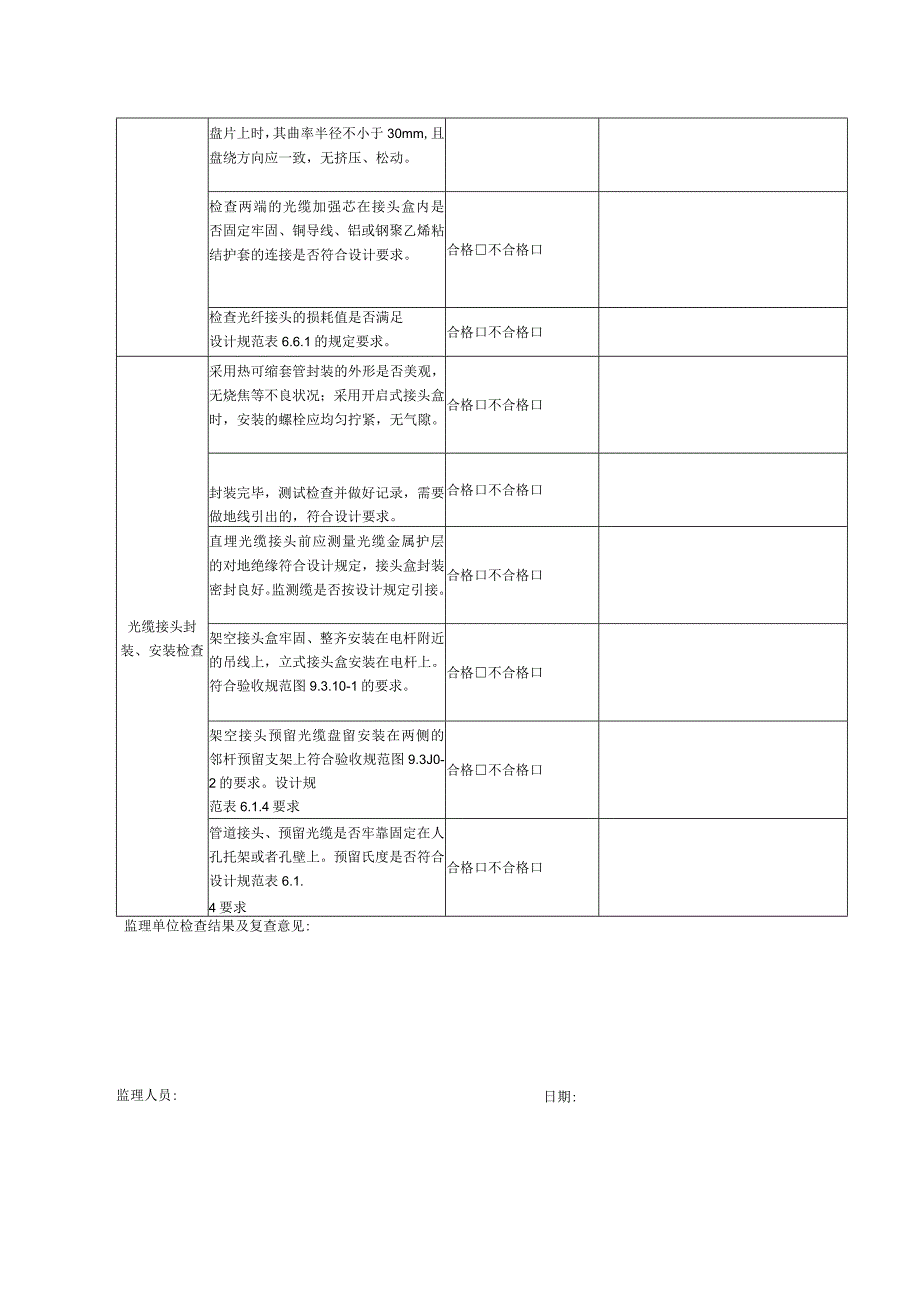

2、合验收规范图6.3.5T要求。合格口不合格口预留牢靠固定在预留用支架托上,长度是否符合验收规范表6.1.4要求合格口不合格口引上、引下安装是否符合验收规范图6.7.2T6.7.2-26.7.2-3要求合格口不合格口引上、引下、转弯处、接头盒进出光缆挂牌标志安装符合设计要求。合格口不合格口架设高度,交越其他电气设施的最小垂直净距符合验收规范表C.0.2-2C.0.4要求。合格口不合格口挂钩的间距500毫米,允许偏差士30毫米,卡挂均匀整齐。合格口不合格口光缆接续检查检查光纤接续完成后采用热熔套管保护。光纤的活动接头是否采用成品光纤连接器合格口不合格口检查光纤预留在接头盒内的光纤合格口不合格口盘片

3、上时,其曲率半径不小于30mm,且盘绕方向应一致,无挤压、松动。检查两端的光缆加强芯在接头盒内是否固定牢固、铜导线、铝或钢聚乙烯粘结护套的连接是否符合设计要求。合格不合格口检查光纤接头的损耗值是否满足设计规范表6.6.1的规定要求。合格口不合格口光缆接头封装、安装检查采用热可缩套管封装的外形是否美观,无烧焦等不良状况;采用开启式接头盒时,安装的螺栓应均匀拧紧,无气隙。合格口不合格口封装完毕,测试检查并做好记录,需要做地线引出的,符合设计要求。合格口不合格口直埋光缆接头前应测量光缆金属护层的对地绝缘符合设计规定,接头盒封装密封良好。监测缆是否按设计规定引接。合格口不合格口架空接头盒牢固、整齐安装在电杆附近的吊线上,立式接头盒安装在电杆上。符合验收规范图9.3.10-1的要求。合格不合格口架空接头预留光缆盘留安装在两侧的邻杆预留支架上符合验收规范图9.3J0-2的要求。设计规范表6.1.4要求合格不合格口管道接头、预留光缆是否牢靠固定在人孔托架或者孔壁上。预留氏度是否符合设计规范表6.1.4要求合格口不合格口监理单位检查结果及复查意见:日期:监理人员:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 汽车/机械/制造 > 电气技术

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
