1、消防工程施工方案一、消防系统施工前,应具备条件:1 .应具备设备布置平面图、接线图、安装图以及其他必要的文件。消防系统施工应按设计图纸进行,不得随意更改。消防设施应向专业经销部门采购,质量必须符合要求。并应具有消防检验合格证、质保单。2 .施工单位应具备消防施工相应级别的安装许可证。3 .项目经理应具有消防项目经理资格证书。二、消防供水系统安装1 .消防供水系统包括管道、消火栓、泵及其它阀门、消防箱及供水池等。2 .消防供水系统的安装工艺流程安装准备消防水池安装一干管安L报警阀安装一立管安装I喷洒分层干支水管、消火栓及支管安装水流指示器、消防水泵1.高位水箱安装.管道冲洗喷淋支管安装节流装置,
2、三报警阀配件、消火栓配件、喷淋头安装系统满水调试3.消火栓安装;3.1 消火栓箱体应有消防主管部门批准的制造许可证及合格证方可使用。3. 2消火栓支管要以栓阀的坐标、标高定位甩口,核定后再稳固消火栓箱,箱体找正稳固后再把校阅安装好,栓阀开启应方便,箱门开启应灵活,安装完毕后应及时封上门,以防零件丢失。箱内有电控按钮时要注意与电气专业配合施工。箱体油漆损伤部位在竣工前应重新补油漆一遍。4. 3消火拴安装尺寸为阀门中心距地面为LInb阀门距箱侧面为140mm,距箱后内表面为100nlnb拴口阀不应与门柜相碰。5. 4消火栓内的皮带水枪应在交工前安装。水龙带卷实盘紧放在箱内,水枪要竖放在箱体内。4.

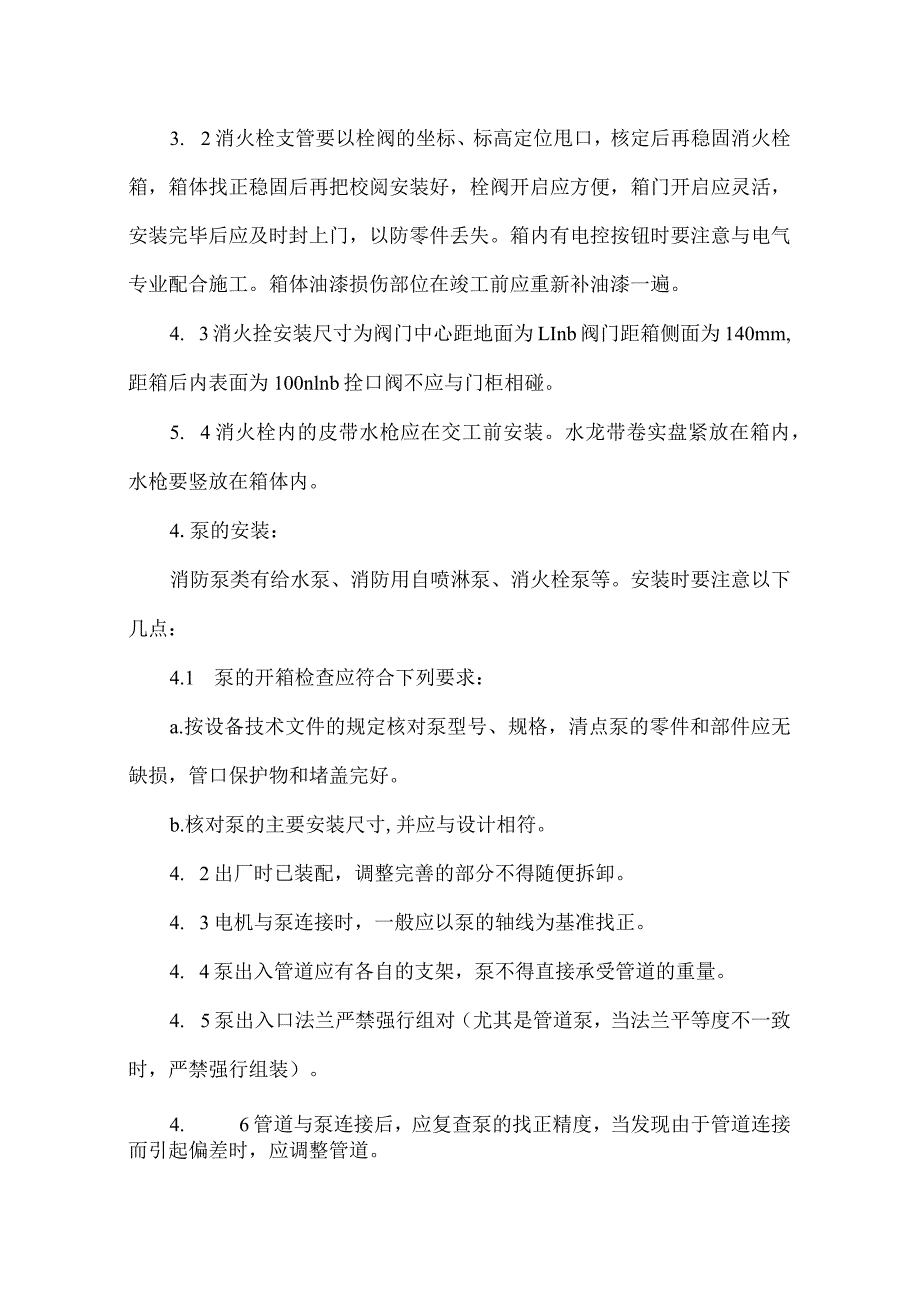

3、泵的安装:消防泵类有给水泵、消防用自喷淋泵、消火栓泵等。安装时要注意以下几点:4.1 泵的开箱检查应符合下列要求:a.按设备技术文件的规定核对泵型号、规格,清点泵的零件和部件应无缺损,管口保护物和堵盖完好。b.核对泵的主要安装尺寸,并应与设计相符。4. 2出厂时已装配,调整完善的部分不得随便拆卸。4. 3电机与泵连接时,一般应以泵的轴线为基准找正。4. 4泵出入管道应有各自的支架,泵不得直接承受管道的重量。4. 5泵出入口法兰严禁强行组对(尤其是管道泵,当法兰平等度不一致时,严禁强行组装)。4. 6管道与泵连接后,应复查泵的找正精度,当发现由于管道连接而引起偏差时,应调整管道。4 .7管道与泵

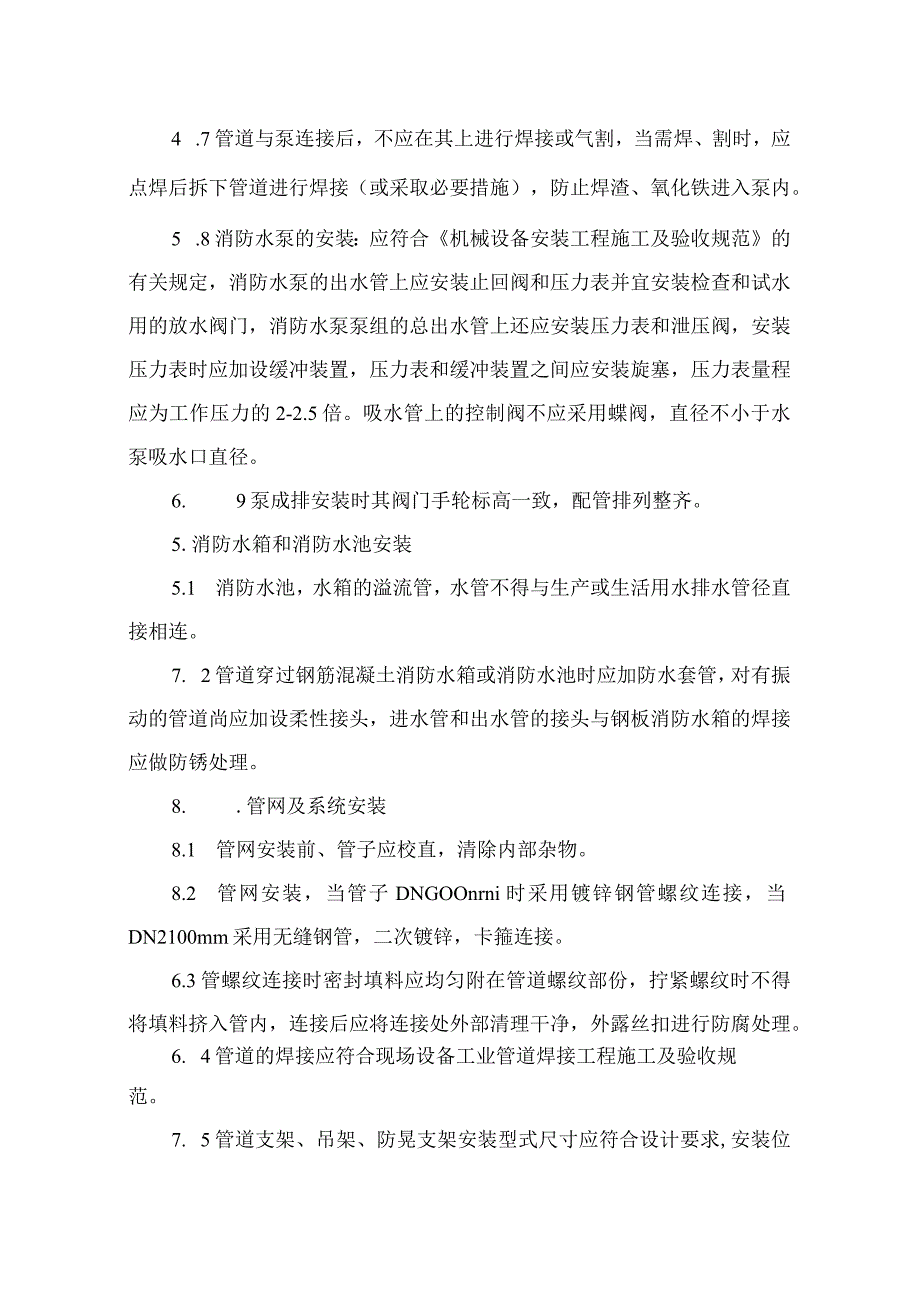

4、连接后,不应在其上进行焊接或气割,当需焊、割时,应点焊后拆下管道进行焊接(或采取必要措施),防止焊渣、氧化铁进入泵内。5 .8消防水泵的安装:应符合机械设备安装工程施工及验收规范的有关规定,消防水泵的出水管上应安装止回阀和压力表并宜安装检查和试水用的放水阀门,消防水泵泵组的总出水管上还应安装压力表和泄压阀,安装压力表时应加设缓冲装置,压力表和缓冲装置之间应安装旋塞,压力表量程应为工作压力的2-2.5倍。吸水管上的控制阀不应采用蝶阀,直径不小于水泵吸水口直径。6. 9泵成排安装时其阀门手轮标高一致,配管排列整齐。5.消防水箱和消防水池安装5.1 消防水池,水箱的溢流管,水管不得与生产或生活用水排
5、水管径直接相连。7. 2管道穿过钢筋混凝土消防水箱或消防水池时应加防水套管,对有振动的管道尚应加设柔性接头,进水管和出水管的接头与钢板消防水箱的焊接应做防锈处理。8. .管网及系统安装8.1 管网安装前、管子应校直,清除内部杂物。8.2 管网安装,当管子DNGOOnrni时采用镀锌钢管螺纹连接,当DN2100mm采用无缝钢管,二次镀锌,卡箍连接。6.3管螺纹连接时密封填料应均匀附在管道螺纹部份,拧紧螺纹时不得将填料挤入管内,连接后应将连接处外部清理干净,外露丝扣进行防腐处理。6. 4管道的焊接应符合现场设备工业管道焊接工程施工及验收规范。7. 5管道支架、吊架、防晃支架安装型式尺寸应符合设计要
6、求,安装位置不应妨碍喷头的喷水效果,喷头与支架,吊架的距离不宜小于300mm,与末端喷头之间的距离不宜大于750mmo8. 6当管子的公称直径等于或大于50mm时,每段配水干管或配水管设置防晃支架不应少于1个,管道改变方向时应增设防晃支架。防晃支架距地面或楼面的距离宜为1.51.8mo6. 7管道穿过墙体或楼板时应加设套管,套管长度不得小于墙体厚度,或应高出楼面或地面50rn,套管与管道的间隙应采用阻燃材料填塞密实。7、自动喷淋灭火系统试压和冲洗管网安装完毕后应对其冲洗并按设计要求进行强度试验、严密性试验。7.1系统试压系统试压前编制试压方案并经批准,对不能与试压的设备、仪表、阀门及附件应加以
7、隔离或拆除,加设的临时盲板应具有突出于法兰的边耳。并作出明显标记,试压过程中刚出现泄漏应放空管网中的介质消除缺陷后重新再试。当系统设计压力小于等于LOMPa时,水压试验压力为设计工作压力的1.5倍,并不低于L4Mpa,当系统工作压力大于1.OMpa时,水压强度试验压力应为该工作压力加0.4Mpao水压强度试验的测试与应设在系统管网的最低点,缓慢升压达到试验压力后30min,目测管网应无泄漏和无变形,且压力降下大于0.05MPa为合格,填写水压试验记录。7. 2系统冲洗管网的冲洗应在试压合格后分段进行,冲洗顺序应先室外,后室内,先地下,后地上,室内部份的冲洗应按配水干管配水管,配水支管的顺序进行
8、。冲洗前应对系统的仪表采取保护措施,止回阀和报警阀等应拆除冲洗结束后及时复位。冲洗直径大于100mm的管道时应对焊缝,死角和底部进行敲打,但不得损伤管道。冲洗合格及时填写冲洗记录。7. 3严密性试验水压严密性试验应在水压强度试验和管网冲洗合格后进行,试验压力为设计工作压力,稳压24h,应无泄漏。三、消防自动喷水系统的安装消防自喷水系统包括报警阀、水流指示器、水力警铃、压力开关、喷水支管、喷头、末端试水装置等。1 .自动喷水灭火系统施工前应对采用的系统组件、管件及其它设备材料进行现场检查。系统组件、管件及其它设备、材料应符合设计要求和国家现行有关标准的规定,并应具有出厂合格证。1.2喷头、报警阀
9、、压力开关、水流指示等主要系统组件应经国家消防产品质量监督检验中心检测合格。1.3组件、管件进行现场外观检查合格。1.4喷头的现场检验型号,规格符合设计要求,喷头的商标、型号公称动作温度制造厂等标志齐全,加工外观无缺陷。闭式喷头应进行密封性能试验,无渗漏,无损伤为合格,批量抽查1%试验压力OMpa试验时间不少于3mino1.5阀门及附件的现场检验:阀门的型号、规格应符合设计要求,配件齐全不得有加工缺陷和机械损伤。报警阀应有商标、型号、规格标志,还应有水流方向的永久性标志。报警阀和控制阀的阀瓣及操作机构应动作灵活无卡涩现象,阀体无异体堵塞。水力警铃转动灵活无阻滞现象。1.6报警阀应逐个进行渗漏试
10、验,试验压力为额定工作压力的2倍,试验时间为5min,阀瓣处无渗漏。1. 7压力开关,水流指示及水位,气压,阀门限位等自动监测装置应有铭牌、安全操作指示标志和产品说明书水流指示器,尚应有水流方向的永久性标志;安装前应逐个进行主要功能检查合格者方可使用。2.喷淋支管及喷淋头的安装。21喷淋支管的安装应在系统试压冲洗合格,龙骨吊顶装完且根据吊顶板的标高来确定喷洒头预留口的坐标,使支管预留口做到位置准确。支管末端用管箍固定。管箍口与吊顶装修层齐平,拉线安装,支管安装完后用丝堵拧紧准备试压。2 .2消防喷头的安装可按装修计划分段进行,消防喷淋系统管道试压冲洗合格后,装修即可封吊顶、安装喷洒头。3 .3
11、喷头安装:喷头的安装应在系统试压、冲洗合格后进行。喷头安装时不得对喷头进行拆装,改动并严禁给喷头附加任何装饰性涂层。当喷头的公称直径小于IOmm时,应在配水干管或配水管上安装过滤器。2.4湿式报警阀组的安装湿式报警阀组安装应使前后管道应能顺利充满水,压力波动时水力警铃不应发生误报,管路上的过滤器应安装在延迟器前。2.5其它组件安装水力警铃启动压力不应小于0.05Mpa2.6 水流指示器的安装应在管道冲洗合格后进行,应竖直安装在水平管道上侧,动作方向和水流方向一致,指示器的浆片,膜片应动作灵活,不应与管壁发生碰察。2.7 末端试水装置宜安装在系统管网末端或分区管网末端。四、消防自动报警系统安装火
12、灾自动报警系统安装应在土建外装修及油漆活全部完成管线、导线预埋盒全部完成后进行,安装应符合GB50166火灾自动报警系统施工及验收规范及设计要求。1 .自动报警系统安装流程系统调 试验收消防系统安 装要求2 .自动火灾报警系统及广播系统中,安设于地面及墙体内的管、盒,配合土建主体施工而进行,敷设于吊顶内的依照强电部分施工方法和顺序进行施工。敷设于电缆井道的应先埋支架,后装线槽,再敷缆线。敷设托盘的,其托盘安装应先敷设托盘支架,用金属膨胀螺栓固定支架,保证托盘水平。沿管走向的支架应先与风管前敷设。3 .消防系统导线敷设后,应对每回线的导线用500V的兆欧表测量绝缘电阻,其对地绝缘电阻不应小于20
13、兆欧。4 .探测器安装底座应固定牢固,其导线连接必须可靠压接或焊接,当焊接时,不得使用带腐蚀性的助焊剂。5 .控制器的安装应牢固可靠,不得倾斜。控制器的主电源引入线应直接与消防电源连接,严禁使用电源连接,严禁使用电源插头,主电源应有明显标志。6 .消防系统工作接地应用铜芯绝缘导线或电缆,不得利用镀锌扁铁或金属软管。7 .广播扬声器配合二次装修进行安装。烟、温感探测器在装修贴面后安装,区域报警、集中报警均在土建内装修、门窗完工后,安装调试。五、系统调试1 .调试前准备工作1.1 资料、仪表、工具的准备和调试人员的组织准备好调试所需的施工图纸、资料、仪器和工具,组织安排好调试人员,分工清楚、责任明
14、确。1.2 调试前的全面检查工作1.2.1 按设计图纸和有关规范的布线要求,检查系统线路的每个回路。1.2.2 检查所有消防栓按钮、手动报警按钮、警铃和喇叭的安装接线是否符合要求,有没有损坏和丢失。检查每个回路的终端电阻是否已全部装上,电阻值是否正确。1.2.4检查消防电源连接是否符合要求,供电情况是否稳定,电压是否达到要求。主电源和备用电源的容量是否符合要求,是否能自动切换。1.2.5 检查中继器和广播切换器的安装接线情况是否和图纸相符。1.2.6检查所有水流指示器的安装是否妥当,水流方向是否正确。1.2.7检查各种器件是否按要求留有备用件,型号和数量是否齐全和足够。2.系统调试应具备的条件
15、2.1 水池,水箱已储备设计要求的水量。2. 2系统供电正常3. 3湿式喷水系统管网内已充满水、阀门无泄漏。4. 4自动报警系统处于工作状态3 .系统调试内容1 .1水源测试:核实水箱容积、设置高度:核时消防水泵接合器的数量和供水能力。2 .2消防水泵调试:启动消防水泵应在5min内投入正常运行。备用电源切换时,消防水泵应在1.5min内投入正常运行3 .3稳压泵调试:模拟设计启动条件,稳压泵应立即启动,当达到系统设计压力时,稳压泵应自动停止运行。4 .4报警阀调试:湿式报警阀调试时,在其试水处放水,报警阀应及时动作,水力警铃应发出报警信号,水流指示器应输出报警电信号,压力开关应接通电路报警,并应启动消防水泵。5 .5排水装置的调试开启排水装置的主排水阀,应按系统的最大设计灭火水量作排水试验,并使压力达到稳定。6 .6联动试验:采用专用测试仪表对火灾自动报警系统的各种探测器输入模拟火灾信号,火灾自动报警控制器应发出声光报警信号并启动自动喷水灭火系统。启动一只喷头或以0.94-1.5L/S的流量从末端试水装置处放水,水流指示器,压力开关,水力警铃和消防水泵等应及时动作并发出相应的信号。4 .系统调试程序消防对讲电话准备工作报警线路 故
