《高聚物改性沥青涂膜防水技术交底.docx》由会员分享,可在线阅读,更多相关《高聚物改性沥青涂膜防水技术交底.docx(2页珍藏版)》请在第壹文秘上搜索。

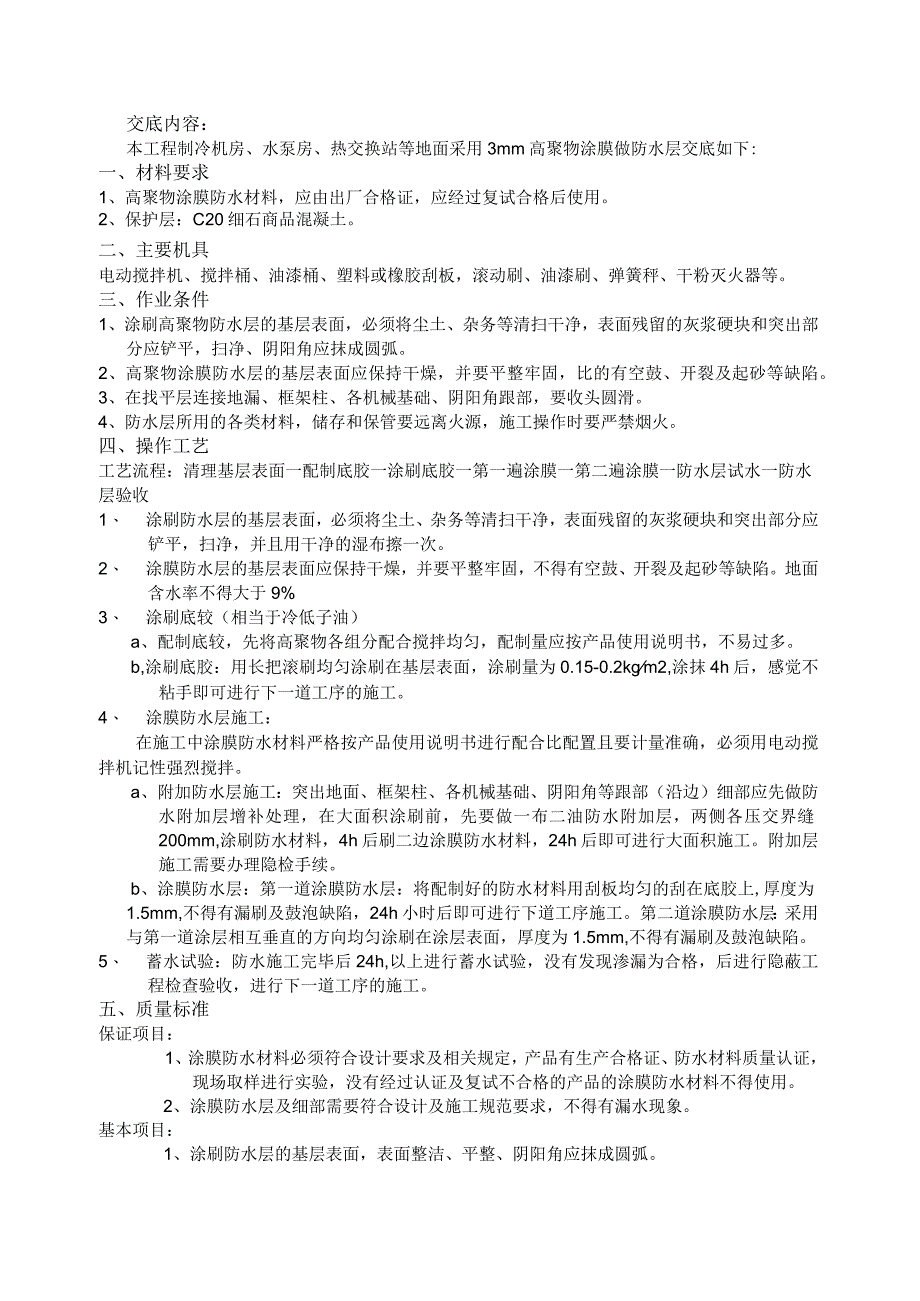

1、交底内容:本工程制冷机房、水泵房、热交换站等地面采用3mm高聚物涂膜做防水层交底如下:一、材料要求1、高聚物涂膜防水材料,应由出厂合格证,应经过复试合格后使用。2、保护层:C20细石商品混凝土。二、主要机具电动搅拌机、搅拌桶、油漆桶、塑料或橡胶刮板,滚动刷、油漆刷、弹簧秤、干粉灭火器等。三、作业条件1、涂刷高聚物防水层的基层表面,必须将尘土、杂务等清扫干净,表面残留的灰浆硬块和突出部分应铲平,扫净、阴阳角应抹成圆弧。2、高聚物涂膜防水层的基层表面应保持干燥,并要平整牢固,比的有空鼓、开裂及起砂等缺陷。3、在找平层连接地漏、框架柱、各机械基础、阴阳角跟部,要收头圆滑。4、防水层所用的各类材料,储
2、存和保管要远离火源,施工操作时要严禁烟火。四、操作工艺工艺流程:清理基层表面一配制底胶一涂刷底胶一第一遍涂膜一第二遍涂膜一防水层试水一防水层验收1、 涂刷防水层的基层表面,必须将尘土、杂务等清扫干净,表面残留的灰浆硬块和突出部分应铲平,扫净,并且用干净的湿布擦一次。2、 涂膜防水层的基层表面应保持干燥,并要平整牢固,不得有空鼓、开裂及起砂等缺陷。地面含水率不得大于9%3、 涂刷底较(相当于冷低子油)a、配制底较,先将高聚物各组分配合搅拌均匀,配制量应按产品使用说明书,不易过多。b,涂刷底胶:用长把滚刷均匀涂刷在基层表面,涂刷量为0.15-0.2kgm2,涂抹4h后,感觉不粘手即可进行下一道工序
3、的施工。4、 涂膜防水层施工:在施工中涂膜防水材料严格按产品使用说明书进行配合比配置且要计量准确,必须用电动搅拌机记性强烈搅拌。a、附加防水层施工:突出地面、框架柱、各机械基础、阴阳角等跟部(沿边)细部应先做防水附加层增补处理,在大面积涂刷前,先要做一布二油防水附加层,两侧各压交界缝200mm,涂刷防水材料,4h后刷二边涂膜防水材料,24h后即可进行大面积施工。附加层施工需要办理隐检手续。b、涂膜防水层:第一道涂膜防水层:将配制好的防水材料用刮板均匀的刮在底胶上,厚度为1.5mm,不得有漏刷及鼓泡缺陷,24h小时后即可进行下道工序施工。第二道涂膜防水层:采用与第一道涂层相互垂直的方向均匀涂刷在

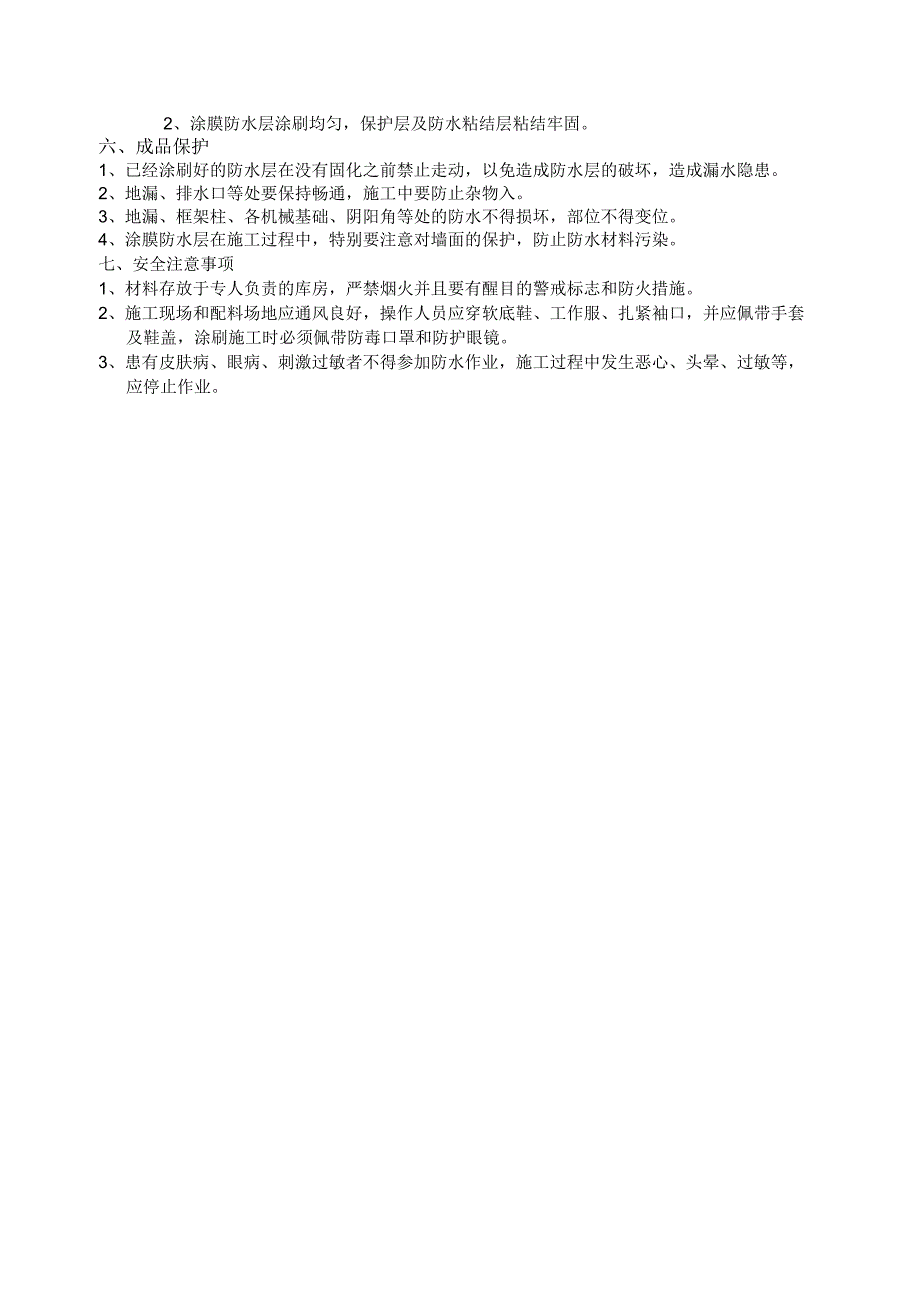

4、涂层表面,厚度为1.5mm,不得有漏刷及鼓泡缺陷。5、 蓄水试验:防水施工完毕后24h,以上进行蓄水试验,没有发现渗漏为合格,后进行隐蔽工程检查验收,进行下一道工序的施工。五、质量标准保证项目:1、涂膜防水材料必须符合设计要求及相关规定,产品有生产合格证、防水材料质量认证,现场取样进行实验,没有经过认证及复试不合格的产品的涂膜防水材料不得使用。2、涂膜防水层及细部需要符合设计及施工规范要求,不得有漏水现象。基本项目:1、涂刷防水层的基层表面,表面整洁、平整、阴阳角应抹成圆弧。2、涂膜防水层涂刷均匀,保护层及防水粘结层粘结牢固。六、成品保护1、已经涂刷好的防水层在没有固化之前禁止走动,以免造成防水层的破坏,造成漏水隐患。2、地漏、排水口等处要保持畅通,施工中要防止杂物入。3、地漏、框架柱、各机械基础、阴阳角等处的防水不得损坏,部位不得变位。4、涂膜防水层在施工过程中,特别要注意对墙面的保护,防止防水材料污染。七、安全注意事项1、材料存放于专人负责的库房,严禁烟火并且要有醒目的警戒标志和防火措施。2、施工现场和配料场地应通风良好,操作人员应穿软底鞋、工作服、扎紧袖口,并应佩带手套及鞋盖,涂刷施工时必须佩带防毒口罩和防护眼镜。3、患有皮肤病、眼病、刺激过敏者不得参加防水作业,施工过程中发生恶心、头晕、过敏等,应停止作业。
