小区路面改造施工方案设计.docx

上传人:p** 文档编号:888774 上传时间:2024-03-26 格式:DOCX 页数:5 大小:20.20KB
下载 相关 举报
小区路面改造施工方案设计.docx_第1页
第1页 / 共5页
小区路面改造施工方案设计.docx_第2页
第2页 / 共5页
小区路面改造施工方案设计.docx_第3页
第3页 / 共5页
小区路面改造施工方案设计.docx_第4页
第4页 / 共5页
小区路面改造施工方案设计.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《小区路面改造施工方案设计.docx》由会员分享,可在线阅读,更多相关《小区路面改造施工方案设计.docx(5页珍藏版)》请在第壹文秘上搜索。

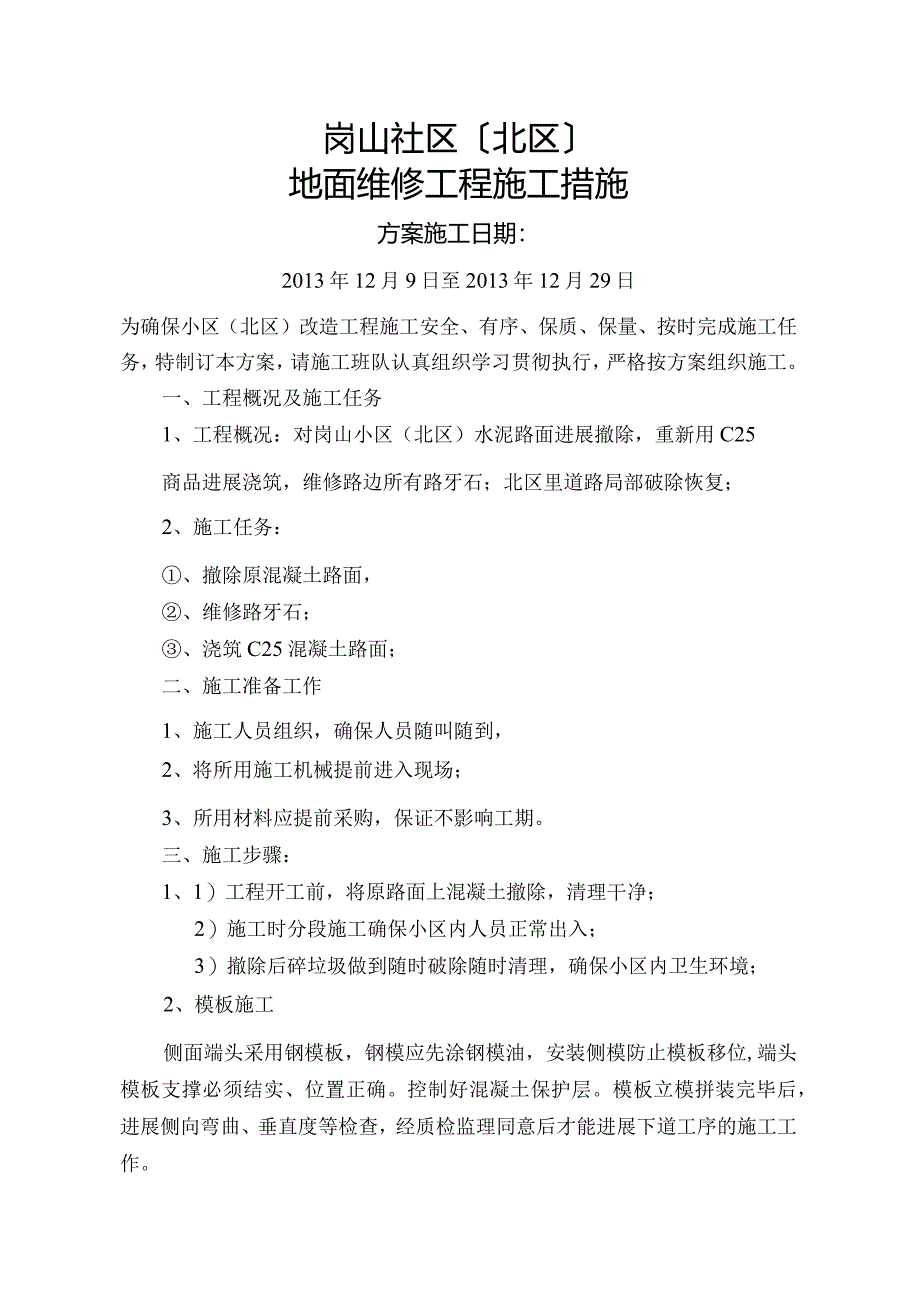

1、岗山社区北区地面维修工程施工措施方案施工日期:2013年12月9日至2013年12月29日为确保小区(北区)改造工程施工安全、有序、保质、保量、按时完成施工任务,特制订本方案,请施工班队认真组织学习贯彻执行,严格按方案组织施工。一、工程概况及施工任务1、工程概况:对岗山小区(北区)水泥路面进展撤除,重新用C25商品进展浇筑,维修路边所有路牙石;北区里道路局部破除恢复;2、施工任务:、撤除原混凝土路面,、维修路牙石;、浇筑C25混凝土路面;二、施工准备工作1、施工人员组织,确保人员随叫随到,2、将所用施工机械提前进入现场;3、所用材料应提前采购,保证不影响工期。三、施工步骤:1、1)工程开工前,

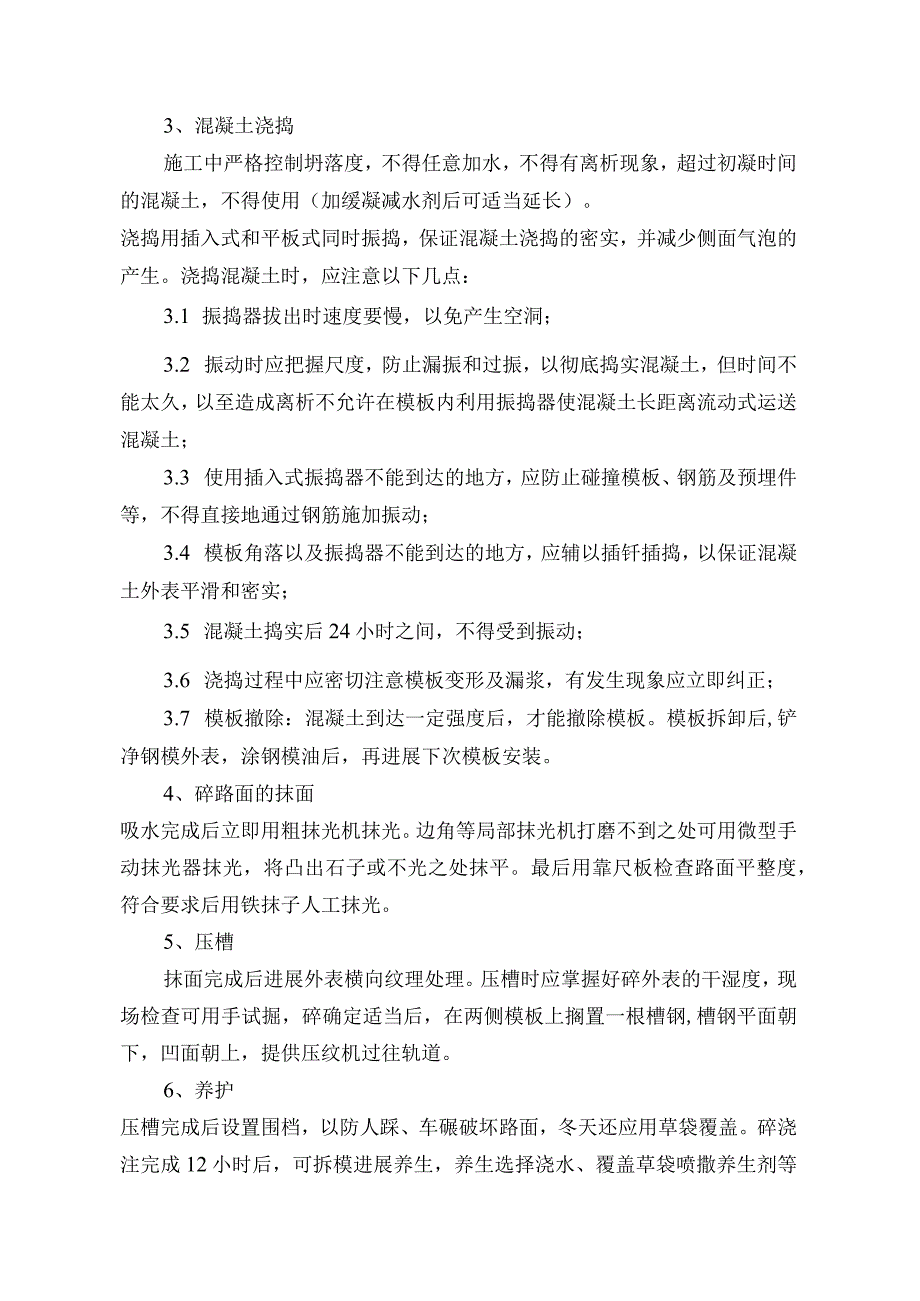

2、将原路面上混凝土撤除,清理干净;2)施工时分段施工确保小区内人员正常出入;3)撤除后碎垃圾做到随时破除随时清理,确保小区内卫生环境;2、模板施工侧面端头采用钢模板,钢模应先涂钢模油,安装侧模防止模板移位,端头模板支撑必须结实、位置正确。控制好混凝土保护层。模板立模拼装完毕后,进展侧向弯曲、垂直度等检查,经质检监理同意后才能进展下道工序的施工工作。3、混凝土浇捣施工中严格控制坍落度,不得任意加水,不得有离析现象,超过初凝时间的混凝土,不得使用(加缓凝减水剂后可适当延长)。浇捣用插入式和平板式同时振捣,保证混凝土浇捣的密实,并减少侧面气泡的产生。浇捣混凝土时,应注意以下几点:3.1 振捣器拔出时速

3、度要慢,以免产生空洞;3.2 振动时应把握尺度,防止漏振和过振,以彻底捣实混凝土,但时间不能太久,以至造成离析不允许在模板内利用振捣器使混凝土长距离流动式运送混凝土;3.3 使用插入式振捣器不能到达的地方,应防止碰撞模板、钢筋及预埋件等,不得直接地通过钢筋施加振动;3.4 模板角落以及振捣器不能到达的地方,应辅以插钎插捣,以保证混凝土外表平滑和密实;3.5 混凝土捣实后24小时之间,不得受到振动;3.6 浇捣过程中应密切注意模板变形及漏浆,有发生现象应立即纠正;3.7 模板撤除:混凝土到达一定强度后,才能撤除模板。模板拆卸后,铲净钢模外表,涂钢模油后,再进展下次模板安装。4、碎路面的抹面吸水完

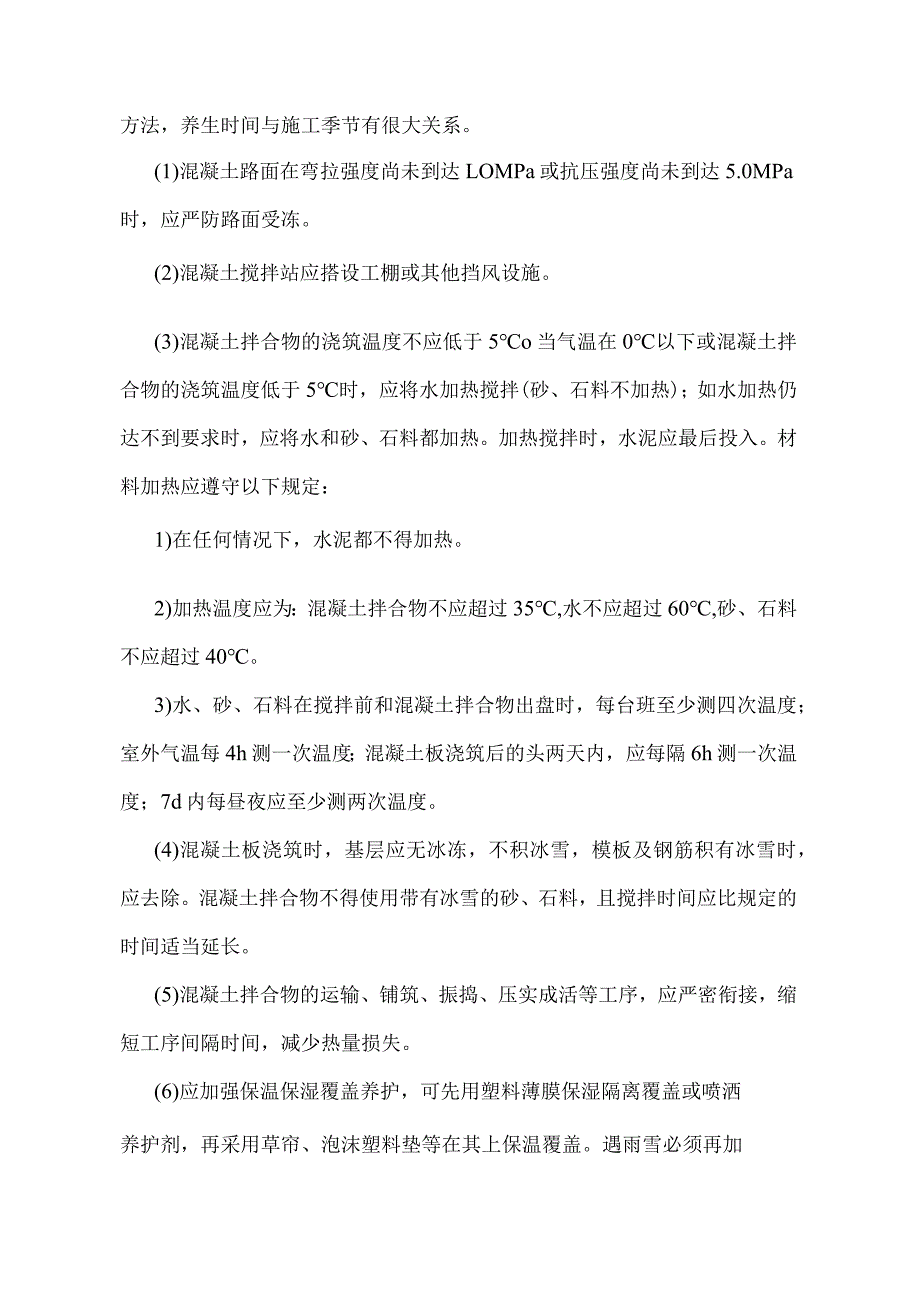

4、成后立即用粗抹光机抹光。边角等局部抹光机打磨不到之处可用微型手动抹光器抹光,将凸出石子或不光之处抹平。最后用靠尺板检查路面平整度,符合要求后用铁抹子人工抹光。5、压槽抹面完成后进展外表横向纹理处理。压槽时应掌握好碎外表的干湿度,现场检查可用手试掘,碎确定适当后,在两侧模板上搁置一根槽钢,槽钢平面朝下,凹面朝上,提供压纹机过往轨道。6、养护压槽完成后设置围档,以防人踩、车碾破坏路面,冬天还应用草袋覆盖。碎浇注完成12小时后,可拆模进展养生,养生选择浇水、覆盖草袋喷撒养生剂等方法,养生时间与施工季节有很大关系。(1)混凝土路面在弯拉强度尚未到达LOMPa或抗压强度尚未到达5.0MPa时,应严防路面

5、受冻。(2)混凝土搅拌站应搭设工棚或其他挡风设施。(3)混凝土拌合物的浇筑温度不应低于5o当气温在0以下或混凝土拌合物的浇筑温度低于5时,应将水加热搅拌(砂、石料不加热);如水加热仍达不到要求时,应将水和砂、石料都加热。加热搅拌时,水泥应最后投入。材料加热应遵守以下规定:1)在任何情况下,水泥都不得加热。2)加热温度应为:混凝土拌合物不应超过35,水不应超过60,砂、石料不应超过40。3)水、砂、石料在搅拌前和混凝土拌合物出盘时,每台班至少测四次温度;室外气温每4h测一次温度;混凝土板浇筑后的头两天内,应每隔6h测一次温度;7d内每昼夜应至少测两次温度。(4)混凝土板浇筑时,基层应无冰冻,不积

6、冰雪,模板及钢筋积有冰雪时,应去除。混凝土拌合物不得使用带有冰雪的砂、石料,且搅拌时间应比规定的时间适当延长。(5)混凝土拌合物的运输、铺筑、振捣、压实成活等工序,应严密衔接,缩短工序间隔时间,减少热量损失。(6)应加强保温保湿覆盖养护,可先用塑料薄膜保湿隔离覆盖或喷洒养护剂,再采用草帘、泡沫塑料垫等在其上保温覆盖。遇雨雪必须再加盖油布、塑料薄膜等。(7)冬期施工时,应在现场增加留置同条件养护试块的组数。(8)冬期养护时间不得少于28do允许拆模时间也应适当延长。(9),养护(1)混凝土板压实成活后,应及时养护,养护应根据施工工地情况及条件,选用塑料薄膜养护等方法。1)用塑料保湿膜、土工毡、土

7、工布、麻袋、草袋、草帘等,在混凝土终凝以后覆盖于混凝土板外表。2)昼夜温差大的地区,混凝土板浇筑后3d内应采取保温措施,防止混凝土板产生收缩裂缝。3)混凝土板在养护期间和填缝前,应制止车辆通行。在到达设计强度的40%以后,方可允许行人通行。4)养护时间应根据混凝土强度增长情况而定,一般宜为14-21do养护期满方可将覆盖物去除,板面不得留有痕迹。7、碎路面的切缝横向缩缝切割:横向施工缝采用锯缝,缝深6cm,宽5mm。切割时必须保持有充足的注水,在进展中要观察刀片注水情况。四、环境保护及文明施工:1、在施工过程中,应遵守国家和山东省现行的有关文件文明施工,环境保护,小区物业保护方面的规定,全面分

8、析施工过程中可能引起的环境及噪音环境保护方面的问题,把保护居民居住环境作为一项重要工作来抓;2、做到工完、料净、场清、恢复原有场地;3、文明施工、循序作业、按章操作;4、尊重民风、民俗、搞好民众关系;五、施工质量要求:1、质量宗旨:以科学性管理,高标准,严要求,精益求精,质量第一,优质高效服务,创优质工程,实现顾客满意。2、质量目标:分局部项工程合格率100%,优质品率不低于90乐投诉解决率100%,投诉解决后的满意率不低于90%,顾客满意率不低于95%。3、职业安康安全方针:遵守职业安康安全法规,提高安康安全意识,预防为主,安全第一,实现安全生产目标。4、工程施工工艺经自检自查后,要求一次验收合格,争取优质工程。5、安全质量无违章作业,无责任事故发生。岗山社区北区道路维修工程施工措施建设单位:兖矿集团济三煤矿施工单位:邹城市国宇建工

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
