市政道路工程雨季专项施工方案.docx

上传人:p** 文档编号:889240 上传时间:2024-03-26 格式:DOCX 页数:9 大小:42.18KB
下载 相关 举报
市政道路工程雨季专项施工方案.docx_第1页
第1页 / 共9页
市政道路工程雨季专项施工方案.docx_第2页
第2页 / 共9页
市政道路工程雨季专项施工方案.docx_第3页
第3页 / 共9页
市政道路工程雨季专项施工方案.docx_第4页
第4页 / 共9页
市政道路工程雨季专项施工方案.docx_第5页
第5页 / 共9页
市政道路工程雨季专项施工方案.docx_第6页
第6页 / 共9页
市政道路工程雨季专项施工方案.docx_第7页
第7页 / 共9页
市政道路工程雨季专项施工方案.docx_第8页
第8页 / 共9页
市政道路工程雨季专项施工方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《市政道路工程雨季专项施工方案.docx》由会员分享,可在线阅读,更多相关《市政道路工程雨季专项施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。

1、第一章工程概况一、工程概述工程位于贵州省六盘水市盘县境内,路线起点于刘官收费站出口,起点桩号为kO+OOO,途经刘官、城关、赵官,终止耙耙铺,一标段全长1.8km。道路全线按四车道一级公路建设,设计时速60km小时。一、编制的目的本雨季专项施工方案是对施工现场进行踏勘后作出的施工部署。将按照招标文件规定,依据施工设计图要求,遵照该投标文件确定的施工原则及方案,同时根据业主、设计院和监理工程师的要求,融合以往施工经验,编制本雨季专项施工方案,用以指导现场实际施工,严格贯彻“安全第一,预防为主、综合治理”的方针和原则。确保优质高效地完成施工任务。二、编制的依据2.1、 市政道路、公路及配套工程招标

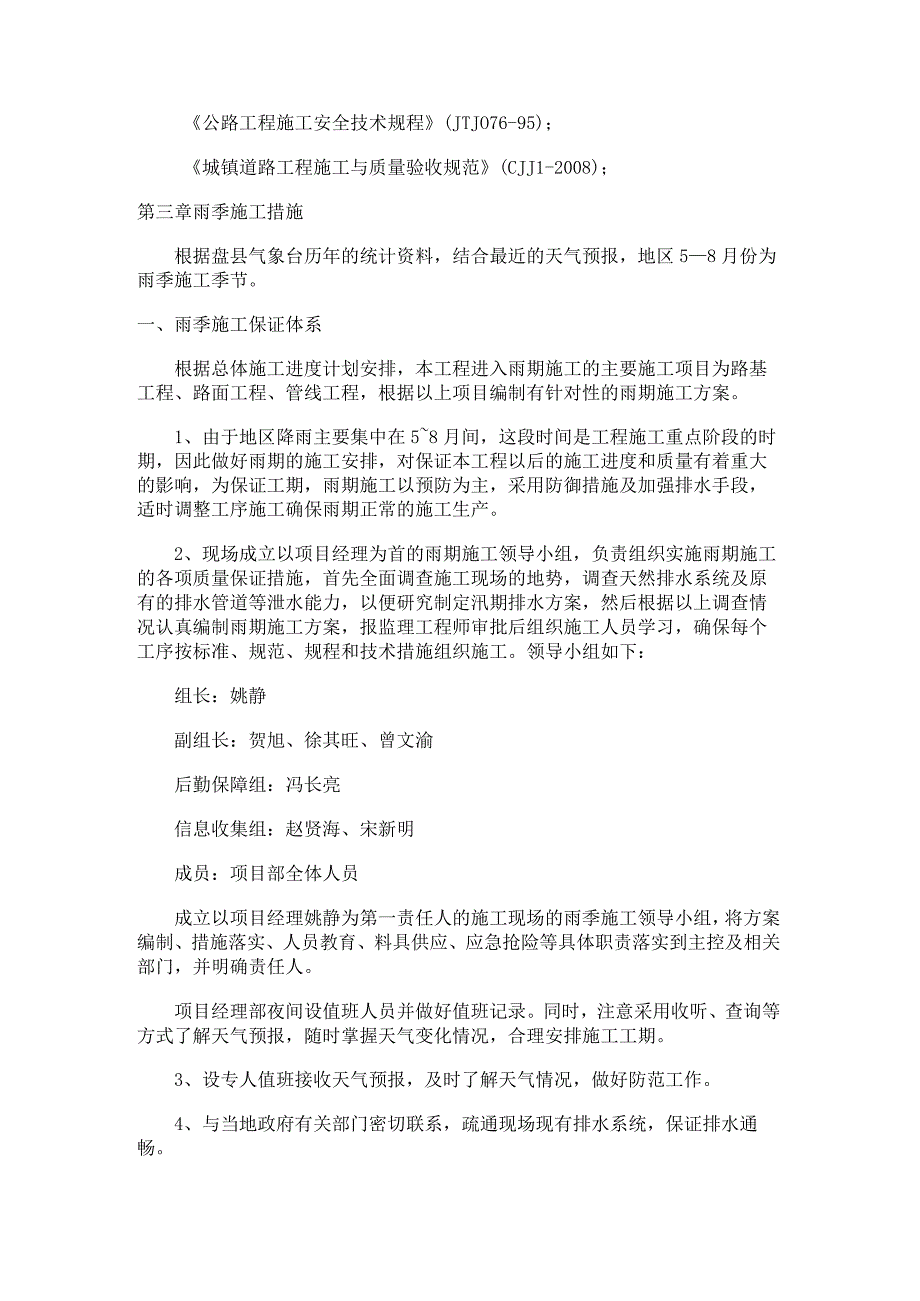

2、文件。2.2、 市政道路、公路及配套工程图纸。2.3、 本公司质量体系系列文件。2.4、 公司已批复的全面的施工组织设计。2.5、 根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,以及我公司成熟的施工技术、管理水平、机械设备配套能力、资金投入能力和多年来从事同类工程的施工经验。三、本专项方案遵循的主要规程规范:建筑地基与基础工程施工质量验收规范施工现场临时用电安全技术规范JGJ46-2005公路土工试验规程(JTGE402007);公路工程技术标准(JTGBO1-2003);工程测量规范(GB50026-93);建筑边坡工程技术规范GB503302002;建筑基坑支护技术规范

3、JGJ120-99;岩土工程勘察规范(GB50021-2001);公路工程施工安全技术规程(JTJO76-95);城镇道路工程施工与质量验收规范(CJJ1-2008);第三章雨季施工措施根据盘县气象台历年的统计资料,结合最近的天气预报,地区58月份为雨季施工季节。一、雨季施工保证体系根据总体施工进度计划安排,本工程进入雨期施工的主要施工项目为路基工程、路面工程、管线工程,根据以上项目编制有针对性的雨期施工方案。1、由于地区降雨主要集中在58月间,这段时间是工程施工重点阶段的时期,因此做好雨期的施工安排,对保证本工程以后的施工进度和质量有着重大的影响,为保证工期,雨期施工以预防为主,采用防御措施

4、及加强排水手段,适时调整工序施工确保雨期正常的施工生产。2、现场成立以项目经理为首的雨期施工领导小组,负责组织实施雨期施工的各项质量保证措施,首先全面调查施工现场的地势,调查天然排水系统及原有的排水管道等泄水能力,以便研究制定汛期排水方案,然后根据以上调查情况认真编制雨期施工方案,报监理工程师审批后组织施工人员学习,确保每个工序按标准、规范、规程和技术措施组织施工。领导小组如下:组长:姚静副组长:贺旭、徐其旺、曾文渝后勤保障组:冯长亮信息收集组:赵贤海、宋新明成员:项目部全体人员成立以项目经理姚静为第一责任人的施工现场的雨季施工领导小组,将方案编制、措施落实、人员教育、料具供应、应急抢险等具体

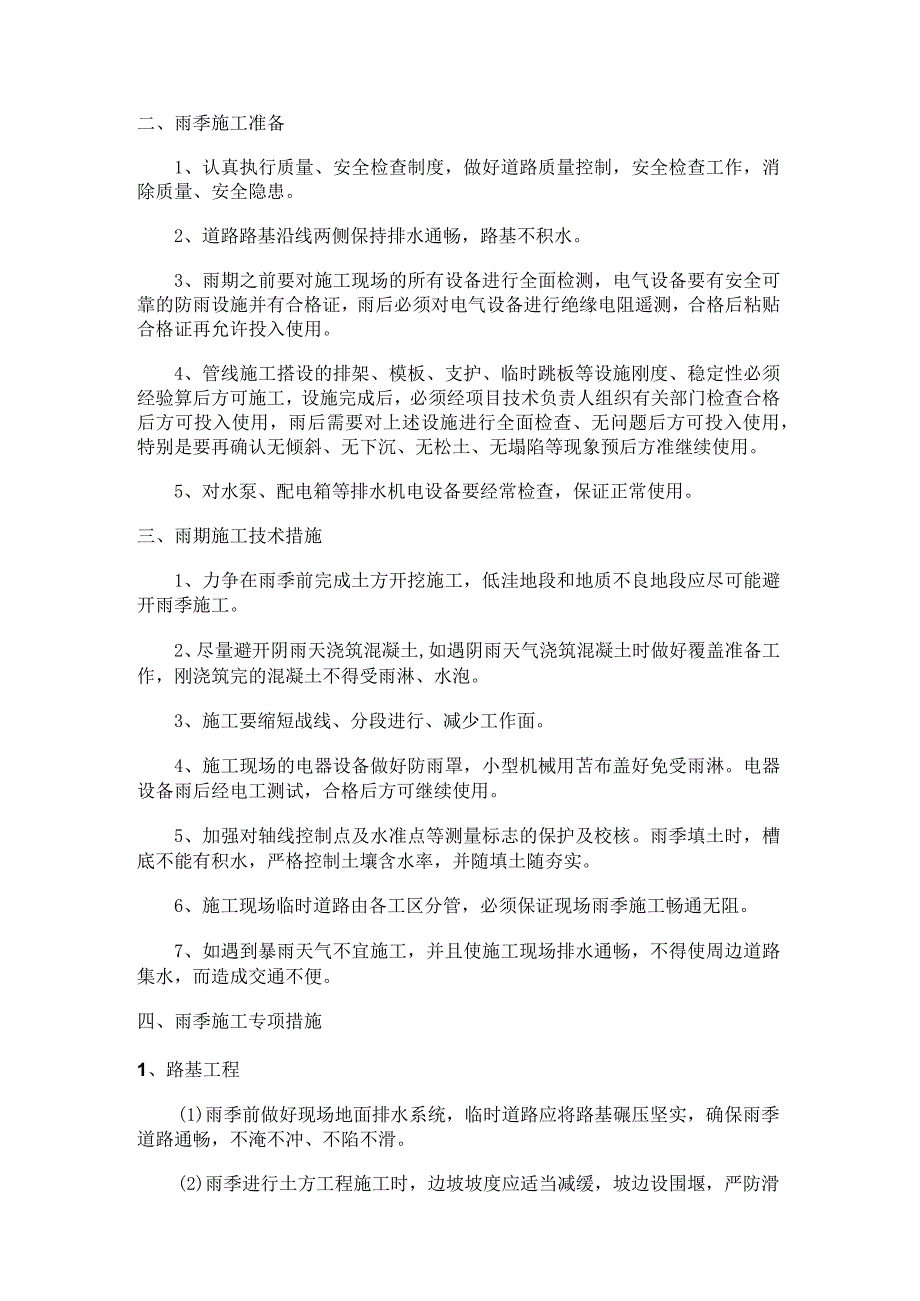

5、职责落实到主控及相关部门,并明确责任人。项目经理部夜间设值班人员并做好值班记录。同时,注意采用收听、查询等方式了解天气预报,随时掌握天气变化情况,合理安排施工工期。3、设专人值班接收天气预报,及时了解天气情况,做好防范工作。4、与当地政府有关部门密切联系,疏通现场现有排水系统,保证排水通畅。二、雨季施工准备1、认真执行质量、安全检查制度,做好道路质量控制,安全检查工作,消除质量、安全隐患。2、道路路基沿线两侧保持排水通畅,路基不积水。3、雨期之前要对施工现场的所有设备进行全面检测,电气设备要有安全可靠的防雨设施并有合格证,雨后必须对电气设备进行绝缘电阻遥测,合格后粘贴合格证再允许投入使用。4、

6、管线施工搭设的排架、模板、支护、临时跳板等设施刚度、稳定性必须经验算后方可施工,设施完成后,必须经项目技术负责人组织有关部门检查合格后方可投入使用,雨后需要对上述设施进行全面检查、无问题后方可投入使用,特别是要再确认无倾斜、无下沉、无松土、无塌陷等现象预后方准继续使用。5、对水泵、配电箱等排水机电设备要经常检查,保证正常使用。三、雨期施工技术措施1、力争在雨季前完成土方开挖施工,低洼地段和地质不良地段应尽可能避开雨季施工。2、尽量避开阴雨天浇筑混凝土,如遇阴雨天气浇筑混凝土时做好覆盖准备工作,刚浇筑完的混凝土不得受雨淋、水泡。3、施工要缩短战线、分段进行、减少工作面。4、施工现场的电器设备做好

7、防雨罩,小型机械用苫布盖好免受雨淋。电器设备雨后经电工测试,合格后方可继续使用。5、加强对轴线控制点及水准点等测量标志的保护及校核。雨季填土时,槽底不能有积水,严格控制土壤含水率,并随填土随夯实。6、施工现场临时道路由各工区分管,必须保证现场雨季施工畅通无阻。7、如遇到暴雨天气不宜施工,并且使施工现场排水通畅,不得使周边道路集水,而造成交通不便。四、雨季施工专项措施1、路基工程(1)雨季前做好现场地面排水系统,临时道路应将路基碾压坚实,确保雨季道路通畅,不淹不冲、不陷不滑。(2)雨季进行土方工程施工时,边坡坡度应适当减缓,坡边设围堰,严防滑坡和边坡塌方,避免大面积开挖,采取分段突击施工,减少土

8、基暴露时间,回填土应在晴天进行,每班要将所填土方碾压平整坚实,设置2%的道路横坡防止土层积水。2、路面工程(1)严禁下雨日施工;雨季施工应尽量减少现场使用的砂子、碎石、水泥、石灰粉等材料存放量,砂子、碎石应分大堆存放,水泥、石灰粉应做好有效的防雨潮措施。3、沟槽开挖(1)雨期开挖时,充分考虑由于挖槽和堆土,破坏天然的排水体统后,如何排除地面雨水的问题,根据需要重新规划出排水出路,防止雨水浸泡道路。(2)沟槽切断原有的排水沟和排水管道,如果无其他适当排水出路,需架设安全可靠的渡槽或渡管、集水坑、集水井等。(3)严防雨水进入沟槽,同时采取防止塌陷、漂管等相应的措施。(4)挖槽见底后随即进行下道工序

9、,否则,槽底以上暂留20Cm不挖,作为保护层,减少雨水渗入。4、管线施工(1)雨期进行管线施工要严防雨水泡槽,造成漂管事故,对已铺设的管道及时进行胸腔填土。(2)铺设暂时中断或未能及时砌筑的管口,用堵板或干砖等方法临时堵严。已做好的雨水口堵好围好,防止进水。(3)雨期施工对刚砌好的砌体采用覆盖措施,防止冲刷灰缝,如砂浆受雨水浸泡,未初凝的,可增加水泥砂子重新调配使用。(4)雨期施工中,要经常检查和及时维修加固临时爬梯、各类人行脚手板和斜坡道的脚手板及防滑条。确保架板稳固,防滑措施有效。(5)检查井砌筑:水泥要堆放在地势较高的地点,必须有防雨防潮措施。遇中、大雨时应停止施工,砌筑表面应采取防雨措

10、施。5、混凝土工程施工(1)商品混凝土出厂前每天定时测定砂、石等集料的含水率,及时调整施工配合比。(2)施工现场配备足够的覆盖材料(如塑料薄膜或缝布),混凝土浇筑过程中或浇筑完毕如遇下雨,应立即覆盖。(3)雨期应避免遇雨天浇灌混凝土。合模后如不能及时灌注混凝土,应在模板的适当部位预留排水孔,雨季还应加强防风紧固措施。6、钢筋工程施工(1)钢筋堆放时,下部应垫起不小于20Omm砌块,防止雨水浸泡而锈蚀。进入施工现场的钢筋,合模前如有锈迹时应及时除锈,如锈蚀严重时应予以更换。(2)焊接施工,雨天现场焊接应停止作业,急需作业的必须搭设临时防雨棚,但中雨以上天气必须停止焊接作业,以防止焊接的热影响区由

11、于淋雨而发生脆断。(3)现场堆放的钢筋,在其上面用苫布或塑料布覆盖,以防钢筋锈蚀。(4)对于施工作业面上的钢筋,一旦有锈蚀的现象,要用铁刷子除锈。(5)钢筋加工设备的上方设棚防雨,下方采取80mm、C15混凝土硬化,面层找坡,堆放场地采取碎石等透水路面,加工车间四周设置200X300(bh)排水明沟。下大雨时停止加工。7、模板工程施工(1)模板工作业必须作好材料防雨、防潮和工作面的防雨、防潮工作,应提前作好准备。(2)雨天使用的模板拆下后要放平,以免变形。模板涂刷脱模剂,大雨过后要重新涂刷一遍。(3)模板安装完成后,尽快浇筑混凝土,防止模板遇雨变形。若模板安装完成后不能及时浇筑混凝土,又被雨水

12、淋过,则浇筑混凝土前要重新检查模板和支撑,如若有变形的模板,及时调整或更换。(4)大雨、大风后对模板支撑等要及时检查:扣件有无松动滑移、架子和模板有无变形、地基有无沉陷等现象。检查完成后要及时修复,确定无安全隐患后方可继续使用。8、砌体工程(1)、水泥堆放在地势较高的地点,水泥不能直接放在原地面上,原地面应夯实用枕木或石块做支撑。铺垫油毡,上盖篷布,防止水泥受潮。(2)、遇有大、中雨时应停止施工,砌筑表面应有塑料布覆盖待雨结束后再施工。(3)、雨后施工高边坡时,注意穿好防滑鞋,安全带、安全帽做好安全防护,方可施工。9、场地布置及相应措施(1) 对各类搅拌站及构件生产基地要根据地形对场地内排水系

13、统进行疏通,以保证水流畅通,不积水,并要防止四邻地区地面水倒流进入场内。(2) 场地内的施工便道要进行硬化,并作好路拱。道路两旁要作好排水沟,保证雨后通行不陷。(3) 对现场临时设施,如职工宿舍、办公室、食堂、仓库等应进行全面检查,对危险建筑物应进行全面翻修加固或拆除重建。(4) 用于生产路面混合料的集料,除了堆放在硬化的场地外,料场内部要设置排水盲沟,料场外围设置排水明沟,避免雨天场地泥泞,将泥土混合在集料中,从而保证了集料的清洁;细集料(主要指5mm以下规格料)必须搭设防雨棚,以避免遭受雨淋和变潮湿,防雨棚的搭设必须考虑抗风性和防侧雨。(5) 避开在雨天备料,雨天过后的几天内验收集料进场时

14、,在磅房安排专人负责运输车辆的清理和冲洗,严禁泥土等杂物带入场内污染集料。(6) 搅拌设备和其它机电设施,按规定搭设雨棚,以防止雨淋。2、准确掌握气象资料能精确掌握气象情况是路面工程雨季施工成功的关键。我部除了安排专人关注新闻及常规天气预报外,还要与市气象台达成合作意向,计划购买当地高精度实时气象数据资料,以随时掌握天气情况(可达到每两小时通报一次),为雨季施工创造有利条件,真正做到未雨绸缪。五、临时用电措施1、雨季期间应定期、定人检查临电设施的绝缘状况,检查电源线是否有破损现象,发现问题及时处理。2、现场临时供电线中采用三相五线制配线,机电设备闸箱、灯具、设有防雨淋设施。所有机电设备必须设单

15、一开关,严禁一闸多用,并安装漏电保护器,停工时应拉闸停电,闸箱应加锁,在使用前,应检查和测试。3、配电箱内必须安装合格漏电保护装置,及时检查漏电保护装置的灵敏性,并随时关好电箱门。4、从事电气作业人员必须持证上岗,佩带好劳动保护用品,并应两人同时作业,一人作业,一人监护。5、电气焊时,先检查线路,潮湿部位是否漏电,并采取措施以防触电、漏电。六、雨期施工机械材料设备表设备名称型号功率数量备注发电机125030kwIL台挖掘机PC3604台水泵QS25405.5kw5台草袋子900条雨布3000m2圆木桩300根水泥管200m铁锹30把雨衣雨裤80套雨鞋80双手电筒50把洋镐18把第四章雨季施工管理1、雨期期间现场平面布置进入雨期施工前认真查看现场布置情况、临水临电布置情况,作好道路临时排水沟,保证路基及边坡的雨水顺利排除。根据现场施工的实际情况,以方便施工为原则,对雨季施工期间进行合理布置2、雨期施工前专项检查雨期施工前现场经理组织工程部、安全部、材料部等部

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
