建设工程-钢结构厂房面板预贴膜施工工法工艺.docx

上传人:p** 文档编号:890158 上传时间:2024-03-26 格式:DOCX 页数:12 大小:457.87KB
下载 相关 举报
建设工程-钢结构厂房面板预贴膜施工工法工艺.docx_第1页
第1页 / 共12页
建设工程-钢结构厂房面板预贴膜施工工法工艺.docx_第2页
第2页 / 共12页
建设工程-钢结构厂房面板预贴膜施工工法工艺.docx_第3页
第3页 / 共12页
建设工程-钢结构厂房面板预贴膜施工工法工艺.docx_第4页
第4页 / 共12页
建设工程-钢结构厂房面板预贴膜施工工法工艺.docx_第5页
第5页 / 共12页
建设工程-钢结构厂房面板预贴膜施工工法工艺.docx_第6页
第6页 / 共12页
建设工程-钢结构厂房面板预贴膜施工工法工艺.docx_第7页
第7页 / 共12页
建设工程-钢结构厂房面板预贴膜施工工法工艺.docx_第8页
第8页 / 共12页
建设工程-钢结构厂房面板预贴膜施工工法工艺.docx_第9页
第9页 / 共12页
建设工程-钢结构厂房面板预贴膜施工工法工艺.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建设工程-钢结构厂房面板预贴膜施工工法工艺.docx》由会员分享,可在线阅读,更多相关《建设工程-钢结构厂房面板预贴膜施工工法工艺.docx(12页珍藏版)》请在第壹文秘上搜索。

1、钢结构厂房围护面板预贴膜施工工法1.前言当今时代,环保、绿色、可持续发展成为社会主流。越来越多的钢结构、装配式、新型环保建材出炉,从一定程度上冲击着传统的钢筋混凝土结构。例如大型体育赛事馆、歌剧院、厂房等主框架均使用钢结构,且绝大多数围护结构材质为新型环保材料或岩棉板等。在钢结构与新型环保材料安装完成后,钢柱、梁等结构往往需要有一定的耐火等级要求,一般来说为满足这一要求都将进行不同防火等级的涂料涂刷,且喷涂防火涂料的过程中由于涂料本身的特殊性质对环境的污染比较严重,许多跨度较大的钢结构厂房一般工序为先进行钢结构的安装,然后对各部位进行防火涂料的喷涂,最后进行墙面及屋面板的封闭组合安装,防火喷涂

2、施工过程若不加以防护或相关施工措施很容易对建筑成品、周边的建筑物、地面、设备等均造成污染,处理不当极易出现后期返工修整清理,造成建筑成本、人员及物资投入的增加。中煤清洁能源科研基地项目1#、2#仓储库房为工业仓储(丙类库房)其跨度达到30米,长度70米,拥有较大的钢结构及围护面板安装工程量,耐火等级二级,钢结构需涂刷厚度不小于30或50mm的厚型防火涂料。由于防火涂料厚度的需求,这就要求在实际施工中需要将涂料分层涂刷,待下层涂料施工完成并达到一定硬度施工另一层,直至达到厚度要求。每层涂刷厚度约为mm,需多次重复施工。为满足工期要求,防火涂料及围护面板安装须进行流水作业,容易造成防火涂料施工污染

3、成品面板及周边建筑。陕西建工机械施工集团有限公司在中煤清洁能源科研基地项目1#、2#仓储库房钢结构及封闭围护结构墙板等安装施工过程中,运用了钢结构厂房封闭面板预贴膜施工工法,本工法的实际应用,不仅使钢结构安装成品得到了保护,还未影响工期,更是免去了成品污染侯修复工作,一定程度尚上节省了工期、人工投入,为钢结构安装和防火涂料以及封闭围护面板的施工带来一定的可观经济效益。2 .工法特点提前对封闭板的内外面进行预贴膜,不仅在能在运输过程中起到很好的保护作用,也可在钢结构防火涂料施工阶段避免板面污染,还能减少施工过程因防护不到位造成对周边的建筑物、地面、设备等污染。只需要在防火涂料施工完成后,撕掉内外

4、覆膜,节能环保,操作方便快捷。从源头避免污染,提高施工效率。3 .适用范围所有安装成型钢结构厂房防火涂料、封闭围护面板的施工过程或工期要求紧张、环境污染要求较高的施工场所等均可实现广泛的应用。4 .工艺原理钢结构厂房围护面板预贴膜施工工法主要借鉴代替阻隔的中心思想,采用新型环保材料PE覆膜的易粘贴、费用低、高效便捷的特点,(PE保护膜具有重量轻、强度高、透明性和气体阻隔性好、无毒、无味的优点。可以有效防止划伤和磨损,表面防静电、不易积尘。)在钢结构防火涂料涂刷施工时,在钢结构与封闭面板之间建立物理阻隔,避免防火涂料施工对钢构成品及封闭面板的污染导致清理工作的增加,并打破传统的流水施工方式,可使

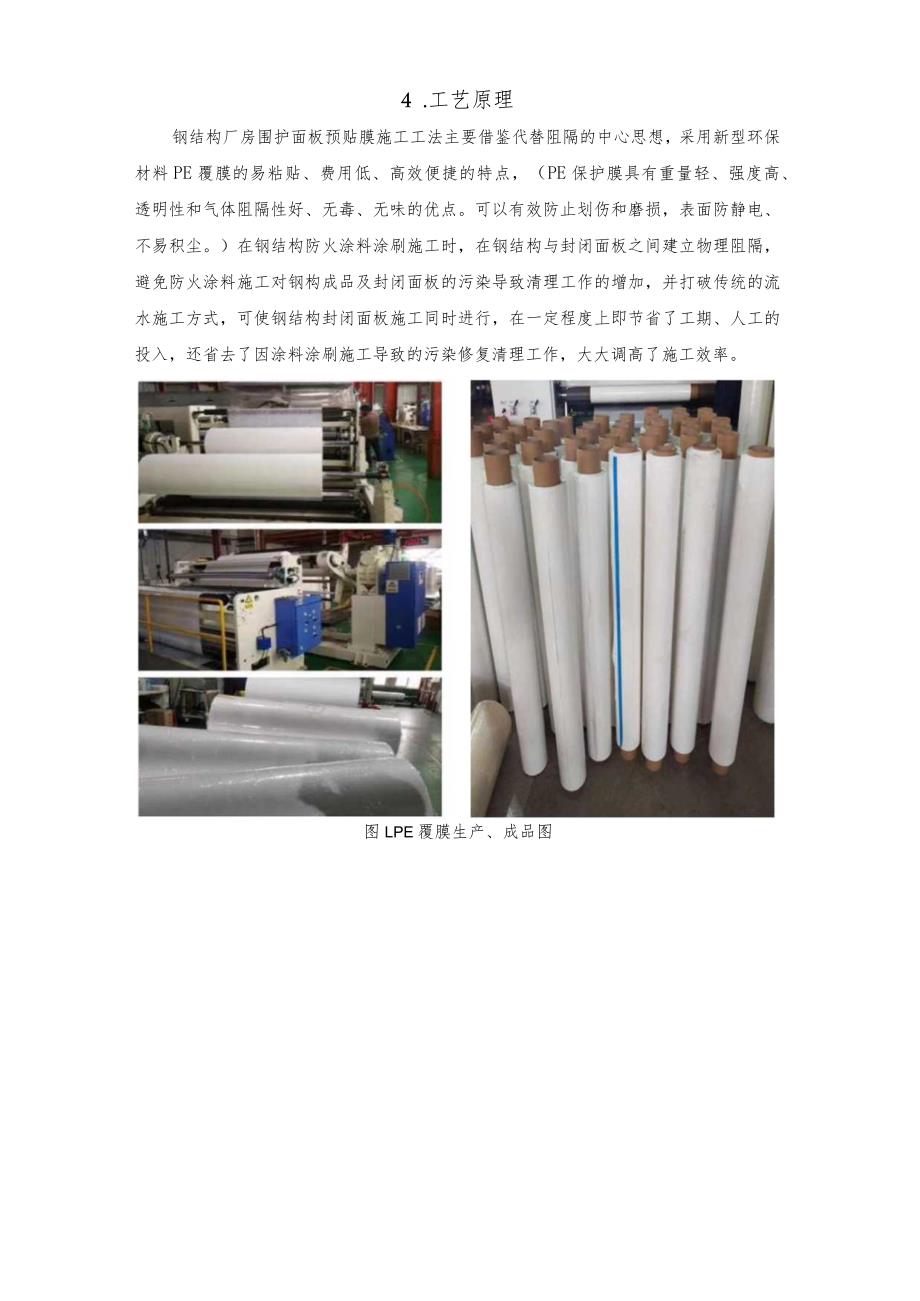

5、钢结构封闭面板施工同时进行,在一定程度上即节省了工期、人工的投入,还省去了因涂料涂刷施工导致的污染修复清理工作,大大调高了施工效率。图LPE覆膜生产、成品图5 .工艺流程及操作要点5. 1工艺流程图图2.工艺流程图5.2操作要点5. 2.1施工准备搜集相关技术资料、规范标准,结合施工现场要求确定施工方案。钢结构基本完成,封闭面板加工制作,PE保护膜生产完成。对所有现场施工人员做好技术交底、安全交底,对机械设备进行清查、配置、试运转,做到齐全、正常、状态良好、备有易损配件。精准规划,对现场封闭面板及部分复杂节点位置做相关测绘,绘制大样图,确定PE膜裁剪尺寸。图3.PE覆膜裁剪5. 2.2PE膜贴

6、合根据实地测量及裁剪覆膜尺寸,对相关部位和封闭面板材料粘贴覆膜,要求覆膜贴合紧密不留气泡。采用干式覆膜法,在薄膜涂一层粘合剂,完成后面板材料现场整齐码放备用,并再次检查外观是否破损。图4.PE覆膜粘贴侯成品面板5.2. 3面板安装和防火涂料同步施工钢结构框架施工完成,防火涂料施工准备就绪。可考虑按轴线或不同施工部位划分界限,使钢结构防火涂料施工和封闭面板安装施工不交叉,按相对应的施工步骤完成防火涂料和面板安装工程。基本可实现防火涂料和面板安装同时施工,节省工期。防火涂料施工现场做好防火设施,配备消防用具。进行施工技术交底,配料完成备用。在厚型防火涂料施工之前要对钢结构件表面进行除锈、防锈处理。

7、其锈底漆涂装应符合设计要求和国家现行有关规范规定,还需要检查彻底清除钢构件表面的灰尘、油污等杂物。在使用喷涂方式涂装的时候,喷枪垂直于钢构件表面为宜。需要注意喷涂施工第一遍不宜过厚,等干了之后,以不流淌为准,重复喷涂直到达到设计标准规定厚度。图5.防火涂料涂装及成品封闭面板安装待紧前工作防火涂料喷涂工作完成一定量为紧厚面板安装提供一定作业面时,面板安装工作同步进行。作业前对施工人员进行安全、技术交底。入场已进行PE覆膜粘贴的面板根据提前确定的安装顺序和墙面板的排版图安装,防止后面寻找,尽量减少表面污染和损伤。制作安装基准线,准确划定门窗开口部的具体位置,方便墙面板边缘顺利进行。过程中严格控制作

8、业人员素质,重点检查特殊工种技术资格,实行三检制度。安装过程中注意与钢结构的紧密接合,连接质量直接影响整体效果。面板材料运送装卸进程和吊装、寄存都要格外当心。吊装时,必需要两点吊装,格外超长时要附加有满足刚度的夹具。寄存地点要枯燥、坚实、平坦,并要有满足的支点。吊装应平稳,禁止磕碰。装置前要排好板,并按排版规定的方向次序装置。面板在墙身装置时,须留意装置的密实度及垂直度,以避免板沿边进水形成渗漏表象。应在钢梁上放定位线(拉粉线),确保面板平直,上下端均翻边,以防雨水侵入,自攻钉、接头、收边包角缝隙等须用玻璃胶密封好,确保不漏雨。面板应打满钉,打钉时有必要拉线,确保横平竖直,收边、包角等有必要装

9、置结实、美观。打钉倾斜的须去掉重打,确保打钉端正与彩板衔接紧密,禁止打错钉。在钢结构防火涂料施工以及封闭面板安装时,无须可以考虑喷涂施工的污染影响。因面板以及较难喷涂施工部位均已进行PE覆膜保护,不仅保护了成品,还降低了生产环境污染。待施工完成后,安排作业人员撕出PE覆膜即可。图6.封闭面板成品图6 .人员、材料及机具设备表L主要劳动力计划工种人数工作地点责任范围项目经理1施工现场工程总负责,负责各方面组织协调工作项目总工1施工现场负责方案的总体规划技术员2施工现场负责现场作业的技术控制质检员1施工现场现场质量管理、监督和检查安全员1施工现场现场生产安全管理、监督和检查、安全交底材料员1仓库、

10、现场材料采购、验收、保管和控制测量员1施工现场负责工程测量、放线、打点、测量垂直度作业人员22施工现场人员分组,8人负责防火涂料材料调配备料、机具运行、喷涂作业;14人负责面板安装杂工1施工现场负责现场材料废品清理回收表2.主要设备计划表序号名称型号单位数量备注1垂准仪台12天车台23喷涂机台25特制裁刀把46切割机台27搅拌棒台38电焊机台19水平仪台1108T吊车台27 .质量控制7.1本工法必须遵照执行下列标准、规范:钢结构设计标准(GB550017-2017)门式钢架轻型房屋钢结构技术规范(GB51022-2015)低合金高强度结构钢(GB/T1591-2018)结构用高频焊接薄壁H型

11、钢(JG/T137-2007)钢结构工程施工质量验收规范(GB50205-2001)钢结构超声波探伤机质量分级法(J/GT203-2007)建筑结构荷载规范(GB50009-2012)建筑工程施工质量验收统一标准(GB50300-2013)涂装前钢材便面修饰等级和除锈等级(GB8923-88)钢结构防火涂料(GB14907-2018)建筑钢结构防火技术规范(GB51249-2017)7.2质量控制措施7.2.1为了保证厚型防火涂料涂装施工质量,全部进场材料要严格查验产品合格证、耐火极限检测报告、理化力学性能检测报告,证明材料合格后方可用于工程。7.2.2涂装施工前检查钢构表面污染问题。使用铲刀

12、、钢丝刷等工具清楚表面浮浆、泥沙、灰尘和其他粘附物,不得表面残留污垢。严格控制重涂时间间隔,在一般天气晴朗状态下,间隔时间宜为8T2小时。7.2.3保证涂层完全闭合,不露底、不漏涂,便面均匀,无下坠、无裂痕等现象。刚施工的涂层现场加以保护,增加临时围护隔离,防止成品损坏。确保达到厚型防火涂料厚度应符合有关耐火极限设计要求,80%及以上面积符合要求,且最薄处厚度不应低于设计要求85%。7.2.4封闭面板覆膜施工时,严格控制粘贴粘合。确保PE覆膜与面板粘合平整牢固,覆膜产品不应有气泡、分层和剥离,不得有皱纹、折痕或其他微小杂物参入,无明显卷曲。覆膜施工完成后成品材料在现场码放整齐静置2-3小时,覆

13、膜无明显变形等问题发生,即可安装施工。7.2.5钢结构封闭面板安装前,要求认真做好施工图纸的会审和交底工作,编排面板安装顺序,严格控制面板接缝、配件安装等节点控制。7.2.6测量员实时跟进测量,控制面板安装垂直度、安装精度,保证面板安装不变形,合理编制安装工艺顺序。8 .安全措施8.1机械设备的安全装置必须处于良好状态,对暴露的传动系统或易于造成伤亡事故的突出部分需设防护罩。8.2开始生产作业前,必须对每个职工进行三级安全技术教育和安全技术交底,特殊工种的操作工必须有安全操作合格证。8.3建立安全操作规程,设备定人定岗,建立交接班制度,做好接班记录。作业人员进场必须佩戴齐全劳动和防护用品用具。

14、从事高空作业人员必须按规定要求正确系带安全带,梯子脚部绑置防滑垫,人字梯配置拉绳拉护。8.4所有电气设备必须保证接线正确,施工用电必须按规范设立分级配电箱(柜、盘),坚持“一机一闸”,严禁无序拉接电源。现场必须配有专业电X,用电设备严禁私拉乱接,电缆线等的保护措施必须全部符合要求,并定期进行检查。施工机械启动前应检查地面基础是否稳固,转动部分的部件是否充分润滑,制动器、离合器是否动作灵活,必须经检查确认合格后方可启动。8.5施工动火应严格执行动火证制度,做到“三不动火”。现场消防设施必须保持完好,并处于备用状态。在使用易燃易爆器材如氧气、乙焕气等时,现场应备有一定的干粉、泡沫等灭火器;施工现场

15、的脚手架,防护设施,安全标志和警示牌,不得擅自拆动。8.6o高处作业必须系安全防护绳索,防护绳索挂钩应挂在构架、管架和比较牢固的柱子上。高空作业所用材料要堆放平稳,工具随手放入工具袋内,上下传递物品禁止抛掷。9 .环境保护措施9.1 夜间施工时,应在晚上9点之前结束施工并关闭主要光源,并对工人和司机进行环保教育,不得喧哗,禁止按喇叭。9.2 施工时应封闭施工现场,减少对周围环境的影响。9.3 3施工照明灯的悬挂高度和方向要考虑不影响居民的夜间休息。9.4 机械修理时防止油污污染环境。9.5 5对易产生粉尘、扬尘的作业面应制定具体的操作规程和洒水降尘制度。9.6 6施工现场严格管理,保证每天工完场清。9.7 采取规范化施工,加强对全体职工的环保思想教育,使全体施工人员重视环境保护工作,把施工对环境造成的污染和对周边居民生活的影响减少到最低程度,并保证满足当地政府及业主要求。9.8 使用环保型防火涂料原材、面板、PE

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
