《抛石挤淤施工专项方案.docx》由会员分享,可在线阅读,更多相关《抛石挤淤施工专项方案.docx(7页珍藏版)》请在第壹文秘上搜索。

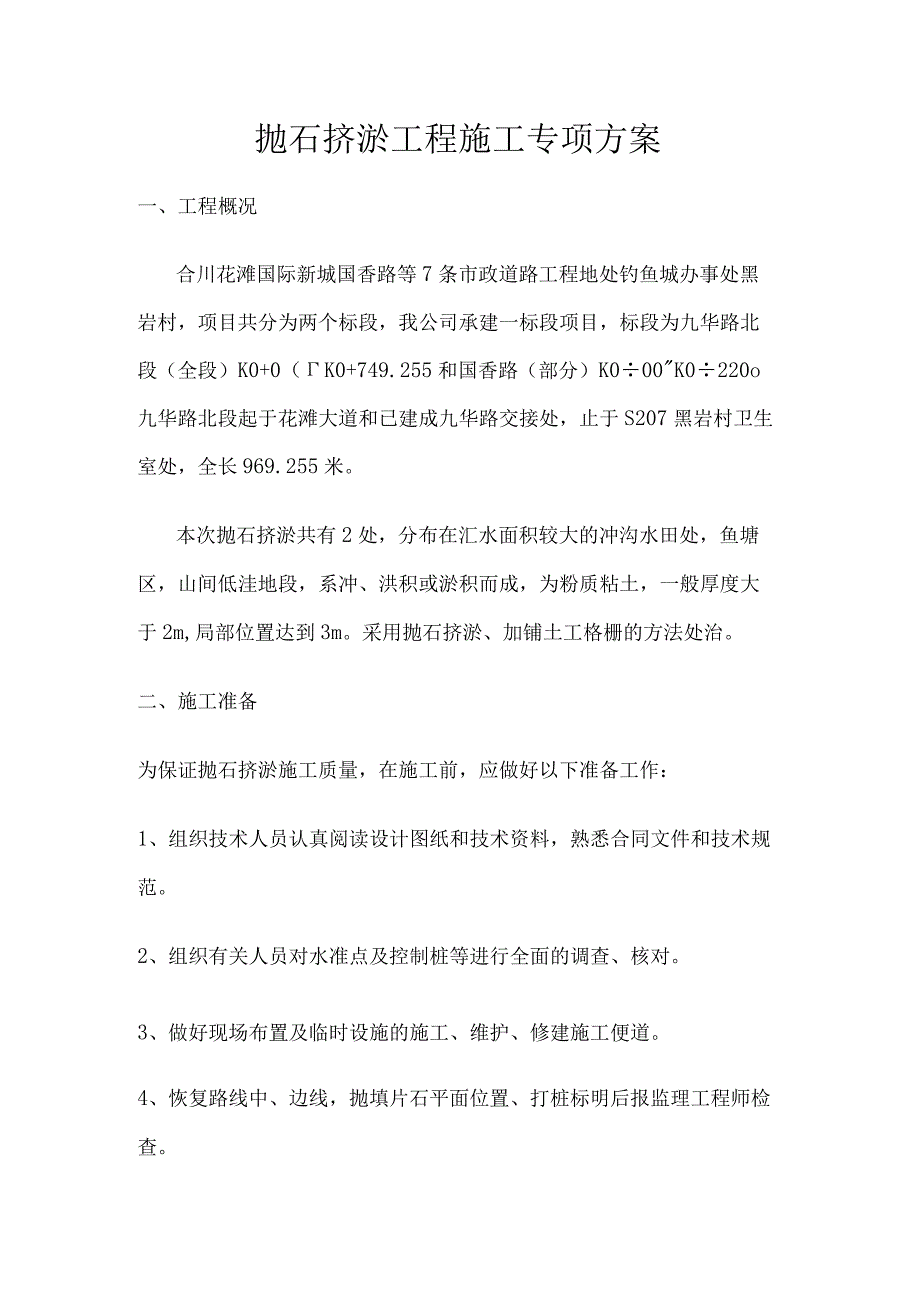

1、抛石挤淤工程施工专项方案一、工程概况合川花滩国际新城国香路等7条市政道路工程地处钓鱼城办事处黑岩村,项目共分为两个标段,我公司承建一标段项目,标段为九华路北段(全段)K0+0(K0+749.255和国香路(部分)K000K0220o九华路北段起于花滩大道和已建成九华路交接处,止于S207黑岩村卫生室处,全长969.255米。本次抛石挤淤共有2处,分布在汇水面积较大的冲沟水田处,鱼塘区,山间低洼地段,系冲、洪积或淤积而成,为粉质粘土,一般厚度大于2m,局部位置达到3m。采用抛石挤淤、加铺土工格栅的方法处治。二、施工准备为保证抛石挤淤施工质量,在施工前,应做好以下准备工作:1、组织技术人员认真阅读

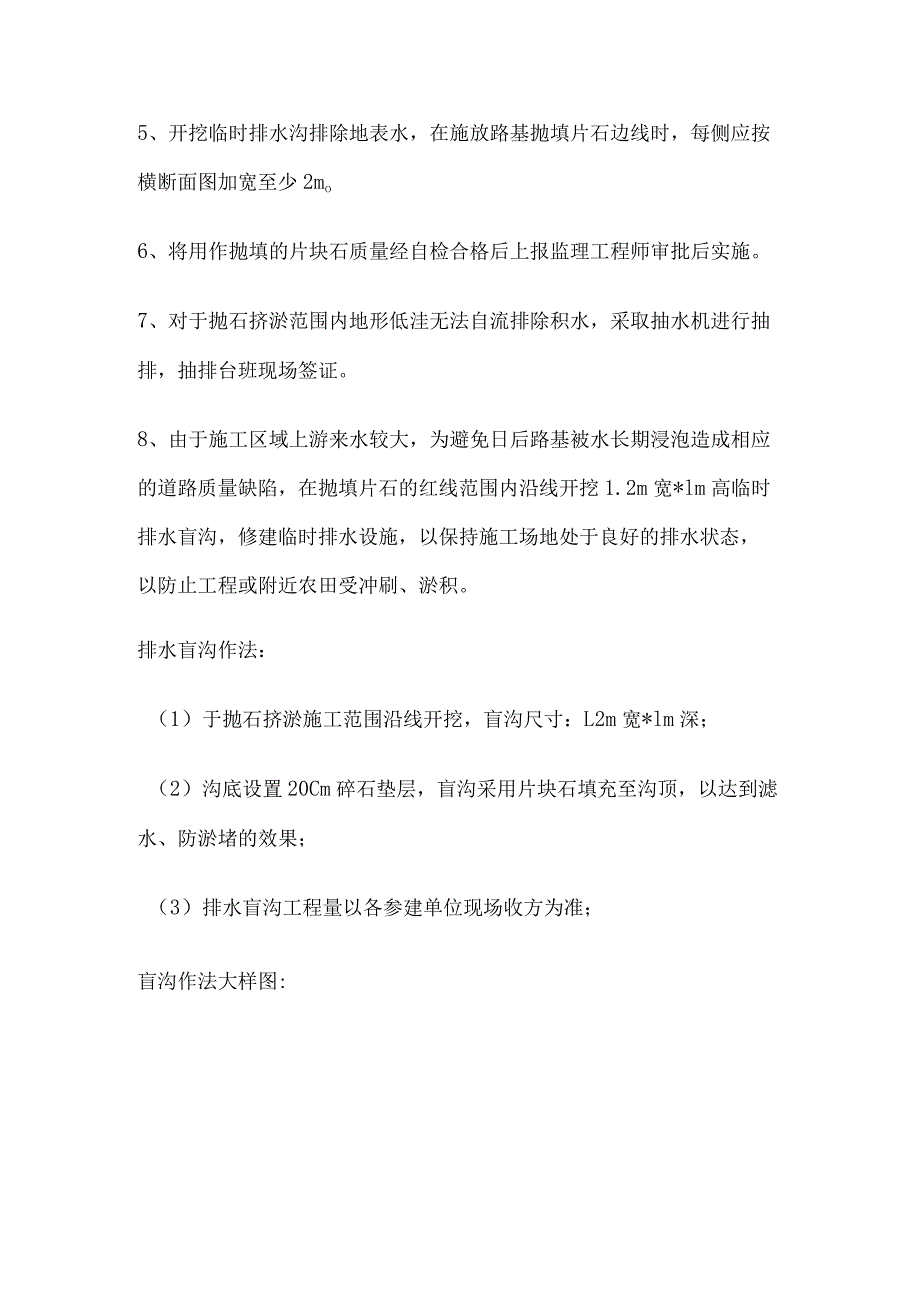

2、设计图纸和技术资料,熟悉合同文件和技术规范。2、组织有关人员对水准点及控制桩等进行全面的调查、核对。3、做好现场布置及临时设施的施工、维护、修建施工便道。4、恢复路线中、边线,抛填片石平面位置、打桩标明后报监理工程师检查。5、开挖临时排水沟排除地表水,在施放路基抛填片石边线时,每侧应按横断面图加宽至少2mo6、将用作抛填的片块石质量经自检合格后上报监理工程师审批后实施。7、对于抛石挤淤范围内地形低洼无法自流排除积水,采取抽水机进行抽排,抽排台班现场签证。8、由于施工区域上游来水较大,为避免日后路基被水长期浸泡造成相应的道路质量缺陷,在抛填片石的红线范围内沿线开挖1.2m宽*lm高临时排水盲沟,

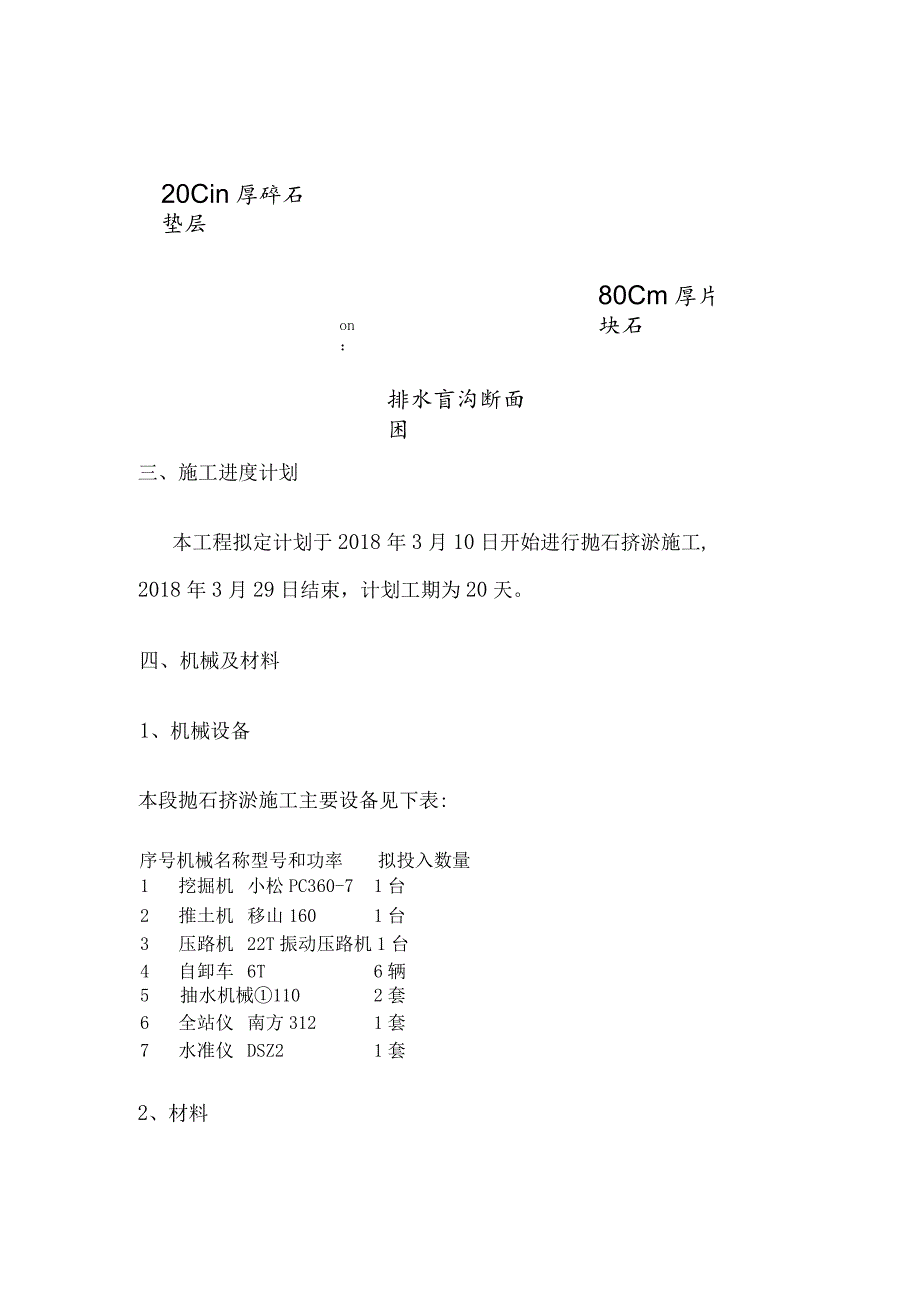

3、修建临时排水设施,以保持施工场地处于良好的排水状态,以防止工程或附近农田受冲刷、淤积。排水盲沟作法:(1)于抛石挤淤施工范围沿线开挖,盲沟尺寸:L2m宽*lm深;(2)沟底设置20Cm碎石垫层,盲沟采用片块石填充至沟顶,以达到滤水、防淤堵的效果;(3)排水盲沟工程量以各参建单位现场收方为准;盲沟作法大样图:20Cin厚碎石垫层80Cm厚片块石on:排水盲沟断面困三、施工进度计划本工程拟定计划于2018年3月10日开始进行抛石挤淤施工,2018年3月29日结束,计划工期为20天。四、机械及材料1、机械设备本段抛石挤淤施工主要设备见下表:1挖掘机小松PC360-71台2推土机移山1601台3压路机
4、22T振动压路机1台4自卸车6T6辆5抽水机械1102套6全站仪南方3121套7水准仪DSZ21套序号机械名称型号和功率拟投入数量2、材料抛石挤淤的主要原材料为外购片块石,原材料质量的好坏直接关系到抛石挤淤施工成品的质量。原材料质量控制:片块石的强度230MPa,石质均匀、不易风化、无裂纹、无受腐蚀现象,其粒径大小230cm。五、抛石挤淤施工技术方案1、工艺流程:整修便道一挖沟排水f抛填石块f挖机作业并碾压抛填石块f挖机作业碾压挤淤至线外一填塞粒径较小石块一碾压密实。2、材料控制:本工程用的所有块石、片石都必须经过检验,抗压强度不小于30Mpa,且经监理工程师现场抽样送检合格后才能用于工程施工
5、,凡检验不合格者,立即清退出场。用工本工程的材料,随时接受监理工程师的抽样复查。3、施工方法:按设计图要求测量放线,确定抛填范围并经业主或监理工程师现场检查界线。根据现场地貌特征,抛填施工由内向外、高侧向低侧填筑。施工时自抛填范围中线向两侧成等腰三角形展开,使淤泥向两边挤出,采用推土机配合挖机施工。(抛填简图如下)片石露出软土后,用较小的石块填塞垫平,并用振动压路机振动压实,振动过程中,观察到填石顶面不再沉降,且表面平整后,停止压实。然后在其顶面铺设碎石、砂反滤层各IOcm,压实后进行路基填筑施工。4、抛石挤淤质量检查:主要检查抛石宽度、厚度以及顶面高程应符合设计及施工技术规范要求。5、沉降观
6、测(1)、在完成抛填部位设置观测标志,采用埋设沉降板进行高程观测。每20米设置为一个断面,分别设置于路基中央、路肩、坡趾。(2)、观测桩采用50cm*50cm*4mm的钢板焊上直径32mm钢筋作为测杆埋入基底,测杆外套80mm的塑料管,以减少下沉阻力。采用(沉降差曲线法)对抛石挤淤质量进行控制。(3)、观测:采用S3型水准仪,以二级中等精度进行高程测量。每填筑一层观测一次,如填筑间隔时间较长,每3天观测一次;填筑完成后每15天观测一次,并作好测量观测记录,及时整理观测结果,作为该段路基稳定的评定资料。六、安全环保技术措施1、工现场道路要平整,保持畅通,有水沟等情况时,应有防止行人,车辆等坠落的
7、安全设施,危险地应悬挂按照安全色和安全标志规定的标牌,夜间有照明设施。2、工前清除一切施工障碍,清理地表障碍,妥善处理地下管线及空中管线,不留隐患。3、各类房屋、料场等室内不得堆放易燃杂物,应随时消除。4、施工便道间的交叉口、与公路的交叉口,应设立标志。必要时派专人防护和指挥交通。5、保证机械运行的安全,施工场地必须平整,且路堤两侧应超宽填巩。6、任何人员不得爬乘挖掘机、装载机、翻斗车等土方施工机械,施工机械的指挥和操作人员必须精力集中,加强了望,保证安全。7、执行安全施工值班制度,认真进行工前检查、工中检查、工后检查。8、沿路基两侧开挖临时排水沟,施工中产生的淤泥暂时排入沟内,等到淤泥固结后再运往指定弃土场,防止乱排放。燃料、油、颜料保存在合适的安全容器中,放在指定地点,以免意外泄漏。9、维修好工地内排水系统,防止污水、废水从工地流到邻近的土地上,防止废物废料积聚在工地上或相邻的地方。
