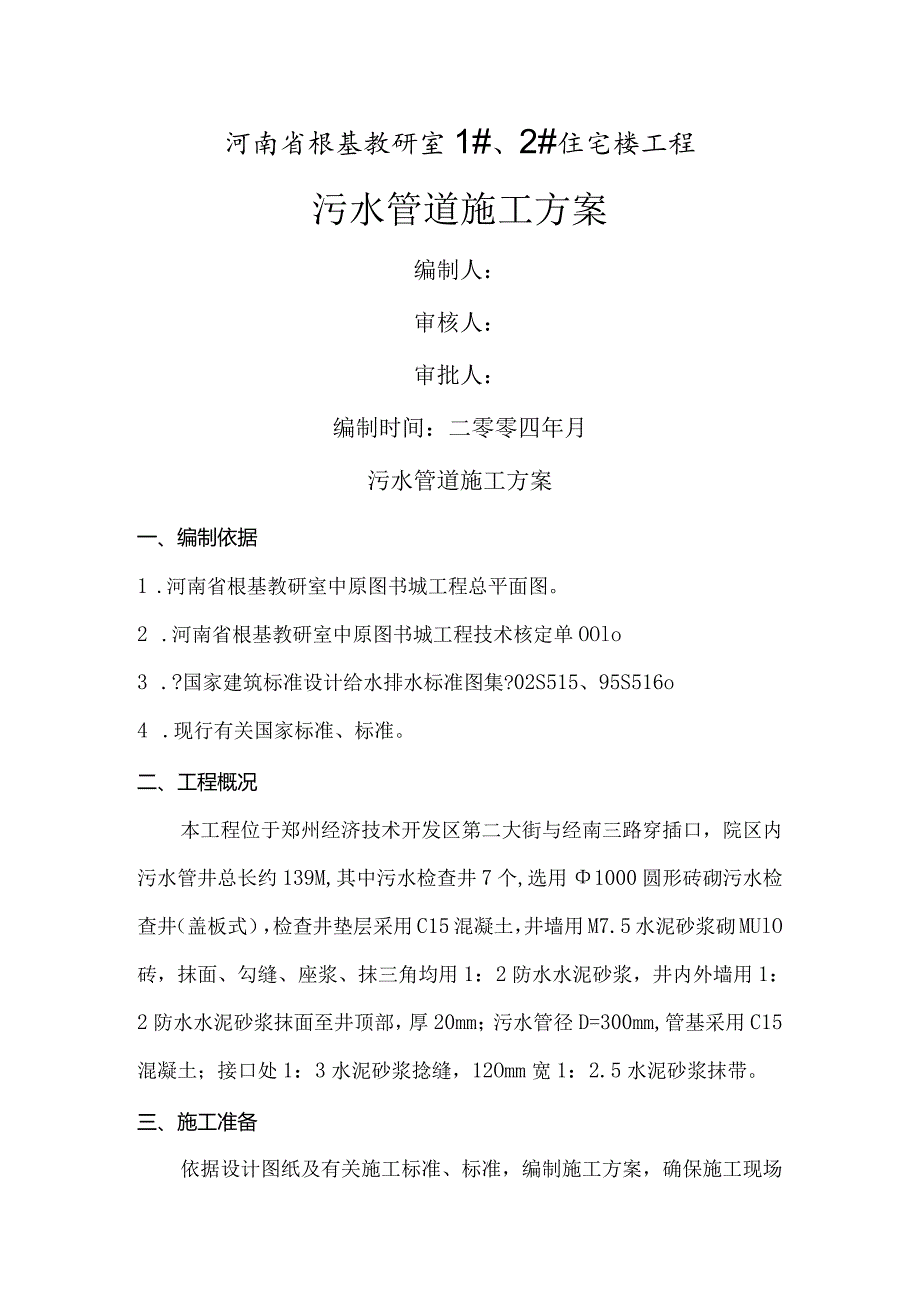

《污水管井施工设计方案(改).docx》由会员分享,可在线阅读,更多相关《污水管井施工设计方案(改).docx(6页珍藏版)》请在第壹文秘上搜索。
1、河南省根基教研室1#、2#住宅楼工程污水管道施工方案编制人:审核人:审批人:编制时间:二零零四年月污水管道施工方案一、编制依据1 .河南省根基教研室中原图书城工程总平面图。2 .河南省根基教研室中原图书城工程技术核定单OOlo3 .?国家建筑标准设计给水排水标准图集?02S515、95S516o4 .现行有关国家标准、标准。二、工程概况本工程位于郑州经济技术开发区第二大街与经南三路穿插口,院区内污水管井总长约139M,其中污水检查井7个,选用1000圆形砖砌污水检查井(盖板式),检查井垫层采用C15混凝土,井墙用M7.5水泥砂浆砌MUlO砖,抹面、勾缝、座浆、抹三角均用1:2防水水泥砂浆,井内

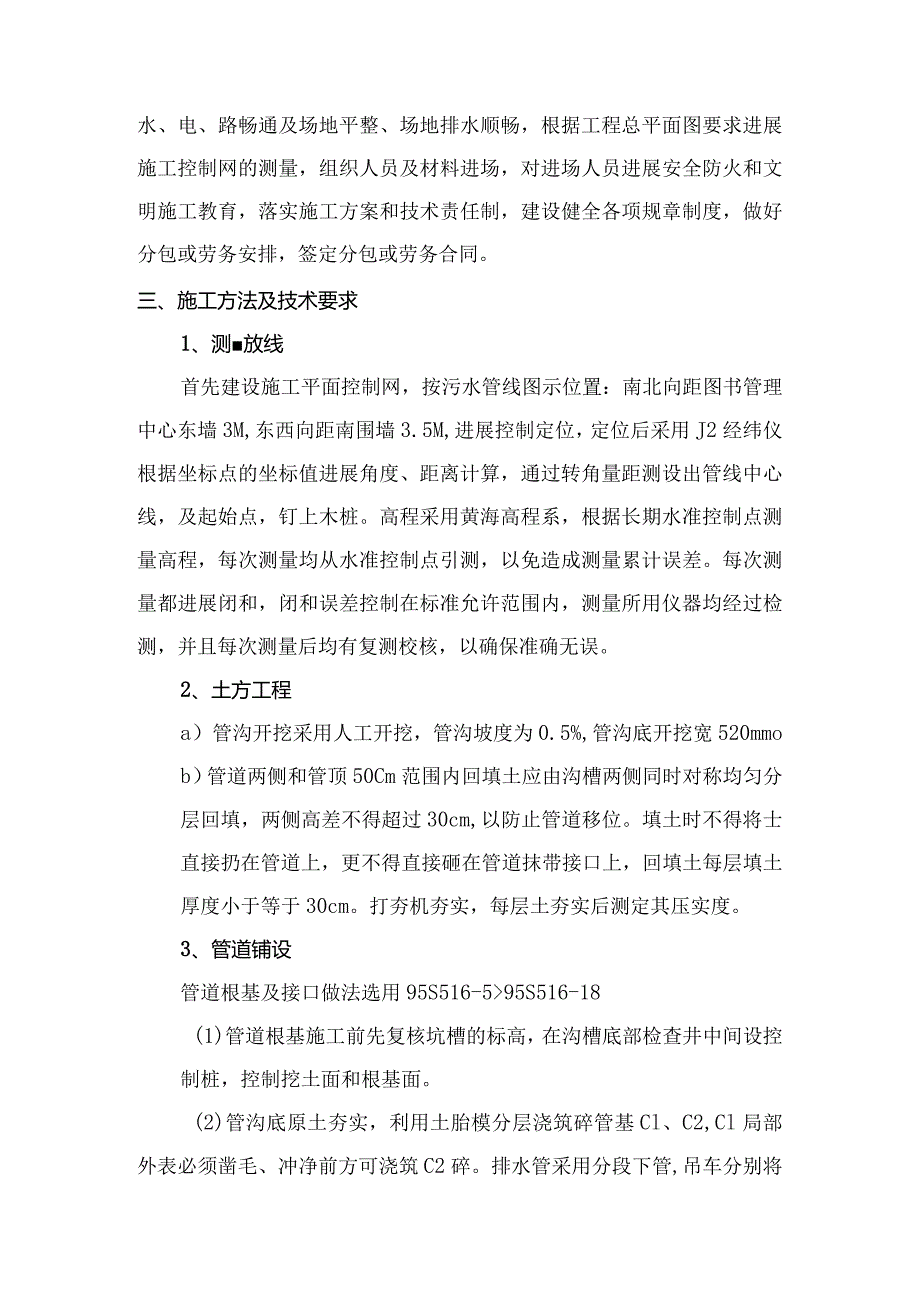

2、外墙用1:2防水水泥砂浆抹面至井顶部,厚20mm;污水管径D=300mm,管基采用C15混凝土;接口处1:3水泥砂浆捻缝,12Omm宽1:2.5水泥砂浆抹带。三、施工准备依据设计图纸及有关施工标准、标准,编制施工方案,确保施工现场水、电、路畅通及场地平整、场地排水顺畅,根据工程总平面图要求进展施工控制网的测量,组织人员及材料进场,对进场人员进展安全防火和文明施工教育,落实施工方案和技术责任制,建设健全各项规章制度,做好分包或劳务安排,签定分包或劳务合同。三、施工方法及技术要求1、测放线首先建设施工平面控制网,按污水管线图示位置:南北向距图书管理中心东墙3M,东西向距南围墙3.5M,进展控制定位
3、,定位后采用J2经纬仪根据坐标点的坐标值进展角度、距离计算,通过转角量距测设出管线中心线,及起始点,钉上木桩。高程采用黄海高程系,根据长期水准控制点测量高程,每次测量均从水准控制点引测,以免造成测量累计误差。每次测量都进展闭和,闭和误差控制在标准允许范围内,测量所用仪器均经过检测,并且每次测量后均有复测校核,以确保准确无误。2、土方工程a)管沟开挖采用人工开挖,管沟坡度为0.5%,管沟底开挖宽520mmob)管道两侧和管顶50Cm范围内回填土应由沟槽两侧同时对称均匀分层回填,两侧高差不得超过30cm,以防止管道移位。填土时不得将士直接扔在管道上,更不得直接砸在管道抹带接口上,回填土每层填土厚度

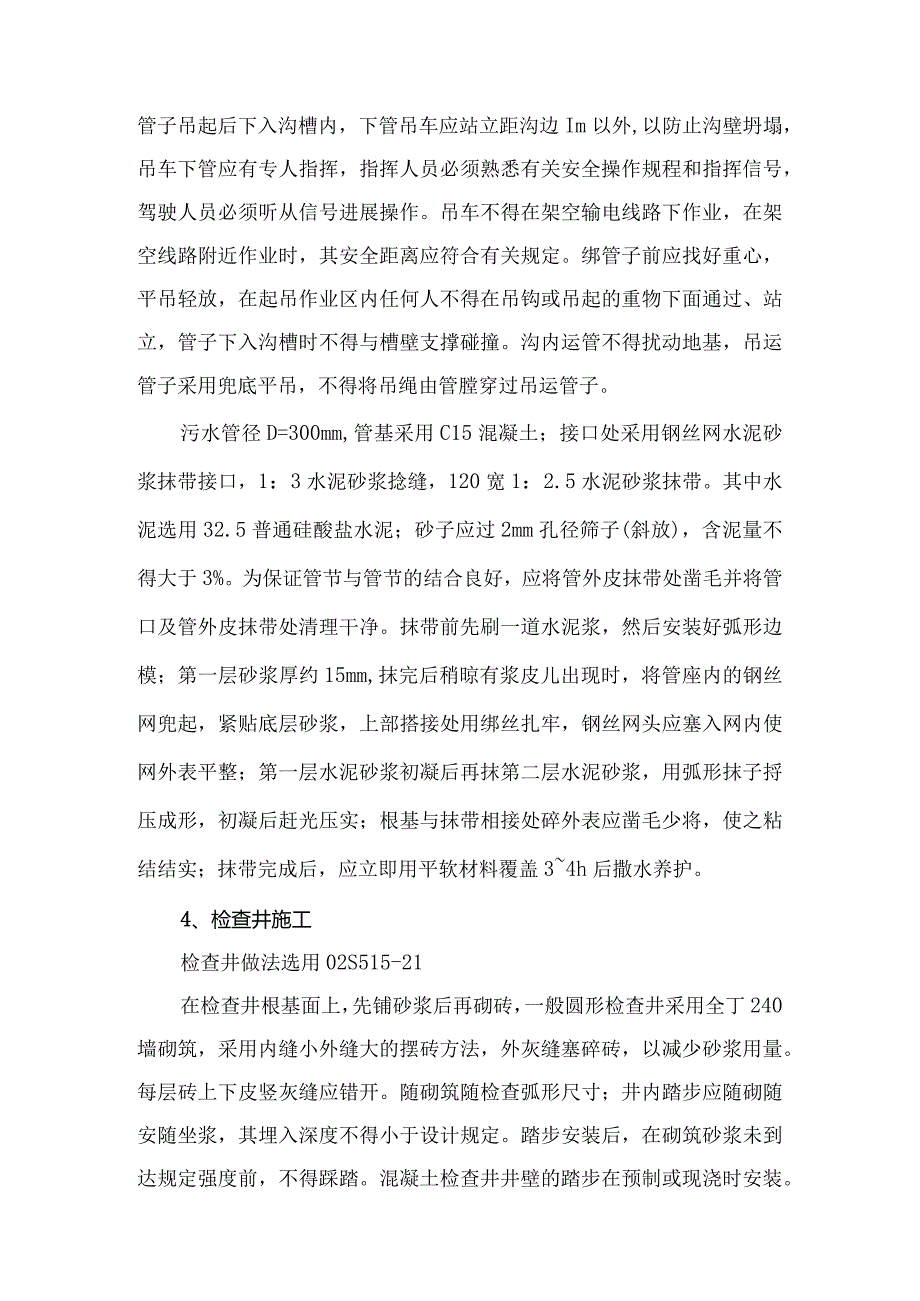

4、小于等于30cm。打夯机夯实,每层土夯实后测定其压实度。3、管道铺设管道根基及接口做法选用95S516-595S516-18(1)管道根基施工前先复核坑槽的标高,在沟槽底部检查井中间设控制桩,控制挖土面和根基面。(2)管沟底原土夯实,利用土胎模分层浇筑碎管基Cl、C2,Cl局部外表必须凿毛、冲净前方可浇筑C2碎。排水管采用分段下管,吊车分别将管子吊起后下入沟槽内,下管吊车应站立距沟边Im以外,以防止沟壁坍塌,吊车下管应有专人指挥,指挥人员必须熟悉有关安全操作规程和指挥信号,驾驶人员必须听从信号进展操作。吊车不得在架空输电线路下作业,在架空线路附近作业时,其安全距离应符合有关规定。绑管子前应找好
5、重心,平吊轻放,在起吊作业区内任何人不得在吊钩或吊起的重物下面通过、站立,管子下入沟槽时不得与槽壁支撑碰撞。沟内运管不得扰动地基,吊运管子采用兜底平吊,不得将吊绳由管膛穿过吊运管子。污水管径D=300mm,管基采用C15混凝土;接口处采用钢丝网水泥砂浆抹带接口,1:3水泥砂浆捻缝,120宽1:2.5水泥砂浆抹带。其中水泥选用32.5普通硅酸盐水泥;砂子应过2mm孔径筛子(斜放),含泥量不得大于3%。为保证管节与管节的结合良好,应将管外皮抹带处凿毛并将管口及管外皮抹带处清理干净。抹带前先刷一道水泥浆,然后安装好弧形边模;第一层砂浆厚约15mm,抹完后稍晾有浆皮儿出现时,将管座内的钢丝网兜起,紧贴
6、底层砂浆,上部搭接处用绑丝扎牢,钢丝网头应塞入网内使网外表平整;第一层水泥砂浆初凝后再抹第二层水泥砂浆,用弧形抹子捋压成形,初凝后赶光压实;根基与抹带相接处碎外表应凿毛少将,使之粘结结实;抹带完成后,应立即用平软材料覆盖34h后撒水养护。4、检查井施工检查井做法选用02S515-21在检查井根基面上,先铺砂浆后再砌砖,一般圆形检查井采用全丁240墙砌筑,采用内缝小外缝大的摆砖方法,外灰缝塞碎砖,以减少砂浆用量。每层砖上下皮竖灰缝应错开。随砌筑随检查弧形尺寸;井内踏步应随砌随安随坐浆,其埋入深度不得小于设计规定。踏步安装后,在砌筑砂浆未到达规定强度前,不得踩踏。混凝土检查井井壁的踏步在预制或现浇
7、时安装。砌筑检查井、井室的内壁抹面应分层压实,外壁用砂浆搓缝应严密。其抹面、勾缝、坐浆、抹三角灰等均采用1:2防水水泥砂浆,抹面、勾缝用水泥砂浆的砂子应过筛。勾缝采用平缝,要求勾缝砂浆塞入灰缝中,应压实拉平深浅一致,横竖缝交接处应平整。污水井内外墙用1:2防水水泥砂浆抹面至井顶部,厚20mm;检查井、井室砌筑安装至规定高程后,应及时安装井圈,盖好井盖Q安装时破墙顶面应用水冲刷干净,并铺砂浆。按设计高程找平,井口安装就位后,井口四周用1:2水泥砂浆嵌牢,井国四周围成45度三角。安装铸铁井口时,核正标高后,井口周围用C30混凝土构牢。四、质保证在施工过程中必须配备高素质专职质量管理型人才,严格按质
8、量保证体系组织施工,保证工程质量。(I)质量管理人员应熟悉图纸、认真学习有关质量方面检查评定标准。(2)材料进场必须有质量证明合格证,严禁劣质产品混入。(3)混凝土浇筑所用的水泥、砂、石、水及添加剂的质量规格必须符合有关标准要求,按照试验配合比施工。(4)每分项完成后应经自检、工长和专职质检员共同检查验收合格,再报请监理公司验收,不合格项应及时纠正。(5)施工中要配备专职测量工进展质量控制。要及时复撒灰线将基槽开挖下口线测放到槽底。及时控制开挖标高。五、安全保证边坡设位移观测点,随时观察土方位移情况,发现位移及时采取措施。在整个施工过程中经常有专职安全员进展安全监视,建设安全施工保障体系,设安
9、全领导小组,确保正常的安全无事故施工。(1)全面检查用电线路。(2)根基挖土、基坑周围严禁站人或行人,吊车有专人指挥,基坑边有明显的安全标志。人工挖掘土方必须遵守以下规定:开挖土方的操作人员之间,必须保持足够的安全距离;横向间距不小于2m,纵向间距不小于3m;土方开挖必须自上而下顺序进展,严禁采用挖空底角的操作方法;为确保边坡稳定,在沟槽内做安全支护。(3)混凝土振捣手应戴好安全劳动保护用品。(4)主要施工机具定机定人,严格执行交接班制度。(5)进入施工现场必须戴安全帽,施工现场严禁小孩如内,不允许赤脚、穿高跟鞋、穿拖鞋、穿裙子进入施工区域。(6)夜间施工有足够的照明设施及轮流值班制度。(7)
10、与施工无关人员不得进入施工现场。六、雨季施工措施(1)排水措施,保证现场无积水,施工现场道路畅通,不滑、不泥泞,保证设备、材料不浸泡。(2)机电设备及电闸箱等采取防雨防雷措施,雨后及时检查各项电器设备是否有异常现象,并及时处理。(3)根据天气情况随时测定砂、石含水率,及时调整施工配合比。雨季施工时,要及时掌握天气情况,针对天气情况调整施工部署。(4)浇筑碎时尽量避开大雨,以保证碎质量,并在现场操作地点准备批量塑料布,以备浇筑睑时突然遇雨覆盖。(5)雨季施工期间必须派专人值班,并准备好材料和人力,及时排除险情。七、文明及环境保证措施(1)设立文明施工环境保护领导小组,建设健全管理体制,制定文明施工、环境保护条例,严格按照文明施工、环境保护保障体系组织施工。(2)对参与施工的人员进展文明施工、环境保护教育,组织学习环境保护法规。(3)检查井施工的砖、钢筋、模板等材料按工程部统一部署,合理、整齐堆放,砂、石等易于扬尘的材料及场所派专人不定期进展洒水或用彩条布覆盖。(3)地沟土方施工时,挖出的土方应成方。(4)所有材料应统一堆放在指定地点,并由材料部门负责检查回收。(5)建筑垃圾堆放在指定地点,当班的垃圾当天清净,严格做到工完料尽场地清。施工区域内的污水不得随意排放和倾倒。
