《油房220kv变电站工程竣工.docx》由会员分享,可在线阅读,更多相关《油房220kv变电站工程竣工.docx(7页珍藏版)》请在第壹文秘上搜索。

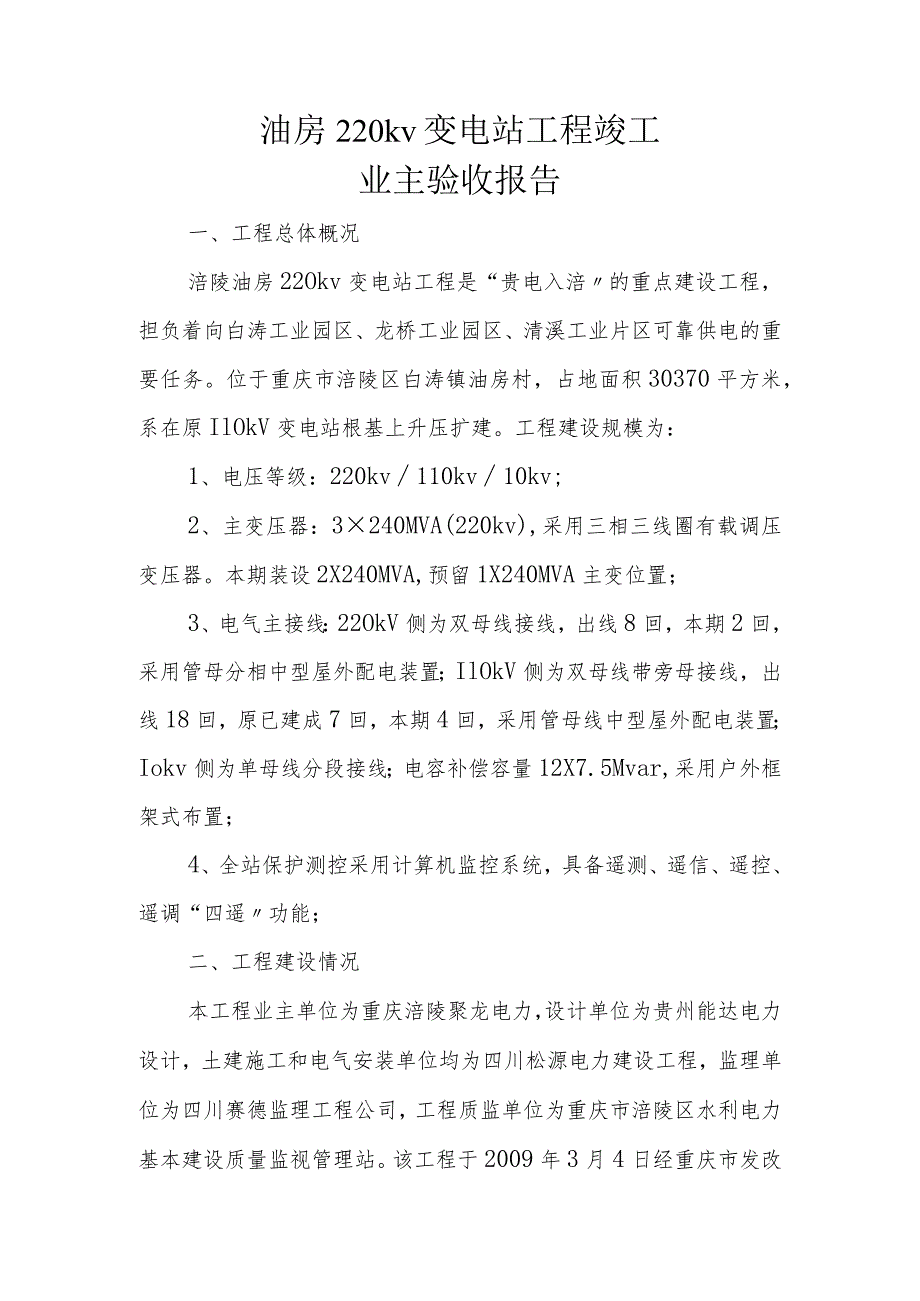

1、油房220kv变电站工程竣工业主验收报告一、工程总体概况涪陵油房22Okv变电站工程是“贵电入涪的重点建设工程,担负着向白涛工业园区、龙桥工业园区、清溪工业片区可靠供电的重要任务。位于重庆市涪陵区白涛镇油房村,占地面积30370平方米,系在原IlOkV变电站根基上升压扩建。工程建设规模为:1、电压等级:220kv110kv10kv;2、主变压器:3240MVA(220kv),采用三相三线圈有载调压变压器。本期装设2X240MVA,预留1X240MVA主变位置;3、电气主接线:22OkV侧为双母线接线,出线8回,本期2回,采用管母分相中型屋外配电装置;IlOkV侧为双母线带旁母接线,出线18回,

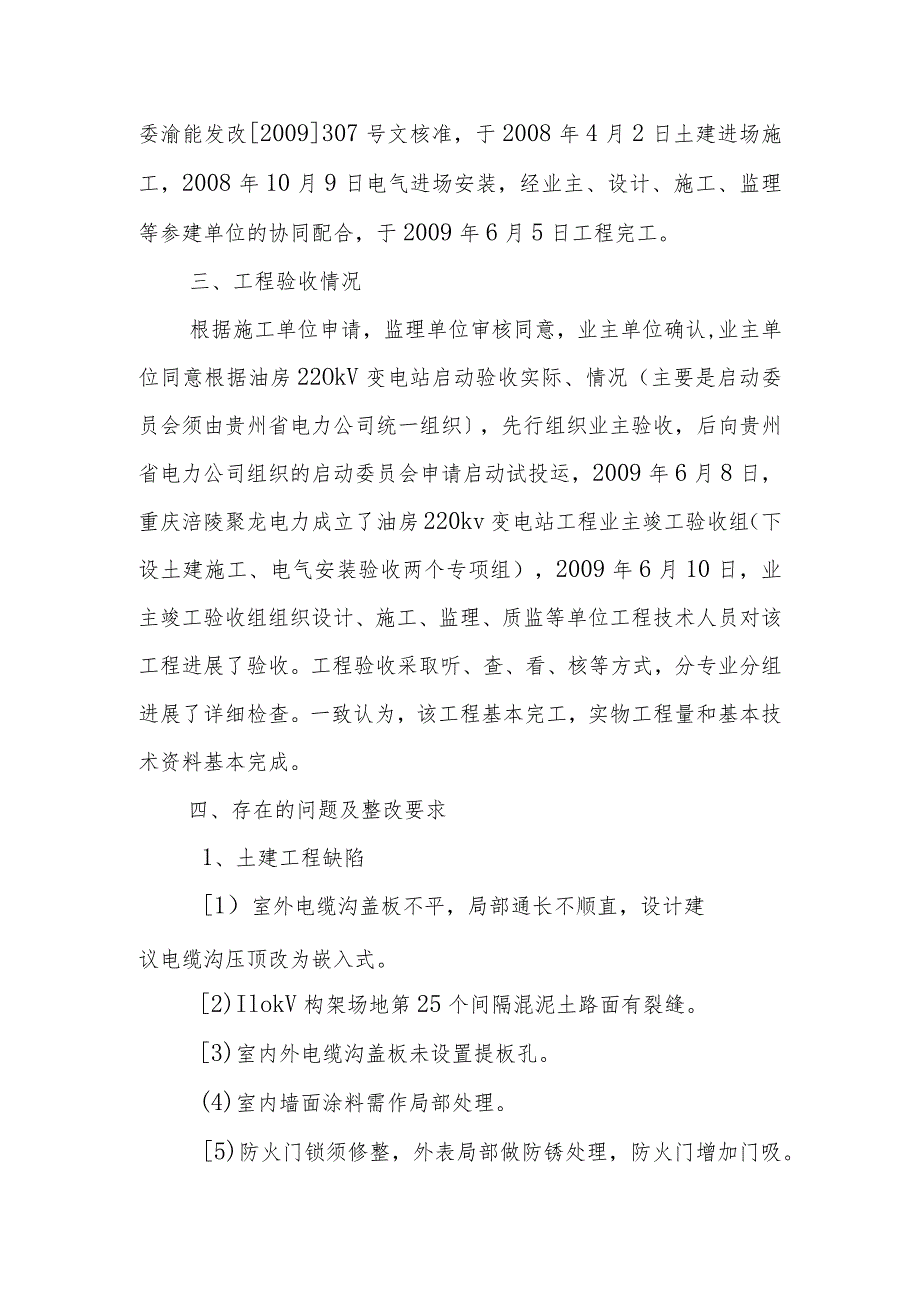

2、原已建成7回,本期4回,采用管母线中型屋外配电装置;Iokv侧为单母线分段接线;电容补偿容量12X7.5Mvar,采用户外框架式布置;4、全站保护测控采用计算机监控系统,具备遥测、遥信、遥控、遥调“四遥功能;二、工程建设情况本工程业主单位为重庆涪陵聚龙电力,设计单位为贵州能达电力设计,土建施工和电气安装单位均为四川松源电力建设工程,监理单位为四川赛德监理工程公司,工程质监单位为重庆市涪陵区水利电力基本建设质量监视管理站。该工程于2009年3月4日经重庆市发改委渝能发改2009307号文核准,于2008年4月2日土建进场施工,2008年10月9日电气进场安装,经业主、设计、施工、监理等参建单位的
3、协同配合,于2009年6月5日工程完工。三、工程验收情况根据施工单位申请,监理单位审核同意,业主单位确认,业主单位同意根据油房22OkV变电站启动验收实际、情况(主要是启动委员会须由贵州省电力公司统一组织,先行组织业主验收,后向贵州省电力公司组织的启动委员会申请启动试投运,2009年6月8日,重庆涪陵聚龙电力成立了油房220kv变电站工程业主竣工验收组(下设土建施工、电气安装验收两个专项组),2009年6月10日,业主竣工验收组组织设计、施工、监理、质监等单位工程技术人员对该工程进展了验收。工程验收采取听、查、看、核等方式,分专业分组进展了详细检查。一致认为,该工程基本完工,实物工程量和基本技
4、术资料基本完成。四、存在的问题及整改要求1、土建工程缺陷1)室外电缆沟盖板不平,局部通长不顺直,设计建议电缆沟压顶改为嵌入式。2)IlokV构架场地第25个间隔混泥土路面有裂缝。3)室内外电缆沟盖板未设置提板孔。(4)室内墙面涂料需作局部处理。5)防火门锁须修整,外表局部做防锈处理,防火门增加门吸。6)公路外表水泥锅巴清理。(7)排水沟栏污栅须作防锈处理。(8)操作小道须做局部修补。(9)公路边缘须切割顺直。10)变电站场内应做全面清洁处理。(11)蓄电池室和站用电室电缆沟盖板须调平。(12) #3主变构架差三角架水平横撑。(13) IOkV配电室内墙上螺栓须做防锈处理并加盖板。14) IOk

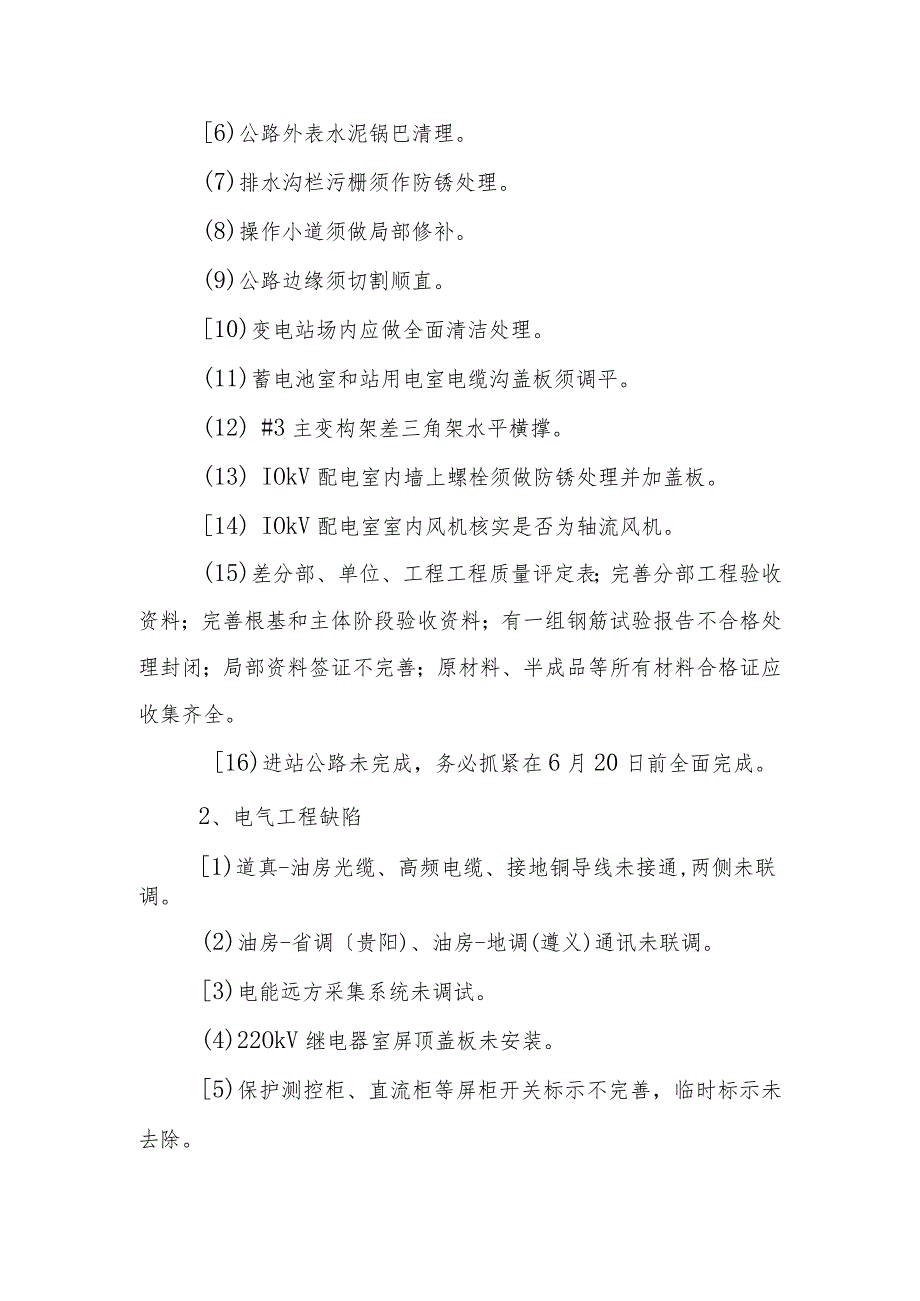

5、V配电室室内风机核实是否为轴流风机。(15)差分部、单位、工程工程质量评定表;完善分部工程验收资料;完善根基和主体阶段验收资料;有一组钢筋试验报告不合格处理封闭;局部资料签证不完善;原材料、半成品等所有材料合格证应收集齐全。16)进站公路未完成,务必抓紧在6月20日前全面完成。2、电气工程缺陷1)道真-油房光缆、高频电缆、接地铜导线未接通,两侧未联调。(2)油房-省调贵阳)、油房-地调(遵义)通讯未联调。3)电能远方采集系统未调试。(4)22OkV继电器室屏顶盖板未安装。5)保护测控柜、直流柜等屏柜开关标示不完善,临时标示未去除。(6) #5主变喷漆不到位,有载调压闸阀漏油,吸湿器未加油。(7
6、) IOkv开关柜断路器合闸线圈易烧毁,电缆接入不符标准。(8) 22OkV管母接地开关底座螺丝未联接。(9) 户外端子箱及电缆沟防火封堵不完善。(10) IOkV开关柜不整洁。(11)站用变温度后台显示不正常、接地线未接、零序电流互感器未安装。(12)主变电度表未接线。(13) 22OkV交流电源屏A相电压表未安装。(14) UPS电源输出不正常须更换。(15)电能质量监测装置显示屏显示不正常。16)载波通道一次接地和二次接地不完善,户外电缆支架绑扎不标准。17)上油线、油龙线、油清线OPGW光缆户外终端盒接地不完善。(18)通讯室屏柜内接线号头不完善,门房线未敷设。(19)户外端子箱、隔离
7、开关机构箱、220kv接地开关的接地必须按电力建设标准要求进展整改。(20)竣工图及调试报告未提交。3、整改要求(1)施工单位要抓紧对验收缺陷进展整改,务必于2009年6月20日前全面整改完毕,同时监理单位要加强对缺陷整改的安全、质量、进度的监管。(2)设计单位配合施工单位完善工程竣工图纸的修改,要求2009年8月10日前向业主提交竣工电子版及蓝图。3)调试单位于6月20日前向业主提交调试报告。(4)施工单位于6月20日前完善所有质量检验资料并提交业主。(5)监理单位于6月20日前完善所有监理资料并提交业主。五、验收综合评价经业主竣工验收检查,油房变电站土建工程工程,包括房建局部、防雷接地局部
8、、设备根基局部、消防排水局部,满足设计要求,到达电力建设土建工程验收标准;电气工程工程,包括22OkV局部、IlokV局部、IokV局部、主变局部、保护测控局部、直流系统、计算机监控系统、微机五防系统、通讯系统的各项安装试验、调试均按电力建设规程的相关规定安装调试完毕,符合电力建设工程规程标准。除与贵州方联调工程,因受限于贵州方的建设进度暂未联调外,就油房变电站工程本身而言,该工程已基本具备带电投运条件。待2009年6月20日前消缺完毕并经复验合格前方可带电。工程质量等级评定以质监单位出具的质量检验报告为准。六、验收结论经油房22OkV业主竣工验收组现场验收,油房22OkV变电站工程业主竣工验收合格,油房变电站基本具备带电运行条件。油房22OkV业主竣工验收组签字:组长:副组长:成员:参验单位:业主单位:重庆涪陵聚龙电力(签章)监理单位:四川赛德监理工程公司(签章)设计单位:贵州能达电力设计有限责任公司签章)施工单位:四川松源电力建设工程(签章)质监单位:(重庆市涪陵区水利电力基本建设质量监视管理站(签章)二OO九年六月十日
