钢筋混凝土桥台技术交底.docx

上传人:p** 文档编号:898264 上传时间:2024-03-30 格式:DOCX 页数:25 大小:78.78KB
下载 相关 举报
钢筋混凝土桥台技术交底.docx_第1页
第1页 / 共25页
钢筋混凝土桥台技术交底.docx_第2页
第2页 / 共25页
钢筋混凝土桥台技术交底.docx_第3页
第3页 / 共25页
钢筋混凝土桥台技术交底.docx_第4页
第4页 / 共25页
钢筋混凝土桥台技术交底.docx_第5页
第5页 / 共25页
钢筋混凝土桥台技术交底.docx_第6页
第6页 / 共25页
钢筋混凝土桥台技术交底.docx_第7页
第7页 / 共25页
钢筋混凝土桥台技术交底.docx_第8页
第8页 / 共25页
钢筋混凝土桥台技术交底.docx_第9页
第9页 / 共25页
钢筋混凝土桥台技术交底.docx_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《钢筋混凝土桥台技术交底.docx》由会员分享,可在线阅读,更多相关《钢筋混凝土桥台技术交底.docx(25页珍藏版)》请在第壹文秘上搜索。

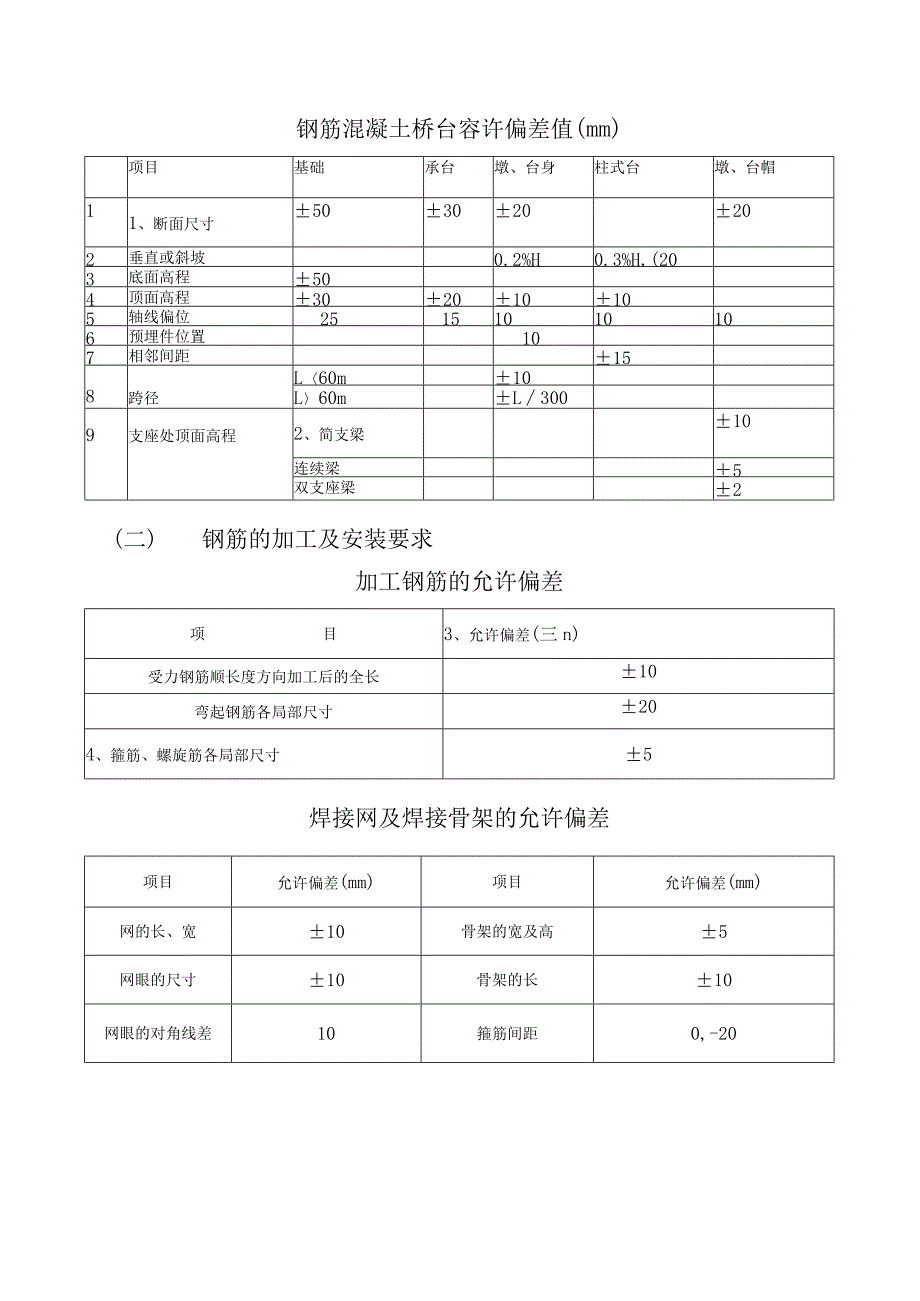

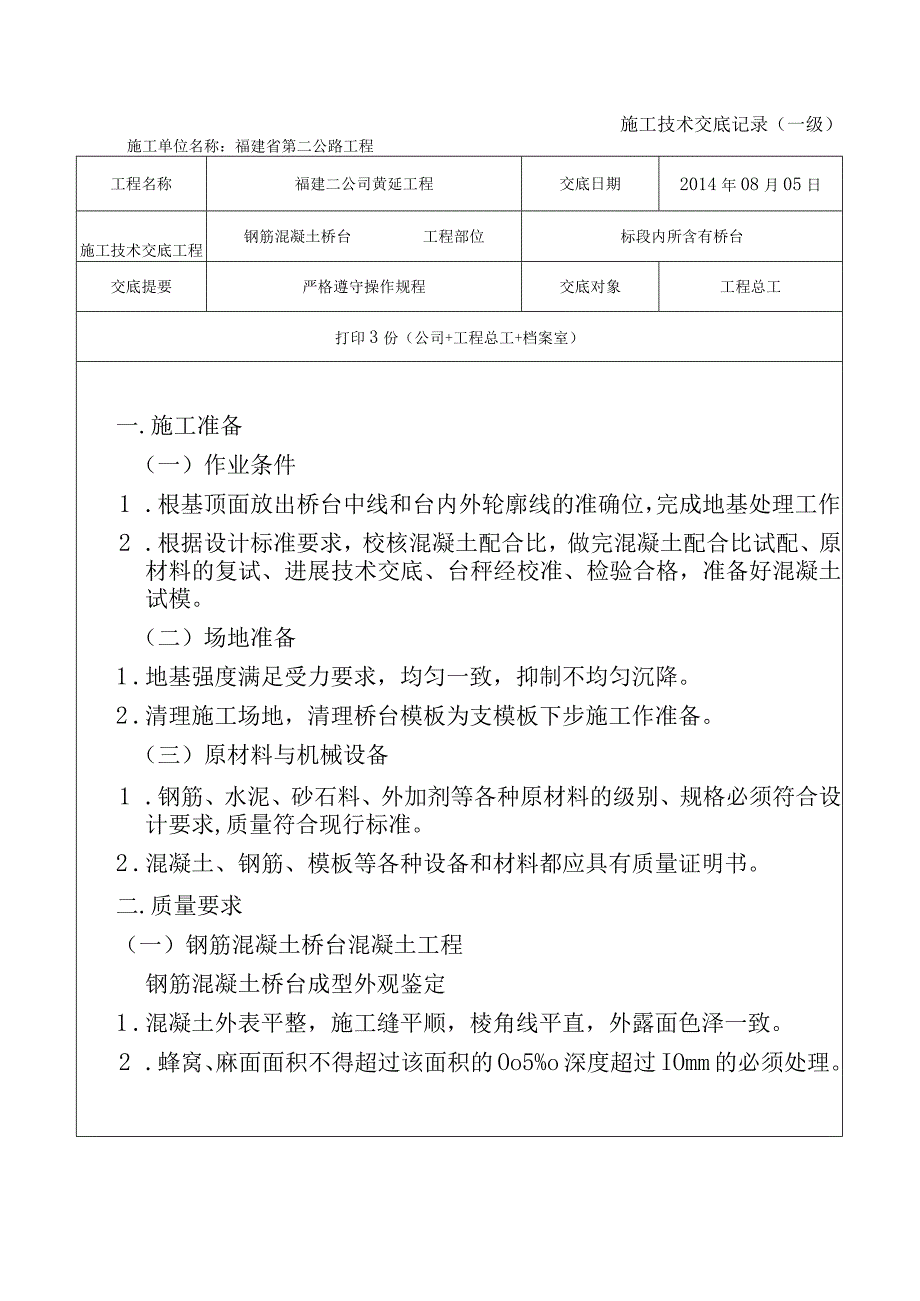

1、施工技术交底记录(一级)施工单位名称:福建省第二公路工程工程名称福建二公司黄延工程交底日期2014年08月05日施工技术交底工程钢筋混凝土桥台工程部位标段内所含有桥台交底提要严格遵守操作规程交底对象工程总工打印3份(公司+工程总工+档案室)一.施工准备(一)作业条件1 .根基顶面放出桥台中线和台内外轮廓线的准确位,完成地基处理工作。2 .根据设计标准要求,校核混凝土配合比,做完混凝土配合比试配、原材料的复试、进展技术交底、台秤经校准、检验合格,准备好混凝土试模。(二)场地准备1 .地基强度满足受力要求,均匀一致,抑制不均匀沉降。2 .清理施工场地,清理桥台模板为支模板下步施工作准备。(三)原材

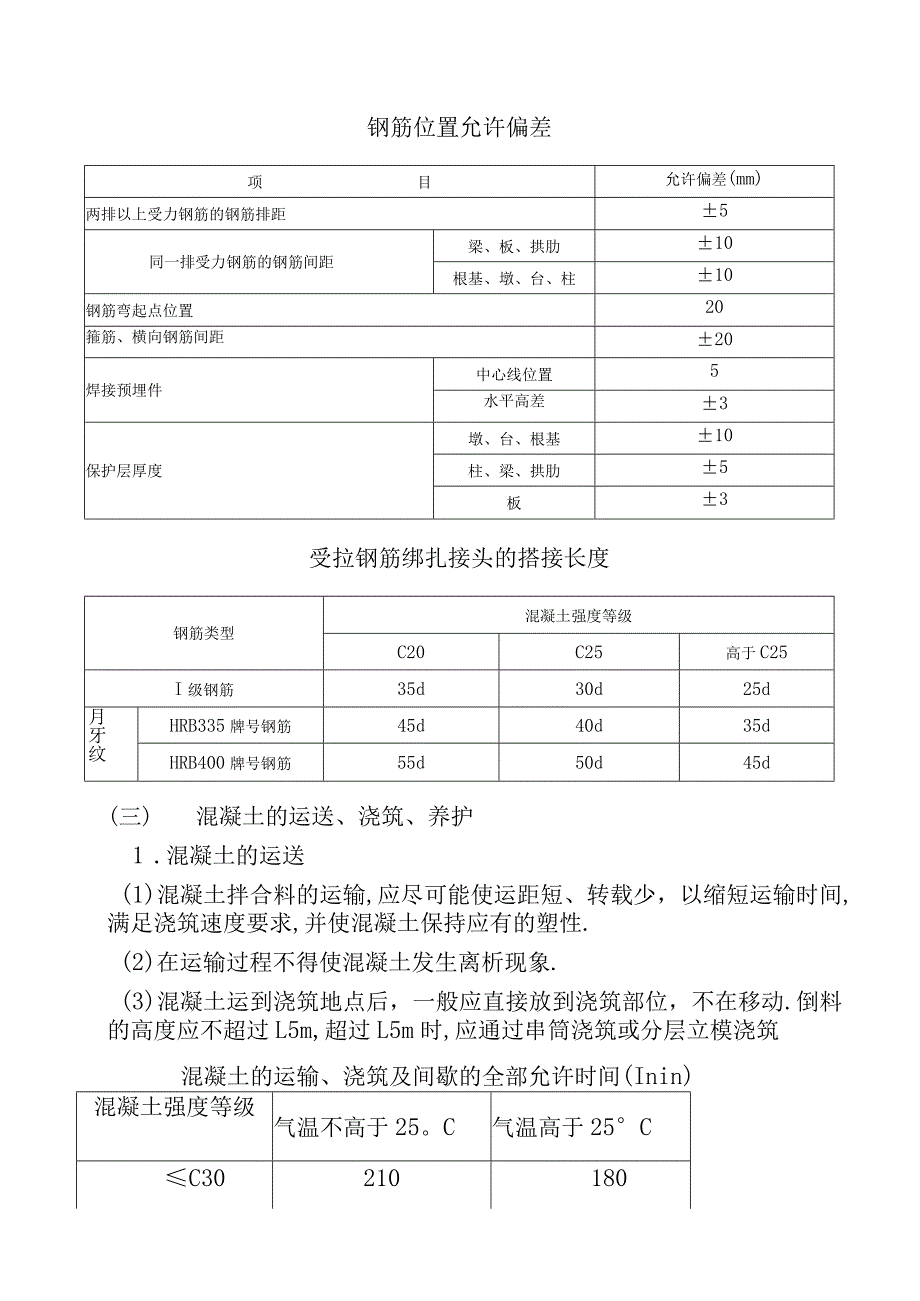

2、料与机械设备1 .钢筋、水泥、砂石料、外加剂等各种原材料的级别、规格必须符合设计要求,质量符合现行标准。2 .混凝土、钢筋、模板等各种设备和材料都应具有质量证明书。二.质量要求(一)钢筋混凝土桥台混凝土工程钢筋混凝土桥台成型外观鉴定1 .混凝土外表平整,施工缝平顺,棱角线平直,外露面色泽一致。2 .蜂窝、麻面面积不得超过该面积的Oo5%o深度超过IOmm的必须处理。钢筋混凝土桥台容许偏差值(mm)项目基础承台墩、台身柱式台墩、台帽11、断面尺寸503020202垂直或斜坡0.2%H0.3%H,(203底面高程504顶面高程302010105轴线偏位25151010106预埋件位置107相邻间距

3、158跨径L60m10L60mL3009支座处顶面高程2、简支梁10连续梁5双支座梁2(二) 钢筋的加工及安装要求加工钢筋的允许偏差项目3、允许偏差(三n)受力钢筋顺长度方向加工后的全长10弯起钢筋各局部尺寸204、箍筋、螺旋筋各局部尺寸5焊接网及焊接骨架的允许偏差项目允许偏差(mm)项目允许偏差(mm)网的长、宽10骨架的宽及高5网眼的尺寸10骨架的长10网眼的对角线差10箍筋间距0,-20钢筋位置允许偏差项目允许偏差(mm)两排以上受力钢筋的钢筋排距5同一排受力钢筋的钢筋间距梁、板、拱肋10根基、墩、台、柱10钢筋弯起点位置20箍筋、横向钢筋间距20焊接预埋件中心线位置5水平高差3保护层厚

4、度墩、台、根基10柱、梁、拱肋5板3受拉钢筋绑扎接头的搭接长度钢筋类型混凝土强度等级C20C25高于C25I级钢筋35d30d25d月牙纹HRB335牌号钢筋45d40d35dHRB400牌号钢筋55d50d45d(三) 混凝土的运送、浇筑、养护1 .混凝土的运送(1)混凝土拌合料的运输,应尽可能使运距短、转载少,以缩短运输时间,满足浇筑速度要求,并使混凝土保持应有的塑性.(2)在运输过程不得使混凝土发生离析现象.(3)混凝土运到浇筑地点后,一般应直接放到浇筑部位,不在移动.倒料的高度应不超过L5m,超过L5m时,应通过串筒浇筑或分层立模浇筑混凝土的运输、浇筑及间歇的全部允许时间(Inin)混

5、凝土强度等级气温不高于25。C气温高于25CC30210180C301801502.混凝土的浇筑(1)浇注混凝土的质量也应从准备工作、拌合材料、操作技术和灌后养生这四方面加以控制。浇筑应选低流动度的或半干性的混凝土拌合料,分层分段对称浇筑,并应同时浇注完一层。各段的浇筑应到距模板上缘IoCnl15Cnl处为止。采用插入式应插入下层碎5cm-IoCn1。(2)注意掌握混凝土的浇筑速度。混凝土的配制、输送及灌注速度应符合要求。VAhtv-混凝土配制、输送及浇筑的容许最小速度A-浇筑的面积h-浇筑层的厚度1.所用水泥的初凝时间如混凝土的配制、输送及浇筑需要时间较长,那么应符合:VAht-tO1.凝土

6、配制输送及浇筑需要时间(3)大体积混凝土应参照下述方法控制混凝土水化热温度a. 用改善骨料级配、降低水灰比,掺入混合料,掺入外加剂,掺入片石等方法减少水泥的用量;b. 采用水化热低的大坝水泥,矿渣水泥,粉煤灰水泥或低标号水泥C.减少浇筑层厚度,加快混凝土散热速度。d. 混凝土用料应防止日光曝晒,以降低用料的初始温度e. 在混凝土内埋设冷却管道通水冷却.(4)在混凝土浇筑过程中,应随时观测所设置的预埋螺栓,预留孔,预埋支座的位置是否移动,假设发现移动应及时校正.混凝土入模时的坍落度参考表序号构造类别坍落度(cm)15、小型预制块及便于浇筑振捣的构造0-22桥涵、根基、墩、台等无筋或少筋的构造1-

7、33普通配筋率的钢筋的混凝土构造3-54配筋较密、断面较小的钢筋混凝土构造5-75配筋极密、断面高而狭的钢筋混凝土构造7-93.混凝土的浇筑一般要求(1)从高处向模板内倾卸混凝土时,其自由倾落高度一般不宜超过2M,以不发生离析为度。否那么应通过串筒、溜管或振动管、槽等设施卸落混凝土。当倾落高度超过IoM时,还应设置减速装置。(2)混凝土应按一定的厚度、顺序和方向分层浇筑。应在下层混凝土初凝或能重塑前浇筑完上层混凝。分层应保持水平。分层厚度不宜超过表的规定。(3)预埋件(孔)的处理:施工中要随时注意预埋件、孔的位置,按设计要求预埋或设置。(4)墩、台混凝土的分块浇筑的规定一般墩、台及根基混凝土,

8、应在整个平截面范围内水平分层进展浇筑。大体积混凝土墩、台,当平面截面过大时,可分块进展浇筑。分块应符合以下规定:混凝土分层浇筑厚度表序号捣实方法浇筑层厚度(cm)1用插入式振动器303用附着式属动器303用外表振动器无筋或配筋稀疏时25配筋较密时154人工捣实无筋或配筋稀疏时20配筋较密时15(四)模板工程模板的类型1 .固定式模板固定式模板一般用木材制作,有称组合式模板。其余各部件均在现场加工制作和安装。主要有立柱,肋木,壳板,撑木,拉杆,枕梁与铁件等构成。2 .拼装式摸板拼装式摸板是由各种尺寸的标准板利用销钉连接并于拉杆、加劲构件等组成桥台所需形状的模板。由于模板在厂内生产,因此板面平整,

9、尺寸准确,体积小,质量小,拆装容易,运输方便。它使用于高大桥墩、台或在同类墩台较多时,待混凝土到达强度时整块拆下,直接或略加修整即可以投入周转使用。3 .整体吊装摸板对于圆形、方形柱式墩,可根据施工现场的吊装能力,分节组装成整体模板,以加快施工进度和保证施工安全。4 .组合式定型钢模板这种模板可以节约大量木材,组装拆卸方便,通用性好,可以屡次使用,具有较好的经济效益,是公路中常用的模板之一。模板的选用模板的选用要综合考虑经济使用要求,然后选择适合模板类型。三.工艺流程1 .钢筋绑扎工艺流程核对钢筋半成品一划钢筋置线一运钢筋到使用位置一绑扎钢筋骨架2 .安装工艺流程准备工作(确定模板方案)-搭设

10、支撑-安装模板-合模前钢筋隐检-加固模板3 .施工工艺流程作业准备-混凝土搅拌-混凝土运输-混凝土浇筑与振捣-养护四.操作工艺1 .钢筋绑扎工艺(1)核对钢筋半成品设计图纸核对钢筋笼,箍筋圈,对其规格型号尺寸、焊接质量等进展检验。(2)纸对桥台的钢筋进展绑扎,钢筋的绑扎应和碎的灌注配合进展。在配置垂直方向的钢筋时应有不同的长度,以便同一断面上的钢筋接头能符合?公路桥涵施工技术标准?(JTJO41)的有关规定。水平钢筋的接头也应内,外上,下互相错开。钢筋保护层的厚度,应符合设计标准要求。2 .模板安装工艺根据不同的模板其安装方法不同,但安装一定要满足标准要求,模板缝,模板不平整的地方一定要处理。

11、3 .混凝土的浇注养护混凝土的养护(1)自然养护一般塑性混凝土浇筑完后,应在收浆后竟快覆盖和洒水养护。对于干硬性混凝土、炎热天气浇筑的混凝土以及大面积裸露的混凝土,应在浇筑完后立即加设棚罩,待收浆后再覆盖和洒水养生,混凝土面有模板覆盖时,应在养护期间经常使模板保持湿润。当气温低于5度时,应覆盖保温,不得向混凝土外表洒水。混凝土的洒水养护时间,一般7d,可根据气温、湿度、水泥品和掺于的外加剂等情况,酌情延长或缩短。混凝土强度到达2.5MP前,不得使其承受各种外加荷载。(2)干热养护干热养护是利用太阳能,远红外线,利用混凝土本身所含的水分及外加热源,到达养护的目的.(3)养护剂养护养护剂是以树脂,

12、清漆蜡,干性油以及其他防水物质作基料溶于溶剂中制作的液体。养护剂主要用于喷涂混凝土外表,待溶剂挥发后形成一层薄膜,附于混凝土外表,使水分封闭在混凝土内,靠自身的水分进展水化作用,即可到达养护目的。五.施工安全(一) .高空作业1 .在2米以上高度作业时,应安装防护设施,如果条件不允许,必须使用安全带,或者安全防护网.2 .用于施工现场的安全帽必须符合质量标准,进入现场的每一个人都应佩戴安全帽,并要严格按照规定佩戴.3 .脚手架应保证搭设根基的结实和足够宽的安全平台供人行走(至少60cm宽),与固定构造连接要可靠,并配有护拦和行走挡板,以保证上下平台安全.4 .在高风速和恶劣天气的情况下,应尽可

13、能防止高空作业.在有风的情况下搬运构件时应特别注意.(二) .物体坠落1 .高空工作区域脚手架应禁放工具和材料,为了防止物体坠落,应有挡板和足够小的防护网眼.2 .当进展高空作业时,应防止在其下面有低空作业.如果工作不得不在不安全区域进展,只允许重要工作及主要人员进入3 .不安全区域要有明显的警告标志.(三) .吊运操作1 .每次吊装作业必须有详尽的方案,吊机安装完成后要经过验收,吊钩必须有保险装置,扒杆使用前要经过试吊,钢丝绳磨耗、断丝不得超标,吊点位置必须准确,起吊员必须经过培训I,持有上岗证.2 .现场指挥员和起吊员应穿色彩鲜明的工作服,并保持警觉,随时准备应付紧急情况.为确保吊运现场安

14、全,应设有明显的警告标志制止非工作人员入内.(四) .火电预防1 .对工作人员进展消防培训I,使其清楚应急程序步骤,安装监测警报系统,掌握正确的灭火方法2 .为了有效防止火灾,应规定易燃易爆场所和禁火区域严禁吸烟,不得擅自装接用电器具、拉设电线,制止擅自使用非生产性电加热器和煤油炉等明火电器.3 .应正确选择、安装、使用和维护电气系统和设备,系统维护良好,应有专职人员负责定期检查.4 .在用电区布设醒目的“留神触电等标志六.施工中应注意的质量问题1 .桥台施工前应在根基顶面放出中线和台内外轮廓线的准确位置。2 .钢筋的绑扎应和碎的灌注配合进展。在配置垂直方向的钢筋时应有不同的长度,以便同一断面上的钢筋接头能符合?公路桥涵施工技术标准?(JTJ041)的有关规定。水平钢筋的接头也应内,外上,下互相错开。钢筋保护层的厚度,应符合设计标准要求。3 .注意混凝土

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
