《别墅斜屋面防水施工技术交底.docx》由会员分享,可在线阅读,更多相关《别墅斜屋面防水施工技术交底.docx(10页珍藏版)》请在第壹文秘上搜索。
1、1、材料准备单组分聚氨酯防水涂料,30nrn厚挤塑聚苯板、42.5普通硅酸盐水泥、水2、机具准备滚刷、油刷、刮板、铲刀、钢尺、壁纸刀、扫把、小线绳、喷灯、空桶等。3、施工准备1.1 找平层已检查验收,质量合格,含水率符合要求。1.2 根据气象预报,选在无雨、雾天气进行施工,并要预计防水层施工后一定时间内,不会遭到雨水冲淋。并要求施工时的气温不得低于5(,也不宜高于359。3、斜屋面防水及保温层施工工艺3 .1施工流程基层处理一附加防水层施工一涂膜防水层施工一收头密封处理一质量验收一挤塑聚苯板粘贴4 .2施工工艺4.1.1 基面处理:用铲刀将粘在找平层上的灰皮除掉,用扫帚将尘土清扫干净,尤其是管
2、根、地漏和排水口等部位要仔细清理。如有油污时,应用钢丝刷和砂纸刷掉或以中介漆加水泥在油污表层涂刷一道;基面要求平整、牢固、干净、无明水、无渗漏,凹凸不平及裂缝处必须先找平,渗漏处须先进行堵漏处理,阴阳角应做成圆弧角。用2米直尺检查基层表面平整度,偏差不得超过5mm;若基层上存在裂缝,则应做附加处理。4.1.2 附加防水层施工(采用单组分聚氨酯防水涂料):在阴、阳角,施工缝、裂缝、地漏、管道根、出水口以及基础等细部均采用涂料作附加防水层施工,涂刷3遍以保证厚度达到1.5mm;防水拐墙上做距楼面完成面200mm高,要求在崎面弹线控制高度。3.2.3防水层施工(采用单组分聚氨酯防水涂料):用滚刷或橡

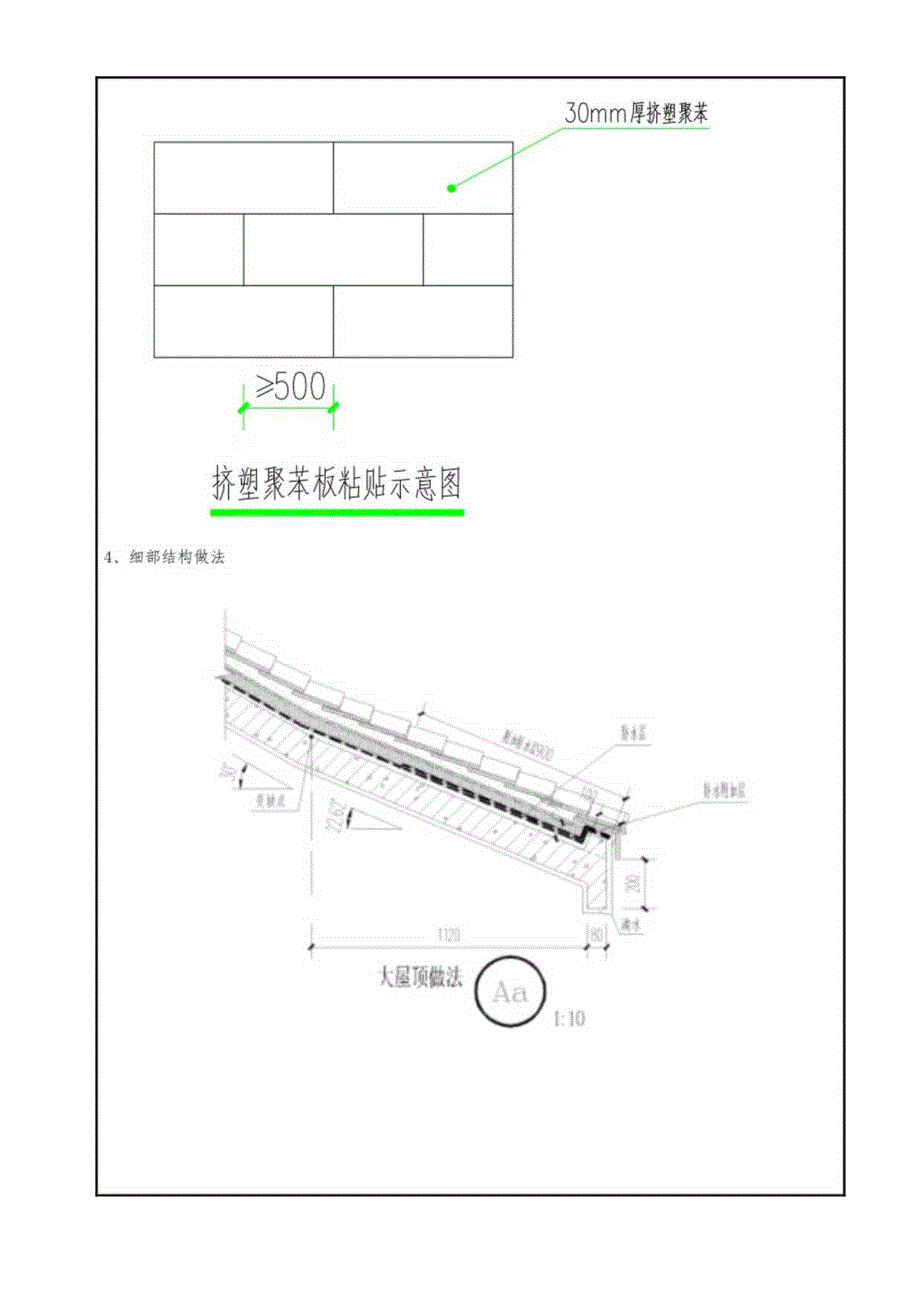

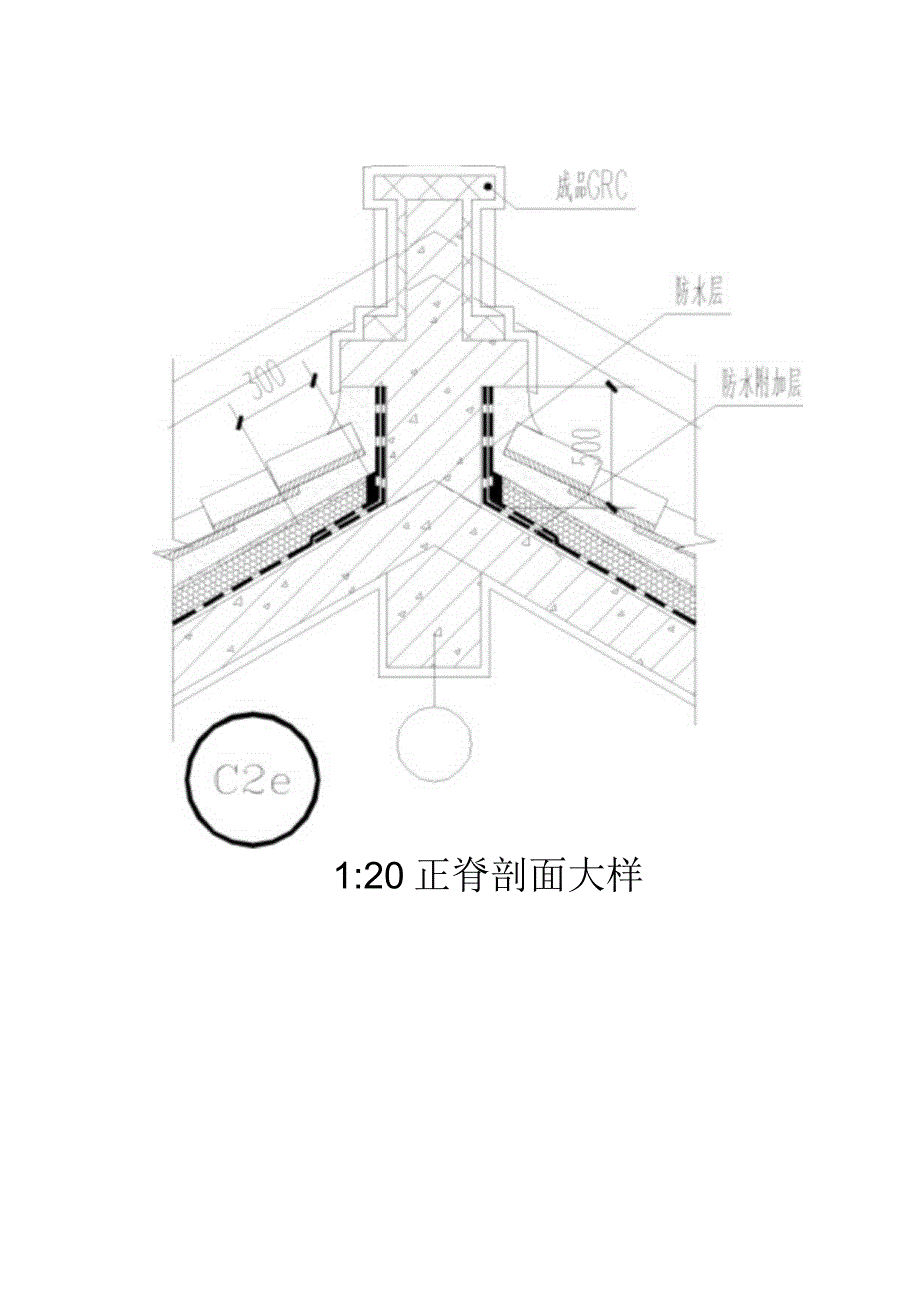

3、皮刮板在水平基层面上涂布(水平型)涂料;分3遍涂刷完成,每遍0.5mm,每遍涂布之后应让涂膜有充分时间固化,间隔时间不宜少于24h0每遍涂料涂抹的方向应与前一遍相互垂直。涂料的参考涂布量为:使用量约2.8Kgm2o应涂满整个基层,并覆盖所有的细部节点附加层;3.2.4挤塑聚苯板粘贴:(采用配合比0.4的水泥浆满粘施工)30mm厚挤塑聚苯板采用配合比0.4的水泥浆错缝满粘铺设施工,缝与缝间距不小于500mm。挤塑聚苯应长方向垂平行于屋脊铺贴。1:20正脊剖面大样S斜屋而烟气道做法IltDOOC斜屋面烟气道做法31:205、质量标准5. 1保证项目5.1.1 聚氨酯防水涂料必须必须符合设计和有关标
4、准规定,并有产品合格证,试验报告5.1.2 聚氨酯防水涂料防水层及局部加强预埋管件处、阴阳角部位的做法,必须符合设计要求和施工规范规定,不得渗漏水。5.2基本项目5.2.1防水的基层应牢固,表面清洁,密实平整,底层处理剂应均匀,无漏涂;5.2.2附加层的涂刷方法、搭接、收头应按设计要求,粘结必须牢固,接缝封闭严密,无损伤、空鼓等缺陷;5.2.3 聚氨酯防水层厚度均匀一致,粘结牢固严密,翻墙部分不得脱落、开裂;5.2.4 聚氨酯防水层表面不得有积水、潮湿等现象,含水率不得超过5%o6、成品保护6.1 穿过墙体的管根、预埋件施工时不得碰损、变位;6.2 已涂好的防水层未固化前,不允许上人和堆积物品,以免造成防水涂膜刮伤、渗水。技术交底记录表C2-1编号工程名称Xx交底日期Xx施工单位中铁建设集团有限公司分项工程名称交底提要别里斜屋面防水施工技术交底交底内容:交底审核人交底人专业工长质检员交底时间架子队接受交底人班组长质检员接受交底时间操作人员签字:交底审核人交底人专业工长质检员交底时间架子队接受交底人班组长质检员接受交底时间审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
