深基坑施工起步检查表.docx

上传人:p** 文档编号:900869 上传时间:2024-04-01 格式:DOCX 页数:8 大小:29.27KB
下载 相关 举报
深基坑施工起步检查表.docx_第1页
第1页 / 共8页
深基坑施工起步检查表.docx_第2页
第2页 / 共8页
深基坑施工起步检查表.docx_第3页
第3页 / 共8页
深基坑施工起步检查表.docx_第4页
第4页 / 共8页
深基坑施工起步检查表.docx_第5页
第5页 / 共8页
深基坑施工起步检查表.docx_第6页
第6页 / 共8页
深基坑施工起步检查表.docx_第7页
第7页 / 共8页
深基坑施工起步检查表.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《深基坑施工起步检查表.docx》由会员分享,可在线阅读,更多相关《深基坑施工起步检查表.docx(8页珍藏版)》请在第壹文秘上搜索。

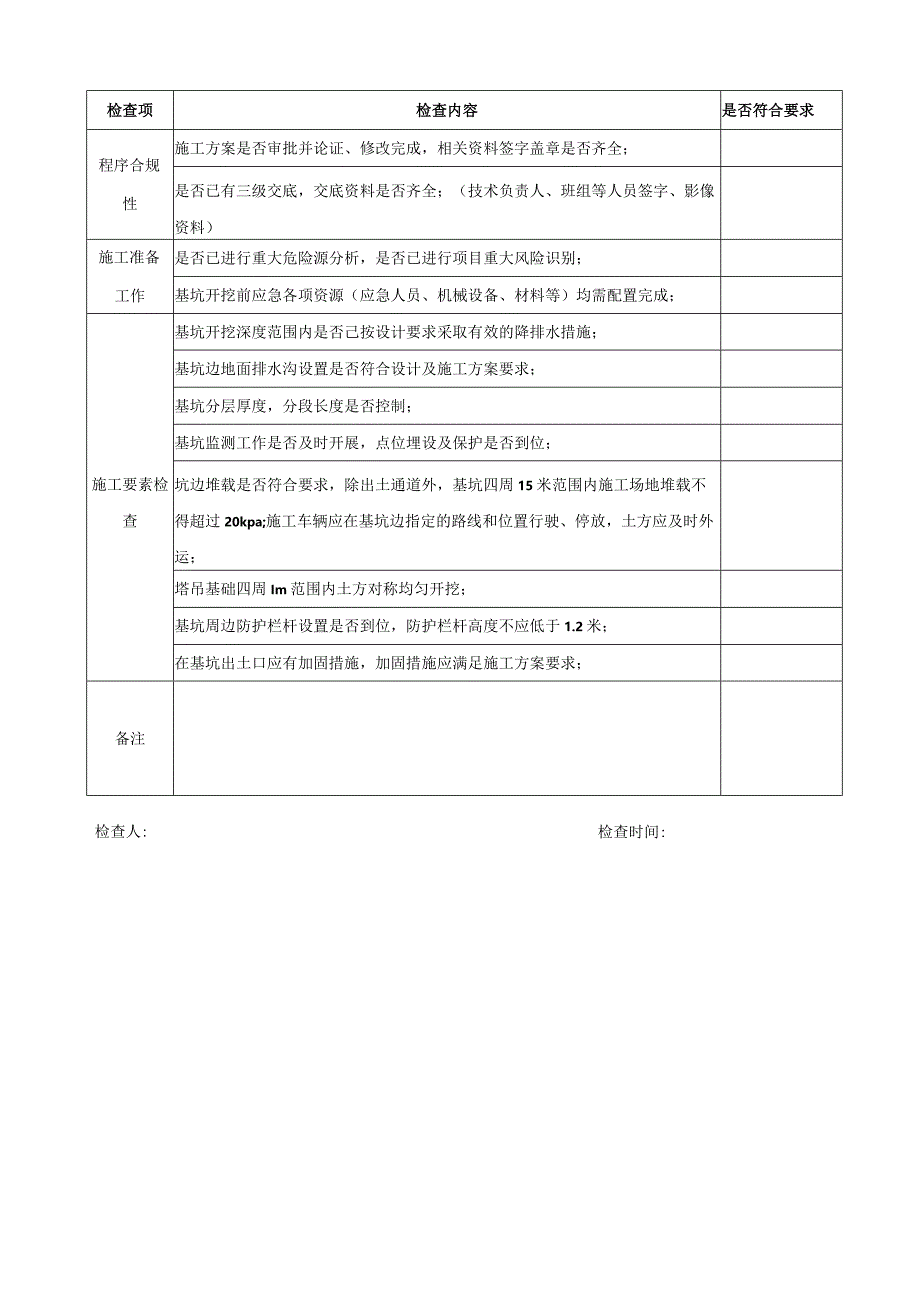

1、深基坑施工起步检查表项目名称:项目经理:技术负责:检查项检查内容是否符合要求程序合规性施工方案是否审批并论证、修改完成,相关资料签字盖章是否齐全;是否已有三级交底,交底资料是否齐全;(技术负责人、班组等人员签字、影像资料)施工准备工作是否已进行重大危险源分析,是否已进行项目重大风险识别;基坑开挖前应急各项资源(应急人员、机械设备、材料等)均需配置完成;施工要素检查基坑开挖深度范围内是否己按设计要求采取有效的降排水措施;基坑边地面排水沟设置是否符合设计及施工方案要求;基坑分层厚度,分段长度是否控制;基坑监测工作是否及时开展,点位埋设及保护是否到位;坑边堆载是否符合要求,除出土通道外,基坑四周15

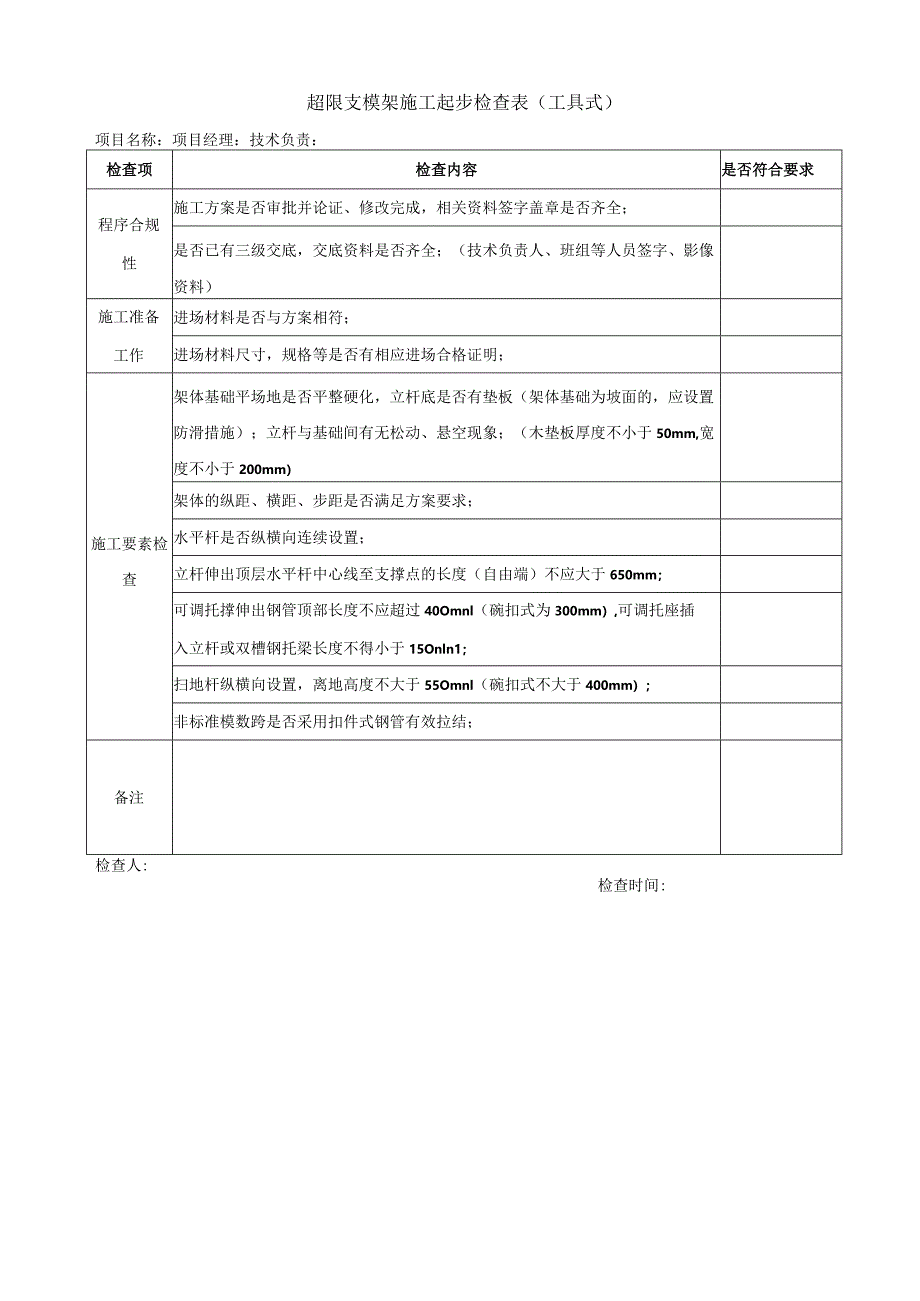

2、米范围内施工场地堆载不得超过20kpa;施工车辆应在基坑边指定的路线和位置行驶、停放,土方应及时外运;塔吊基础四周Im范围内土方对称均匀开挖;基坑周边防护栏杆设置是否到位,防护栏杆高度不应低于1.2米;在基坑出土口应有加固措施,加固措施应满足施工方案要求;备注检查人:检查时间:超限支模架施工起步检查表(工具式)项目名称:项目经理:技术负责:检查项检查内容是否符合要求程序合规性施工方案是否审批并论证、修改完成,相关资料签字盖章是否齐全;是否已有三级交底,交底资料是否齐全;(技术负责人、班组等人员签字、影像资料)施工准备工作进场材料是否与方案相符;进场材料尺寸,规格等是否有相应进场合格证明;施工要

3、素检查架体基础平场地是否平整硬化,立杆底是否有垫板(架体基础为坡面的,应设置防滑措施);立杆与基础间有无松动、悬空现象;(木垫板厚度不小于50mm,宽度不小于200mm)架体的纵距、横距、步距是否满足方案要求;水平杆是否纵横向连续设置;立杆伸出顶层水平杆中心线至支撑点的长度(自由端)不应大于650mm;可调托撑伸出钢管顶部长度不应超过40Omnl(碗扣式为300mm),可调托座插入立杆或双槽钢托梁长度不得小于15Onln1;扫地杆纵横向设置,离地高度不大于55Omnl(碗扣式不大于400mm);非标准模数跨是否采用扣件式钢管有效拉结;备注检查人:检查时间:项目名称:项目经理:技术负责:检查项检

4、查内容是否符合要求程序合规性施工方案是否审批并论证、修改完成,相关资料签字盖章是否齐全;是否已有三级交底,交底资料是否齐全;(技术负责人、班组等人员签字、影像资料)施工准备工作架体主要构配件有无进场验收记录(构配件规格、尺寸应符合规范及方案要求;应无明显塑性变形、裂纹、严重锈蚀等缺陷);架体主要构配件有无产品质量合格证、产品性能检验报告;水平支承结构水平支承结构最底层应设置脚手板,并应铺满铺牢,与建筑结构墙面之间也应设置脚手板全封闭,宜设置可翻转的密封翻板(采用非金属板脚手板的应采用安全网兜底);附着支座锚固螺栓应采用双螺母或单螺母加弹簧垫片,外露丝扣长度不少于3丝且不小于10mm;锚固螺栓垫

5、板规格满足设计要求,且不小于100X100Xl(m螺栓孔中心距梁底应不小于IOonmb预留孔中心距偏差应小于15mm,螺栓孔部位的主体结构应无破坏、开裂现象;防坠装置防坠装置与升降设备均独立固定在建筑结构上;每一机位处不少于1个防坠装置,在使用工况和升降工况下均齐全有效;防倾装置导轨上有两个以上导向件,导向件安装固定可靠;升降工况,最上和最下两个导向件的最小间距,需22.8m或1/4平台高度;使用工况,最上和最下两个导向件的最小间距,需25.6m或1/2平台高度;平台结构平台水平悬挑长度不大于水平支承跨度的1/2,并不大于2m;架体宽度不应大于1.2m;备注检查人:检查时间:深基坑施工过程检查

6、表项目名称:项目经理:技术负责:检查项检查内容是否符合要求基坑支护基坑支护结构形式、种类、位置应符合设计要求;坑中坑支护满足要求;支护结构变形值应小于规范或设计要求;止水帷幕无渗漏;基坑拆撑应有换撑措施,换撑措施应满足设计及施工方案要求;降排水措施基坑开挖深度范围内是否已按设计要求采取有效的降排水措施;管井设置数量按要求设置;基坑边地面排水沟设置是否符合设计及施工方案要求;现场采用管井降水措施的,应对管井采取保护措施,保证管井正常抽水;基坑开挖对采用预应力锚杆的支护结构,应在施加预加力后,方可开挖下层土方;对土钉墙,应在土钉、喷射混凝土面层的养护时间大于2天后,方可开挖下层土方;开挖到支撑作业

7、面后,及时进行支撑的施工;基坑分层厚度,分段长度是否控制;坑边堆载是否符合要求,除出土通道外,基坑四周15米范围内施工场地堆载不得超过20kpa;施工车辆应在基坑边指定的路线和位置行驶、停放,土方应及时外运;坑底30cm土方采用人工修,塔吊基础四周Im范围内土方对称均匀开挖。基坑周边防护栏杆设置是否到位,防护栏杆高度不应低于1.2米;基坑监测基坑监测点部位及数量应满足施工方案要求;基坑监测频率满足监测方案要求,数据无异常;支撑拆除基坑支撑结构的拆除方式、拆除顺序满足施工方案要求;在支撑结构上机械拆除作业时,应对支撑结构作承载力计算;备注检查人:检查时间:项目名称:项目经理:技术负责:检查项检查

8、内容是否符合要求支架基础立杆与基础间无松动、无悬空现象;底座设置垫板尺寸(厚度不小于50mm,宽度不小于200mm);支模架构造架体的纵距、横距、步距是否满足方案要求;水平杆是否纵横向连续设置;水平、竖向剪刀撑或水平、竖向斜杆设置宽度、间距是否满足要求;竖向:架体外侧周边及内部纵、横向每5-8m,应由底至顶设置连续竖向剪刀撑,剪刀撑宽度应为5-8m;横向:在竖向剪刀撑顶部交点平面应设置连续水平剪刀撑。高大支模架应在扫地杆的设置层设置水平剪刀撑。水平剪刀撑至架体底平面距离与水平剪刀撑间距不宜超过8m;立杆伸出顶层水平杆中心线至支撑点的长度(自由端)不应大于650mm;可调托撑伸出钢管顶部长度不应

9、超过400mm(碗扣式为300mm),可调托座插入立杆或双槽钢托梁长度不得小于150mm;扫地杆纵横向设置,离地高度不大于55Omm(碗扣式不大于400mm);非标准模数跨是否采用扣件式钢管有效拉结;杆件连接剪刀撑搭接长度不应小于1m,应采用不少于2个旋转扣件固定;施工荷载架体上施工荷载是否集中堆放;模板拆除板拆除前应有混凝土强度报告,达到强度要求后方可拆模;施工荷载架体上施工荷载是否集中堆放;混凝土浇筑堆积高度不满足施工方案要求;相互关系外架与支模架不得有搭接现象;备注检查人:检查时间:附着式升降脚手架施工过程检查表项目名称:项目经理:技术负责:检查项检查内容是否符合要求水平支承结构水平支承

10、结构最底层应设置脚手板,并应铺满铺牢,与建筑结构墙面之间也应设置脚手板全封闭,宜设置可翻转的密封翻板(采用非金属板脚手板的应采用安全网兜底);水平支承结构在相邻两根竖向主框架中间连续设置,遇塔吊、施工升降机、物料平台等不能连续设置时,局部可采用脚手架杆件进行连接,但其长度不应大于2.Om,且应采取加强措施,使其强度和刚度与水平支承结构相当;竖向框架导轨上防坠条或支撑条焊接牢固,无变形或脱焊现象;附着支座竖向主框架所覆盖的每个楼层应设置1道附着支座,有效支座不应少于3个;锚固螺栓应采用双螺母或单螺母加弹簧垫片,外露丝扣长度不少于3丝且不小于10mm;锚固螺栓垫板规格不小于100XlOoXIOmn

11、1;螺栓孔中心距梁底应不小于100mni,预留孔中心距偏差应小于15m,螺栓孔部位的主体结构应无破坏、开裂现象;防坠装置防坠装置与升降设备均独立固定在建筑结构上;每一机位处不少于1个防坠装置,在使用工况和升降工况下均齐全有效;导轨上有两个以上导向件,导向件安装固定可靠;升降工况,最上和最下两个导向件的最小间距,需22.8m或1/4平台高度;使用工况,最上和最下两个导向件的最小间距,需25.6m或1/2平台高度;平台结构平台高度不大于5倍层高,宽度不大于1.2叱平台全高与支承跨度乘积不大于IlOnl2直线布置平台支承跨度需W7m;折线或曲线布置平台支承跨度需W5.4m平台悬臂高度应小于2/5架体高度,且小于4m;平台水平悬挑长度不大于水平支承跨度的1/2,并不大于2叱平台结构中的各类专用销子不得用钢筋或铁丝代替备注检查人:检查时间:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
