《地下管线人工挖探方案.docx》由会员分享,可在线阅读,更多相关《地下管线人工挖探方案.docx(2页珍藏版)》请在第壹文秘上搜索。

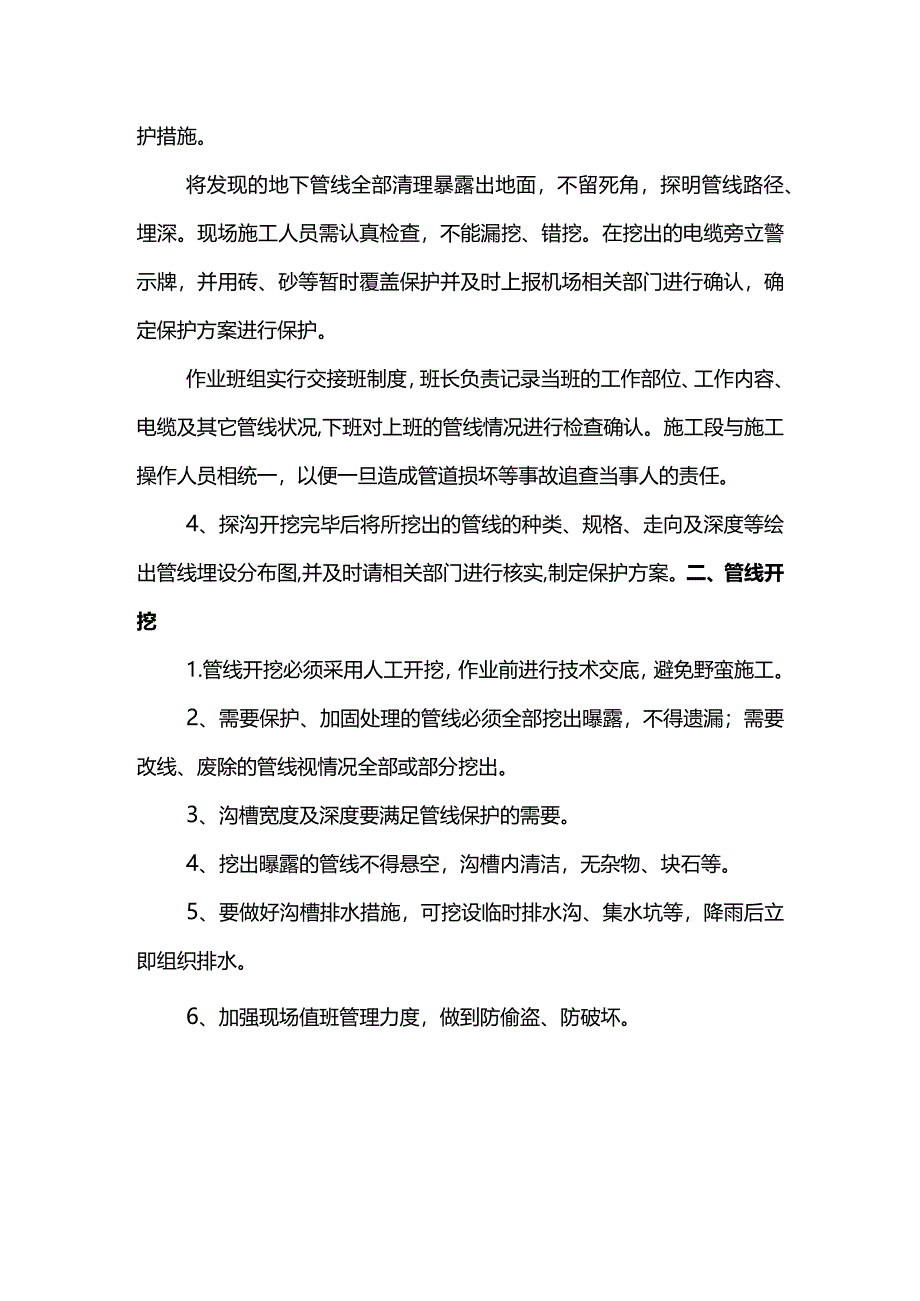

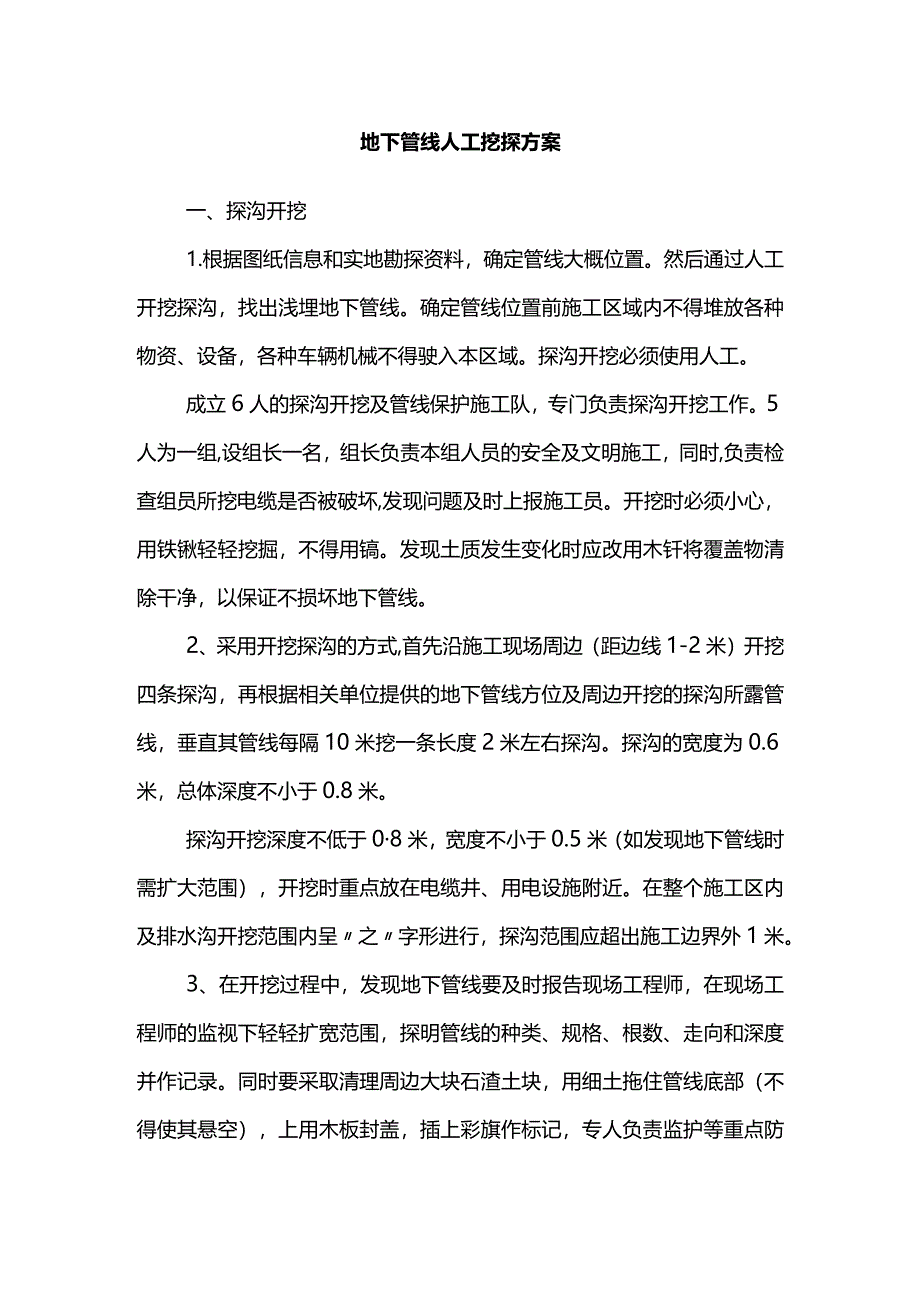

1、地下管线人工挖探方案一、探沟开挖1.根据图纸信息和实地勘探资料,确定管线大概位置。然后通过人工开挖探沟,找出浅埋地下管线。确定管线位置前施工区域内不得堆放各种物资、设备,各种车辆机械不得驶入本区域。探沟开挖必须使用人工。成立6人的探沟开挖及管线保护施工队,专门负责探沟开挖工作。5人为一组,设组长一名,组长负责本组人员的安全及文明施工,同时,负责检查组员所挖电缆是否被破坏,发现问题及时上报施工员。开挖时必须小心,用铁锹轻轻挖掘,不得用镐。发现土质发生变化时应改用木钎将覆盖物清除干净,以保证不损坏地下管线。2、采用开挖探沟的方式,首先沿施工现场周边(距边线1-2米)开挖四条探沟,再根据相关单位提供
2、的地下管线方位及周边开挖的探沟所露管线,垂直其管线每隔10米挖一条长度2米左右探沟。探沟的宽度为0.6米,总体深度不小于0.8米。探沟开挖深度不低于08米,宽度不小于0.5米(如发现地下管线时需扩大范围),开挖时重点放在电缆井、用电设施附近。在整个施工区内及排水沟开挖范围内呈之字形进行,探沟范围应超出施工边界外1米。3、在开挖过程中,发现地下管线要及时报告现场工程师,在现场工程师的监视下轻轻扩宽范围,探明管线的种类、规格、根数、走向和深度并作记录。同时要采取清理周边大块石渣土块,用细土拖住管线底部(不得使其悬空),上用木板封盖,插上彩旗作标记,专人负责监护等重点防护措施。将发现的地下管线全部清
3、理暴露出地面,不留死角,探明管线路径、埋深。现场施工人员需认真检查,不能漏挖、错挖。在挖出的电缆旁立警示牌,并用砖、砂等暂时覆盖保护并及时上报机场相关部门进行确认,确定保护方案进行保护。作业班组实行交接班制度,班长负责记录当班的工作部位、工作内容、电缆及其它管线状况,下班对上班的管线情况进行检查确认。施工段与施工操作人员相统一,以便一旦造成管道损坏等事故追查当事人的责任。4、探沟开挖完毕后将所挖出的管线的种类、规格、走向及深度等绘出管线埋设分布图,并及时请相关部门进行核实,制定保护方案。二、管线开挖1.管线开挖必须采用人工开挖,作业前进行技术交底,避免野蛮施工。2、需要保护、加固处理的管线必须全部挖出曝露,不得遗漏;需要改线、废除的管线视情况全部或部分挖出。3、沟槽宽度及深度要满足管线保护的需要。4、挖出曝露的管线不得悬空,沟槽内清洁,无杂物、块石等。5、要做好沟槽排水措施,可挖设临时排水沟、集水坑等,降雨后立即组织排水。6、加强现场值班管理力度,做到防偷盗、防破坏。
