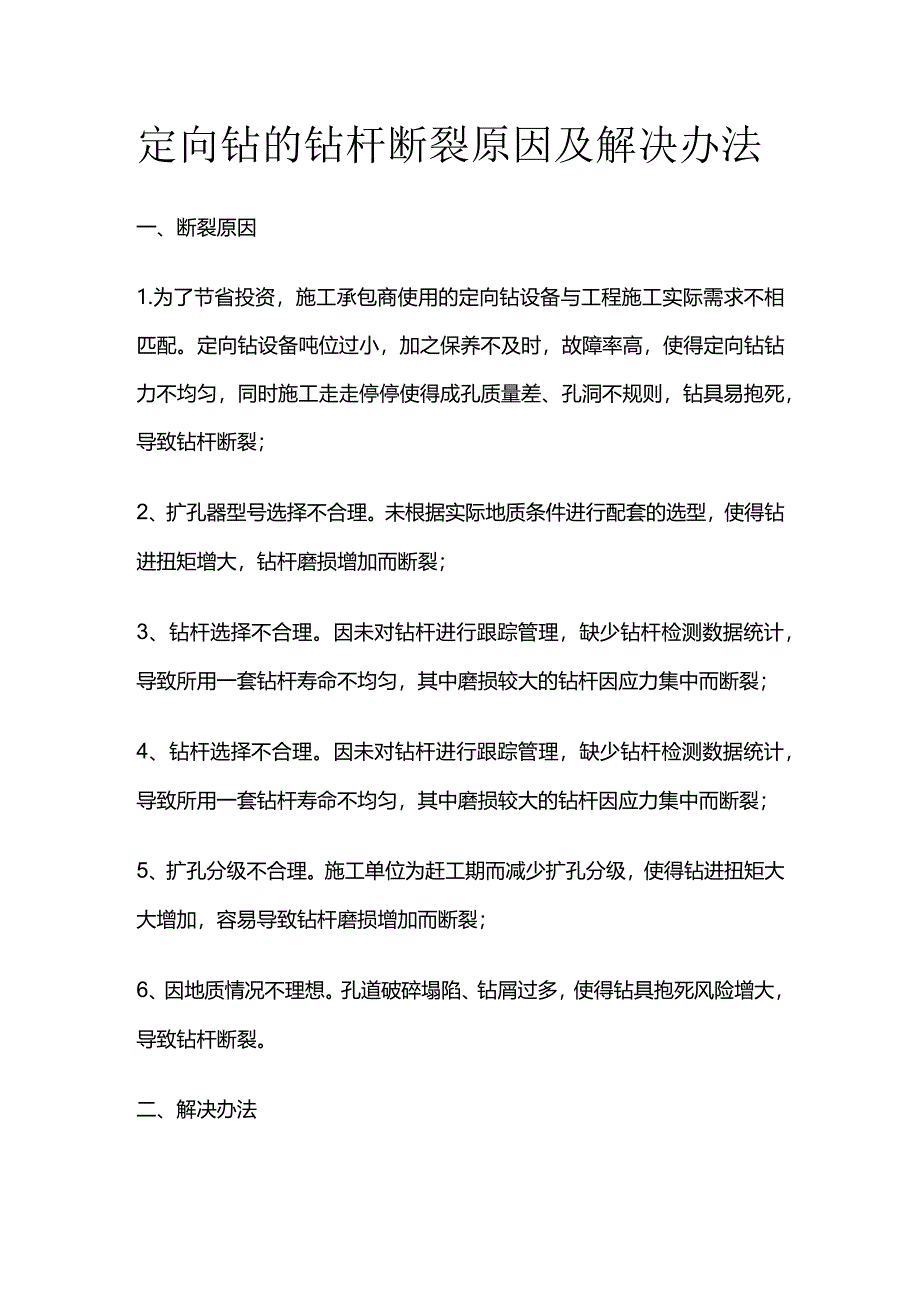

1、定向钻的钻杆断裂原因及解决办法一、断裂原因1.为了节省投资,施工承包商使用的定向钻设备与工程施工实际需求不相匹配。定向钻设备吨位过小,加之保养不及时,故障率高,使得定向钻钻力不均匀,同时施工走走停停使得成孔质量差、孔洞不规则,钻具易抱死,导致钻杆断裂;2、扩孔器型号选择不合理。未根据实际地质条件进行配套的选型,使得钻进扭矩增大,钻杆磨损增加而断裂;3、钻杆选择不合理。因未对钻杆进行跟踪管理,缺少钻杆检测数据统计,导致所用一套钻杆寿命不均匀,其中磨损较大的钻杆因应力集中而断裂;4、钻杆选择不合理。因未对钻杆进行跟踪管理,缺少钻杆检测数据统计,导致所用一套钻杆寿命不均匀,其中磨损较大的钻杆因应力集

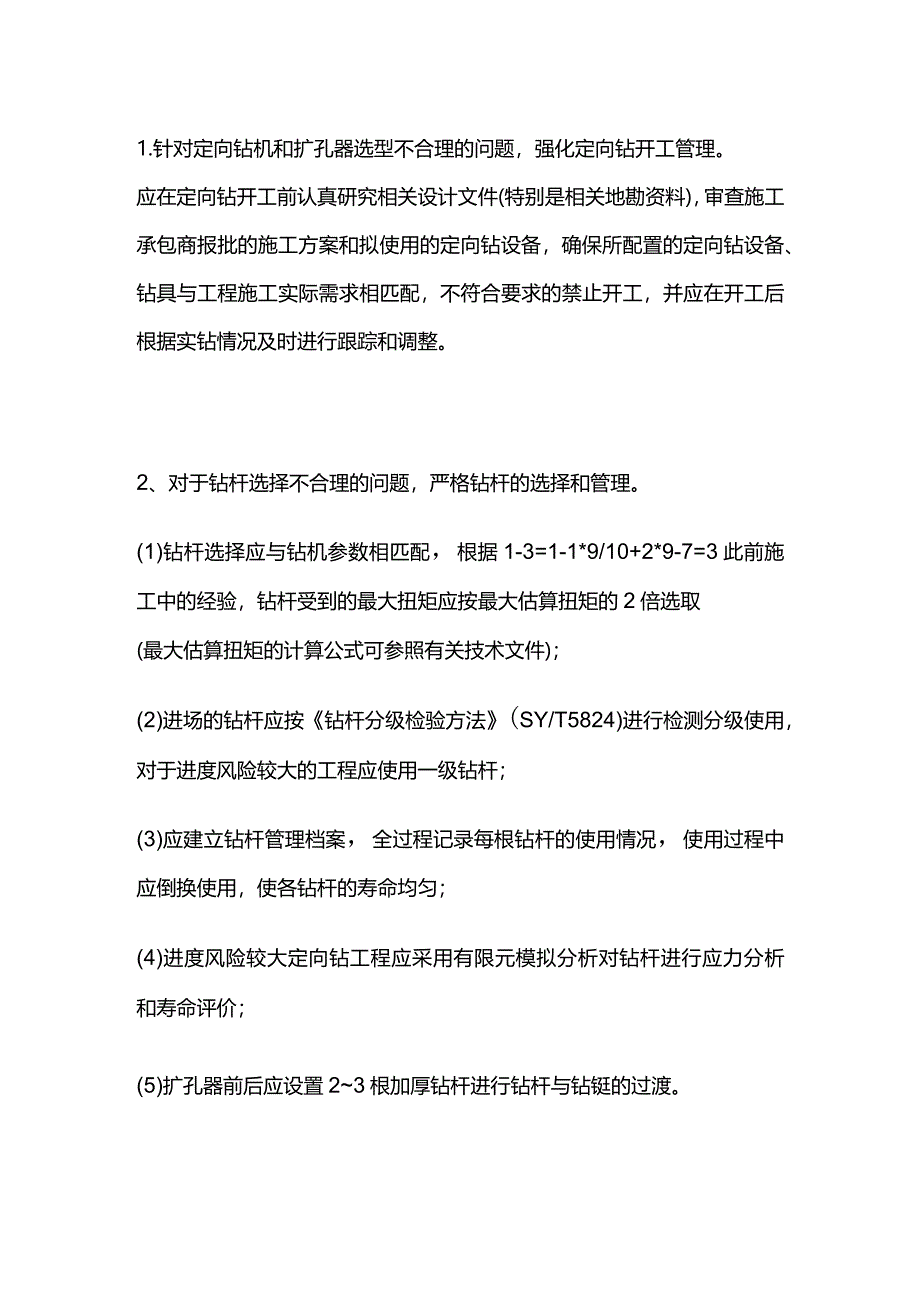

2、中而断裂;5、扩孔分级不合理。施工单位为赶工期而减少扩孔分级,使得钻进扭矩大大增加,容易导致钻杆磨损增加而断裂;6、因地质情况不理想。孔道破碎塌陷、钻屑过多,使得钻具抱死风险增大,导致钻杆断裂。二、解决办法1.针对定向钻机和扩孔器选型不合理的问题,强化定向钻开工管理。应在定向钻开工前认真研究相关设计文件(特别是相关地勘资料),审查施工承包商报批的施工方案和拟使用的定向钻设备,确保所配置的定向钻设备、钻具与工程施工实际需求相匹配,不符合要求的禁止开工,并应在开工后根据实钻情况及时进行跟踪和调整。2、对于钻杆选择不合理的问题,严格钻杆的选择和管理。(1)钻杆选择应与钻机参数相匹配,根据1-3=1-

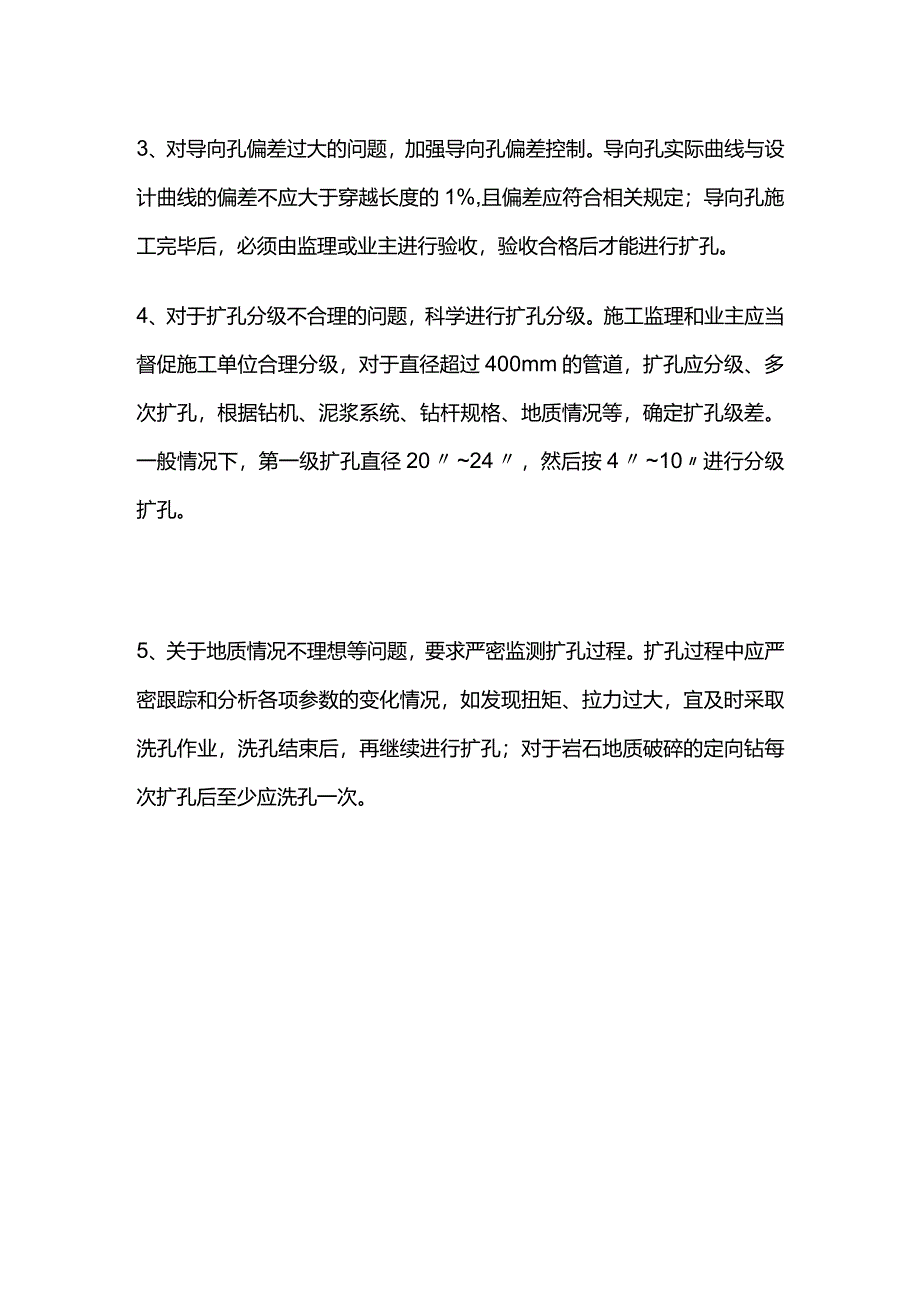

3、1*9/10+2*9-7=3此前施工中的经验,钻杆受到的最大扭矩应按最大估算扭矩的2倍选取(最大估算扭矩的计算公式可参照有关技术文件);(2)进场的钻杆应按钻杆分级检验方法(SY/T5824)进行检测分级使用,对于进度风险较大的工程应使用一级钻杆;(3)应建立钻杆管理档案,全过程记录每根钻杆的使用情况,使用过程中应倒换使用,使各钻杆的寿命均匀;(4)进度风险较大定向钻工程应采用有限元模拟分析对钻杆进行应力分析和寿命评价;(5)扩孔器前后应设置23根加厚钻杆进行钻杆与钻铤的过渡。3、对导向孔偏差过大的问题,加强导向孔偏差控制。导向孔实际曲线与设计曲线的偏差不应大于穿越长度的1%,且偏差应符合相关规定;导向孔施工完毕后,必须由监理或业主进行验收,验收合格后才能进行扩孔。4、对于扩孔分级不合理的问题,科学进行扩孔分级。施工监理和业主应当督促施工单位合理分级,对于直径超过400mm的管道,扩孔应分级、多次扩孔,根据钻机、泥浆系统、钻杆规格、地质情况等,确定扩孔级差。一般情况下,第一级扩孔直径2024,然后按410进行分级扩孔。5、关于地质情况不理想等问题,要求严密监测扩孔过程。扩孔过程中应严密跟踪和分析各项参数的变化情况,如发现扭矩、拉力过大,宜及时采取洗孔作业,洗孔结束后,再继续进行扩孔;对于岩石地质破碎的定向钻每次扩孔后至少应洗孔一次。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
