建筑装饰装修工程(抹灰工程)质量验收指导.docx

上传人:p** 文档编号:904996 上传时间:2024-04-01 格式:DOCX 页数:5 大小:38.60KB
下载 相关 举报
建筑装饰装修工程(抹灰工程)质量验收指导.docx_第1页
第1页 / 共5页
建筑装饰装修工程(抹灰工程)质量验收指导.docx_第2页
第2页 / 共5页
建筑装饰装修工程(抹灰工程)质量验收指导.docx_第3页
第3页 / 共5页
建筑装饰装修工程(抹灰工程)质量验收指导.docx_第4页
第4页 / 共5页
建筑装饰装修工程(抹灰工程)质量验收指导.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《建筑装饰装修工程(抹灰工程)质量验收指导.docx》由会员分享,可在线阅读,更多相关《建筑装饰装修工程(抹灰工程)质量验收指导.docx(5页珍藏版)》请在第壹文秘上搜索。

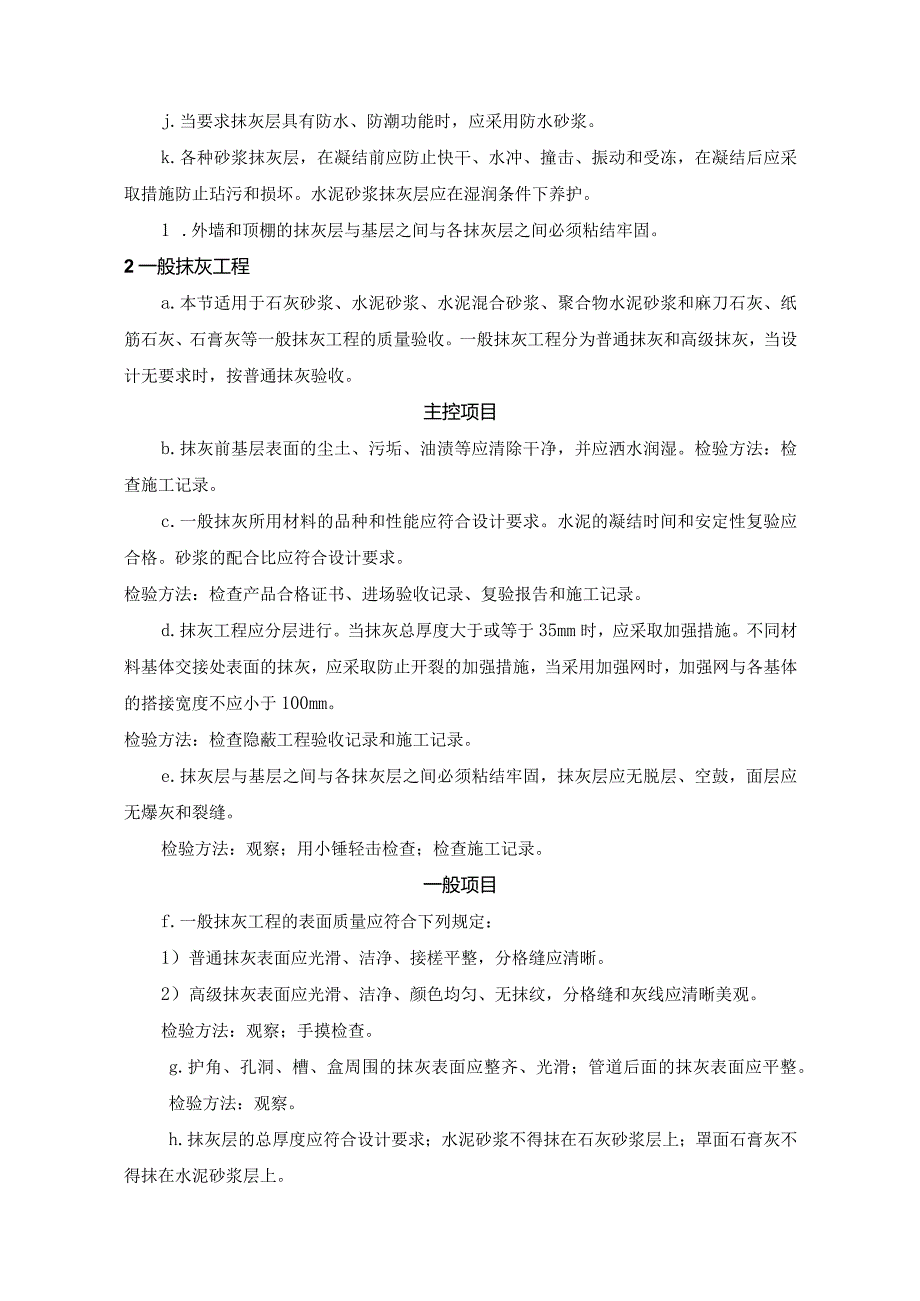

1、建筑装饰装修工程(抹灰工程)质量验收指导1一般规定a.本章适用于一般抹灰、装饰抹灰和清水砌体勾缝等分项工程的质量验收。b.抹灰工程验收时应检查下列文件和记录:1)抹灰工程的施工图、设计说明与其他设计文件。2)材料的产品合格证书、性能检测报告、进场验收记录和复验报告。3) 隐蔽工程验收记录。4) 施工记录。c.抹灰工程应对水泥的凝结时间和安定性进行复验。d.抹灰工程应对下列隐蔽工程项目进行验收:1)抹灰总厚度大于或等于35mm时的加强措施。5) 不同材料基体交接处的加强措施。e.各分项工程的检验批应按下列规定划分:1) 一样材料、工艺和施工条件的室外抹灰工程每500-1000m2应划分为一个检验

2、批,不足500m2也应划分为一个检验批。2) 一样材料、工艺和施工条件的室抹灰工程每50个自然间(大面积房间和走廊按抹灰面积30m2为一间)应划分为一个检验批,不足50间也应划分为一个检验批。f.检查数量应符合下列规定:1)室每个检验批应至少抽查10%,并不得少于3间;不足3间时应全数检查。2)室外每个检验批每IOom2应至少抽查一处,每处不得小于Iom2。g.外墙抹灰工程施工前应先安装钢木门窗框、护栏等,并应将墙上的施工孔洞堵塞密实。h.抹灰用的石灰膏的熟化期不应少于15d;罩面用的磨细石灰粉的熟化期不应少于3doi.室墙面、柱面和门洞口的阳角做法应符合设计要求。设计无要求时,应采用1:2水

3、泥砂浆做暗护角,其高度不应低于2m,每侧宽度不应小于50mm。j.当要求抹灰层具有防水、防潮功能时,应采用防水砂浆。k.各种砂浆抹灰层,在凝结前应防止快干、水冲、撞击、振动和受冻,在凝结后应采取措施防止玷污和损坏。水泥砂浆抹灰层应在湿润条件下养护。1 .外墙和顶棚的抹灰层与基层之间与各抹灰层之间必须粘结牢固。2一般抹灰工程a.本节适用于石灰砂浆、水泥砂浆、水泥混合砂浆、聚合物水泥砂浆和麻刀石灰、纸筋石灰、石膏灰等一般抹灰工程的质量验收。一般抹灰工程分为普通抹灰和高级抹灰,当设计无要求时,按普通抹灰验收。主控项目b.抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。检验方法:检查施工记

4、录。c.一般抹灰所用材料的品种和性能应符合设计要求。水泥的凝结时间和安定性复验应合格。砂浆的配合比应符合设计要求。检验方法:检查产品合格证书、进场验收记录、复验报告和施工记录。d.抹灰工程应分层进行。当抹灰总厚度大于或等于35mm时,应采取加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。检验方法:检查隐蔽工程验收记录和施工记录。e.抹灰层与基层之间与各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。检验方法:观察;用小锤轻击检查;检查施工记录。一般项目f.一般抹灰工程的表面质量应符合下列规定:1)普

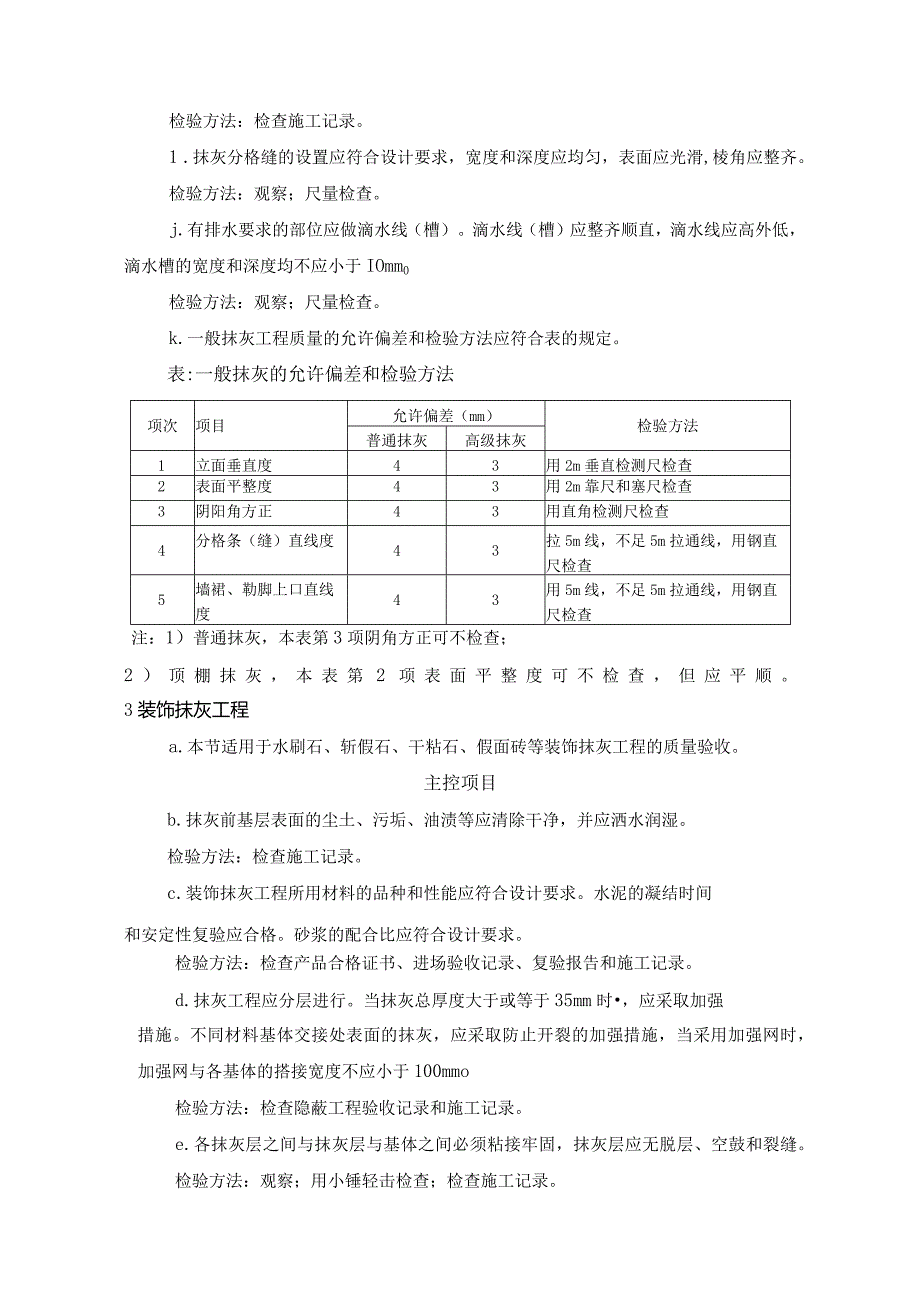

5、通抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。2)高级抹灰表面应光滑、洁净、颜色均匀、无抹纹,分格缝和灰线应清晰美观。检验方法:观察;手摸检查。g.护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。检验方法:观察。h.抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上;罩面石膏灰不得抹在水泥砂浆层上。检验方法:检查施工记录。1 .抹灰分格缝的设置应符合设计要求,宽度和深度应均匀,表面应光滑,棱角应整齐。检验方法:观察;尺量检查。j.有排水要求的部位应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水线应高外低,滴水槽的宽度和深度均不应小于IOmm0检验方法:观察;尺量

6、检查。k.一般抹灰工程质量的允许偏差和检验方法应符合表的规定。表:一般抹灰的允许偏差和检验方法项次项目允许偏差(mm)检验方法普通抹灰高级抹灰1立面垂直度43用2m垂直检测尺检查2表面平整度43用2m靠尺和塞尺检查3阴阳角方正43用直角检测尺检查4分格条(缝)直线度43拉5m线,不足5m拉通线,用钢直尺检查5墙裙、勒脚上口直线度43用5m线,不足5m拉通线,用钢直尺检查注:1)普通抹灰,本表第3项阴角方正可不检查;2)顶棚抹灰,本表第2项表面平整度可不检查,但应平顺。3装饰抹灰工程a.本节适用于水刷石、斩假石、干粘石、假面砖等装饰抹灰工程的质量验收。主控项目b.抹灰前基层表面的尘土、污垢、油渍

7、等应清除干净,并应洒水润湿。检验方法:检查施工记录。c.装饰抹灰工程所用材料的品种和性能应符合设计要求。水泥的凝结时间和安定性复验应合格。砂浆的配合比应符合设计要求。检验方法:检查产品合格证书、进场验收记录、复验报告和施工记录。d.抹灰工程应分层进行。当抹灰总厚度大于或等于35mm时,应采取加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mmo检验方法:检查隐蔽工程验收记录和施工记录。e.各抹灰层之间与抹灰层与基体之间必须粘接牢固,抹灰层应无脱层、空鼓和裂缝。检验方法:观察;用小锤轻击检查;检查施工记录。一般项目f.装饰抹

8、灰工程的表面质量应符合下列规定:1)水刷石表面应石粒清晰、分布均匀、紧密平整、色泽一致,应无掉粒和接槎痕迹。2)斩假石表面剁纹应均匀顺直、深浅一致,应无漏剁处;阳角处应横剁并留出宽窄一致的不剁边条,棱角应无损坏。3)干粘石表面应色泽一致、不露浆、不漏粘,石粒应粘结牢固、分布均匀,阳角处应无明显黑边。4)假面砖表面应平整、沟纹清晰、留缝整齐、色泽一致,应无掉角、脱皮、起砂等缺陷。检验方法:观察;手摸检查。g.装饰抹灰分格条(缝)的设置应符合设计要求,宽度和深度应均匀,表面应平整光滑,棱角应整齐。检验方法:观察。h.有排水要求的部位应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水线应高外低,滴水槽的

9、宽度和深度均不应小于IOmmo检验方法:观察;尺量检查。i.装饰抹灰工程质量的允许偏差和检验方法应符合表的规定。表:装饰抹灰的允许偏差和检验方法项次项目允许偏差(mm)检验方法水刷石斩假石干粘石假面砖1立面垂直度5455用2m垂直检测尺检查2表面平整度3354用2m靠尺和塞尺检查3阳角方正3344用直角检测尺检查4分格条(缝)直线度3333拉5m线,不足5m拉通线,用钢直尺检查5墙裙、勒脚上口直线度33拉5m线,不足5m拉通线,用钢直尺检查4清水砌体勾缝工程a.本节适用于清水砌体砂浆勾缝和原浆勾缝工程的质量验收。主控项目b.清水砌体勾缝所用水泥的凝结时间和安定性复验应合格。砂浆的配合比应符合设计要求。检验方法:检查复验报告和施工记录。c.清水砌体勾缝应无漏勾。勾缝材料应粘结牢固、无开裂。检验方法:观察。一般项目d.清水砌体勾缝应横平竖直,交接处应平顺,宽度和深度应均匀,表面应压实抹平。检验方法:观察;尺量检查。e.灰缝应颜色一致,砌体表面应洁净。检验方法:观察。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
