《排水工程施工方案(全面).docx》由会员分享,可在线阅读,更多相关《排水工程施工方案(全面).docx(7页珍藏版)》请在第壹文秘上搜索。

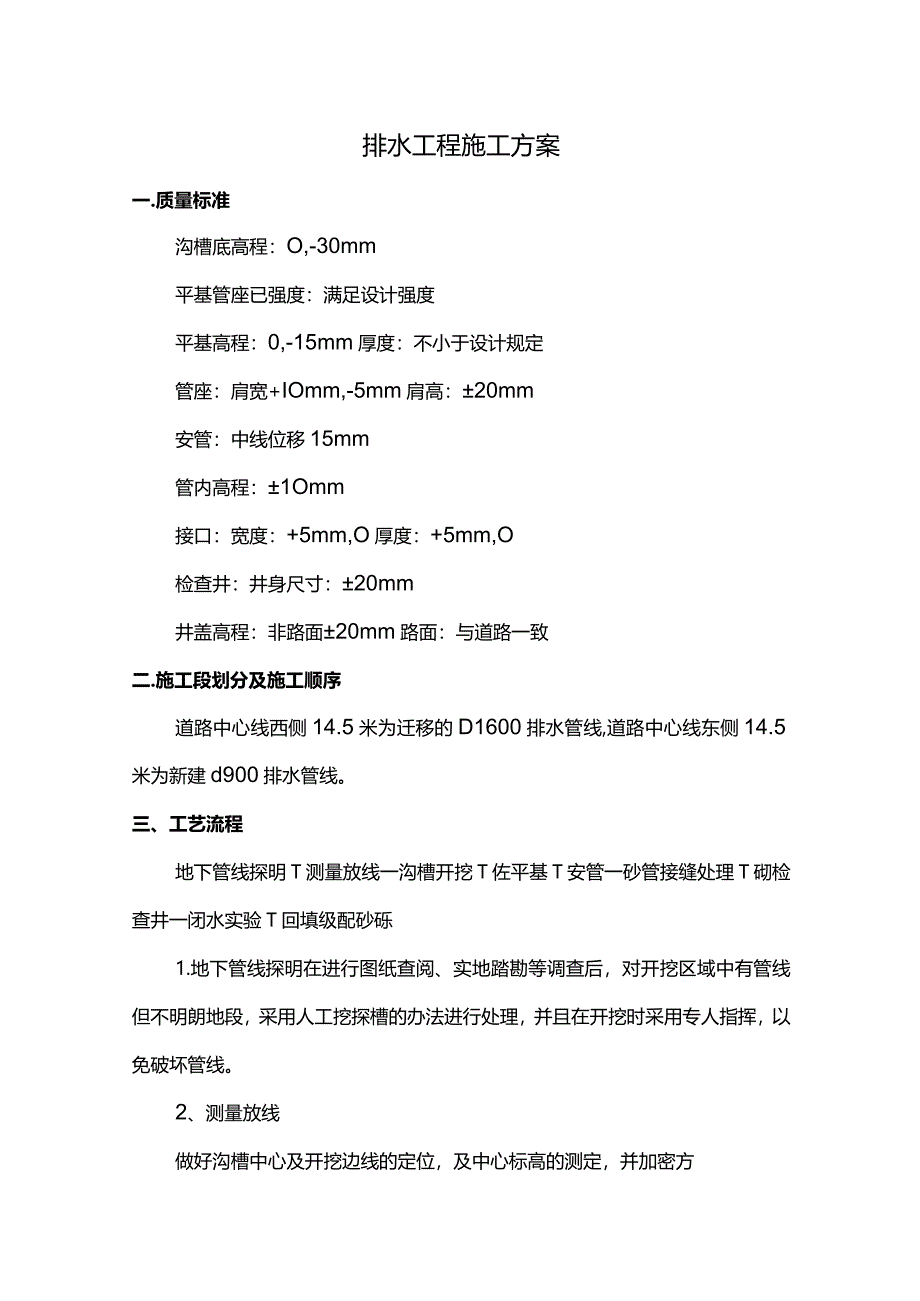

1、排水工程施工方案一.质量标准沟槽底高程:O,-30mm平基管座已强度:满足设计强度平基高程:0,-15mm厚度:不小于设计规定管座:肩宽+IOmm,-5mm肩高:20mm安管:中线位移15mm管内高程:1Omm接口:宽度:+5mm,O厚度:+5mm,O检查井:井身尺寸:20mm井盖高程:非路面20mm路面:与道路一致二.施工段划分及施工顺序道路中心线西侧14.5米为迁移的D1600排水管线,道路中心线东侧14.5米为新建d900排水管线。三、工艺流程地下管线探明T测量放线一沟槽开挖T佐平基T安管一砂管接缝处理T砌检查井一闭水实验T回填级配砂砾1.地下管线探明在进行图纸查阅、实地踏勘等调查后,对
2、开挖区域中有管线但不明朗地段,采用人工挖探槽的办法进行处理,并且在开挖时采用专人指挥,以免破坏管线。2、测量放线做好沟槽中心及开挖边线的定位,及中心标高的测定,并加密方便施工的导线点和水准点,使施工中随时测量各工序位置和高程。a核对水准点并沿一每隔60m建立一处临时水准点。b测量管道地面高程、管道中心线、开挖槽边线以及构筑物位置。c根据各管线单位的交底以及项目部现场实地调查情况,与各管线单位联系以及协调,排出管沟开挖范围内的埋地管线。d待开挖试坑后再确定其开挖边坡值及支挡方案。3、沟槽开挖a各施工段土方均采用单斗1.25m3反铲挖掘机施工先深后浅,机械挖至路槽底20cm左右人工清槽,这样可防止
3、超挖对基底土的扰动。b沟槽排水采用集水井排水法,在沟槽的两侧挖出排水明沟,其断面为200300,(详见TSOl图)以3%的坡度坡向集水井,集水井每隔50m设一个,断面为1.2mX1.2X1.5m(沟底以下),集水井内水用lOO泥浆泵排出。C沟槽测量控制采用坡度板控制,即沟槽机械开挖后在距槽底2.5m,位置埋设一根15CmXI5cm木板,间距为10米左右,在坡度板上钉管线中心钉和高程板高程板上钉高程钉。d土方开挖后,如土质松软,出现跨方现象即采用横板密撑。e开挖后的土方自卸汽车进行外运。f管道基础开挖请示指挥部、监理及时做好验槽。g管线基坑开挖后,请示指挥部监理及时做好与给水、排水电讯地道等各部

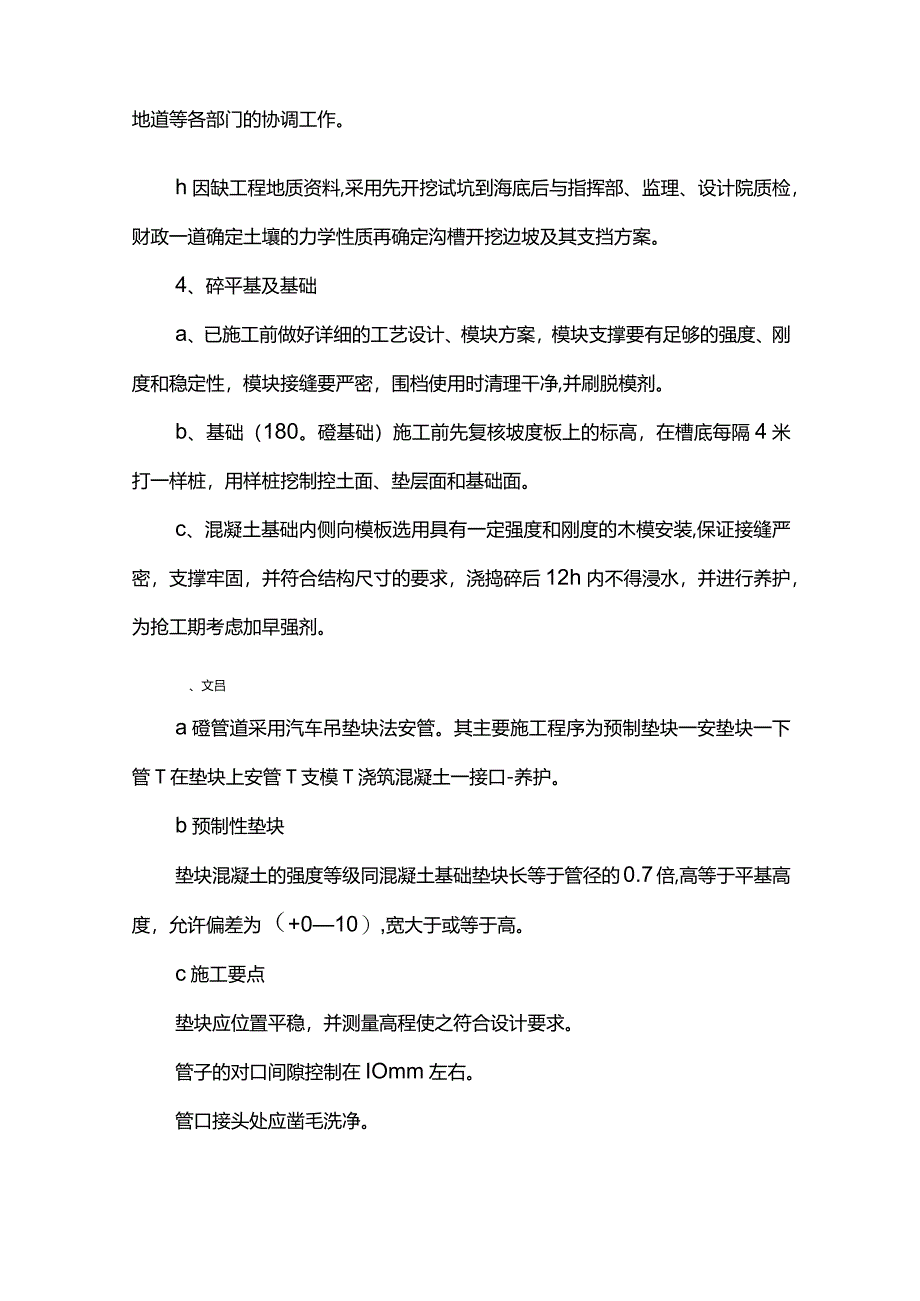

4、门的协调工作。h因缺工程地质资料,采用先开挖试坑到海底后与指挥部、监理、设计院质检,财政一道确定土壤的力学性质再确定沟槽开挖边坡及其支挡方案。4、碎平基及基础a、已施工前做好详细的工艺设计、模块方案,模块支撑要有足够的强度、刚度和稳定性,模块接缝要严密,围档使用时清理干净,并刷脱模剂。b、基础(180。磴基础)施工前先复核坡度板上的标高,在槽底每隔4米打一样桩,用样桩挖制控土面、垫层面和基础面。c、混凝土基础内侧向模板选用具有一定强度和刚度的木模安装,保证接缝严密,支撑牢固,并符合结构尺寸的要求,浇捣碎后12h内不得浸水,并进行养护,为抢工期考虑加早强剂。、文吕a磴管道采用汽车吊垫块法安管。其
5、主要施工程序为预制垫块一安垫块一下管T在垫块上安管T支模T浇筑混凝土一接口-养护。b预制性垫块垫块混凝土的强度等级同混凝土基础垫块长等于管径的0.7倍,高等于平基高度,允许偏差为(+010),宽大于或等于高。c施工要点垫块应位置平稳,并测量高程使之符合设计要求。管子的对口间隙控制在IOmm左右。管口接头处应凿毛洗净。6、碎接缝处理接口为钢丝水泥砂浆抹带接口,抹带前将已凿毛的管口洗刷干净,并刷水泥浆一遍,在抹带的两侧安装弧型边模,然后分层进行压抹砂浆和安装钢丝网,抹带砂浆外光内实,钢丝网平整,抹带宽度偏差在5mm内。7、砌检查井a施工流程:放出井中心线一按半径摆砖一按检查井半径摆出井壁砖墙大样一
6、井壁砌筑一井盖安装T内壁抹灰分层压实。b排水管管口伸入井室30mm,管顶砖砌圈加固,以减少管顶压力。c砌筑检查井的预埋支管,随砌随安,根据设计要求确定预流管内管径、方向、标高。d、为保证机械施工不受影响,路基内的检查井和雨水井的砌筑分四次完成:第一次砌至路床设计标高下20cm,然后用2cm厚的钢板盖严实,并作好标志,路基施工时,使用机械开挖、平整、压实不受其影响,待下基层施工完毕后,再开挖加砌。第二、三次分别施工至下基层、上基层下IOCm的位置,第四次待路面沥青层施工完毕后,砌至设计位置。路面层井周围的回填采用路面层的同种材料,并用打夯机分层夯实。8、闭水实验a在检查井砌、粉后,分段进行闭水试
7、验,闭水试验时间,为管道试验段(一般4个井段)灌满水后浸泡12昼夜进行。b闭水试验时对接口和管身进行外观检测,以无漏水和无严重漏水为合格,且应按附录闭水法试验进行,实测排水量应不大于允许渗水量Q=I.25D。9、当碎圆形管道接口带和接缝水泥砂浆强度不小于5Nmm2时,进行沟槽砂砾回填,回填时管道两侧及管顶以上0.5m范围内应由沟槽两则同时对称均匀回填,并且两侧高差控制在30cm以内,以防管道位移,明沟集水井底从相邻水井的分岭处开始向集水井延伸回填。每一回填层厚不大于30cm就用水夯夯实,并测定基压实度满足设计要求后方可进入上层回填。四.安全.文明施工.环保措施(一)安全措施1.加强施工人员安全
8、教育,提高安全意识。2、组织学习施工工序、各项工程的安全操作规范等。3、施工人员进场之前要进行常规安全操作教育方可上岗作业。4、作业人员安全要求(1)开工前,施工单位对该现场人员进行安全教育、安全交底。(2)施工进出场,必须由现场负责人指挥,操作人员再封道和撤除过程中应保持高度警惕,特别要加强自我保护意识。(3)项目部配备了专职交通协管人员8名,用于平时安全设施维护工作和施工期间交通指导和疏导工作,同时,交通协管人员还负责在施工活动中,和技术员一道监督和保证施工人员和施工车辆只能在施工区域内活动,施工拟投入人员8人次。(4)封道完毕后,作业人员方可进入施工作业区作业,施工结束时,作业人员撤退后
9、才能撤除封道设施。(5)施工期间,作业人员不得随意变更和扩大控制区,不得走出安全保护区,不得就任何施工机具和材料放置于安全保护区外。(6)现场施工人员必须穿着带有反光标志功能的工作套装,对颜色和反光标志陈旧的工作套装及时更换。(二)文明施工措施认真贯彻落实安全生产责任制,将安全生产工作始终贯穿于施工生产全过程,项目部成立专门安全质量监督小组,设有专职安全员,采取多种形式进行安全方面的宣传教育,定期进行安全管理检查,形成人人讲安全、事事要安全、处处为安全的良好安全生产氛围。1、施工人员佩带胸牌上岗,穿着反光背心。2、交通协管员在交叉路口执勤,指挥车辆出入。3、安全员佩带袖章,巡回检查;施工路段车
10、速度不超过40公里。4、所有设备必须注意人员安全,严禁发生设备伤人事故,沥青拌和站人员要戴安全帽,高温部位设警示牌,避免高温伤人。5、起终点设禁止通行标牌、有堵卡人员专门负责交通管制。6、后勤人员准备好防暑降温药品,饮用水供应必须保证。7、作业现场保持规范、有序,废料不准乱仍,要集中回收。8、职工对待工作热情、投入,对人尊重、礼貌;精神面貌好。9、场地规划整齐,材料按规格隔离堆放,标示明确,保持施工场地清洁卫生。10、尊重当地民风、民俗、遵守地方法规,与地方协调好关系。(三)环境保护措施1.严格控制施工作业时间,制定降噪声措施,在夜晚施工过程中应尽量减少使用噪音较大的施工机械,保证附近居民的正常休息。2、机械停放和施工安排有序合理,禁止乱摆乱放。3、石料堆放场地进行硬化处理,砂石等材料应采取覆盖措施。4、施工现场的机械设备、车辆尾气排放应符合国家环保排放标准要求。5、施工产生的废弃混合料、生活垃圾如餐盒等要及时清运处理。
