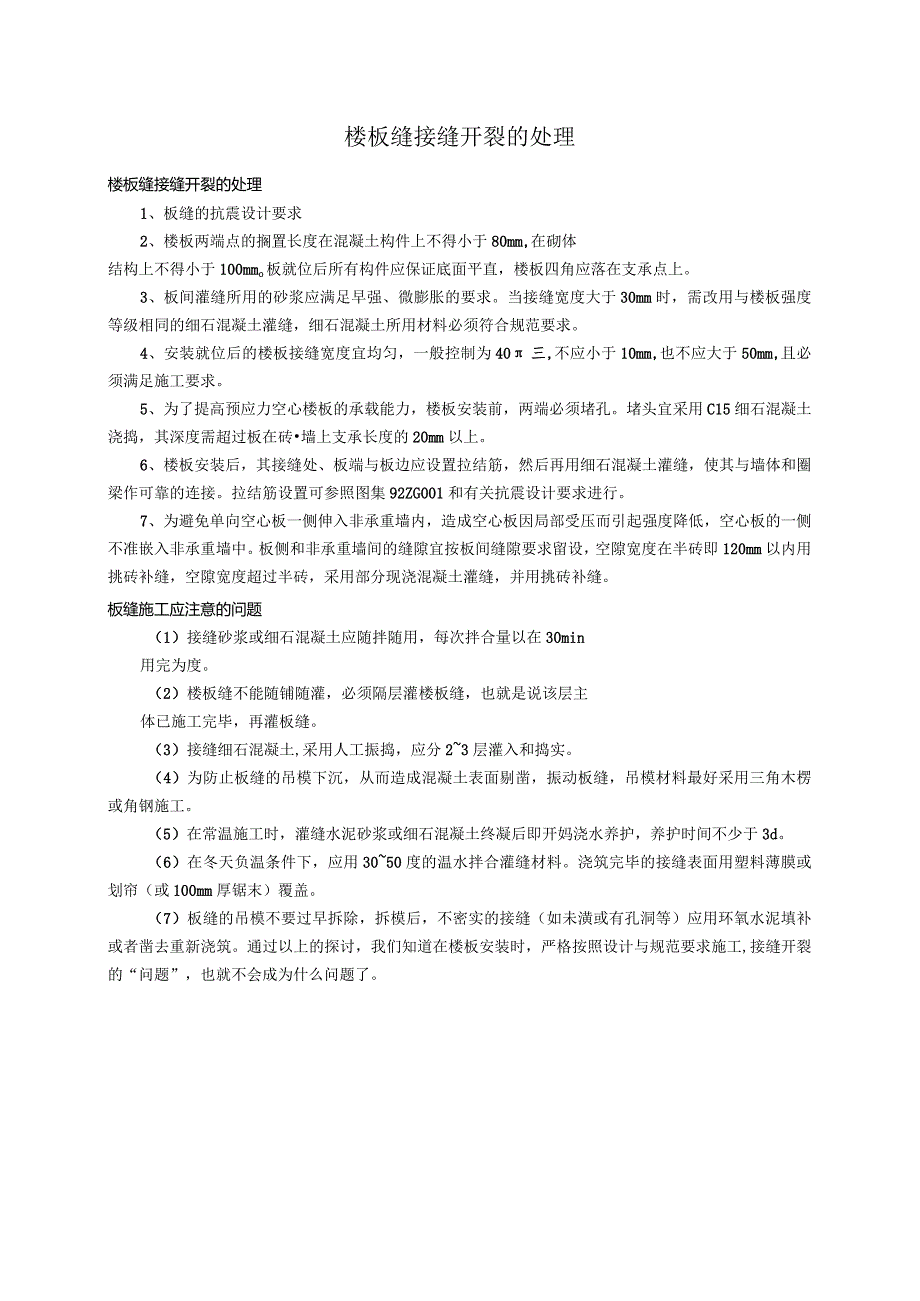

1、楼板缝接缝开裂的处理楼板缝接缝开裂的处理1、板缝的抗震设计要求2、楼板两端点的搁置长度在混凝土构件上不得小于80mm,在砌体结构上不得小于100mmo板就位后所有构件应保证底面平直,楼板四角应落在支承点上。3、板间灌缝所用的砂浆应满足早强、微膨胀的要求。当接缝宽度大于30mm时,需改用与楼板强度等级相同的细石混凝土灌缝,细石混凝土所用材料必须符合规范要求。4、安装就位后的楼板接缝宽度宜均匀,一般控制为40三,不应小于10mm,也不应大于50mm,且必须满足施工要求。5、为了提高预应力空心楼板的承载能力,楼板安装前,两端必须堵孔。堵头宜采用C15细石混凝土浇捣,其深度需超过板在砖墙上支承长度的2

2、0mm以上。6、楼板安装后,其接缝处、板端与板边应设置拉结筋,然后再用细石混凝土灌缝,使其与墙体和圈梁作可靠的连接。拉结筋设置可参照图集92ZG001和有关抗震设计要求进行。7、为避免单向空心板一侧伸入非承重墙内,造成空心板因局部受压而引起强度降低,空心板的一侧不准嵌入非承重墙中。板侧和非承重墙间的缝隙宜按板间缝隙要求留设,空隙宽度在半砖即120mm以内用挑砖补缝,空隙宽度超过半砖,采用部分现浇混凝土灌缝,并用挑砖补缝。板缝施工应注意的问题(1)接缝砂浆或细石混凝土应随拌随用,每次拌合量以在30min用完为度。(2)楼板缝不能随铺随灌,必须隔层灌楼板缝,也就是说该层主体已施工完毕,再灌板缝。(3)接缝细石混凝土,采用人工振捣,应分23层灌入和捣实。(4)为防止板缝的吊模下沉,从而造成混凝土表面剔凿,振动板缝,吊模材料最好采用三角木楞或角钢施工。(5)在常温施工时,灌缝水泥砂浆或细石混凝土终凝后即开妈浇水养护,养护时间不少于3d。(6)在冬天负温条件下,应用3050度的温水拌合灌缝材料。浇筑完毕的接缝表面用塑料薄膜或划帘(或100mm厚锯末)覆盖。(7)板缝的吊模不要过早拆除,拆模后,不密实的接缝(如未潢或有孔洞等)应用环氧水泥填补或者凿去重新浇筑。通过以上的探讨,我们知道在楼板安装时,严格按照设计与规范要求施工,接缝开裂的“问题”,也就不会成为什么问题了。
