《桥面防水施工方案.docx》由会员分享,可在线阅读,更多相关《桥面防水施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

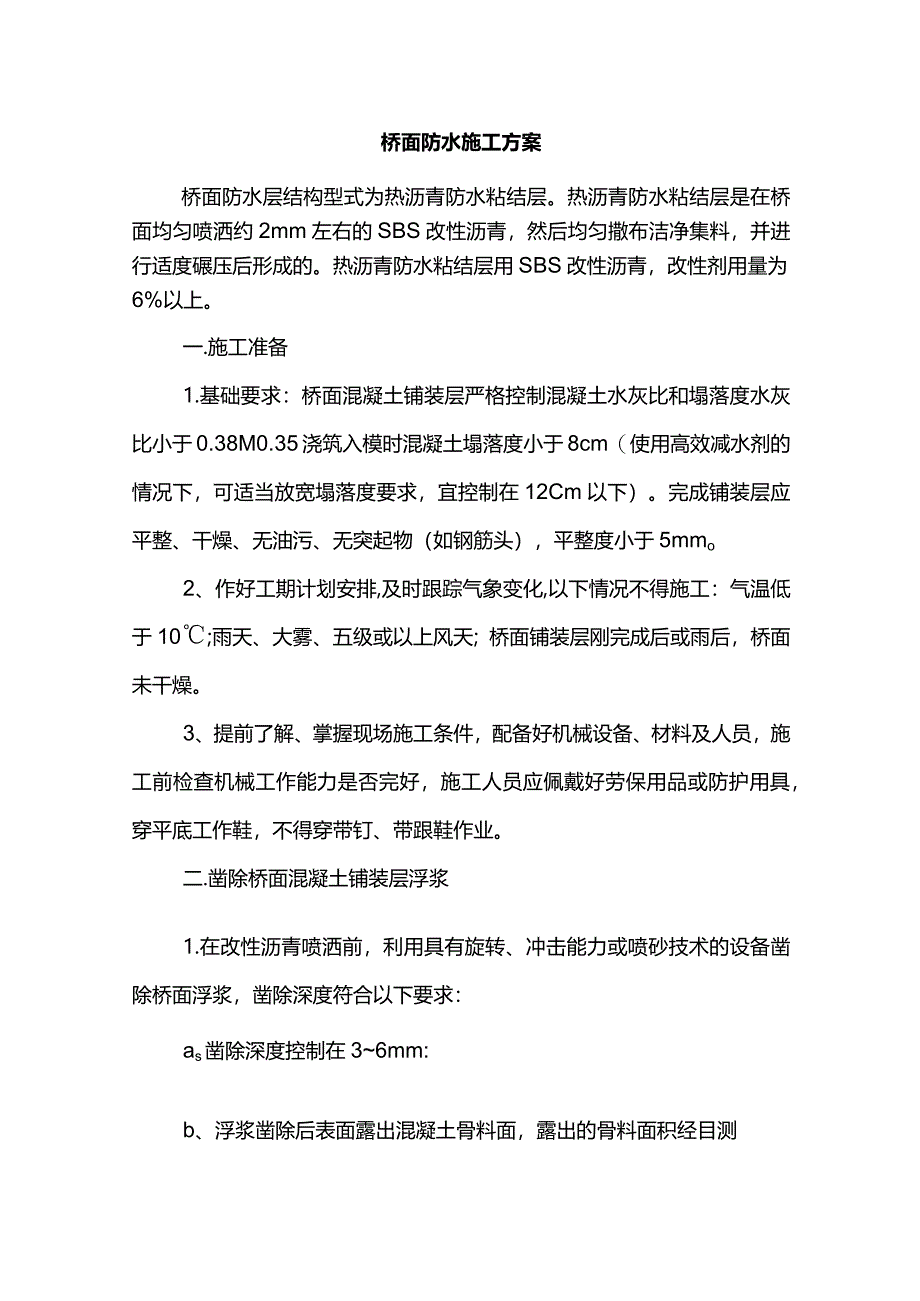

1、桥面防水施工方案桥面防水层结构型式为热沥青防水粘结层。热沥青防水粘结层是在桥面均匀喷洒约2mm左右的SBS改性沥青,然后均匀撒布洁净集料,并进行适度碾压后形成的。热沥青防水粘结层用SBS改性沥青,改性剂用量为6%以上。一.施工准备1.基础要求:桥面混凝土铺装层严格控制混凝土水灰比和塌落度水灰比小于0.38M0.35浇筑入模时混凝土塌落度小于8cm(使用高效减水剂的情况下,可适当放宽塌落度要求,宜控制在12Cm以下)。完成铺装层应平整、干燥、无油污、无突起物(如钢筋头),平整度小于5mmo2、作好工期计划安排,及时跟踪气象变化,以下情况不得施工:气温低于10;雨天、大雾、五级或以上风天;桥面铺装

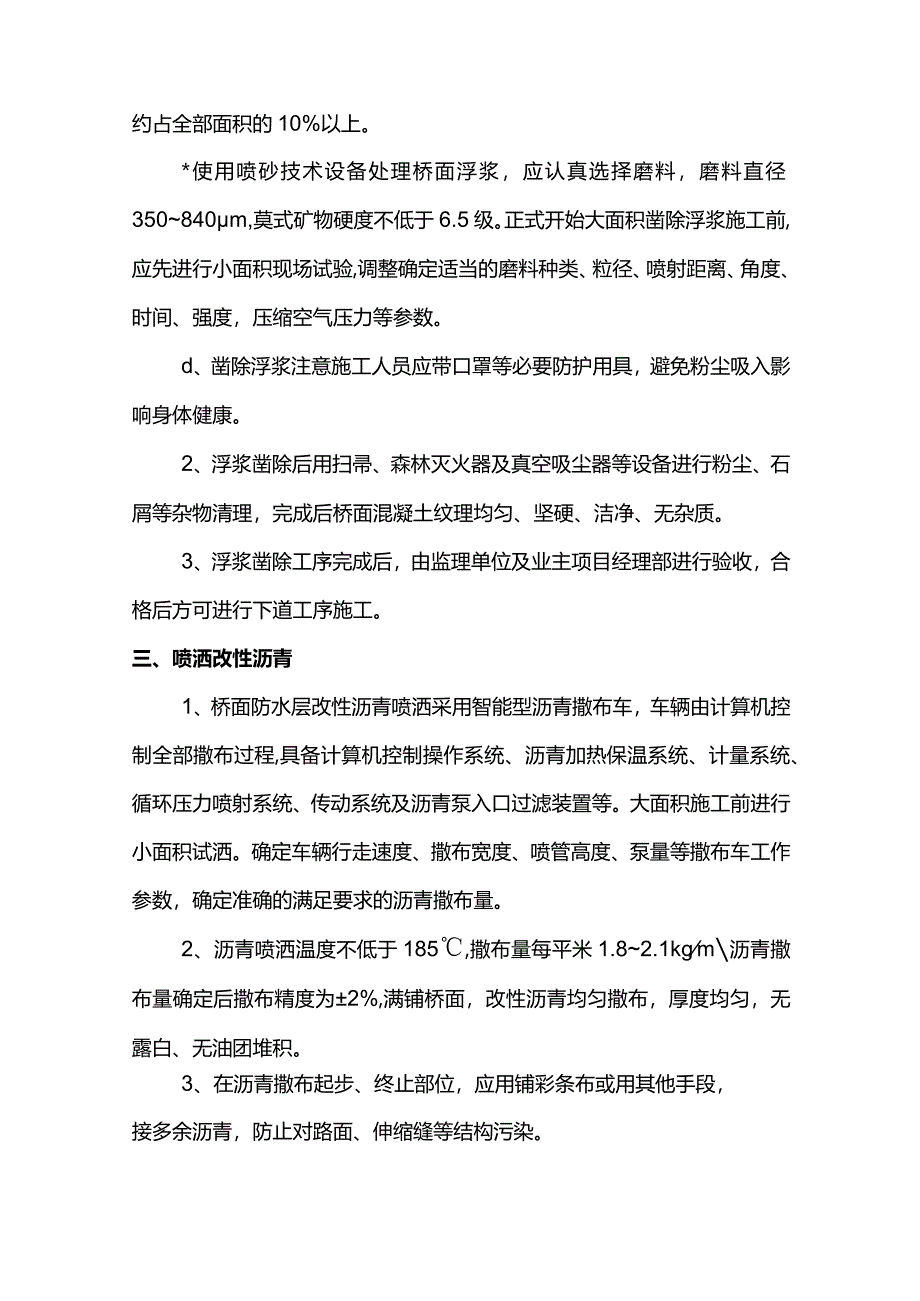

2、层刚完成后或雨后,桥面未干燥。3、提前了解、掌握现场施工条件,配备好机械设备、材料及人员,施工前检查机械工作能力是否完好,施工人员应佩戴好劳保用品或防护用具,穿平底工作鞋,不得穿带钉、带跟鞋作业。二.凿除桥面混凝土铺装层浮浆1.在改性沥青喷洒前,利用具有旋转、冲击能力或喷砂技术的设备凿除桥面浮浆,凿除深度符合以下要求:as凿除深度控制在36mm:b、浮浆凿除后表面露出混凝土骨料面,露出的骨料面积经目测约占全部面积的10%以上。*使用喷砂技术设备处理桥面浮浆,应认真选择磨料,磨料直径350840m,莫式矿物硬度不低于6.5级。正式开始大面积凿除浮浆施工前,应先进行小面积现场试验,调整确定适当的磨
3、料种类、粒径、喷射距离、角度、时间、强度,压缩空气压力等参数。d、凿除浮浆注意施工人员应带口罩等必要防护用具,避免粉尘吸入影响身体健康。2、浮浆凿除后用扫帚、森林灭火器及真空吸尘器等设备进行粉尘、石屑等杂物清理,完成后桥面混凝土纹理均匀、坚硬、洁净、无杂质。3、浮浆凿除工序完成后,由监理单位及业主项目经理部进行验收,合格后方可进行下道工序施工。三、喷洒改性沥青1、桥面防水层改性沥青喷洒采用智能型沥青撒布车,车辆由计算机控制全部撒布过程,具备计算机控制操作系统、沥青加热保温系统、计量系统、循环压力喷射系统、传动系统及沥青泵入口过滤装置等。大面积施工前进行小面积试洒。确定车辆行走速度、撒布宽度、喷

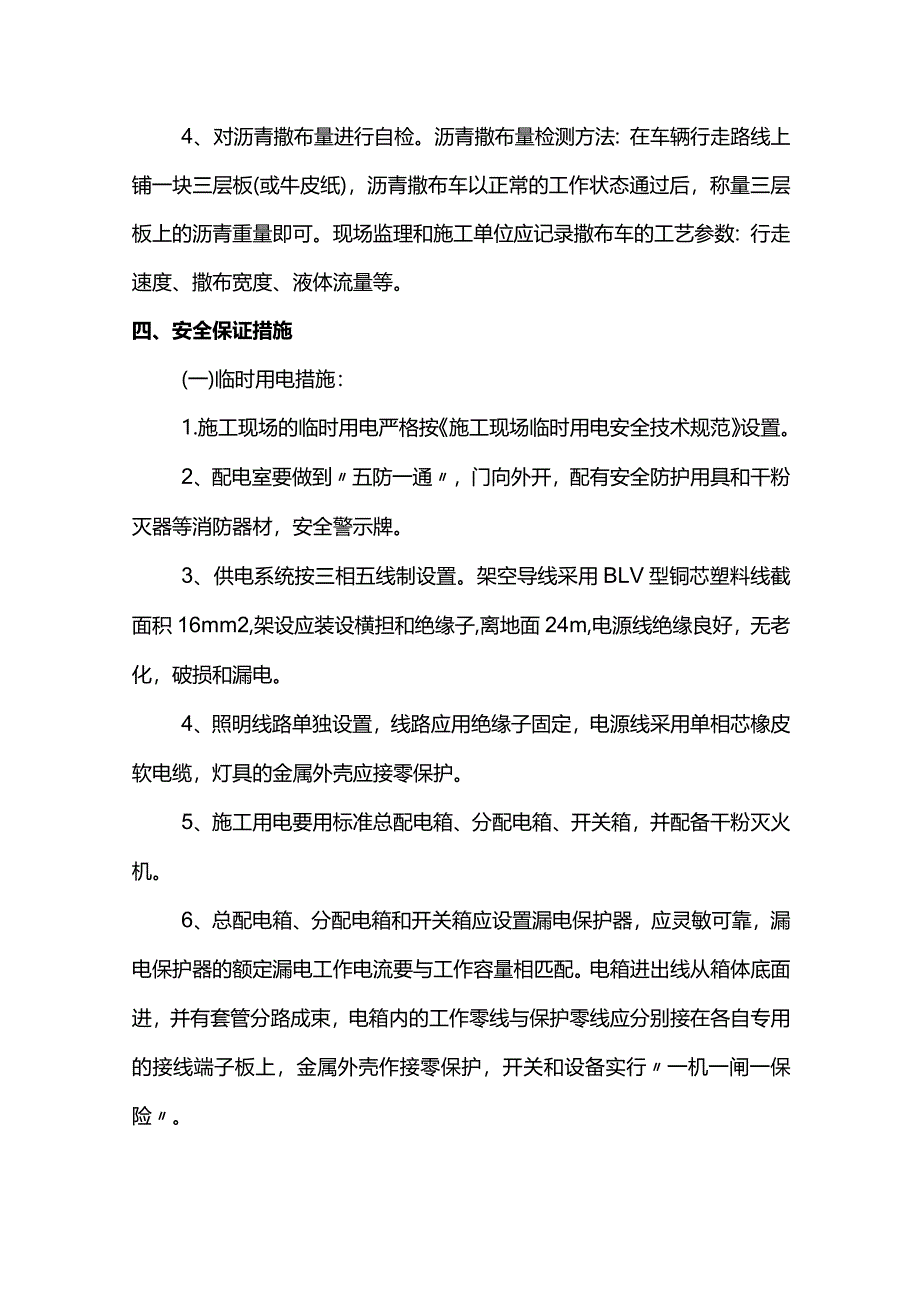

4、管高度、泵量等撒布车工作参数,确定准确的满足要求的沥青撒布量。2、沥青喷洒温度不低于185,撒布量每平米1.82.1kgm沥青撒布量确定后撒布精度为2%,满铺桥面,改性沥青均匀撒布,厚度均匀,无露白、无油团堆积。3、在沥青撒布起步、终止部位,应用铺彩条布或用其他手段,接多余沥青,防止对路面、伸缩缝等结构污染。4、对沥青撒布量进行自检。沥青撒布量检测方法:在车辆行走路线上铺一块三层板(或牛皮纸),沥青撒布车以正常的工作状态通过后,称量三层板上的沥青重量即可。现场监理和施工单位应记录撒布车的工艺参数:行走速度、撒布宽度、液体流量等。四、安全保证措施(一)临时用电措施:1.施工现场的临时用电严格按施
5、工现场临时用电安全技术规范设置。2、配电室要做到五防一通,门向外开,配有安全防护用具和干粉灭器等消防器材,安全警示牌。3、供电系统按三相五线制设置。架空导线采用BLV型铜芯塑料线截面积16mm2,架设应装设横担和绝缘子,离地面24m,电源线绝缘良好,无老化,破损和漏电。4、照明线路单独设置,线路应用绝缘子固定,电源线采用单相芯橡皮软电缆,灯具的金属外壳应接零保护。5、施工用电要用标准总配电箱、分配电箱、开关箱,并配备干粉灭火机。6、总配电箱、分配电箱和开关箱应设置漏电保护器,应灵敏可靠,漏电保护器的额定漏电工作电流要与工作容量相匹配。电箱进出线从箱体底面进,并有套管分路成束,电箱内的工作零线与
6、保护零线应分别接在各自专用的接线端子板上,金属外壳作接零保护,开关和设备实行一机一闸一保险。7、工地配备十名专职建筑电工驻现场管理施工用电。8、认真做好安全技术交底及使用前验收签证手续。(二)施工现场防火、防爆、防雷安全措施:1、施工现场防火工作必须逐级实行防火责任制,指定专人负责,保证防火安全措施有效地贯彻执行。2、工地领导应加强对全体职工特别是新职工和民工的防火教育,制订防火制度和公约。3、工地各级领导应定期检查工棚的防火安全工作,发现火险漏洞,必须及时彻底解决。4、工地应普遍地建立义务消防队。义务消防队应建立必要的值班汇报、学习训练等制度。5、要求在办公室、仓库、宿舍安置一定数量的灭火机
7、,在配电室设置干粉式灭火机,并按规定时间更换药物,以免药物失效,由负责安全保卫的同志专门负责。6、工棚内的高度一般不要低于2.5米,工棚的门、窗要向外开。7、燃着的火炉要有看管,人员离去或睡觉时,要将炉门封好。8、加强明火作业管理,电气焊、切割机作业场地半径10米范围内严禁放置易燃易爆物。9、加强对易燃易爆材料管理,油料、漆料等应以消防等级要求入库,仓库应设安全标志牌及消防器材。10、施工现场用电,应严格按照用电安全管理规定,加强电源管理,以便防止电气火灾。(三)雨季施工措施:1.应随时注意作好防雨、防雷及防雨季情况安排施工。2、机电设备必须加防雨罩,以免因漏水而损坏设备,做好接地保护,以防漏
8、电伤人,雨后应对电气设备进行检查。(四)文明施工措施1、建立健全的现场文明施工管理,由项目经理总负责,施工班组设兼职管理员。2、施工现场内对施工设备、材料堆放、场地道路进行统一合理的规划;做好泥浆的现场管理工作,浆液不得外溢,以免污染工地;污水须经沉淀滤清后才可排向市政管道;工地大门(出入口)设置洗车台,保证车辆外出不污染路面。各项文明施工工作按照相关严格执行。(五)工期保证措施1、根据总体控制计划,实行信息监控,及时调整部署,采取相应措施,确保每一阶段的计划如期实施;2、定期召开每周生产例会,加强与各单位协调工作,及时解决施工中存在的问题;3、严格控制各工序的施工质量,杜绝因质量问题而引起的返工;4、加强劳动力管理,及时劳动力进场,合理安排各班组的工作5、通过合理的施工,安排流水施工;6、及时编制材料的需用量计划及采购进场计划,保证材料及时进场;7、配备足够的机械设备;8、各工种安排专业熟练、操作证齐全的工人进行施工;9、施工前做好技术交底工作。
