植筋施工方案(详细).docx

上传人:p** 文档编号:906064 上传时间:2024-04-01 格式:DOCX 页数:9 大小:44.06KB
下载 相关 举报
植筋施工方案(详细).docx_第1页
第1页 / 共9页
植筋施工方案(详细).docx_第2页
第2页 / 共9页
植筋施工方案(详细).docx_第3页
第3页 / 共9页
植筋施工方案(详细).docx_第4页
第4页 / 共9页
植筋施工方案(详细).docx_第5页
第5页 / 共9页
植筋施工方案(详细).docx_第6页
第6页 / 共9页
植筋施工方案(详细).docx_第7页
第7页 / 共9页
植筋施工方案(详细).docx_第8页
第8页 / 共9页
植筋施工方案(详细).docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《植筋施工方案(详细).docx》由会员分享,可在线阅读,更多相关《植筋施工方案(详细).docx(9页珍藏版)》请在第壹文秘上搜索。

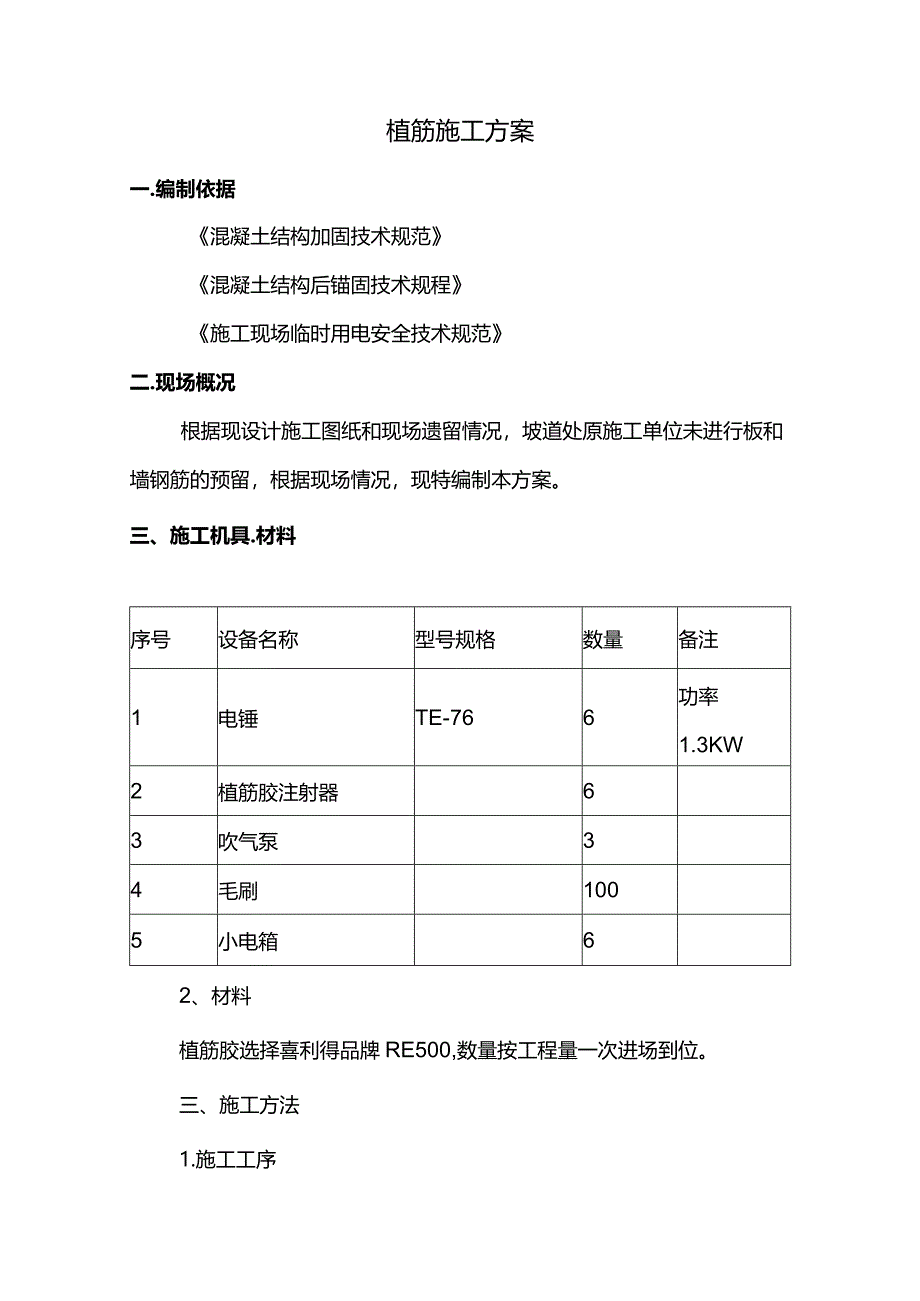

1、植筋施工方案一.编制依据混凝土结构加固技术规范混凝土结构后锚固技术规程施工现场临时用电安全技术规范二.现场概况根据现设计施工图纸和现场遗留情况,坡道处原施工单位未进行板和墙钢筋的预留,根据现场情况,现特编制本方案。三、施工机具.材料序号设备名称型号规格数量备注1电锤TE-766功率1.3KW2植筋胶注射器63吹气泵34毛刷1005小电箱62、材料植筋胶选择喜利得品牌RE500,数量按工程量一次进场到位。三、施工方法1.施工工序施工准备一一成孔一一清孔一一植入钢筋养护一一拉拔试验2、施工准备(1)对植筋施工人员进行详细的安全及技术交底,组织施工人员明确施工内容及植筋的操作工艺。现场布置好施工用电

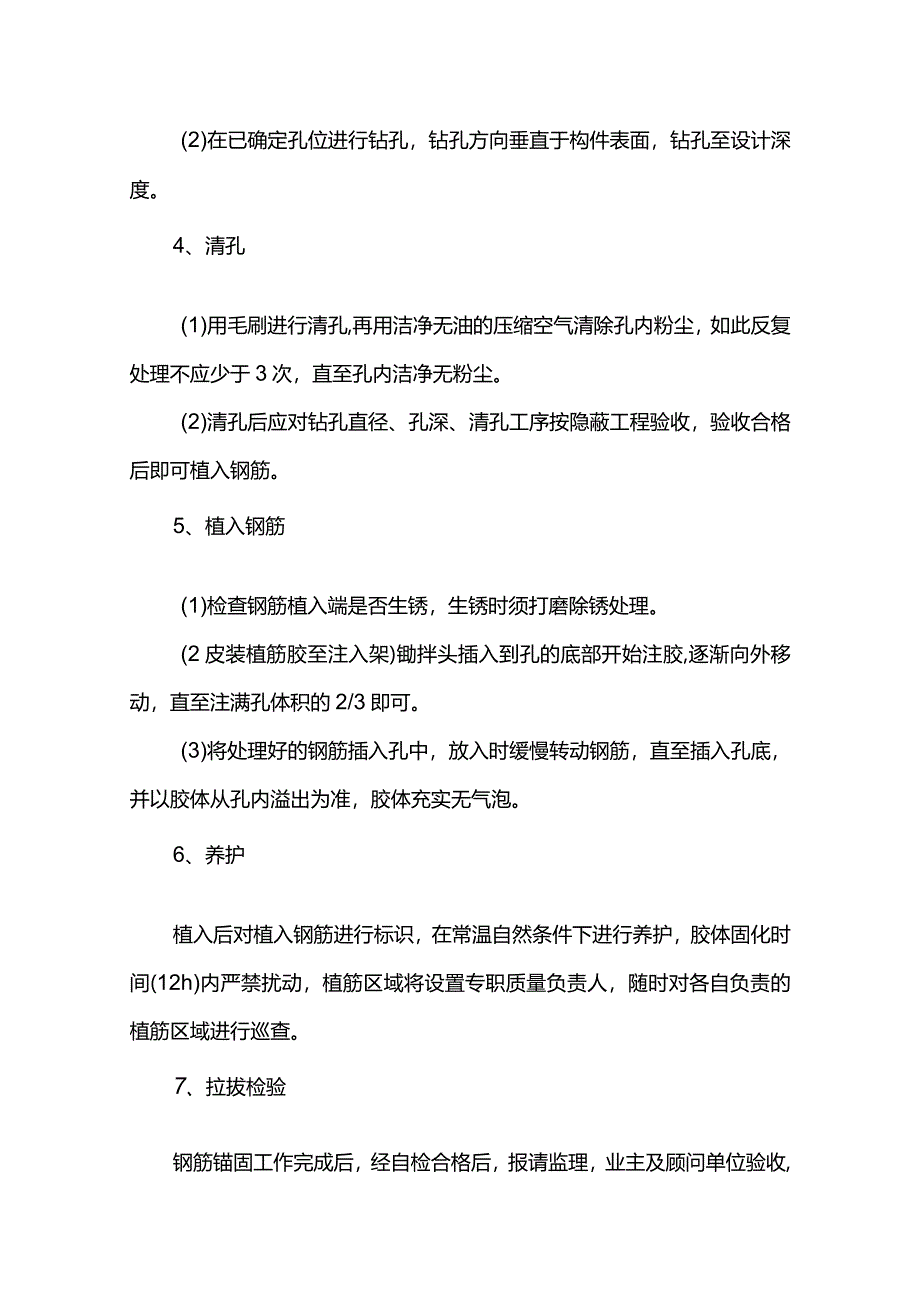

2、。各施工面清理干净。(2)检查被植筋部位混凝土表面是否完好,如存在表面缺陷应将缺陷混凝土剔凿清理干净后方可植筋。(3)有施工人员在植筋位置弹好墨斗线,用红油漆标出植筋点位和钢筋直径。(4关苗固钢筋制作完成并运至现场,若钢筋表面有锈蚀等污染,应在植入前对钢筋除锈、除油处理。(5)按设计和规范要求确定钻孔直径和孔深,选择相应规格的钻头。采用喜利得RE500植筋胶,孔径、深度如下(以通过平台提交深度至结构顾问):钢筋规格(mm)孔径(mm)植筋深度(mm)12161553、成孔(1)根据设计孔深在用直尺在钻头位置量出钻头深度,并用彩色胶带标记。(2)在已确定孔位进行钻孔,钻孔方向垂直于构件表面,钻孔

3、至设计深度。4、清孔(1)用毛刷进行清孔,再用洁净无油的压缩空气清除孔内粉尘,如此反复处理不应少于3次,直至孔内洁净无粉尘。(2)清孔后应对钻孔直径、孔深、清孔工序按隐蔽工程验收,验收合格后即可植入钢筋。5、植入钢筋(1)检查钢筋植入端是否生锈,生锈时须打磨除锈处理。(2皮装植筋胶至注入架)锄拌头插入到孔的底部开始注胶,逐渐向外移动,直至注满孔体积的2/3即可。(3)将处理好的钢筋插入孔中,放入时缓慢转动钢筋,直至插入孔底,并以胶体从孔内溢出为准,胶体充实无气泡。6、养护植入后对植入钢筋进行标识,在常温自然条件下进行养护,胶体固化时间(12h)内严禁扰动,植筋区域将设置专职质量负责人,随时对各

4、自负责的植筋区域进行巡查。7、拉拔检验钢筋锚固工作完成后,经自检合格后,报请监理,业主及顾问单位验收,请检测单位对植筋钢筋进行拉拔试验,并做好拉拔试验记录,并填写分项工程报验单。拉拔试验时,其植筋龄期不得少于24h。7.1 拉拔检验方法非破损检验的荷载检验值应符合下列规定:对植筋,应取1.15Nt作为检验荷载。注:Nt为受检验锚固件连接的轴向受拉承载力设计值。7.2 检验结果的评定(1)当试样的持荷期间锚固件无滑移、基材碎无裂纹或其它局部损坏迹象出现,且施荷装置的荷载示值在2min内无下降或下降幅度不超过5%的检验荷载时,应评定其锚固质量合格;(2)当一个检验批所抽取的试样全数合格时,应评定该

5、批为合格批;(3)当一个检验批所抽取的试样中仅有5%或5%以下不合格(不足一根,按一根记)时,应另抽3根试样进行破坏性试验。若检验结果全数合格,该检验批仍评定为合格批;若不合格数量超过规范要求,应就近重新进行植筋,待拉拔合格后,方可进行后续施工。8、注意事项(1)钢筋焊接应在注胶前进行,若个别钢筋确需后焊时,除应采取断续施焊的降温措施外,尚应要求施焊部位a巨注胶孔顶面的距离不应小于15d,且不应小于200mm;同时必须用冰水浸渍的多层湿毛巾包裹植筋外露的根部。(2)植筋孔壁清理洁净后,若不立即种植钢筋,应暂时封闭其孔口,防止灰尘、碎屑、油污、和水分等落入孔中影响锚固质量。(3主入植筋胶粘剂时其

6、灌注方式应不妨碍孔中的空气排出,注入量以植入钢筋后有少许胶液溢出为度。(4)注入植筋胶后,应立即插入钢筋,并按单一方向边转边插,直至达到规定的深度。从注入胶粘剂至植好钢筋所需的时间,应少于产品说明书规定的适应期(可操作时间:30min(5)植入的钢筋必须立即校正方向,使植入的钢筋与孔壁间的间隙均匀。(6)胶粘剂为达到产品说明书规定的固化期前,应静置养护,不得扰动所植钢筋。(7)成孔后,用棉塞将孔洞封堵,以防雨水灌入。若孔内出现积水,用鼓风机将孔洞积水吹尽,使孔壁干燥。(8)对植筋深度未能达到要求的,在既有成孔内适当倾斜钻头钻孔,倾斜钻孔以避开原钢筋。确定无法避开的,就近重新钻孔。四.质量保证措

7、施1.选用性能好的成孔设备。根据植筋成孔特点,应首选体积小、重量轻、功率强的钻孔电锤,并配以优质的硬质合金钻头。2、钻孔过程中根据钻头前方的状况适时调整角度和钻孔速度以保证成孔质量。3、清孔是保证植筋施工的关键工序,孔内清理不干净或孔内潮湿均会对胶与混凝土的粘结产生不利影响,使其无法达到设计的粘结强度,影响锚固质量。因此在清孔时不仅要采用鼓风机等工具,同时必须采用毛刷清除附着在孔壁上的灰尘。必须严格执行,必要时多次重复清孔,直至孔内洁净无灰尘并满足规范和产品要求。4、应在胶体可操作时间内植入钢筋。5、胶体固化时间内不得扰动所植钢筋。五.安全文明施工1.使用电锤前检查安全装置是否完好,运转是否正

8、常,有无漏电保护,严格按操作规程作业。2、施工人员必须佩带相关劳动保护用品,清孔人员必须佩带防尘口罩和护目镜。3、施工现场执行一机一闸一漏的规定,并采用TNS供电系统,严格地将工作零线(N)和保护地线(PE)严格分开。4、电锤为40%断续工作制,不得长时间连续使用。5、钻孔作业,噪音较大,灰尘较多,施工前必须做好相关防护。在钻孔作业结束后,需及时清理地面灰尘。6、布建消防设备,每个施工点配足灭火器两瓶。尽量不存放易燃物品,施工过程废料及时清理外运,并严禁在施工现场吸烟。7、现场架设电线、线路必须符合临时用电设计规定,严格按三相五线制进行配制,实行两级漏电保护的规定。电器设备必须全部接零接地,并

9、做好保护设施。临时用电线缆敷设采取架空严禁拖地设置。架空线缆应保证有足够的安全架空高度。六.现场文明施工措施为确保优良工程,施工现场应注意文明施工,尤其该工程施工范围沿线出入口多,施工备受市民关注,文明施工要求极高。施工中要树立良好的企业形象,除遵守有关章程规定外,针对本工程特点还将强调以下几个方面:(一)文明施工1.做好经常性文明施工教育工作,制订有针对性的文明施工制度,成立文明生产领导小组,由项目经理任组长,项目副经理、技术负责人任副组长,各部门负责人任组员,负责各项安全文明生产工作,检查督促文明施工情况。2、施工人员上班必须配戴工作牌。3、坚决执行政府三个令,要求民工自觉办理暂住证等有关

10、证件,坚决清退三无人员。4、施工现场采用围挡施工,围挡密封严实、完整、牢固、美观,高度不低于2m,根据现场具体施工情况设置材料、车辆的出入口,主要出入口处设大门,并安排专人负责值班。5、围挡上贴好宣传标语,大门处设置工程标牌,做好向周边单位及过往行人的宣传解释工作,施工过程中不与人发生争执、甚至打架事件,以文明施工的形象出现在市民面前。6、施工中尽量做到先形成新的排水体系,再破坏旧的排水体系,如必须先破坏原有排水体系时,应提前修筑临时便道及下水以维持当地的正常生产与生活。7、临时设施的搭建布置合理、搭设整齐,场地清洁,水、电管线有条不紊。8、现场机具、材料摆放有序。(二)确保文明施工的技术组织

11、措施(一)管理制度1.建立以项目经理为组长的文明工地领导小组。2、建立文明施工的规章制度,责任到班组,落实到人。3、工地生产班组健全特殊工种工人持证上岗。4、将文明施工、环境卫生、消防、安全生产纳入施工组织计划。(二)场容场貌1.工程项目概况牌:标明项目名称、工程规模、投资总额、建设单位、设计单位、施工单位、开竣工日期、监督电话。2、项目管理人员牌:标注项目经理、技术负责人、安全员、质检员、材料员、设备管理员的姓名。3、工地安全纪律牌。4、临时设施排列有序,生活区与施工区严格分开。油库及危险品库距生活区有安全距离,有隔离装置和警示标志,场容场貌整齐、清洁、文明、美观。5、机械设备、车辆定位停置

12、,材料堆放整齐,砂石堆叠有方。6、工地道路通达,排水顺畅,烟尘有控制,噪音不超标。7、工程竣工验收后应在一个月内拆除临时设施,将剩余材料和建筑垃圾清除出场,保证工完料清。(三)工地卫生1、职工生活设施(宿舍、食堂、浴室、厕所)整洁卫生、通风、明亮、牢固、安全。2、严格执行门前场内卫生包干制度,污水不外溢,废气不乱排、杂物不乱放、垃圾不乱倒。(三)环境保护1.实行环保目标责任制才巴环保指标以责任书的形式层层分解到项目部有关部门和个人,列入承包合同和岗位责任制。项目经理为环保工作第一责任人。2、组织所有施工人员学习环保知识提高全体职工的环保意识,并自觉遵守国家和地方所有关于控制环境污染的法律和法规。3、施工中保护好工地环境,加强施工现场的灰尘、噪音等监控工作,晴天安排洒水车对路面洒水湿润,大方量已浇筑尽量避免在午休及夜间九点以后的时间内进行,夜零时后不使用高噪音设备。4、施工渣土合理堆放并及时清运,堆积处采用组合式围挡或砖砌围墙作临时围护,必要时以彩条布覆盖,避免泥土散落,影响道路整洁;生活污水有组织地排入就近下水道,严禁流出施工区域,污染环境。5、土方施工现场的出入口铺设草袋,并安排专人清理汽车轮胎,避免车轮将泥土带入其他道路,影响城市整洁。6、施工时注意对已建城市公用设施的保护,合理安排好该地段范围内的施工组织,将施工对市民正常生活及休闲的影响减至最小。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
