《污水工程施工方案.docx》由会员分享,可在线阅读,更多相关《污水工程施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。

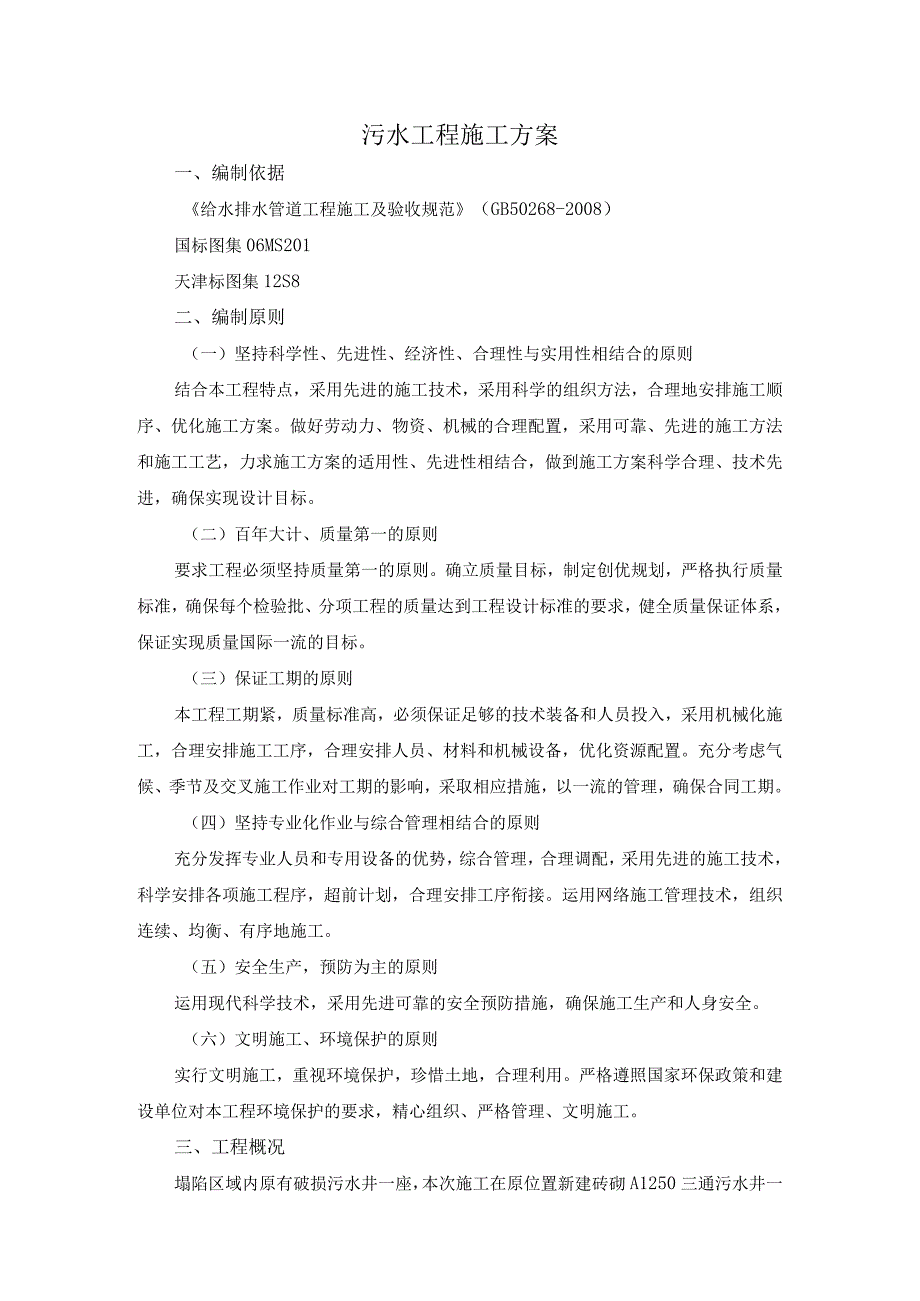

1、污水工程施工方案一、编制依据给水排水管道工程施工及验收规范(GB50268-2008)国标图集06MS201天津标图集12S8二、编制原则(一)坚持科学性、先进性、经济性、合理性与实用性相结合的原则结合本工程特点,采用先进的施工技术,采用科学的组织方法,合理地安排施工顺序、优化施工方案。做好劳动力、物资、机械的合理配置,采用可靠、先进的施工方法和施工工艺,力求施工方案的适用性、先进性相结合,做到施工方案科学合理、技术先进,确保实现设计目标。(二)百年大计、质量第一的原则要求工程必须坚持质量第一的原则。确立质量目标,制定创优规划,严格执行质量标准,确保每个检验批、分项工程的质量达到工程设计标准的
2、要求,健全质量保证体系,保证实现质量国际一流的目标。(三)保证工期的原则本工程工期紧,质量标准高,必须保证足够的技术装备和人员投入,采用机械化施工,合理安排施工工序,合理安排人员、材料和机械设备,优化资源配置。充分考虑气候、季节及交叉施工作业对工期的影响,采取相应措施,以一流的管理,确保合同工期。(四)坚持专业化作业与综合管理相结合的原则充分发挥专业人员和专用设备的优势,综合管理,合理调配,采用先进的施工技术,科学安排各项施工程序,超前计划,合理安排工序衔接。运用网络施工管理技术,组织连续、均衡、有序地施工。(五)安全生产,预防为主的原则运用现代科学技术,采用先进可靠的安全预防措施,确保施工生

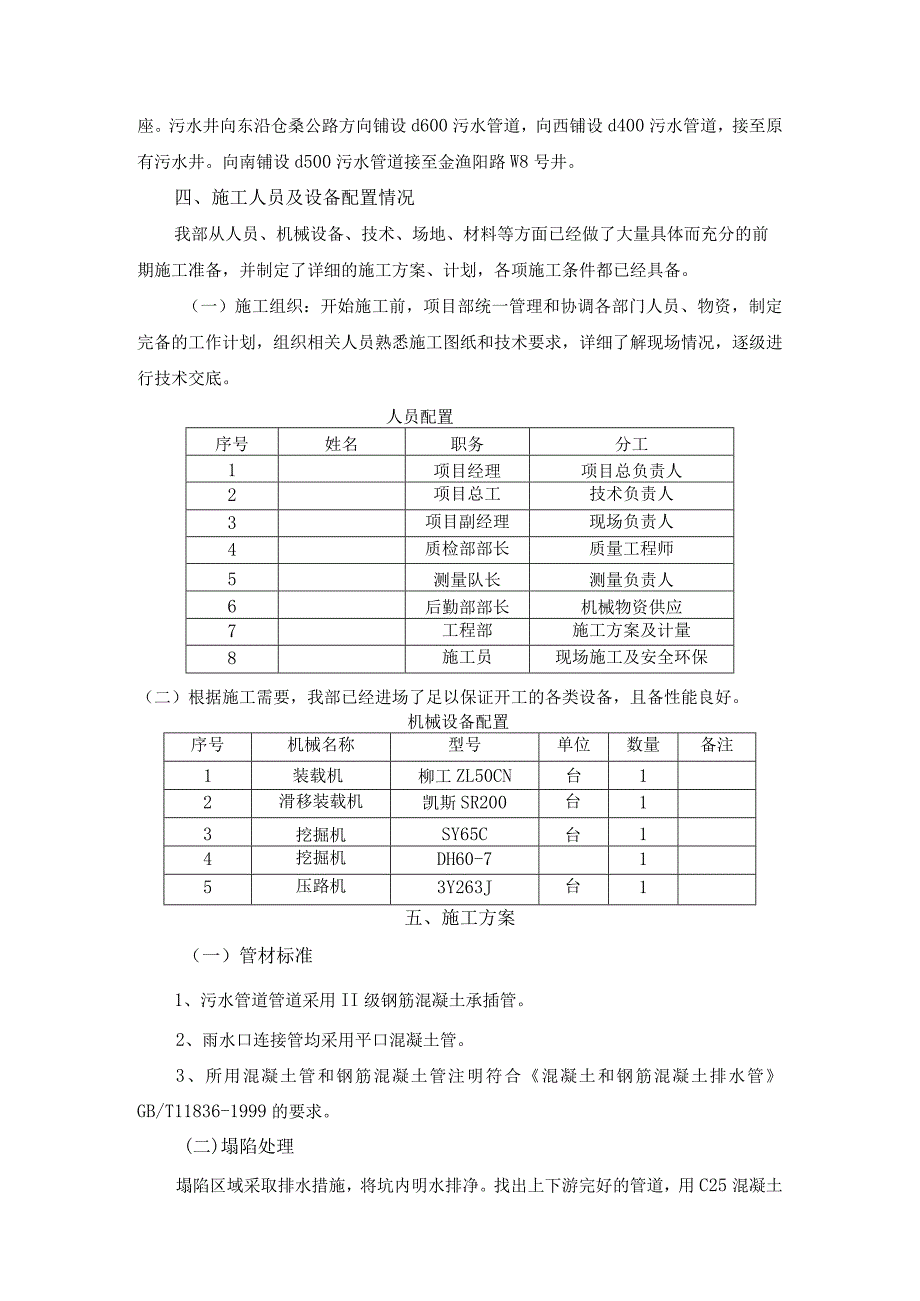

3、产和人身安全。(六)文明施工、环境保护的原则实行文明施工,重视环境保护,珍惜土地,合理利用。严格遵照国家环保政策和建设单位对本工程环境保护的要求,精心组织、严格管理、文明施工。三、工程概况塌陷区域内原有破损污水井一座,本次施工在原位置新建砖砌A1250三通污水井一座。污水井向东沿仓桑公路方向铺设d600污水管道,向西铺设d400污水管道,接至原有污水井。向南铺设d500污水管道接至金渔阳路W8号井。四、施工人员及设备配置情况我部从人员、机械设备、技术、场地、材料等方面已经做了大量具体而充分的前期施工准备,并制定了详细的施工方案、计划,各项施工条件都已经具备。(一)施工组织:开始施工前,项目部统
4、一管理和协调各部门人员、物资,制定完备的工作计划,组织相关人员熟悉施工图纸和技术要求,详细了解现场情况,逐级进行技术交底。人员配置序号姓名职务分工1项目经理项目总负责人2项目总工技术负责人3项目副经理现场负责人4质检部部长质量工程师5测量队长测量负责人6后勤部部长机械物资供应7工程部施工方案及计量8施工员现场施工及安全环保(二)根据施工需要,我部已经进场了足以保证开工的各类设备,且备性能良好。机械设备配置序号机械名称型号单位数量备注1装载机柳工ZL50CN台12滑移装载机凯斯SR200台13挖掘机SY65C台14挖掘机DH60-715压路机3Y263J台1五、施工方案(一)管材标准1、污水管道

5、管道采用II级钢筋混凝土承插管。2、雨水口连接管均采用平口混凝土管。3、所用混凝土管和钢筋混凝土管注明符合混凝土和钢筋混凝土排水管GB/T11836-1999的要求。(二)塌陷处理塌陷区域采取排水措施,将坑内明水排净。找出上下游完好的管道,用C25混凝土浇筑既有管道的管,根据被截断的管道雨污水排水量,设置相应数量的水泵,根据管道内积聚的水量,及时排出至下游管段。规整塌陷区域,清除塌陷区域内淤泥、原检查井及管道。坑底下挖70cm,用土工格栅通铺后,填筑40Cm旧路山皮石,土工格栅沿路纵向反包,每端反包2米。用振动压路机碾压夯实后浇筑30CmC30混凝土,然后砌筑A1250三通污水井。现场压实应采
6、取压沉值检测,辗压时,采用振动压路机先弱振两遍,使部分块料振碎,让细料充填到块料间隙,对局部不平整的地方再次用推土机进行精平。精平后用振动压路机强振3遍以上。最后用振动压路机静压1遍收面。辗压时先慢后快、先轻后重、由两侧至中间、轮迹重叠IT.5m、最大速度不超过4kmh,辗压时应确保均匀,无漏压、无死角,直至无明显轮迹、无沉陷、无石料移动和推移为止。辗压开始后,测量工程师在辗压第3遍过后,每辗压一遍检测一次沉降量,直至符合规范要求。(三)砖砌检查井1、施工流程浇注混凝土垫层(碎石垫层)一砌筑井室一流槽一爬梯安装一安装盖板一砌筑井筒一抹面勾缝一安装井盖2、砌筑井室(D砌筑前,应将砌筑部位清理干净
7、,并洒水湿润。(2)本次施工检查井为圆形检查井,以圆心为控制中心挂线,随砌随检查井室尺寸。采用丁砖砌法,两面排砖,外侧大灰缝用“二分枣”砌。砌筑圆井应随时掌握直径尺寸。(3)砖砌采用“三一”砌筑法,即一铲灰、一块砖、一挤揉。(4)破砌体水平灰缝砂浆饱满度不得低于90%,竖向灰缝采用挤浆或加浆的方法,使其砂浆饱满。严禁用水冲浆灌缝。(5)砌筑时,要上下错缝,相互搭按,水平灰缝和竖向灰缝控制在8T2mm(6)砌筑时,对按入的支管应随砌随安,管口宜伸入井内3cm。预留管的管径、方向、标高应符合设计要求,管与井壁衔按处应严密不得漏水。3、砖砌流槽(1)污水检查井流槽应与井室同时进行砌筑。(2)污水检查
8、井流槽高度为到顶平按的支管线的管顶部。流槽表面采用15mm厚1:2防水水泥砂浆抹面,压实抹光,与上下游管道平顺一致,以减少摩阻。污水检查井详见图集06MS201。4、爬梯安装(1)检查井内的爬梯为包塑铁塑钢爬梯,砌筑时用砂浆埋固,砂浆未凝固前不得踩踏。(2)爬梯应安装牢固,位置准确,安装时,要求上下垂直,尺寸一致。爬梯必须向圆中心安装。5、盖板安装(1)钢筋混凝土盖板安装采用IoT起重机械吊装就位,安装前用1:2防水水泥砂浆座底。(2)盖板安装要求位置准确,底部平稳牢固。6、井筒砌筑并筒高度应符合设计要求,砌筑时应挂中心线,随砌随测量内径尺寸,防止尺寸偏差。砌筑排砖要求同圆形检查井井室。7、抹
9、面勾缝(1)抹面检查井内外墙面均用1:2防水水泥砂浆抹面,厚15Inn1。抹面完成后,井顶应盖养护。8、并及井盖安装为了保证检查井井盖与道路路面平顺,应按照路面设计高程、纵横坡度,在路面沥青上棉层施工前安装完成井圆和井盖。9、质量要求(1)主控项目地基承力、砖与砂浆强度等级必、井室及盖板混凝土抗压强度、井周边回填、井盖选用符合设计要求,井盖标志明显。(2)一般项目井壁砌筑应位置准确,灰浆饱满,灰缝平整,抹面须压光,不得有空鼓、裂缝等现;井内流槽应平顺圆滑,不得有途筑垃圾等杂物;井室盖板尺寸及留孔位重应正确,压培缝应整齐,勾缝整齐;踏步应安装牢固、位重正确;井圈、井盖必须完整无损,安装要平稳,位
10、重要正确;井室内未按通的支线管口应封堵。(三)管道施工排水管道施工工艺流程1、沟槽定位放线工程放线及高程:本次道路范围内管道放线以道路中心线为基准。2、槽开挖及施工排水(1)沟槽开挖本工程污水管道施工原则上采用明开槽施工。沟槽弃土随出随清理,均匀堆放在距沟槽上口边线10米以外,堆土高度小于1.5m。沟槽开挖过程中及成槽后,槽顶避免出现震动荷载,成槽后尽快完成铺设基础和管道等工作,避免长时间晾槽。使用机械挖土时,为了防止机械超挖,在设计槽底以上30厘米土层采用人工清底。局部发生超挖或扰动,换填最大粒径IOmlTrl5mm的天然级配碎石。沟槽开挖时,首先确定挖掘宽度,挖掘宽度又包括开挖上口宽度和沟
11、底宽度两项内容。挖掘宽度根据管径大小、土壤性质、管道埋深和施工方法等因素经过综合考虑而确定。当H2.0m,边坡采用1:0.75,条件受限路段可取至1:0.5,必要时需做临时支护措施。若开槽过程中发现槽底地基承载力不足,不满足施工条件,则继续开挖,换填50cm旧路山皮石。并将6cmC20管基混凝土增加至IOcm0(2)施工排水施工时根据土质和地下水情况,制定排水方案,设排水沟加水窝子方案、施工前将明水排净后方可进现场施工。管道混凝土基础施工及管道安装施工中沟槽内不允许被水淹没,因此在施工中根据不同地段地下水位的高低采取相应的措施进行排水。3、管道敷设污水管道采用180。混凝土基础时、按国标图集1
12、2S8-5施做(1)管道安装前应做好如下准备工作管道安装作业应在管道基础验收合格后进行,如平整度、高程、厚度、密实度及排水沟的完好程度等。管材下管前,必须按产品标准逐节进行检验,不符合要求的管材,严禁下管铺设,下管前应将承口内和插口表面及管身内的泥土脏物清干净按规定选配合理的胶圈,套入插口端部,试其松紧度是否合适,应做到松紧度适中、平正、顺滑、无扭曲。(2)下管时要将管道一字摆开,尽量做到诙就位,以减少槽下滑动。根据管径大小,沟槽和施工机具装备情况,确定用人工或机械设备将管材平稳放在基础管位上,严禁把管材拖拽、跌落或滚入管沟内,下管时须采用可靠的吊具,平稳下沟不得与沟壁、沟底激烈碰撞,吊装应有
13、两个支撑吊点,严禁穿心吊。应保证管道均匀对接。(3)管道安装时,顶拉速度应缓慢,保持两管中心线对准,间隙均匀,并请专人查看胶圈滚入情况,如发生滚入不均匀应停止顶拉,调整胶圈位置后再继续顶拉,使胶圈达到工作位置。管道安装后采取措施,防止管道回弹。每节管道安装就位后,立即测定高程中心线、间隙量等质量指标,如不符合要求,应及时采取纠正措施。承插口管道安装,在一般情况下插口插入方向应与水流方向一致,并由下游向上游依次安装。(4)管道接口排水管道均采用承插口管道柔性接口。胶圈不应有气孔裂缝、破损,胶圈由管材生产厂商配套供应。管道安装时,胶围涂刷润滑剂(如硅油等)滴滑剂的性能不得胶圈材质有任何不良反应。胶
14、圈其他性能要求参照橡胶密封件、给排水管及污水管道用接口密封圈材料规范4、闭水试验试验前,管道及检查井外观质量已验收合格,进行闭水试验。(1)准备工作及原则准备标准注水观察容器、带球阀镀锌钢管和试验段管做好堵头。污水管道必须分段闭水试验合格。带井闭水水头高度为2m(管顶以上2m)。根据施工图纸及规范要求,污雨水管道均要求做闭水试验。(2)闭水试验加水浸管管道两端堵头做好,养护4d以上达到一定强度后,再向闭水段的检查井内注水。闭水试验的水位,应为试验段上游管内面以上2m,如井高不足2m时,将水灌至上游井口高度,经检查管子堵头、管道、井身无漏水和严重渗水现象,再浸泡24小时后进行闭水试验。试验将水灌
15、至规定的水位,开始记录,对渗水量的测定时间,不少于30分钟。根据井内水面的下降值计算渗透水量,渗水量不超过规定的允许渗水量为合格。实测渗水量应按下式计算:q=TL式中q实测渗水量L(min.m);W补水量(L);T实测渗水观测时间(min);1.试验管段的长度(m)实测渗水量应小于或等于GB5026820XX表9.3.5规定的允许渗水量。(3)闭水试验必须请监理工程师现场监察,并将结果鉴定确认。(4)闭水试验必须于管道埋土前进行。5、管沟回填管道工程的主体结构,管道铺装后要尽快分段压实,防止水泡。(1)污水水普道采用级配砂石,分层务实,在管道两侧管顶以下,其压实度不应低于95%在管顶以上高为500mm,宽为圆管外经范围内,其压实密度可采用85%;其余部位的压实度可采用85%90%o(2)污水管道均回填至道路基础底标高,以上部分由道路专业处理。沟槽回填时,应先回填管道腋角处,夯实后再行回填管道两侧。
