《现浇混凝土路肩施工方案.docx》由会员分享,可在线阅读,更多相关《现浇混凝土路肩施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

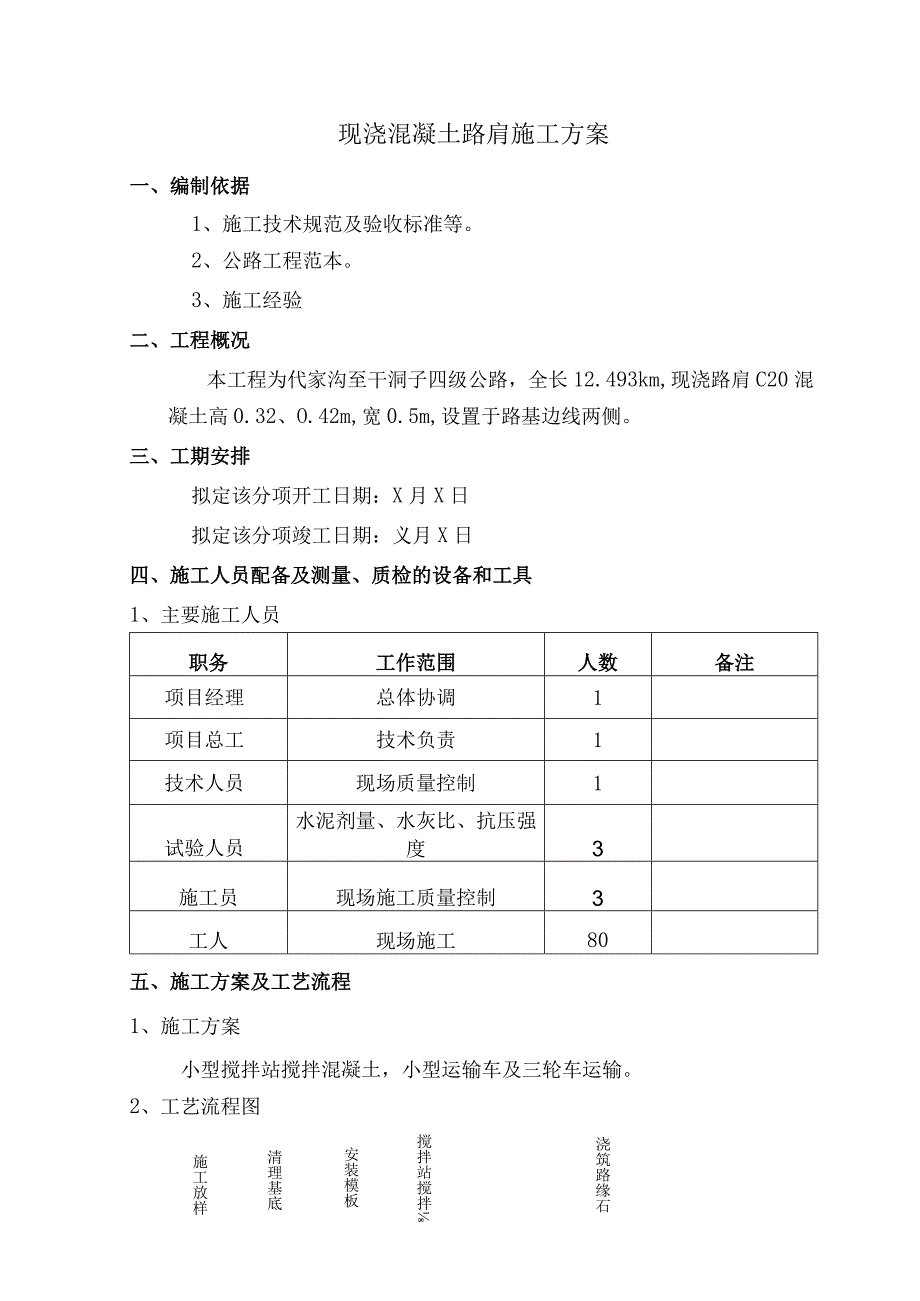

1、现浇混凝土路肩施工方案一、编制依据1、施工技术规范及验收标准等。2、公路工程范本。3、施工经验二、工程概况本工程为代家沟至干洞子四级公路,全长12.493km,现浇路肩C20混凝土高0.32、O.42m,宽0.5m,设置于路基边线两侧。三、工期安排拟定该分项开工日期:X月X日拟定该分项竣工日期:义月X日四、施工人员配备及测量、质检的设备和工具1、主要施工人员职务工作范围人数备注项目经理总体协调1项目总工技术负责1技术人员现场质量控制1试验人员水泥剂量、水灰比、抗压强度3施工员现场施工质量控制3工人现场施工80五、施工方案及工艺流程1、施工方案小型搅拌站搅拌混凝土,小型运输车及三轮车运输。2、工

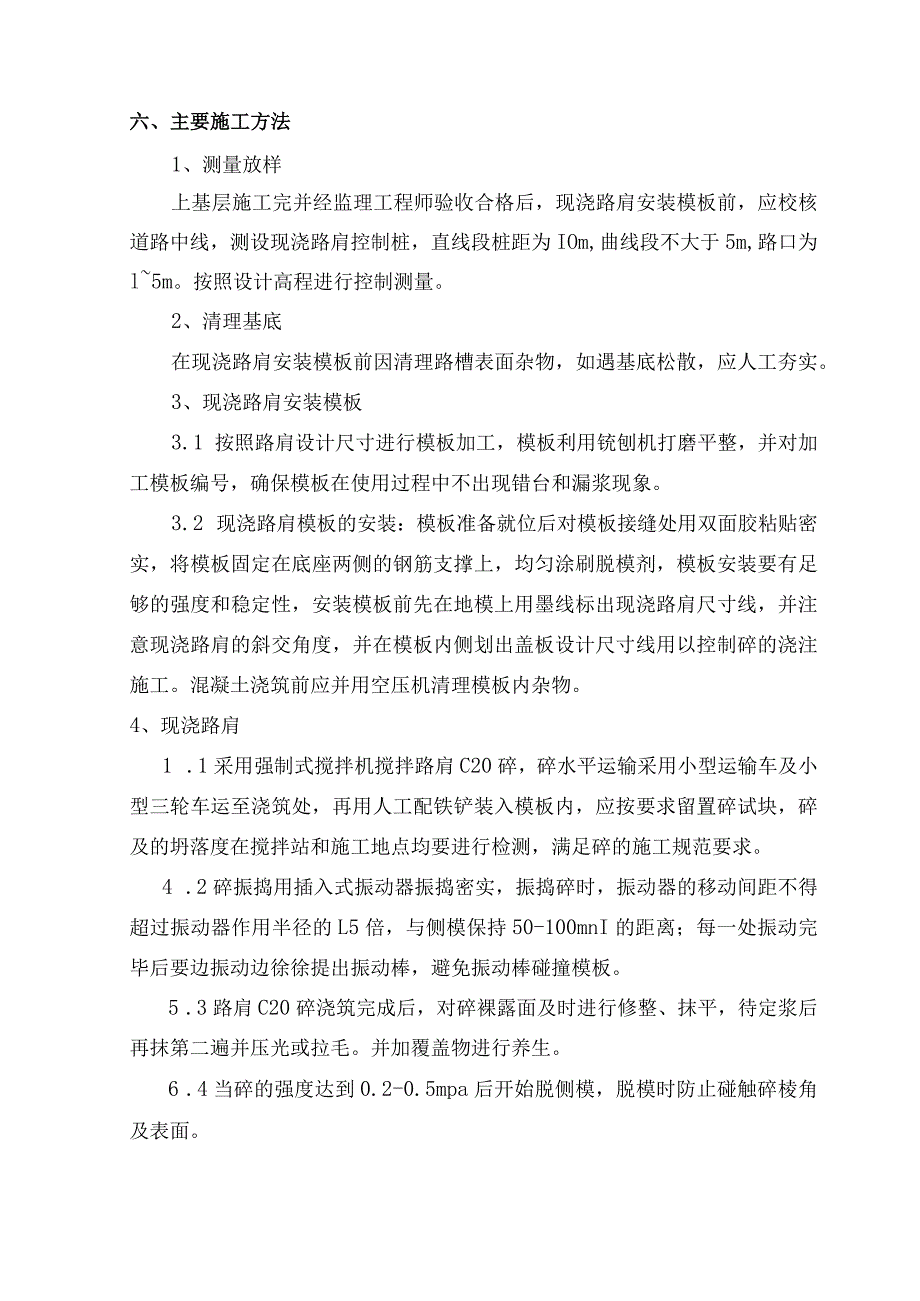

2、艺流程图施工放样清理基底安装模板搅拌站搅拌浇筑路缘石六、主要施工方法1、测量放样上基层施工完并经监理工程师验收合格后,现浇路肩安装模板前,应校核道路中线,测设现浇路肩控制桩,直线段桩距为IOm,曲线段不大于5m,路口为l5m。按照设计高程进行控制测量。2、清理基底在现浇路肩安装模板前因清理路槽表面杂物,如遇基底松散,应人工夯实。3、现浇路肩安装模板3.1 按照路肩设计尺寸进行模板加工,模板利用铳刨机打磨平整,并对加工模板编号,确保模板在使用过程中不出现错台和漏浆现象。3.2 现浇路肩模板的安装:模板准备就位后对模板接缝处用双面胶粘贴密实,将模板固定在底座两侧的钢筋支撑上,均匀涂刷脱模剂,模板安
3、装要有足够的强度和稳定性,安装模板前先在地模上用墨线标出现浇路肩尺寸线,并注意现浇路肩的斜交角度,并在模板内侧划出盖板设计尺寸线用以控制碎的浇注施工。混凝土浇筑前应并用空压机清理模板内杂物。4、现浇路肩1 .1采用强制式搅拌机搅拌路肩C20碎,碎水平运输采用小型运输车及小型三轮车运至浇筑处,再用人工配铁铲装入模板内,应按要求留置碎试块,碎及的坍落度在搅拌站和施工地点均要进行检测,满足碎的施工规范要求。4 .2碎振捣用插入式振动器振捣密实,振捣碎时,振动器的移动间距不得超过振动器作用半径的L5倍,与侧模保持50-100mnI的距离;每一处振动完毕后要边振动边徐徐提出振动棒,避免振动棒碰撞模板。5

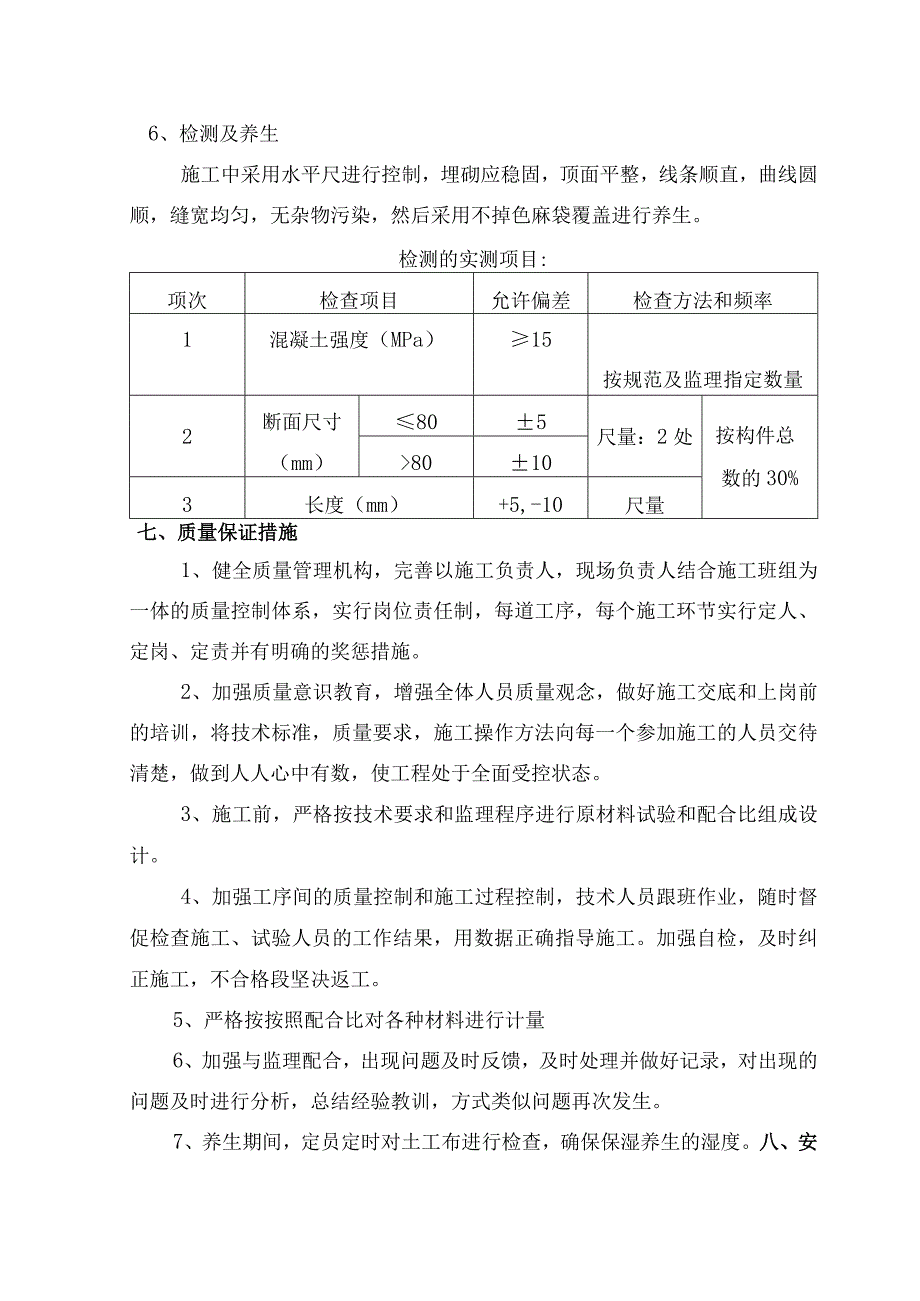

4、 .3路肩C20碎浇筑完成后,对碎裸露面及时进行修整、抹平,待定浆后再抹第二遍并压光或拉毛。并加覆盖物进行养生。6 .4当碎的强度达到0.2-0.5mpa后开始脱侧模,脱模时防止碰触碎棱角及表面。6、检测及养生施工中采用水平尺进行控制,埋砌应稳固,顶面平整,线条顺直,曲线圆顺,缝宽均匀,无杂物污染,然后采用不掉色麻袋覆盖进行养生。检测的实测项目:项次检查项目允许偏差检查方法和频率1混凝土强度(MPa)15按规范及监理指定数量2断面尺寸(mm)805尺量:2处按构件总数的30%80103长度(mm)+5,-10尺量七、质量保证措施1、健全质量管理机构,完善以施工负责人,现场负责人结合施工班组为一
5、体的质量控制体系,实行岗位责任制,每道工序,每个施工环节实行定人、定岗、定责并有明确的奖惩措施。2、加强质量意识教育,增强全体人员质量观念,做好施工交底和上岗前的培训,将技术标准,质量要求,施工操作方法向每一个参加施工的人员交待清楚,做到人人心中有数,使工程处于全面受控状态。3、施工前,严格按技术要求和监理程序进行原材料试验和配合比组成设计。4、加强工序间的质量控制和施工过程控制,技术人员跟班作业,随时督促检查施工、试验人员的工作结果,用数据正确指导施工。加强自检,及时纠正施工,不合格段坚决返工。5、严格按按照配合比对各种材料进行计量6、加强与监理配合,出现问题及时反馈,及时处理并做好记录,对
6、出现的问题及时进行分析,总结经验教训,方式类似问题再次发生。7、养生期间,定员定时对土工布进行检查,确保保湿养生的湿度。八、安全、文明施工、环保措施(一)安全措施1、加强施工人员安全教育,提高安全意识。2、组织学习施工工序、各项工程的安全操作规范等。3、施工人员进场之前要进行常规安全操作教育,方可上岗作业。4、作业人员安全要求(1)开工前,施工单位对该现场人员进行安全教育、安全交底。(2)施工进出场,必须由现场负责人指挥,操作人员再封道和撤除过程中应保持高度警惕,特别要加强自我保护意识。(3)项目部配备了专职交通协管人员8名,用于平时安全设施维护工作和施工期间交通指导和疏导工作,同时,交通协管
7、人员还负责在施工活动中,和技术员一道监督和保证施工人员和施工车辆只能在施工区域内活动,施工拟投入人员8人次。(4)封道完毕后,作业人员方可进入施工作业区作业,施工结束时,作业人员撤退后才能撤除封道设施。(5)施工期间,作业人员不得随意变更和扩大控制区,不得走出安全保护区,不得就任何施工机具和材料放置于安全保护区外。(6)现场施工人员必须穿着带有反光标志功能的工作套装,对颜色和反光标志陈旧的工作套装及时更换。(二)文明施工措施认真贯彻落实安全生产责任制,将安全生产工作始终贯穿于施工生产全过程,项目部成立专门安全质量监督小组,设有专职安全员,采取多种形式进行安全方面的宣传教育,定期进行安全管理检查
8、,形成人人讲安全、事事要安全、处处为安全的良好安全生产氛围。1、施工人员佩带胸牌上岗,穿着反光背心。2、交通协管员在交叉路口执勤,指挥车辆出入。3、安全员佩带袖章,巡回检查;施工路段车速度不超过40公里。4、所有设备必须注意人员安全,严禁发生设备伤人事故,沥青拌和站人员要戴安全帽,高温部位设警示牌,避免高温伤人。5、起终点设禁止通行标牌、有堵卡人员专门负责交通管制。6、后勤人员准备好防暑降温药品,饮用水供应必须保证。7、作业现场保持规范、有序,废料不准乱仍,要集中回收。8、职工对待工作热情、投入,对人尊重、礼貌;精神面貌好。9、场地规划整齐,材料按规格隔离堆放,标示明确,保持施工场地清洁卫生。10、尊重当地民风、民俗、遵守地方法规,与地方协调好关系。(三)环境保护措施1、严格控制施工作业时间,制定降噪声措施,在夜晚施工过程中应尽量减少使用噪音较大的施工机械,保证附近居民的正常休息。2、机械停放和施工安排有序合理,禁止乱摆乱放。3、石料堆放场地进行硬化处理,砂石等材料应采取覆盖措施。4、施工现场的机械设备、车辆尾气排放应符合国家环保排放标准要求。5、施工产生的废弃混合料、生活垃圾如餐盒等要及时清运处理。
