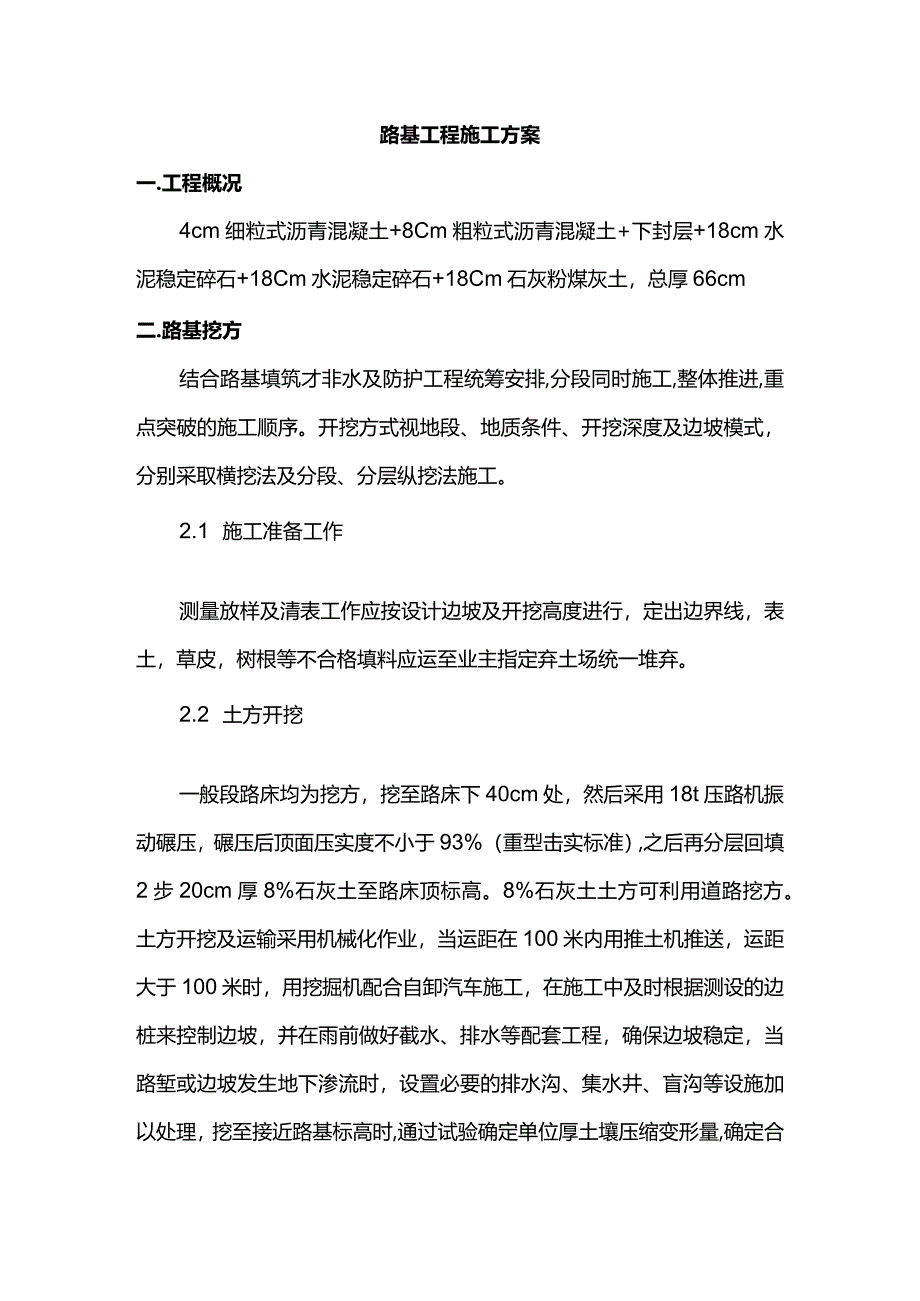

《路基施工方案.docx》由会员分享,可在线阅读,更多相关《路基施工方案.docx(13页珍藏版)》请在第壹文秘上搜索。
1、路基工程施工方案一.工程概况4cm细粒式沥青混凝土+8Cm粗粒式沥青混凝土+下封层+18cm水泥稳定碎石+18Cm水泥稳定碎石+18Cm石灰粉煤灰土,总厚66cm二.路基挖方结合路基填筑才非水及防护工程统筹安排,分段同时施工,整体推进,重点突破的施工顺序。开挖方式视地段、地质条件、开挖深度及边坡模式,分别采取横挖法及分段、分层纵挖法施工。2.1 施工准备工作测量放样及清表工作应按设计边坡及开挖高度进行,定出边界线,表土,草皮,树根等不合格填料应运至业主指定弃土场统一堆弃。2.2 土方开挖一般段路床均为挖方,挖至路床下40cm处,然后采用18t压路机振动碾压,碾压后顶面压实度不小于93%(重型击

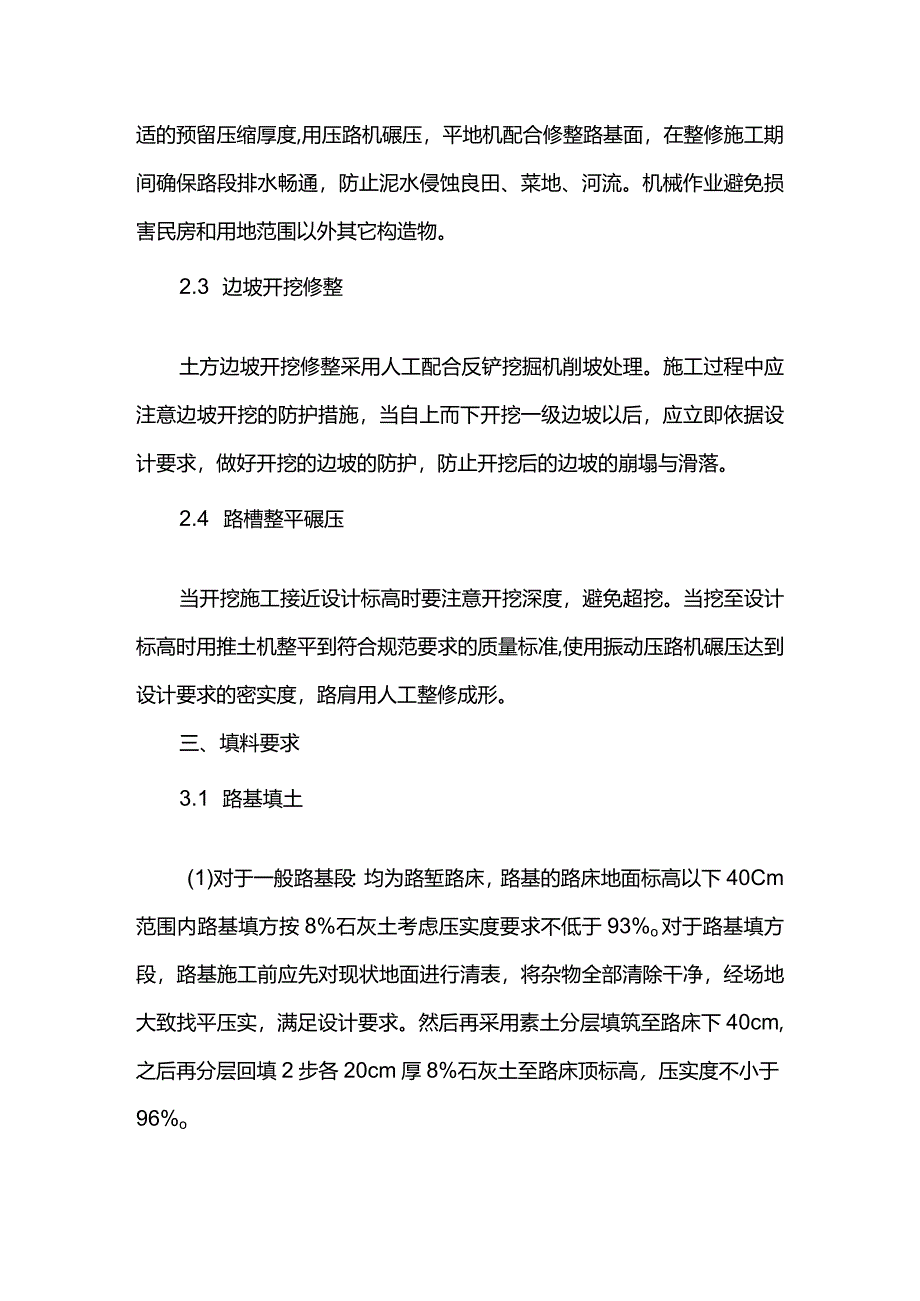

2、实标准),之后再分层回填2步20cm厚8%石灰土至路床顶标高。8%石灰土土方可利用道路挖方。土方开挖及运输采用机械化作业,当运距在100米内用推土机推送,运距大于100米时,用挖掘机配合自卸汽车施工,在施工中及时根据测设的边桩来控制边坡,并在雨前做好截水、排水等配套工程,确保边坡稳定,当路堑或边坡发生地下渗流时,设置必要的排水沟、集水井、盲沟等设施加以处理,挖至接近路基标高时,通过试验确定单位厚土壤压缩变形量,确定合适的预留压缩厚度,用压路机碾压,平地机配合修整路基面,在整修施工期间确保路段排水畅通,防止泥水侵蚀良田、菜地、河流。机械作业避免损害民房和用地范围以外其它构造物。2.3 边坡开挖修
3、整土方边坡开挖修整采用人工配合反铲挖掘机削坡处理。施工过程中应注意边坡开挖的防护措施,当自上而下开挖一级边坡以后,应立即依据设计要求,做好开挖的边坡的防护,防止开挖后的边坡的崩塌与滑落。2.4 路槽整平碾压当开挖施工接近设计标高时要注意开挖深度,避免超挖。当挖至设计标高时用推土机整平到符合规范要求的质量标准,使用振动压路机碾压达到设计要求的密实度,路肩用人工整修成形。三、填料要求3.1 路基填土(1)对于一般路基段:均为路堑路床,路基的路床地面标高以下40Cm范围内路基填方按8%石灰土考虑压实度要求不低于93%o对于路基填方段,路基施工前应先对现状地面进行清表,将杂物全部清除干净,经场地大致找
4、平压实,满足设计要求。然后再采用素土分层填筑至路床下40cm,之后再分层回填2步各20cm厚8%石灰土至路床顶标高,压实度不小于96%o(2)路基进行分层碾压。每层最大压实厚度不超过20cm路床顶面层最小厚度不小于IOCm含水量控制在压实最佳含水量2%之内。3.2 管线沟槽回填道路红线范围内管线沟槽回填由管线施工单位负责回填密实,要求回填至路床顶面一下40Cm回填土开蹬分层填筑,碾压密实,压实度不小于下路堤150Cm93%上路床0-30Cm96%的要求。3.3 路基、路面排水道路两侧设置收水井集中收水。四、路基填方路基工程严格按照四区段,八流程填筑施工。四区段是填土、平整、碾压、检测。八流程是
5、:施工准备一基底处理T分层填筑一摊铺平整一碾压夯实一检验签证T路基整形一边坡整修。各区段流程单独作业,不许交叉作业。4.1 施工准备工作施工准备工作的主要内容如下:回填土质试验、填土压实工艺试验、施工测量放样建立地面防排水系统。1.沿线填料土质调查试验在路堤填筑前,根据沿线的情况对用于填方的土样按公路土工试验规程规定的方法进行颗粒分析,含水量与密实度、液限和塑限,有机含量,承载比(CBR)试验和击实试验。确定出土的最大密实度,最佳含水量,液性指数、有机物、可溶盐、硫化物含量,并绘制颗粒级配曲线等,获取足够的数据信息,并根据试验结果进一步判定土的工程性质,土方量变化率与设计值,规范允许值加以比较
6、,为施工设计提供依据,以确定最佳实施性施工方案。2、填方压实工艺试验用于路基填方的各种主要填料,在开工前结合施工路段用路堤填料铺筑长度不小100m全幅路基的试验路段进行现场压实试验。目的是核对室内试验结果,确定工艺参数及施工方法,其主要内容包括:各种机械的最佳组合方式选定,最佳松铺厚度、最佳压实遍数及压实速度的选定,合理的工艺流程和施工方法选定,切合实际的土方量变化率的核定等。从而找出机型、厚度、压实遍数同判定指标的规律曲线,确定出标准的实用工艺。并将试验结果报监理工程师核准。3、施工测量放样开工前按图纸要求进行现场放样。按测量规程,根据地形标定出路基边缘,零填线、坡脚线、边沟轴线供土场轮廓。
7、其桩距平坦地段为20米,陡坡地段为10米,地形突变单独设桩。并在施工中每填筑一层,按设计及规范要求放样一次,以控制填土边缘和边坡。放样所用的桩檄应带有明显标志。4、建立地面防排水系统在施工前,按设计要求的断面尺寸及确定的排水沟位置,开挖出排水沟,以保证施工场地不受积水、冲刷破坏,且避免造成环境的污染和破坏。4.2清表填方路段应将路基范围内的地表草皮、树根、腐殖土、垃圾、杂物等,并大致找平,压实度不小于本方案中土质路堤压实度标准的要求(即压实度93%X路基施工应注意保护生态环境,清除的杂物应妥善处理,不能随意倾倒。潮湿地段应采取排水、清淤、B京晒、换填等处理措施。雨季施工或工期不能满足时,可采取
8、5%俄灰处理或换填50cm碎石垫层,以加快工程进度。路基填筑高度小于路面和路床总厚度时,应将地基表层土进行超挖并分层回填压实,处理深度不高于路床底面,并保证路床范围内压实度不小于96%(重型击实43分层填筑1.填筑工艺路堤采用水平分层填筑的方法施工。对土质填料,每层松铺厚度宜小于20cm,(当压实机械可以保证压实度并经现场试验,检测合格后可适当加大压实厚度但不能超过30cm),路基顶面最后一层压实厚度为20cmo施工时,路堤每侧超填宽度应不小于30cmo2、摊铺整平每层路堤填料用推土机摊平、刮平,横纵方向保持平顺均匀以保证压实效果。摊铺平整后的填料面应留有2%4%的横坡以利排水。构筑物周围的填

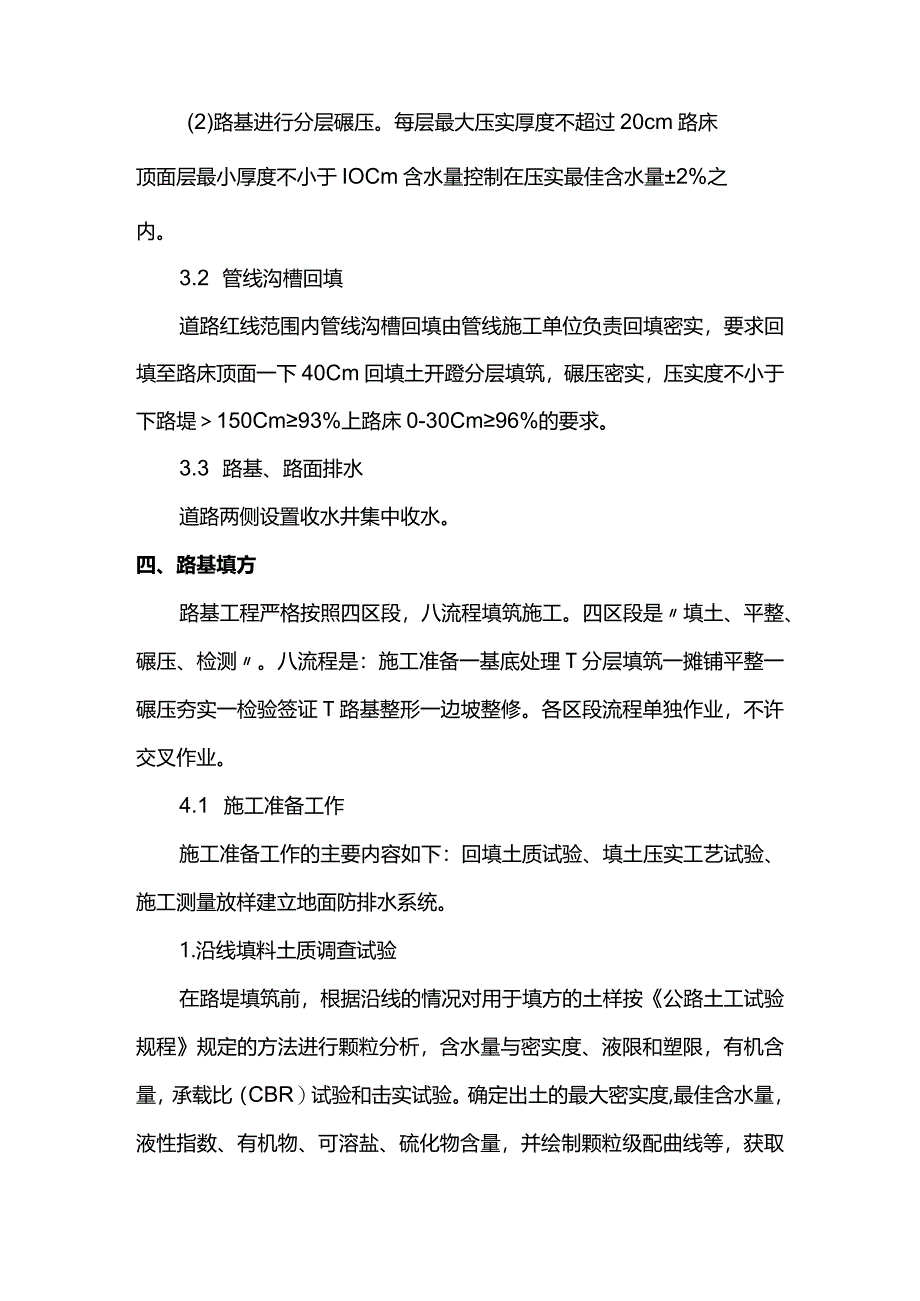

9、料以人工加以整平并用小型机具夯实。3、洒水或晾晒用于路堤填筑的各种填料应每5000m3(或在土样变化时)或根据天气情况,测定其天然含水率,并与该种填料的最佳含水率进行比较以确定是洒水还是晾晒。洒水采用洒水车进行,晾晒采用推土机用松土器纵横翻松晾晒,待填料的湿度达到给定的最佳含水量WOPt+2%3%时再压实。4、压实土层填料采用振动压路机碾压,构筑物周围的填土则用小型机械夯实。各种填料的压实工艺参数,根据压实试验结果决定,并根据施工现场的实际情况加以调整。路堤的压实度可由压实遍数控制,并按要求的频率即时进行压实度检测。路堤基底及路堤每一层施工完成后,将该层宽度、填筑厚度、压实厚度、逐桩标高和压实
10、度等检测资料,报监理工程师审查批准后,才能进行上一层施工。5、路基整型路堤填筑工程完工,经检测达到设计要求或规范要求后,应检查测量路床面的中心线和标高,以及路基宽度和边坡坡度,检查测量完毕后,进行路基整型。路基边坡1:2,主线正常路段路面横坡采用1.5%单向直线坡,人行道横坡1%。边坡整型用人工由上而下以超填修挖的方式进行。成型后的路堤满足质量评定标准的要求。4.4路基压实度控制在施工过程中严格按照技术规范规定,控制路堤填筑压实度,其标准见下表:路基压实度、填料最小强度及最大粒径压实度()填料最大粒径填料最小强度项目分类(重型击实标准)(Cm)(CBR)%路上路床(0-30cm)96108下路
11、床(30-80cm)96105堤上路堤(80-150cm)94154下路堤(150cm)93153零填及路堑路床(030cm)96108零填及路堑路床(30Cm80cm)96108五.特殊路基设计1.1 路床处理为确保路床使用年限内能够提供足够的承载能力,避免雨水下渗造成路床湿软,同时确保路床填料最小强度CBR达到设计要求,路床顶部以下40cm范围内采用2层20cm的8%石灰土进行处理。1.2 池塘段路基处理路线穿越池塘及沟渠处应排水、清淤、整平后,先回填60cmLll皮土再分层回填素土至路床下40Cm之后再分层回填2步各20Cm厚8%石灰土至路床顶标高,压实度不小于96%o填筑路基前现状池塘
12、边坡应开蹬成台阶状,蹬高0.4m、宽0.6m,池塘内水全部抽干后,利用泥浆泵将水池表面泥浆抽净,湿地式挖掘机先停驻在岸边将大臂深入到池塘内进行清淤,运输车辆及时将淤泥运至制定地点;待岸边淤泥清除干净后,挖掘机下到池塘内,开始大面积清淤,推土机紧跟在挖掘机后进行推进,直至推出硬底路线经大面积池塘时,应将各池塘间堤塘铲平后再进行回填山皮,以确保路基整体性良好。六 .质量检验标准及保证措施6.1质量保证措施1.建立组织严密完善的职能管理机构依据分工负责、互相协调的管理原则,将质量目标层层分解,责任到人,保证整个施工过程中质量保证体系持续有效运行。1)对使用的原材料,要定期按规定取样试验合格后方能使用
13、。2)特殊工种操作人员必须持证上岗。3)填方土经监理工程师批准后方可使用,使用过程中要严格按照配合比执行。4)派专人负责指挥、协调,确保填料顺利到达施工现场。2、针对本工程特点,从施工保证方面制定出各分项工程的创优措施,使全部施工人员明确创优目标。在施工过程中接受监理工程师的监督,进行自检、互检、交接验收,并定期不定期地进行质量检查,从经济保证方面层层签订质量承包责任书,制定奖罚措施。尊重和绝对服从监理工程师代表,根据合同条款的要求,在工程师及其代表的监督和指导下施工,并如实地向监理工程师汇报工程进度和质量情况。七 .施工安全保证措施以及文明施工、环保措施7.1 施工安全保证措施所有现场施工人
14、员上岗必须进行安全生产、文明施工教育,施工队负责人与项目部签订好安全生产、文明施工责任书后方可进行施T0机械施工人员不得饮酒,注意与其他施工人员保持安全距离。7.2 现场文明施工、环保措施1 .文明施工措施 .按照天津地区有关施工场地围挡的做法规定,对加工场地进行围挡,实行封闭施工,减少对居民的影响和环境污染。 .成立现场文明施工管理小组,制定文明施工法则,加强对施工现场管理,即对材料的成品、半成品、机械等的安置进行合理安排,保持场地整洁。 .现场中的各种临时设施,包括办公、生活用房、仓库等严格按照施工平面图布置,同时保持清洁,符合消防和卫生规定,并且严禁各种违法违规活动。 .现场的建筑材料、
15、机具在指定的区域范围内分类堆放,排放整齐,便于保管和使用。 .工地入口旁设置醒目、整洁的施工标示牌,写明工程简介、建设单位、施工单位和宣传用语,并绘出施工平面图和质量管理体系图。2 .施工现场环保措施 .加强对材料及土方运输车辆的管理,所载松散材料不准高出货箱顶部。 .当运输易飞扬的材料时,应加以覆盖以防止尘土飞扬,储存松散和易飞扬材料地点应位于避风处,并做好覆盖。 .及时清理施工现场,安排专人、专车加强对进场道路的清扫养护,在干燥季节应及时洒水,避免尘土飞扬。八.雨季施工措施1 .雨季施工前做好防汛排水工作,在基坑四周设置截、排水沟,挖设汇水坑、集水井,用抽水机进行抽水。机械的停放位置、材料的堆放等一定要做好、做实。2 .在雨天,基坑底两侧的排水沟和集水坑应加大、加深,以适应大体积抽水的需要,尽量做到雨停基坑内无积水。九.施工其他注意事项1.征地边线两侧IOm范围内禁止集中取土。2、路基填筑范围严禁作为施工辅道使用。3、路床填料应均匀密实,路床顶面横坡应与路拱横坡一致。十、质量安全文明环保施工措施一、工程质量保证措施1.施工前有针对性地对各工种进行技术培训I,制定各工序标准化作业细则,提高施工人
