雨季施工专项方案.docx

上传人:p** 文档编号:907338 上传时间:2024-04-01 格式:DOCX 页数:10 大小:29.85KB
下载 相关 举报
雨季施工专项方案.docx_第1页
第1页 / 共10页
雨季施工专项方案.docx_第2页
第2页 / 共10页
雨季施工专项方案.docx_第3页
第3页 / 共10页
雨季施工专项方案.docx_第4页
第4页 / 共10页
雨季施工专项方案.docx_第5页
第5页 / 共10页
雨季施工专项方案.docx_第6页
第6页 / 共10页
雨季施工专项方案.docx_第7页
第7页 / 共10页
雨季施工专项方案.docx_第8页
第8页 / 共10页
雨季施工专项方案.docx_第9页
第9页 / 共10页
雨季施工专项方案.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《雨季施工专项方案.docx》由会员分享,可在线阅读,更多相关《雨季施工专项方案.docx(10页珍藏版)》请在第壹文秘上搜索。

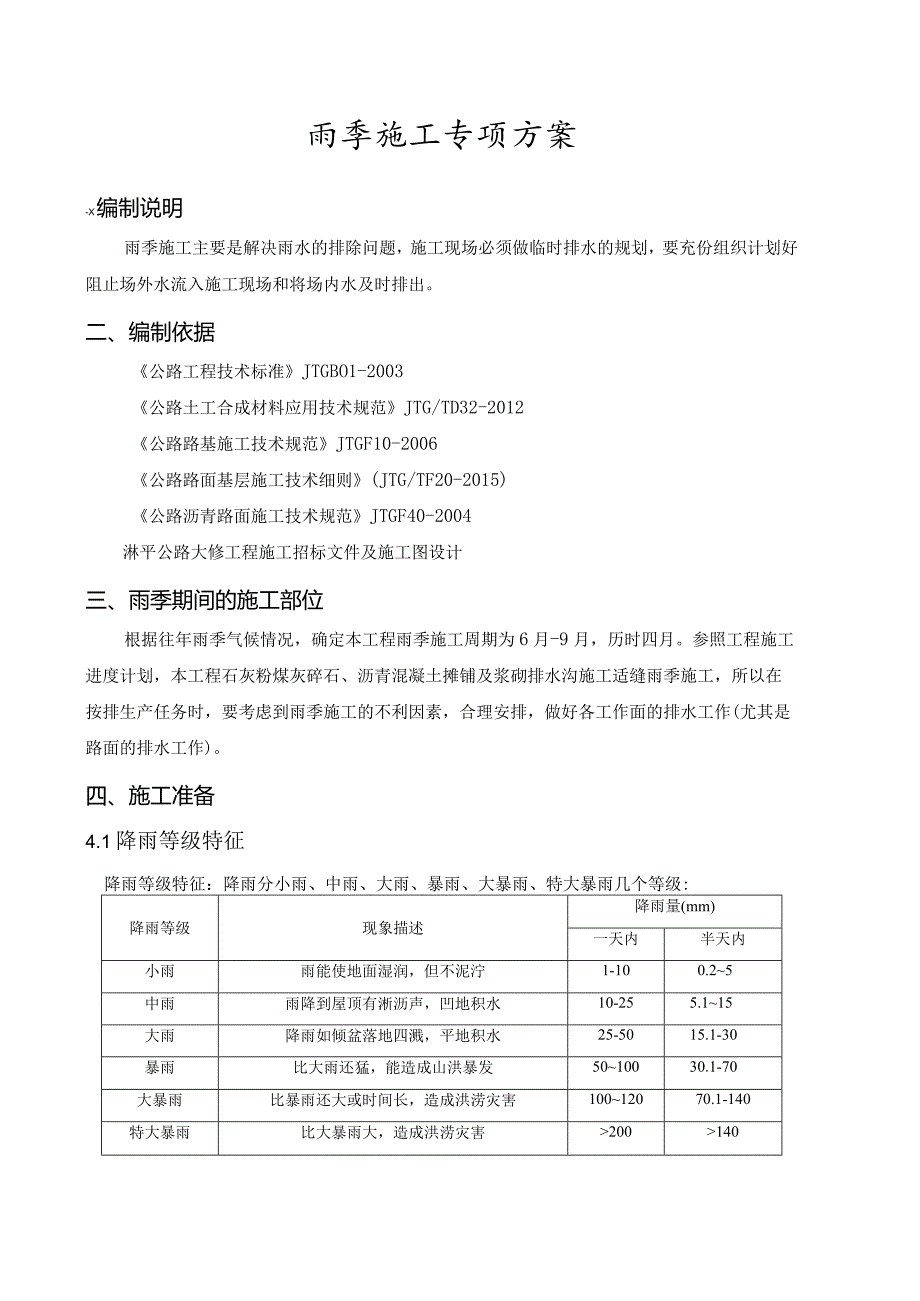

1、雨季施工专项方案-X编制说明雨季施工主要是解决雨水的排除问题,施工现场必须做临时排水的规划,要充份组织计划好阻止场外水流入施工现场和将场内水及时排出。二、编制依据公路工程技术标准JTGBO1-2003公路土工合成材料应用技术规范JTG/TD32-2012公路路基施工技术规范JTGF10-2006公路路面基层施工技术细则(JTG/TF20-2015)公路沥青路面施工技术规范JTGF40-2004淋平公路大修工程施工招标文件及施工图设计三、雨季期间的施工部位根据往年雨季气候情况,确定本工程雨季施工周期为6月-9月,历时四月。参照工程施工进度计划,本工程石灰粉煤灰碎石、沥青混凝土摊铺及浆砌排水沟施工

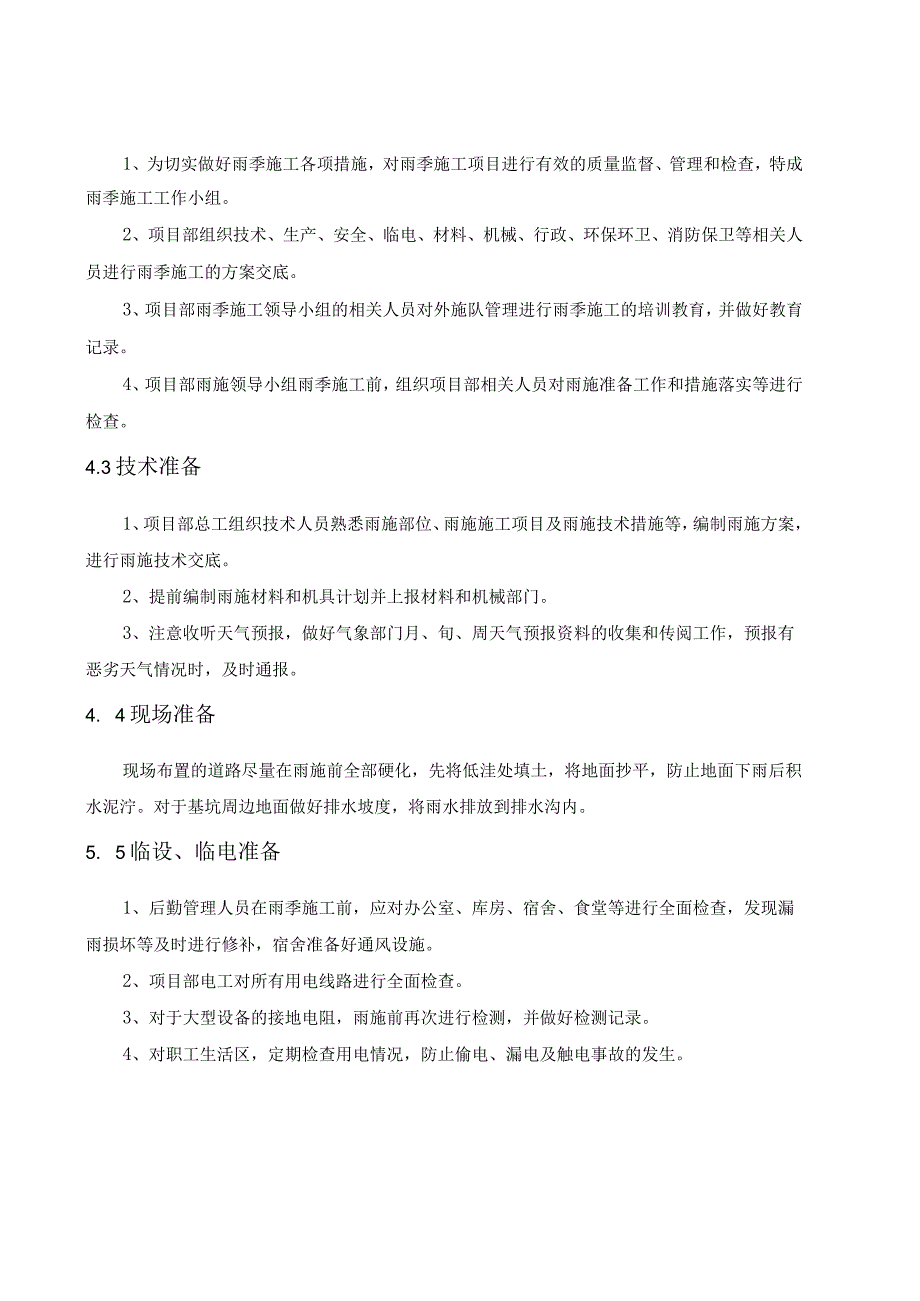

2、适缝雨季施工,所以在按排生产任务时,要考虑到雨季施工的不利因素,合理安排,做好各工作面的排水工作(尤其是路面的排水工作)。四、施工准备4.1降雨等级特征降雨等级特征:降雨分小雨、中雨、大雨、暴雨、大暴雨、特大暴雨几个等级:降雨等级现象描述降雨量(mm)一天内半天内小雨雨能使地面湿润,但不泥泞1-100.25中雨雨降到屋顶有淅沥声,凹地积水10-255.115大雨降雨如倾盆落地四溅,平地积水25-5015.1-30暴雨比大雨还猛,能造成山洪暴发5010030.1-70大暴雨比暴雨还大或时间长,造成洪涝灾害10012070.1-140特大暴雨比大暴雨大,造成洪涝灾害2001401、为切实做好雨季施

3、工各项措施,对雨季施工项目进行有效的质量监督、管理和检查,特成雨季施工工作小组。2、项目部组织技术、生产、安全、临电、材料、机械、行政、环保环卫、消防保卫等相关人员进行雨季施工的方案交底。3、项目部雨季施工领导小组的相关人员对外施队管理进行雨季施工的培训教育,并做好教育记录。4、项目部雨施领导小组雨季施工前,组织项目部相关人员对雨施准备工作和措施落实等进行检查。4.3技术准备1、项目部总工组织技术人员熟悉雨施部位、雨施施工项目及雨施技术措施等,编制雨施方案,进行雨施技术交底。2、提前编制雨施材料和机具计划并上报材料和机械部门。3、注意收听天气预报,做好气象部门月、旬、周天气预报资料的收集和传阅

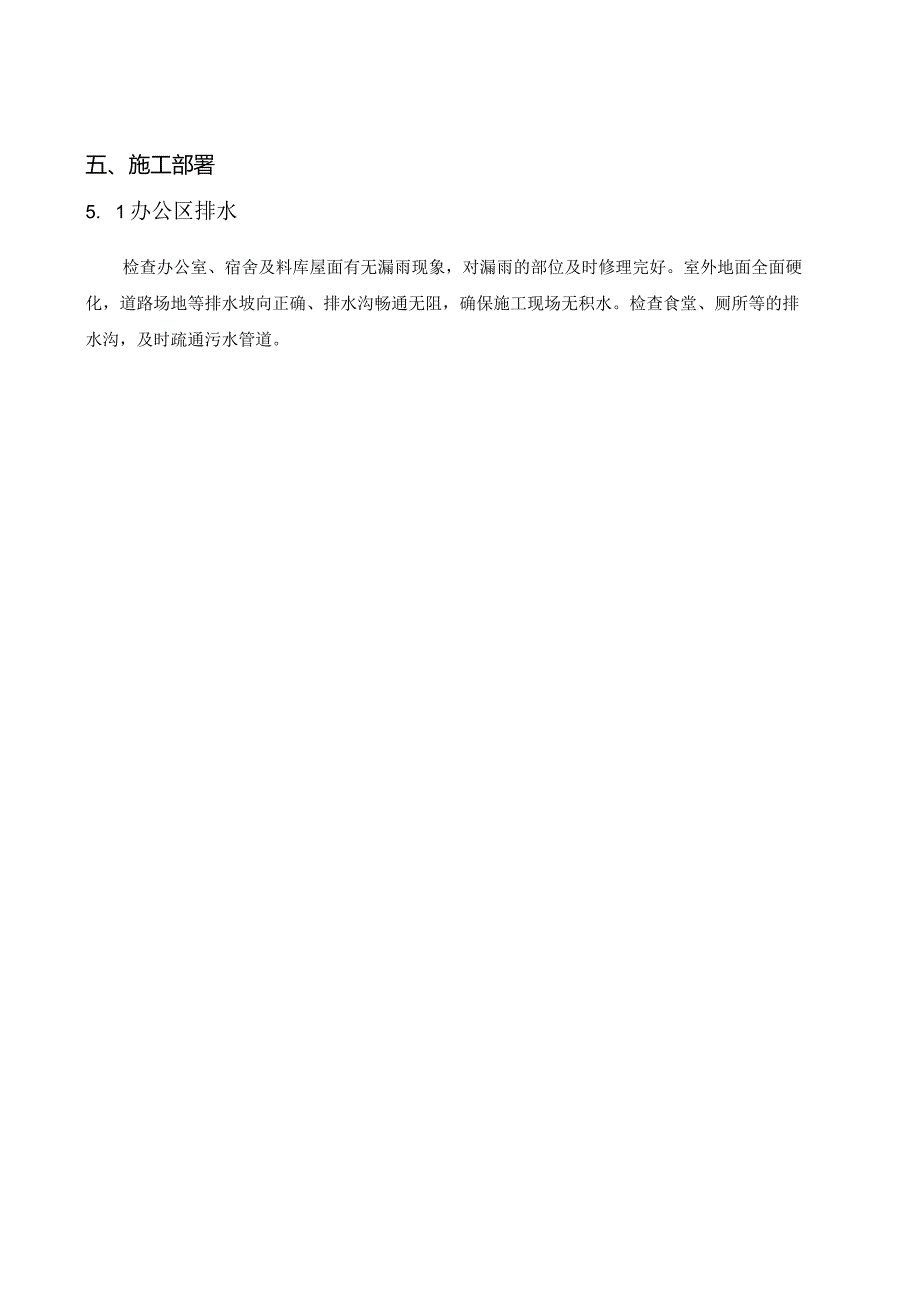

4、工作,预报有恶劣天气情况时,及时通报。4. 4现场准备现场布置的道路尽量在雨施前全部硬化,先将低洼处填土,将地面抄平,防止地面下雨后积水泥泞。对于基坑周边地面做好排水坡度,将雨水排放到排水沟内。5. 5临设、临电准备1、后勤管理人员在雨季施工前,应对办公室、库房、宿舍、食堂等进行全面检查,发现漏雨损坏等及时进行修补,宿舍准备好通风设施。2、项目部电工对所有用电线路进行全面检查。3、对于大型设备的接地电阻,雨施前再次进行检测,并做好检测记录。4、对职工生活区,定期检查用电情况,防止偷电、漏电及触电事故的发生。五、施工部署5. 1办公区排水检查办公室、宿舍及料库屋面有无漏雨现象,对漏雨的部位及时修

5、理完好。室外地面全面硬化,道路场地等排水坡向正确、排水沟畅通无阻,确保施工现场无积水。检查食堂、厕所等的排水沟,及时疏通污水管道。5. 2施工现场排水雨施前,整理施工现场,将由于现场施工、运输破坏的现场排水坡度重新修好,清理施工现场的排水沟,保证排水畅通。检查场内外的排水设施,确保排水设备完好,以保证暴雨后能在较短的时间排出积水。根据实际情况,利用施工现场的集水井就近为原则作为现场排水集中点。6. 3生活区准备雨期来临之前项目后勤人员应对生活区的临时房屋进行检查,检查内容主要包括:是否存在漏雨、稳固、雷击等隐患,发现问题及时进行整改。现场设置排水沟、集水坑。六、雨施施工技术措施6.1 石灰粉煤

6、灰基层雨季施工措施1、混合料摊铺前,掌握近几天天气信息掌握施工主动权;准备雨季施工避雨材料及时对己摊铺碾压成形段进行覆盖;根据当天天气情况及时对混合料含水量进行调整,保证摊铺时不回弹或是翻浆或是起灰等;应符合设计及施工要求,并经过弯沉值,密实度测试合格,表面清洁无杂物,并应充分润湿,无积水回弹现象;集中分段施工,及时摊铺及时碾压成形。2、要求测量人员对中线、纵横断面高程及路幅宽度进行测量复核;达到设计要求后方可进入下一道工序。摊铺前对混合料的拌和应严格按设计要求,达到它的最佳含水量,拌和均匀度等。混合料上料时应注意分段按量上料。并考虑在路面两侧加宽部分,避免场内重复运输。将含水适当、拌和均匀的

7、混合料按设计断面和松铺厚度均匀摊铺于路槽内,其松铺厚度为压实厚度乘以压实系数。混合料按松铺厚度摊铺完毕后,立即用平地机械配合人工按照设计坡度、跨拱进行平整。碾压时先用8t压路机收两侧向路中心稳压一、二遍,其后即进行找补,用路两侧高程拉平小线,按小线下反虚厚度高程。高处铲平,低处添补时一定要创松、湿润,基层压实后均不可贴薄找平。修整找平后用21t-25t压路机压实,碾压至要求密度,并无明显轮迹。混合料压实成型后,必须立即封闭交通,严禁车辆,行人通行,并在潮湿状态下养生,施工正处于雨季采用塑料薄膜进行覆盖一碎石般养生至少7天,这样二灰碎石面层就不会被雨淋后造成表面松散,达不到设计及规范要求同时影响

8、面层铺筑。1、沥青混凝土路面施工过程中,对混合料的温度控制是非常严格的,低温、雨季施工要作好周密的施工准备,制定详细的施工质量保证措施。2、注意气象预报,加强工地现场与沥青拌和厂的联系。3、现场应尽量缩短施工路段,各工序要紧凑衔接。4、汽车和工地应备有防雨设施,并做好基层及路肩的排水措施;5、下雨、基层或多层式面层的下层潮湿时,均不得摊铺沥青混合料。对未经压实即遭雨淋的沥青混合料,应全部清除,更换新料。6、施工人员每天应关注第二天的天气预报,尤其是雨季。雨天禁止施工作业。施工中如突然遇雨,要立即通知拌和厂,停止供料,同时现场加紧碾压,尤其是初压,尽量减少雨水的渗入。7、机械设备要作好检修和保养

9、,尤其是在施工前机械操作人员对自己设备的油、水、电及易损部件的检查工作。8、温度控制拌和温度取决于矿料(集料进入烘干筒后一般称之为矿料,因含有天然集料和加工集料,但矿粉不参与加热)烘干温度和沥青加热温度,而拌和温度又决定着沥青混合料后继的出厂温度、运输温度、摊铺温度及碾压温度等,因此控制沥青混合料的拌和温度显得十分重要。在雨季,集料的开采、加工、运输、堆放等环节均会受到雨水不同程度的侵入,加上某些环节防雨水措施不当,矿料在进入烘干筒时含水量变化会很大,影响着矿料的加热温度,而加热温度在烘干筒里主要取决于加热时间的长短。间歇式拌和楼一般从烘料、拌和到出料一个循环时间约需40-55S,其中拌和时间

10、占循环时间的50%-55%,其余45%-50%的时间用于烘料,在保证足够的拌和时间前提下,实际操作中延长烘料时间等于延长了一个循环时间,因此控制拌和时间在30S左右,烘料时间视集料干湿程度一般控制在30S左右,这样一个循环时间保证在60S左右。但是延长烘料、拌料一个循环时间的同时增加了一个循环内的上料时间,导致个别或全部热料仓出现溢仓现象,鉴于这种情况,应当在确保各个冷料斗按目标配合比出料的前提下,微调控制室内冷料斗出料总流量表,适当降低拌和楼的生产率。实践证明集料的平均含水量每升高1%,沥青混合料的生产率约降低10%o9、运输温度控制影响运输温度的因素有:空气温度与湿度、风速、车厢隔温程度、

11、车厢尺寸、运距、车速、覆盖程度、交通延误等。挑选额定吨位大于20T的自卸汽车(俗称“后八轮”)组成沥青混合料专运车队,施工前对全体驾驶员进行岗前培训,加强对车辆的维护,避免运料途中车辆抛锚而延长运输时间;每辆汽车配备覆盖蓬布,出厂时由专人负责覆盖缚牢,以免途中蓬布被风掀起;及时修复施工便道,减少不必要的交通阻塞,缩短运输时间。10、摊铺温度控制根据拌和楼的生产能力,合理安排运料车的运输能力,保证摊铺机在合理的预定摊铺速度内均匀、连续不间断地摊铺前提下,在摊铺机前方确保至少3-5辆运料车等候卸料,决不能因待料使摊铺机停顿;等候卸料时,运料车不能过早地揭开蓬布;加大摊铺机熨平板振实力度,避免混合料

12、因摊铺松散而迅速散热,温度骤降。11、碾压温度控制碾压是沥青路面施工的最后一道工序,也是最重要的工序之一。在雨季非晴朗天气,气温不高,湿度较大,碾压温度应比规范要求高I(TC左右,确保碾压长度为30-50m;6. 3浆砌排水沟雨季施工措施1、进入雨季,要随时掌握天气变化情况,做好预防措施,防止由于降雨造成的经济损失和安全事故。2、水泥等原材料存放需防止雨水浸泡失效,定期对水泥等原材料进行试验检测,不合格及失效材料一律清除出场不予使用。3、施工中要集中力量突击作业,防止雨水浸软作业面。充分利用两次降雨间隙突击成活,每个施工段落的几道工序要安排紧凑,尽快交出成活。七、各项安全措施7. 1施工安全措

13、施1、对施工人员进行专项教育,增强作业人员雨季施工的安全意识;做好班前教育指导工作,部署好安全注意事项,做到针对性强,杜绝违章作业、冒险蛮干等现象的发生,确保雨季施工安全。2、雨季来临前对项目部所有用电线路、接地阻值、漏电保护器进行一次全面的摇测和检测,对于不符合规范要求的电气装置和电缆应立即更换,确保雨季用电安全。3、对施工临建棚、架线杆、围挡、架体等设置拉索、斜撑进行加固,使之能抵抗67级风的袭击。对各种架空管线采用设置临时架线杆等措施进行加固,保证其正常运转。4、加强现场的监督检查。雨前后要认真检查施工现场的临时设施,包括:工棚、临边防护、临时线路等是否安全可靠,如有隐患立即解决,严禁拖

14、延或带有隐患作业。5、雨期施工制定防洪、防风措施,施工场地、生活区做好排水措施。施工材料如水泥的码放防漏雨及潮湿。6、现场做好排水措施,尤其是水泥库要防漏,防潮。砂、石料堆放场地保持排水通畅。7、成立防汛指挥系统,建立防汛应急组织机构,并配备防汛器材和设施,确保一旦出现汛情能够及时响应,采取措施,将损失降到最低点。8、加强和气象站联系,注意一切工作、生活的安全,注意气温变化,对雨后及时清扫工作场地,保证工作平台上不积水。9、安全管理人员加强平时的日巡查,发现隐患及时整改,并配合上级领导进行全面的周检和月检,消除各种隐患,发现违章指挥和违章操作及时制止。7.2生活安全措施1、部位负责人必须每天检

15、查施工部位安全防护状况,劳动防护用品的配备情况,充分保证工作环境的安全可靠性及作业人员的自我防范力。2、加强项目部对电气线路、用电设备、漏电保护器的日常巡查和雨后检测,确保雨季用电安全。3、各施工点及生活住所配备有效的灭火器材,且数量满足要求,此项作为检查的重要内容,对易燃物明确专人看管。7. 3交通安全措施为确保施工人员和施工现场的安全,消除安全隐患,项目经理部安全部门深入施工现场,检查安全防护设施,并对施工人员就安全防护进行安全教育。首先,强化安全防护教育。坚决克服麻痹思想,切实增强安全自我防护意识。其次,规范现场施工安全提示牌。认真查看施工现场安全措施,对不符合安全要求的立即纠正,施工现场按规定设置警示牌,提示车辆减速慢行。确保雨季施工安全。如果雨后施工辅道地面泥土较多,采用推土机和刮平机进行修正。最后,加强车辆的维护、保养,杜绝由于车辆故障而引发事故。按照规定及时安排对车辆进行维修和保养,做到定期检查、计划维修、合理使用,使车辆始终保持良好的状况。施工车辆轮胎必须配戴防滑链,并按交通法规减速慢行。8. 4防雷安全措施1、临时建筑物应做好防雷接地。2、雷雨天气应注意不应安排室外工作,防止雷电直接伤人。3、对防雷接地和重复接地的阻值进行定期的摇测,保证其在规范要求的范围之内。7

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
