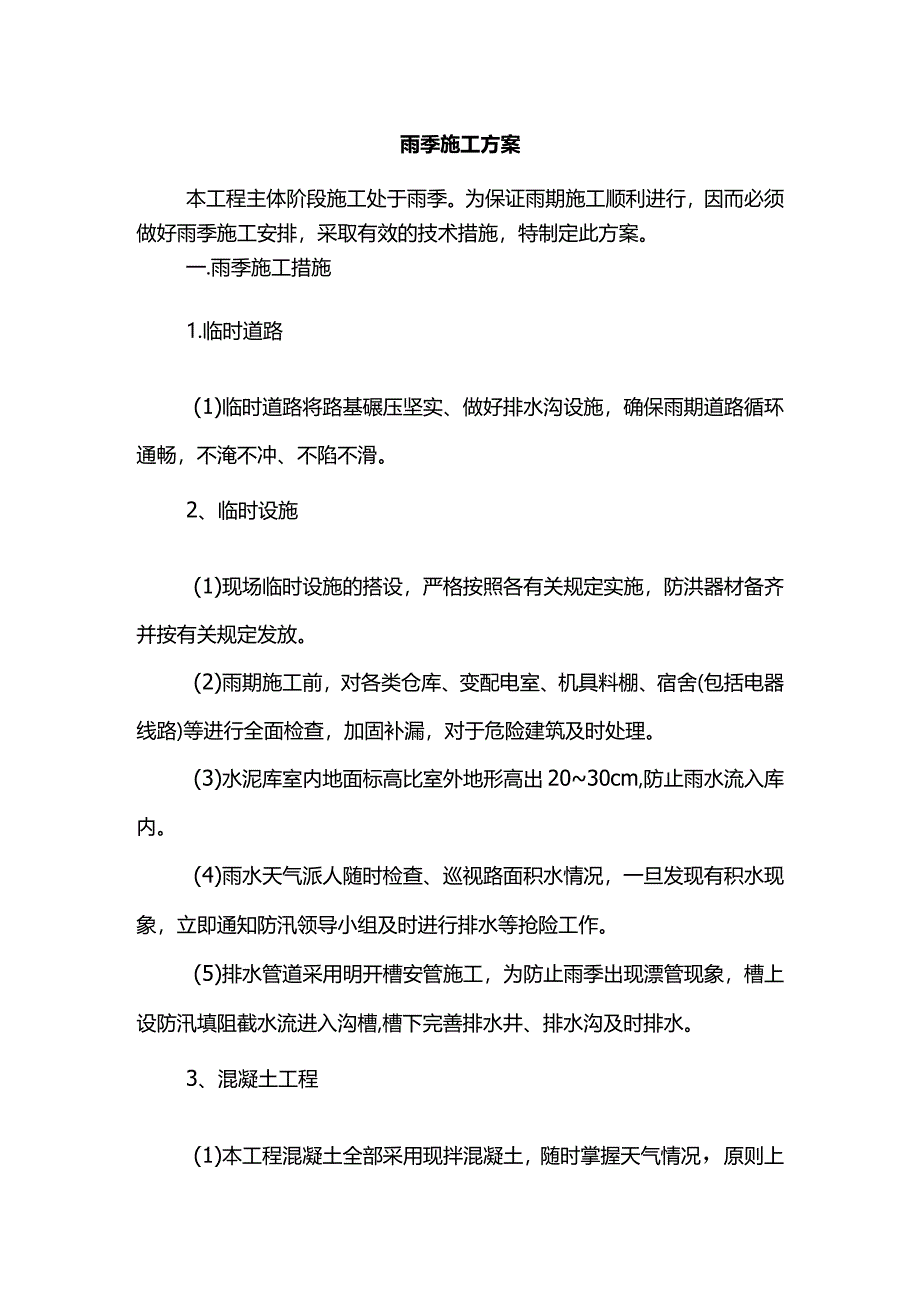

《雨季施工方案(详细).docx》由会员分享,可在线阅读,更多相关《雨季施工方案(详细).docx(7页珍藏版)》请在第壹文秘上搜索。
1、雨季施工方案本工程主体阶段施工处于雨季。为保证雨期施工顺利进行,因而必须做好雨季施工安排,采取有效的技术措施,特制定此方案。一.雨季施工措施1.临时道路(1)临时道路将路基碾压坚实、做好排水沟设施,确保雨期道路循环通畅,不淹不冲、不陷不滑。2、临时设施(1)现场临时设施的搭设,严格按照各有关规定实施,防洪器材备齐并按有关规定发放。(2)雨期施工前,对各类仓库、变配电室、机具料棚、宿舍(包括电器线路)等进行全面检查,加固补漏,对于危险建筑及时处理。(3)水泥库室内地面标高比室外地形高出2030cm,防止雨水流入库内。(4)雨水天气派人随时检查、巡视路面积水情况,一旦发现有积水现象,立即通知防汛领

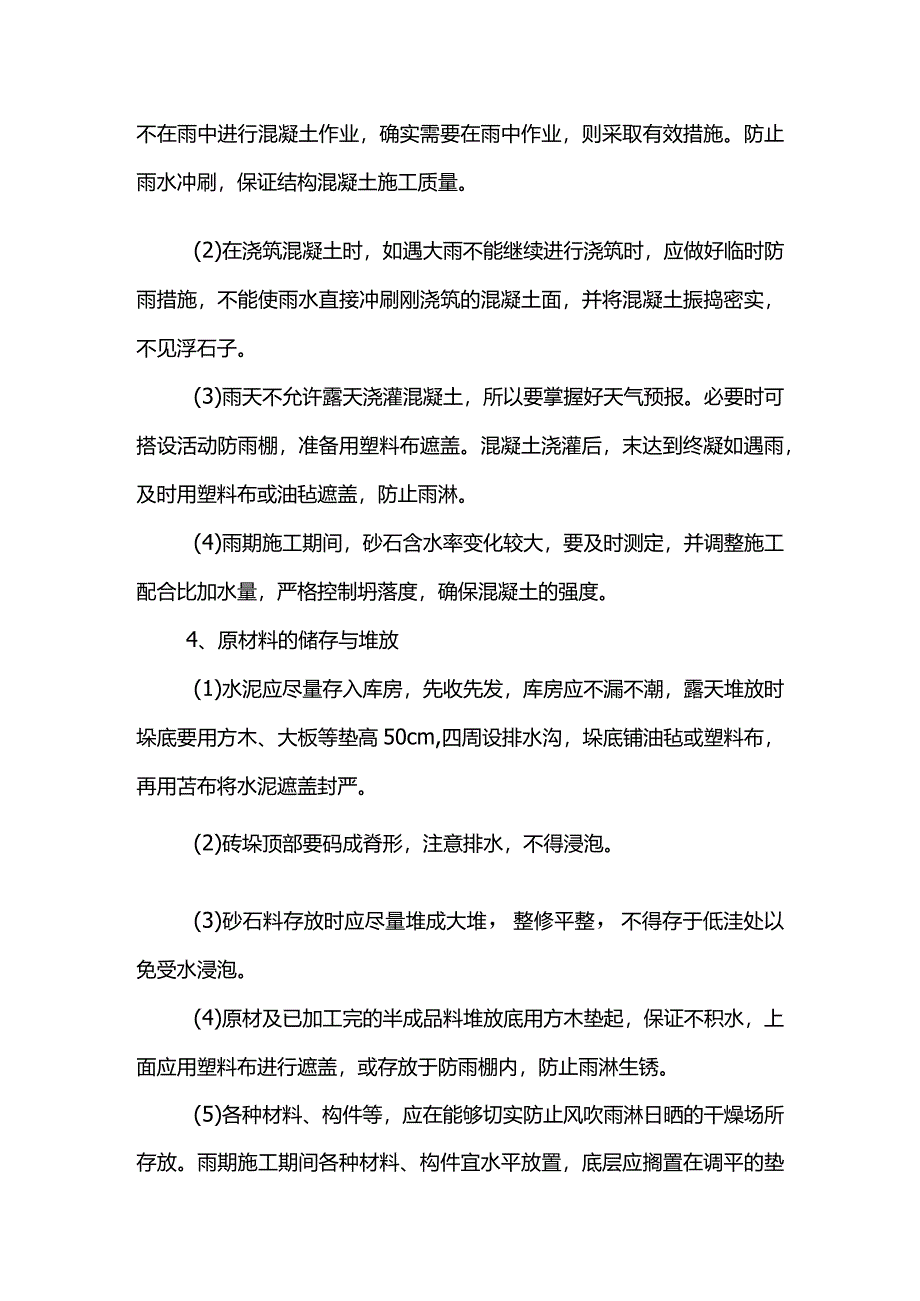

2、导小组及时进行排水等抢险工作。(5)排水管道采用明开槽安管施工,为防止雨季出现漂管现象,槽上设防汛填阻截水流进入沟槽,槽下完善排水井、排水沟及时排水。3、混凝土工程(1)本工程混凝土全部采用现拌混凝土,随时掌握天气情况,原则上不在雨中进行混凝土作业,确实需要在雨中作业,则采取有效措施。防止雨水冲刷,保证结构混凝土施工质量。(2)在浇筑混凝土时,如遇大雨不能继续进行浇筑时,应做好临时防雨措施,不能使雨水直接冲刷刚浇筑的混凝土面,并将混凝土振捣密实,不见浮石子。(3)雨天不允许露天浇灌混凝土,所以要掌握好天气预报。必要时可搭设活动防雨棚,准备用塑料布遮盖。混凝土浇灌后,末达到终凝如遇雨,及时用塑料
3、布或油毡遮盖,防止雨淋。(4)雨期施工期间,砂石含水率变化较大,要及时测定,并调整施工配合比加水量,严格控制坍落度,确保混凝土的强度。4、原材料的储存与堆放(1)水泥应尽量存入库房,先收先发,库房应不漏不潮,露天堆放时垛底要用方木、大板等垫高50cm,四周设排水沟,垛底铺油毡或塑料布,再用苫布将水泥遮盖封严。(2)砖垛顶部要码成脊形,注意排水,不得浸泡。(3)砂石料存放时应尽量堆成大堆,整修平整,不得存于低洼处以免受水浸泡。(4)原材及已加工完的半成品料堆放底用方木垫起,保证不积水,上面应用塑料布进行遮盖,或存放于防雨棚内,防止雨淋生锈。(5)各种材料、构件等,应在能够切实防止风吹雨淋日晒的干

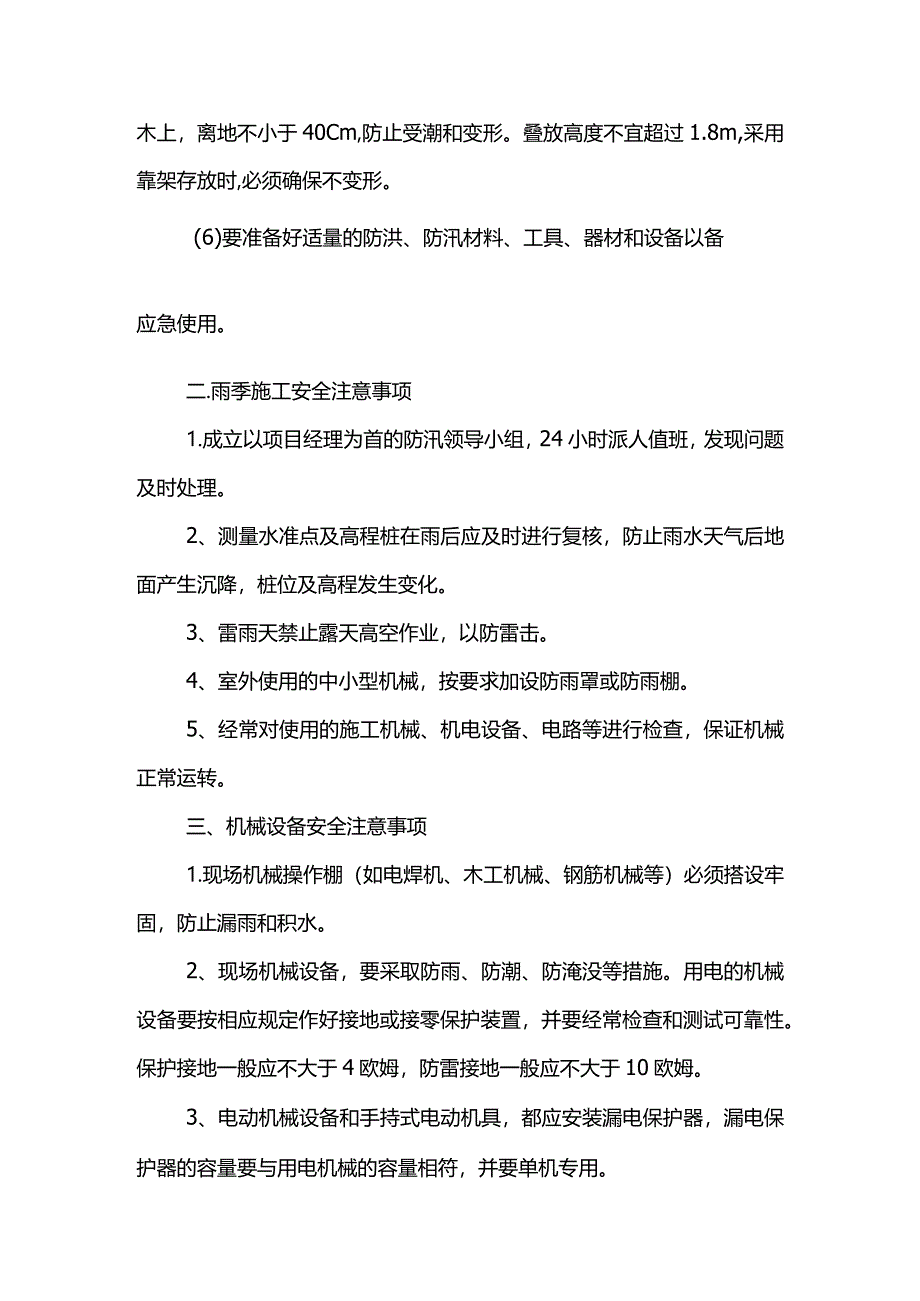

4、燥场所存放。雨期施工期间各种材料、构件宜水平放置,底层应搁置在调平的垫木上,离地不小于40Cm,防止受潮和变形。叠放高度不宜超过1.8m,采用靠架存放时,必须确保不变形。(6)要准备好适量的防洪、防汛材料、工具、器材和设备以备应急使用。二.雨季施工安全注意事项1.成立以项目经理为首的防汛领导小组,24小时派人值班,发现问题及时处理。2、测量水准点及高程桩在雨后应及时进行复核,防止雨水天气后地面产生沉降,桩位及高程发生变化。3、雷雨天禁止露天高空作业,以防雷击。4、室外使用的中小型机械,按要求加设防雨罩或防雨棚。5、经常对使用的施工机械、机电设备、电路等进行检查,保证机械正常运转。三、机械设备安
5、全注意事项1.现场机械操作棚(如电焊机、木工机械、钢筋机械等)必须搭设牢固,防止漏雨和积水。2、现场机械设备,要采取防雨、防潮、防淹没等措施。用电的机械设备要按相应规定作好接地或接零保护装置,并要经常检查和测试可靠性。保护接地一般应不大于4欧姆,防雷接地一般应不大于10欧姆。3、电动机械设备和手持式电动机具,都应安装漏电保护器,漏电保护器的容量要与用电机械的容量相符,并要单机专用。4、所有机械的操作运转,都必须严格遵守相应的安全技术操作规程,雨期施工期间应加强教育和检查监督。5、所有机具电气设备均设置防雨罩,雨后全面检查电源线路,保证绝缘良好。四.电气设备安全注意事项1.现场用电必须按照施工现
6、场临时用电安全技术规范的规定实施。2、在雨期施工前,应对现场所有动力及照明线路,供、配电设施进行一次全面检查,对线路老化、安装不良、瓷瓶裂纹、绝缘降低以及漏跑电现象,必须及时修理和更换,严禁迁就使用。3、现场机械设备,采取防雨、防潮、防淹没、防雷等措施,外壳要做接地保护。用电的机械设备按相应规定作好接地或接零保护装置,经常检查和测试可靠性。4、各种电气动力设备必须经常进行绝缘、接地、接零保护的遥测,发现问题应及时处理,严禁带隐患运行。动力设备的接地线不得与避雷地线在一起。接地线如因某种原因须拆除时,必须先作好新的接地线后再进行。5、雨期进行作业,主要做好防触电、防雷击工作。电源线不使用裸导线和
7、塑料线,也不沿地面敷设。6、配电箱必须防雨、防水,电器布置符合规定,电器元件完好,严禁带电明露。机电设备的金属外壳,采取可靠的接地或接零保护。使用手持电动工具和机械设备时安装合格的漏电保护器。工地临时照明灯、标志灯具电压不超过36Vo特别潮湿的场所,照明灯不超过12V0电气作业人员穿绝缘鞋、戴绝缘手套。7、注意各种漏天使用的电气设备、电闸箱等的防雨措施是否落实。电闸箱应有防雨盖,应关好箱门,并放在现场干燥较高的位置,不能放在坑洼处。8、雨天应经常检查现场电气设备的接零、接地保护措施是否牢靠,检查漏电保护装置是否灵敏。检查电缆线绝缘是否良好,接头是否包好,不得使电缆线浸泡在水中,尽量减少踩、压、
8、伤害。9、雨施期间对现场的所有动力、照明线路、供配电设备进行经常性的定期检查,如有问题及时修理。对电线、电缆该架空的符合安全操作规程的规定,禁止电线在地面上拖、压、砸等,防止漏电伤人。五.环保.水保.施工技术措施环境保护目标:保护生态环境,使社会的经济发展与人类的生存环境相协调。职业健康目标:严格遵守国家分布的职业健康法律法规,努力消除安全事故隐患,积极营造安全健康的工作环境,减少职业病的发生。(一)建立健全环境保证体系成立以项目经理任组长的环境保护领导小组,配备一定量的环保设施和两名专门技术人员,日常认真学习环保知识,切实搞好环保工作。(二)土地资源保护措施工程完工后,及时进行现场彻底清理,
9、并按设计要求对现场及弃硝场采用植被覆盖或其它处理措施。对有害物质(如燃料、废料、垃圾等)要按当地环保部门同意的措施处理后运至监理工程师指定地点进行掩埋,防止对动、植物造成损害。(三)大气环境的保护措施1.在设备选型时选择低污染设备,并安装空气污染控制系统。2、在运输水泥等易飞扬物料时用篷布覆盖严密,并装量适中,不得超限运输。3、配备专用洒水车,对施工现场和运输道路经常进行洒水湿润,减少扬尘。4、对汽油等易挥发品的存放要密闭,并尽量缩短开启时间。5、在有粉尘的作业环境中作业,除洒水外,作业人员还必须配备劳保防护用品。(四)降低噪音措施施工的噪声主要来自施工机械、运输车辆和拌和设备。为了保护施工人
10、员和沿线居民身体健康及工厂、学校等正常生活、学习环境,采取以下措施:1.对使用的工程机械和运输车辆安装消声器并加强维修保养,降低噪音。机械、车辆途经居住场所时减速慢行,不鸣喇叭。2、在比较固定的机械设备附近,修建临时隔间屏障,控制噪音传播。3、合理安排施工作业时间,尽量降低夜间车辆出入频率,减少夜间施工对附近居民区的噪音干扰。除中途不能停止的工序外,其它工序尽量安排白天施工,避免夜间施工,以防影响附近居民的休息。(五)生产、生活垃圾的管理1.施工项目部和施工现场的生活垃圾集中处理。2、工地设置厕所,派专人清理打扫,并定期对周围喷药消毒,以防蛀蝇滋生,病毒增生。3、对于施工中废弃的零碎配件、边角
11、料、水泥袋、包装箱等,及时清理并搞好现场卫生,以保护自然环境景观不受破坏。4、弃土不得随意堆放,须运至指定弃土场。(六)完工后场地清理及恢复平整的环保措施工程完工后对临时用地内所有建筑、生活垃圾应进行清理,垃圾运至指定位置处理,场地清理平整合格后,将其恢复原状。六.雨期施工组织管理1.成立防汛抗洪领导小组,项目经理任组长,技术负责人任副组长,工程部、技术部、物资设备部、安全部等负责人组成。施工作业队成立抗洪抢险小分队,作业队长任小分队长。2、制定切实有效的抗洪防汛措施,保证雨期施工质量。3、做好机械物资准备、抗洪抢险物资严禁随意挪用。4、合理安排雨期施工,合理制定计划,保证工程正常有序施工。5、设专人负责收听天气预报,随时注意天气状况,以便指导项目部施工。
