《预应力管桩专项施工方案.docx》由会员分享,可在线阅读,更多相关《预应力管桩专项施工方案.docx(10页珍藏版)》请在第壹文秘上搜索。

1、预应力管桩专项施工方案一.编制依据及原则1.施工总体布置体现统筹规划、合理布局、节约用地、减少干扰和避免环境污染的原则。2、施工环境保护工作,贯彻全面规划,合理布局,预防为主,综合治理,强化管理的方针。3、严格按文件中的工期、质量、安全目标等要求编制施工组织设计,使建设单位各项要求均得到有效保障。4、在编制施工组织设计时,认真阅读核对所获得的设计文件资料,理解设计意图,掌握现场情况,严格按设计资料和设计原则编制施工组织设计,满足设计标准和要求。5、在编制施工组织设计时,严格按施工技术规范要求优化施工方案,认真执行工程质量检验及验收标准。6、在编制施工组织设计时,根据工程特点,从实际出发,科学组

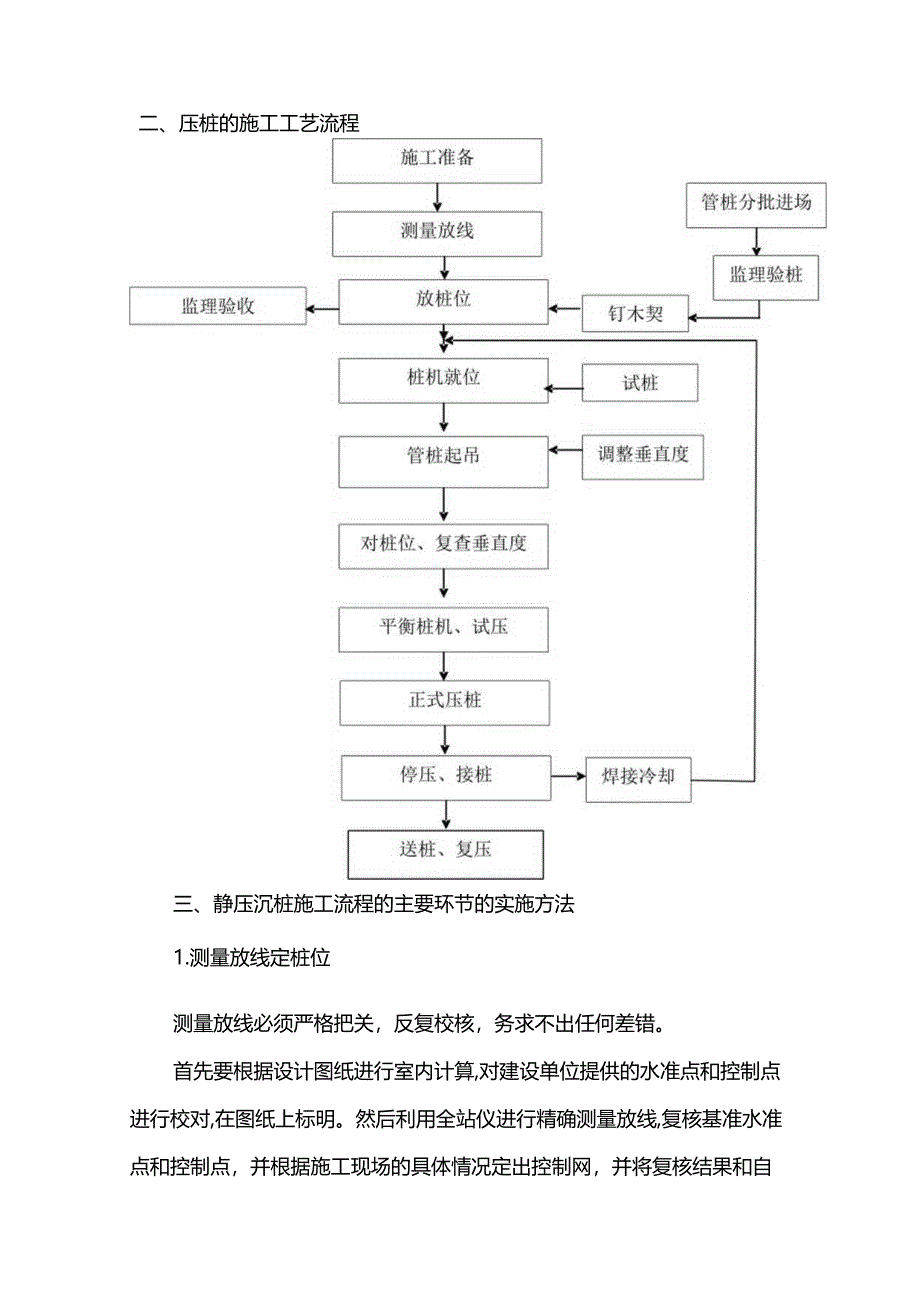

2、织,均衡施工,达到快速、有序、优质、高效。7、遵循安全第一、预防为主的原则,从制度、管理、方案、资源等方面制定切实可行的措施,确保安全施工,服从建设单位及监理工程师的监督、监理,严肃安全纪律,严格按规章程序办事。8、在编写施工组织设计文件时,尽量应用新技术、新工艺,充分发挥科技在施工生产中的先导、保障作用。9、专业化队伍施工和综合管理相结合,在组织施工时,以专业队伍为基本型式,配备充足的施工机构设备。二、压桩的施工工艺流程三、静压沉桩施工流程的主要环节的实施方法1.测量放线定桩位测量放线必须严格把关,反复校核,务求不出任何差错。首先要根据设计图纸进行室内计算,对建设单位提供的水准点和控制点进行

3、校对,在图纸上标明。然后利用全站仪进行精确测量放线,复核基准水准点和控制点,并根据施工现场的具体情况定出控制网,并将复核结果和自己设立的控制网交监理审核。如监理审核通过,则今后的测量放线均按复核结果及控制网进行。如未获监理认可,则需继续复核,直至监理审核通过为止,并以监理最终审核通过结果作为施工放线测量的依据。经过监理认可的控制点和水准点要用水泥砂浆固定或在其四周用砖堆砌以严加保护,防止发生偏位和变形。根据复核控制网计算出每条桩桩中坐标并利用全站仪放出桩位。测量放出桩位后,用40CM长l钢筋在桩位位置打入土中,钢筋中上部用两道红绳绑扎牢固,留出约30CM长红绳在地面,施工时根据红绳即可找到精确

4、的桩位,以防止错、漏施工。对才降要施工的桩位用石灰粉按桩径大小划一个圆圈,桩位放线后的压桩过程中,考虑到土体的挤压移位,在打桩前需对桩位进行复核。2、预制管桩的堆放与验收预制管桩从管桩厂运输过来卸至现场堆放,地点选择要根据压桩的情况和有利于放大镜的原则进行堆放。堆放现场地要求平整,根据地面的坚实情况,可用枕木作支点,进行两点或三点支垫。管桩最高堆放层数三层,根据用桩计划,先用的桩应放上面,避免翻动桩堆。施工过程中,现场施工计划负责人根据当天桩机的施工情况统计出第二天可能施工的工作量及配桩要求以确定当天晚上的进料量。管桩每天进一批,现场施工计划负责人及施工管理人员要准确确定每天的进料量并报告监理

5、工程师。管桩进场后,材料员和质检员根据规范要求严格检查桩身的外观尺寸和外观质量,防止断桩、严重裂缝的桩用于施工,同时要收集与每批管桩数量相对应的合格证、产品检验报告及出厂证明等资料。如发现不合格的管桩严禁使用,并向有关部门报告。管桩进场时,如有要求需监理工程师在场接收,质检员需会同监理工程师一同验收。四、施工机械的配备根据本工程现场的实际情况和设计管桩的类型和数量以及施工经验,本工程采用1台静压桩机进行施工。另外,还将配备电焊机、气割工具、索具、撬棍、钢丝刷、锯桩器等施工用具;每台桩机配备一把长条水准尺,可随时测量桩身的垂直度。五.管桩的焊接1.根据规范要求,一般单节管桩长度不超过15m,如果

6、设计桩长大于单节桩长的话厕需进行接桩,根据地质资料、设计图纸反映,本工程桩长约20m,故每根桩配桩拟采用9+11=2Om。在本工程中,采用气体保护焊工艺焊接接桩,确保焊接质量。2、管桩接桩前,用钢丝刷清理干净桩端的泥土杂物。上下两节桩应对齐,上下两节桩偏差必须小于2mm,并应保证上下两节桩的垂直度。3、焊接时要由两人同时对称施焊,焊缝应连续、饱满,不得有施工缺陷,如咬边、夹渣、焊瘤等。烧焊至少有两层或两层以上,焊渣应用小锤敲掉。烧焊完成后,应冷却3分钟以上。焊接用气体保护焊co2焊丝。4、接桩完成后现场质检员会同监理工程师进行验收,验收合格后方可继续进行压桩施工。六、压桩的顺序宜按下列原则确定

7、:1.根据桩的密集程序,压桩JII页序可采取从中间向两边对称施压;或从中间向四周施压;或从一侧向另一侧施压.2、根据基础设计标高,宜先深后浅进行施压。3、根据桩的规格,宜先大后小、先长后短进行施压。4、根据桩位与原有建筑物的距离,宜先近后远进行施压。5、桩机行走路线。七、管桩施工控制在正式压桩之前,要认真检查打桩设备各部份的性能,以保证正常运作。另外,压桩前应在桩身一面标上每米标记,以便压桩时记录。第一节桩起吊就位插入地面时的垂直度偏差不得大于05%,并用长条水准尺或其他测量仪器校正,必要时,要拔出重插。施工过程中,桩帽和桩身的中心线应重合,当桩身倾斜率超过0.8%时,应找出原因并设法纠正。当

8、桩尖进入硬土层后,严禁用移动桩架等强行回扳的方法纠偏。配桩时,上下节桩错位偏差不超过2mmo配桩时要参考地质资料和附近已施工施工管桩的长度,并保证送桩深度不超过桩顶设计标高。八、质量检查管桩基础地工程桩成桩质量检查包括桩身垂直度、桩顶标高、桩身质量/应符合下列规定:1)桩身垂直度允许偏差为1%;2)截桩后的桩顶标高允许偏差为IOmm;3)桩顶平面位置偏差应符合下表的规定:项目允许偏差(mm)柱下单桩80单排或双排桩条形桩基1.垂直十条形桩基纵向轴的桩2、行于条形桩基纵向轴的桩100150承台桩数为2-4根的桩100承台桩数为5-16根的桩周边桩中间桩100d/3或150两者中最大者承台桩数多于

9、16根的桩周边桩中间桩150d/2九、现场文明施工措施为确保优良工程,施工现场应注意文明施工,尤其该工程施工范围沿线出入口多,施工备受市民关注,文明施工要求极高。施工中要树立良好的企业形象,除遵守有关章程规定外,针对本工程特点还将强调以下几个方面:一、文明施工1.做好经常性文明施工教育工作,制订有针对性的文明施工制度,成立文明生产领导小组,由项目经理任组长,项目副经理、技术负责人任副组长,各部门负责人任组员,负责各项安全文明生产工作,检查督促文明施工情况。2、施工人员上班必须配戴工作牌。3、坚决执行政府三个令,要求民工自觉办理暂住证等有关证件,坚决清退三无人员。4、施工现场采用围挡施工,围挡密

10、封严实、完整、牢固、美观,高度不低于2m,根据现场具体施工情况设置材料、车辆的出入口,主要出入口处设大门,并安排专人负责值班。5、围挡上贴好宣传标语,大门处设置工程标牌,做好向周边单位及过往行人的宣传解释工作,施工过程中不与人发生争执、甚至打架事件,以文明施工的形象出现在市民面前。6、施工中尽量做到先形成新的排水体系,再破坏旧的排水体系,如必须先破坏原有排水体系时,应提前修筑临时便道及下水以维持当地的正常生产与生活。7、临时设施的搭建布置合理、搭设整齐,场地清洁,水、电管线有条不紊。8、现场机具、材料摆放有序。二、确保文明施工的技术组织措施(一)管理制度1.建立以项目经理为组长的文明工地领导小

11、组。2、建立文明施工的规章制度,责任到班组,落实到人。3、工地生产班组健全特殊工种工人持证上岗。4、将文明施工、环境卫生、消防、安全生产纳入施工组织计划。(二)场容场貌1.工程项目概况牌:标明项目名称、工程规模、投资总额、建设单位、设计单位、施工单位、开竣工日期、监督电话。2、项目管理人员牌:标注项目经理、技术负责人、安全员、质检员、材料员、设备管理员的姓名。3、工地安全纪律牌。4、临时设施排列有序,生活区与施工区严格分开。油库及危险品库是活区有安全距离,有隔离装置和警示标志,场容场貌整齐、清洁、文明、美观。5、机械设备、车辆定位停置,材料堆放整齐,砂石堆叠有方。6、工地道路通达,排水顺畅,烟

12、尘有控制,噪音不超标。7、工程竣工验收后应在一个月内拆除临时设施,将剩余材料和建筑垃圾清除出场,保证工完料清。(三)工地卫生1.职工生活设施(宿舍、食堂、浴室、厕所)整洁卫生、通风、明亮、牢固、安全。2、严格执行门前场内卫生包干制度,污水不外溢,废气不乱排、杂物不乱放、垃圾不乱倒。三、环境保护1.实行环保目标责任制才巴环保指标以责任书的形式层层分解到项目部有关部门和个人,列入承包合同和岗位责任制。项目经理为环保工作第一责任人。2、组织所有施工人员学习环保知识提高全体职工的环保意识,并自觉遵守国家和地方所有关于控制环境污染的法律和法规。3、施工中保护好工地环境,加强施工现场的灰尘、噪音等监控工作,晴天安排洒水车对路面洒水湿润,大方量已浇筑尽量避免在午休及夜间九点以后的时间内进行,夜零时后不使用高噪音设备。4、施工渣土合理堆放并及时清运,堆积处采用组合式围挡或砖砌围墙作临时围护,必要时以彩条布覆盖,避免泥土散落,影响道路整洁;生活污水有组织地排入就近下水道,严禁流出施工区域,污染环境。5、土方施工现场的出入口铺设草袋,并安排专人清理汽车轮胎,避免车轮将泥土带入其他道路,影响城市整洁。6、施工时注意对已建城市公用设施的保护,合理安排好该地段范围内的施工组织,将施工对市民正常生活及休闲的影响减至最小。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
