XXXX工程监理实施细则.docx

上传人:p** 文档编号:908769 上传时间:2024-04-01 格式:DOCX 页数:8 大小:30.14KB
下载 相关 举报
XXXX工程监理实施细则.docx_第1页
第1页 / 共8页
XXXX工程监理实施细则.docx_第2页
第2页 / 共8页
XXXX工程监理实施细则.docx_第3页
第3页 / 共8页
XXXX工程监理实施细则.docx_第4页
第4页 / 共8页
XXXX工程监理实施细则.docx_第5页
第5页 / 共8页
XXXX工程监理实施细则.docx_第6页
第6页 / 共8页
XXXX工程监理实施细则.docx_第7页
第7页 / 共8页
XXXX工程监理实施细则.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《XXXX工程监理实施细则.docx》由会员分享,可在线阅读,更多相关《XXXX工程监理实施细则.docx(8页珍藏版)》请在第壹文秘上搜索。

1、人防工程监理实施细则一.工程概况1、工程名称:XXX工程2、工程地点:XXXX3、建设单位:XXXX4、建筑面积:地下室建筑面积8625平方米,人防面积5506平方米5、人防等级:六级乙类二等人员掩蔽所本工程人防分二个防护单元;四个防火分区;战时每个分区间沿抗暴挡墙装甲级防火门。人防工程基础为钢筋舲承台梁,底板厚400mm,舲等级为C30,顶板厚200mm,殓等级为C35,抗渗等级均为S6。二.施工阶段工程质量监理控制依据1 .监理合同;2 .施工合同;3 .设计图纸、设计变更、技术核定;4 .舲结构工程施工质量验收规范(GB502422002);5 .人防工程施工及验收规范(GBJI3490

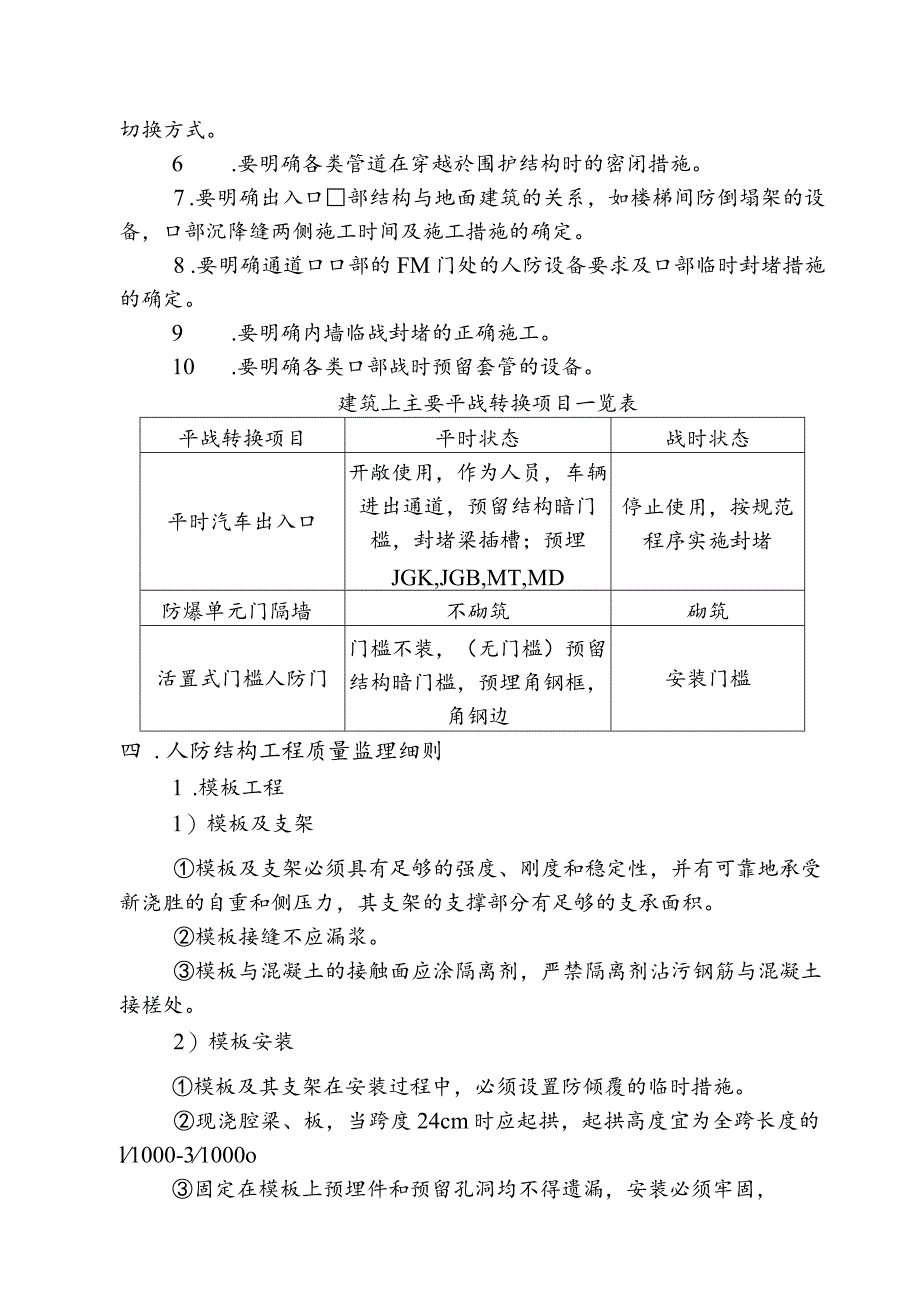

2、);6 .地下工程防水技术规程(GB50108-2001);三 .人防工程施工特点及结构施工要求人防地下工程由于其防护功能、平战结合及专业性能的要求特点,故人防工程的施工除应遵守建筑工程施工规范外,还应遵守人防工程施工规范;在结构施工中监理应注意以下要求:1 .要明确各类分布房间的名称、使用功能,以便施工方案的正确确定。2 .要明确外墙板的配筋构造形式,尤其是临空墙的范围及配筋形式。3 .要明确各类防护密闭门、防护门、密闭门的规格型号和开启方向;各类防护密闭门即FM门外侧防爆冲击波抗暴柱、梁的设置。4 .在进行管道安装时,应注意各类防爆波阀门的型号、尺寸和安装位置。5 .要明确通风、给排水、电

3、气各专业安装工程中平战结合系统的切换方式。6 .要明确各类管道在穿越於围护结构时的密闭措施。7 .要明确出入口部结构与地面建筑的关系,如楼梯间防倒塌架的设备,口部沉降缝两侧施工时间及施工措施的确定。8 .要明确通道口口部的FM门处的人防设备要求及口部临时封堵措施的确定。9 .要明确内墙临战封堵的正确施工。10 .要明确各类口部战时预留套管的设备。建筑上主要平战转换项目一览表平战转换项目平时状态战时状态平时汽车出入口开敞使用,作为人员,车辆进出通道,预留结构暗门槛,封堵梁插槽;预埋JGK,JGB,MT,MD停止使用,按规范程序实施封堵防爆单元门隔墙不砌筑砌筑活置式门槛人防门门槛不装,(无门槛)预

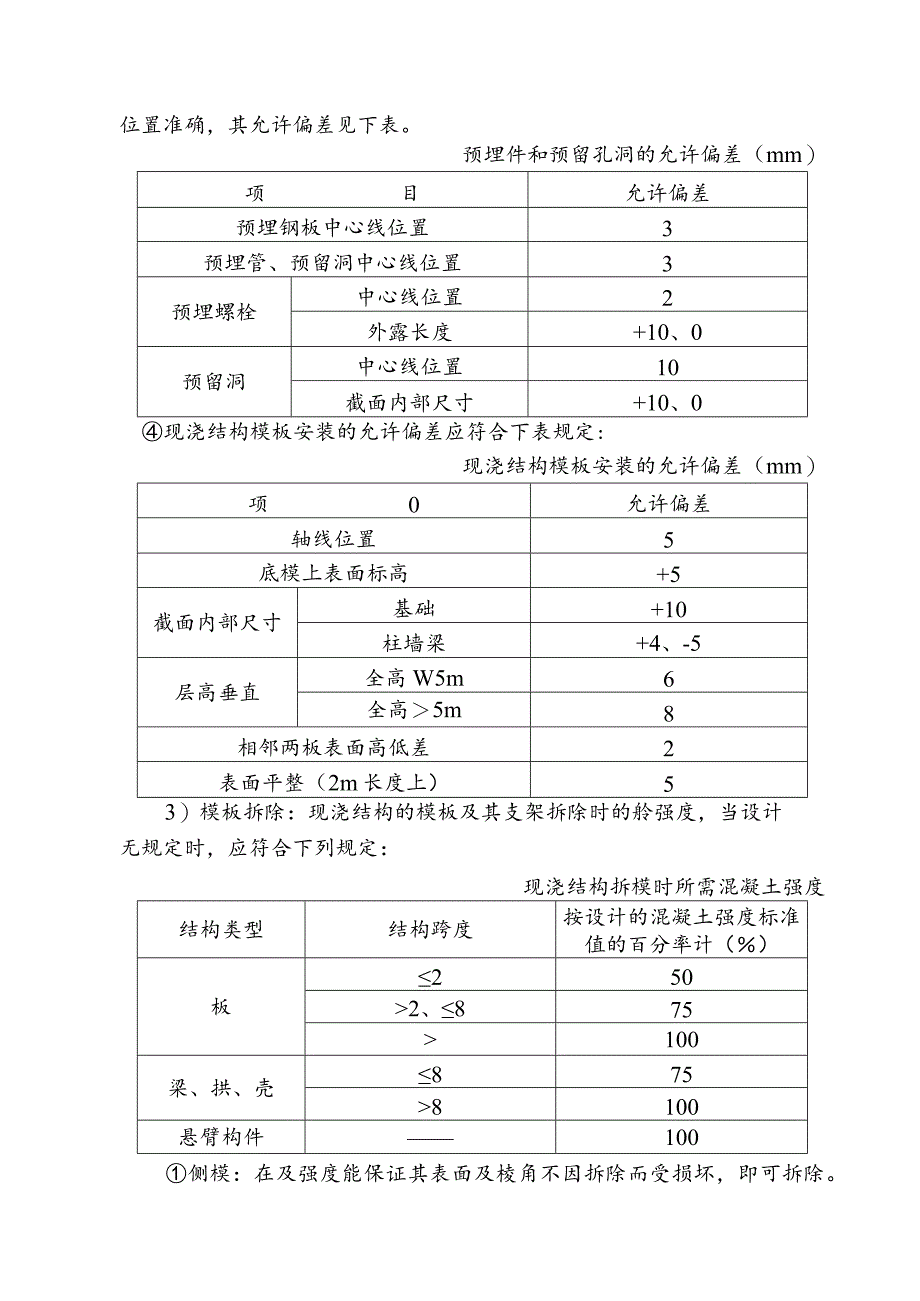

4、留结构暗门槛,预埋角钢框,角钢边安装门槛四 .人防结构工程质量监理细则1 .模板工程1)模板及支架模板及支架必须具有足够的强度、刚度和稳定性,并有可靠地承受新浇胜的自重和侧压力,其支架的支撑部分有足够的支承面积。模板接缝不应漏浆。模板与混凝土的接触面应涂隔离剂,严禁隔离剂沾污钢筋与混凝土接槎处。2)模板安装模板及其支架在安装过程中,必须设置防倾覆的临时措施。现浇腔梁、板,当跨度24cm时应起拱,起拱高度宜为全跨长度的l1000-31000o固定在模板上预埋件和预留孔洞均不得遗漏,安装必须牢固,位置准确,其允许偏差见下表。预埋件和预留孔洞的允许偏差(mm)项目允许偏差预埋钢板中心线位置3预埋管、

5、预留洞中心线位置3预埋螺栓中心线位置2外露长度+10、0预留洞中心线位置10截面内部尺寸+10、0现浇结构模板安装的允许偏差应符合下表规定:现浇结构模板安装的允许偏差(mm)项0允许偏差轴线位置5底模上表面标高+5截面内部尺寸基础+10柱墙梁+4、-5层高垂直全高W5m6全高5m8相邻两板表面高低差2表面平整(2m长度上)53)模板拆除:现浇结构的模板及其支架拆除时的舲强度,当设计无规定时,应符合下列规定:现浇结构拆模时所需混凝土强度结构类型结构跨度按设计的混凝土强度标准值的百分率计()板2502、875100梁、拱、壳8758100悬臂构件100侧模:在及强度能保证其表面及棱角不因拆除而受损

6、坏,即可拆除。底模:在殓强度符合上表规定后,即可拆除。2 .钢筋工程1)材料的验收与检验按施工规范规定执行。2)钢筋的代用、钢筋的级别、种类和直径应按设计要求采用。当需要代换时,应征得设计单位同意,并应符合下列规定:不同种类钢筋代换应按钢筋受拉承载力设计值的原则进行。钢筋代换后应满足硅结构设计规范中所规定的钢筋间距、锚固长度、最小钢筋直径、根数等要求。对重要受力构件,不宜用I级光面钢筋代换变形(带肋)钢筋。对有抗震要求的框架,不宜以强度等级较高的钢筋代换原设计的钢筋。预制构件及腔内预埋的吊环,必须采用未经冷拉的I级热轧钢筋制作,严禁以其他钢筋代换。3)钢筋的加工钢筋加工的形状、尺寸必须符合设计

7、要求,钢筋表面应洁净、无损伤,油漆、漆污和铁锈等应在使用前清除干净,带有颗粒状或片状老锈的钢筋不得使用。钢筋的弯钩或弯折应符合下列规定:a. I级钢筋末端需做180弯钩,其圆弧弯曲直径应D2钢筋直径d,平直段长度应23d。b. II、III级钢筋末端做90。或135弯折时,Il级钢筋D24d,Ill级钢筋D25d,平直段长度按设计要求确定,有抗震要求的尚应符合抗震规范规定。受力钢筋顺长方向的净尺寸允许加工误差为IOmm4)钢筋焊接焊工必须有上岗证,并在规定范围内进行焊接操作。钢筋焊接的接头形式、焊接工艺和质量验收,应符合钢筋焊接及验收规程的有关规定。钢筋接头不宜设置在梁端、柱端的箍筋加密区范围

8、,对三级抗震等级框架低层柱、剪力墙加强部位的纵向钢筋,宜优先采用焊接或机械连接。设置在同一构件的焊接接头必须互相错开,在任一焊接接头中心至长度为钢筋直径d的35倍,且不小于500的区段内,同一钢筋不得有两个接头;在该区段内有接头受力钢筋截面积占受力钢筋总截面面积的百分率,受拉区25%、受压区50%。有抗震要求的钢筋应采用焊接或机械连接的接头,当钢筋直径d22mm时,可采用搭接接头;对剪力墙中的竖筋,当其直径d22mm时可采用搭接接头。焊条:I级钢筋采用结42X焊条;Il级钢筋采用结50火焊条。5)钢筋的绑扎和安装钢筋的相交点应采用铁丝扎牢,板和墙的钢筋网,除靠近外围两行钢筋的相交点全部扎牢外,

9、中间部分相交点可间隙隔交错扎牢(设计要求除外),双向钢筋应满扎。对有抗震要求的箍筋其末端应做成不小于135的弯钩,弯钩平直段长度210d。3 .混凝土工程1)混凝土组成材料的验收和检验应按施工规范的有关规定执行。2)混凝土搅拌和运输。混凝土的搅拌时间需视搅拌类型、容量、混凝土配合比的不同而改变,混凝土的搅拌的最知时间,见有关施工规范。混凝土运至浇筑地点,应符合浇筑时规定的坍落度,当有离析现象时,必须在浇筑前进行二次搅拌。采用泵送混凝土时,首先应保证输送混凝土的泵能连续工作,其次泵送前应用适量的与混凝土内成分相同的水泥浆或水泥砂浆润滑输送管内壁,泵送间歇超过45分钟或当混凝土出现离析现象时,应立

10、即采取措施,冲洗管内残留混凝土;在泵送过程中,受料斗内应具有足够的混凝土,以防止吸入空气产生阻塞。3)混凝土的浇筑与养护混凝土自高度倾落的自由高度不应超过2m,超过2m时应采用串筒、溜筒或振动溜管等措施。浇筑竖向结构混凝土(柱、墙板等)应先在底部填以50-100mm厚与混凝土内砂浆成分相同的水泥砂浆,在浇筑中不得发生离析现象。混凝土浇筑顺序应按组织设计要求进行,浇筑层的厚度应按施工规范执行;一般规定插入式振捣器振捣一振捣器作用部分长的1.25倍,约300500mm;表面振捣器振捣一200mm;人工振捣一在梁、墙板、柱结构中为200mm;在配筋密集的结构中为150mm;在基础、无筋混凝土等配筋稀

11、少的结构中为250mm。混凝土应连续浇筑,当混凝土的运输、浇筑及间歇时间超过下表规定时,应留置施工缝:混凝土强度等级/皿250C25C30210180C30180150注:当掺有促凝剂或缓凝型外加剂时,其允许时间应根据试验确定。应在浇筑完毕后的12小时以内对混凝土加以覆盖和浇水,浇水养护时间对一般混凝土不少于7天;对掺用缓凝型外加剂或有抗渗要求的混凝土不少于14天,浇水次数应能保持经处于湿润状态,但当日平均气温低于5时不得浇水。在两种不同强度等级的混凝土结合处,应督促施工单位采取有效措施保证施工质量。4)混凝土质量检查在浇筑地点检查舲的坍落度,每一工作班至少2次,当配合比由于外界影响而有变动时

12、,应及时检查。当采用预拌商品混凝土时,应在浇筑地点(或商定地点)进行坍落度检查,实测的混凝土坍落度与要求坍落度之间的允许偏差;要求坍落度V50的为10mm,要求坍落度50-90的为20mm,要求坍落度90的为30mm在施工现场应设置混凝土标养室。检验评定混凝土的强度、抗渗标号,应以施工单位在浇筑地点留置的试块的试验数据为准,留置试块和运送试块时,均需有见证人员见证有效,预拌混凝土在驻搅拌站也需取样留置试块。混凝土强度检验评定,就按实际情况选用有关规范规定的数理统计或排数理统计方法进行计算评定。现浇混凝土结构的允许偏差,应符合下表规定(见下表)现浇混凝土结构的允许偏差(mm)项目允许偏差轴线位置基础15独立基础10墙、柱、梁8剪力墙5层间5m85m10全高H/1000且30标图层高10全高30截面尺寸+8、5表面平整(2m长度上)8预埋设施中心线位置预埋件10预埋螺栓5预埋管5预留,洞中心线位置15电梯井井筒长、宽对定位中心线+25、0井筒全高垂直度H/1000且W30测定蜂窝、孔洞、露筋的数量、范围和大小尺寸,作为混凝土缺陷处理的依据和混凝土质量等级评定的依据之一。XXXXXXXX人防工程监理实施细则编制:审核:XXXX监理有限公司XXX年十月

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
